收藏 分销(赏)

紫金沟片路网建设工程爱国路-招标文件施工-组织设计渝云二标段毕设论文.doc

上传人:胜**** 文档编号:2960337 上传时间:2024-06-12 格式:DOC 页数:53 大小:417KB
下载 相关 举报
紫金沟片路网建设工程爱国路-招标文件施工-组织设计渝云二标段毕设论文.doc_第1页
第1页 / 共53页
紫金沟片路网建设工程爱国路-招标文件施工-组织设计渝云二标段毕设论文.doc_第2页
第2页 / 共53页
紫金沟片路网建设工程爱国路-招标文件施工-组织设计渝云二标段毕设论文.doc_第3页
第3页 / 共53页
紫金沟片路网建设工程爱国路-招标文件施工-组织设计渝云二标段毕设论文.doc_第4页
第4页 / 共53页
紫金沟片路网建设工程爱国路-招标文件施工-组织设计渝云二标段毕设论文.doc_第5页
第5页 / 共53页
点击查看更多>>
资源描述

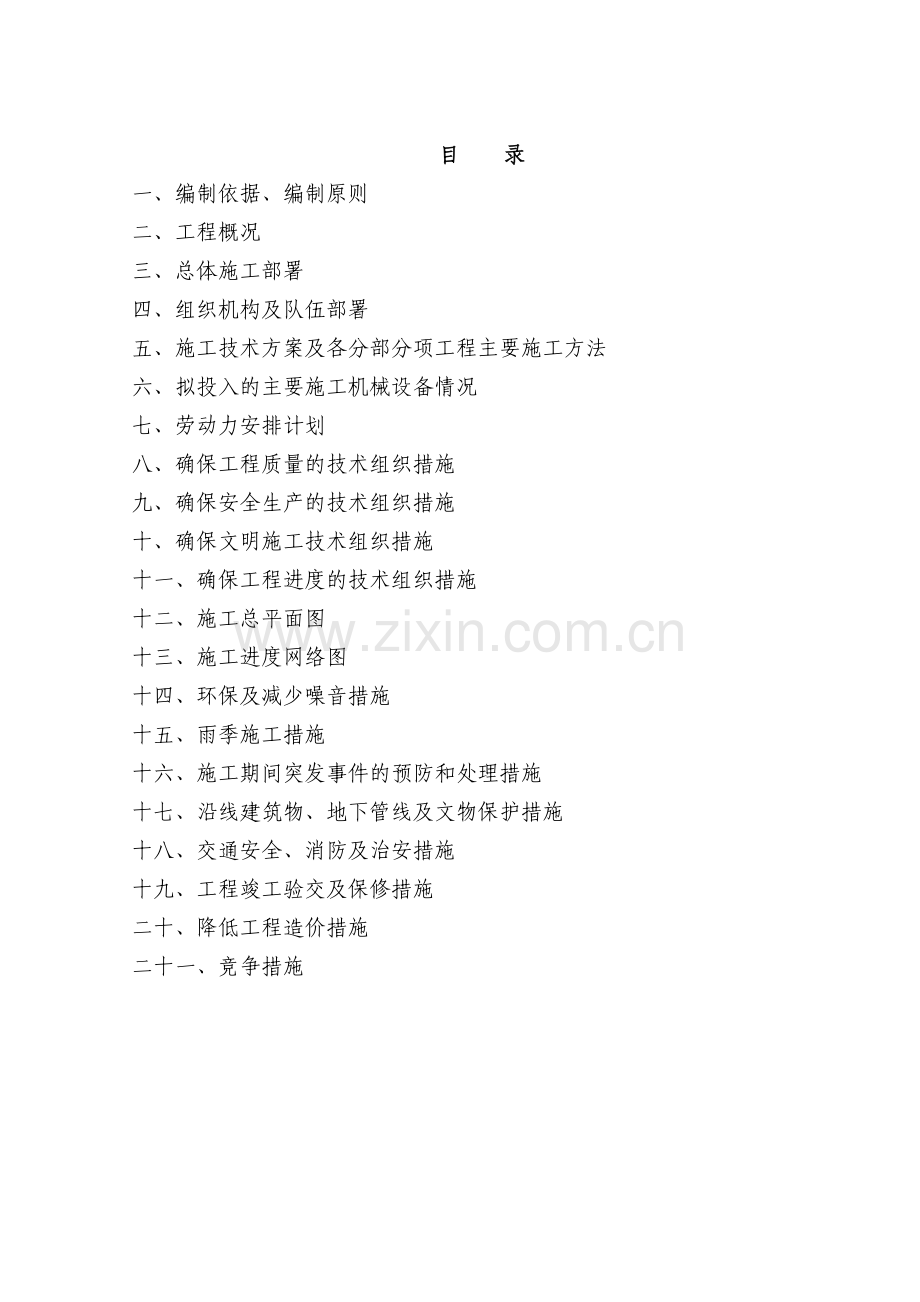

1、目 录一、编制依据、编制原则二、工程概况三、总体施工部署四、组织机构及队伍部署五、施工技术方案及各分部分项工程主要施工方法六、拟投入的主要施工机械设备情况七、劳动力安排计划八、确保工程质量的技术组织措施九、确保安全生产的技术组织措施十、确保文明施工技术组织措施十一、确保工程进度的技术组织措施十二、施工总平面图十三、施工进度网络图十四、环保及减少噪音措施十五、雨季施工措施十六、施工期间突发事件的预防和处理措施十七、沿线建筑物、地下管线及文物保护措施十八、交通安全、消防及治安措施十九、工程竣工验交及保修措施二十、降低工程造价措施二十一、竞争措施一、编制依据、编制原则1.1编制依据1)、云阳县北部新

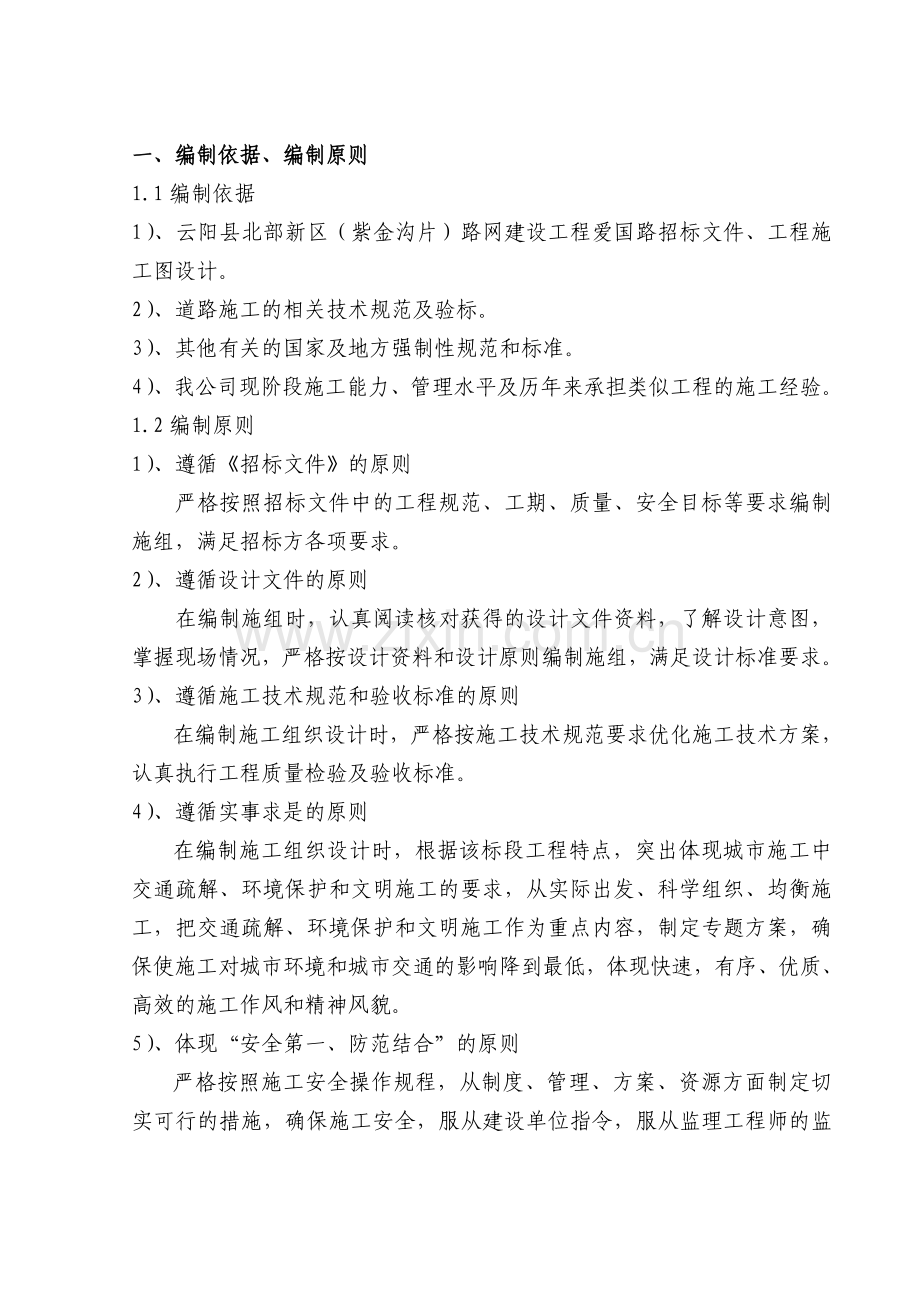

2、区(紫金沟片)路网建设工程爱国路招标文件、工程施工图设计。2)、道路施工的相关技术规范及验标。3)、其他有关的国家及地方强制性规范和标准。4)、我公司现阶段施工能力、管理水平及历年来承担类似工程的施工经验。1.2编制原则1)、遵循招标文件的原则严格按照招标文件中的工程规范、工期、质量、安全目标等要求编制施组,满足招标方各项要求。2)、遵循设计文件的原则在编制施组时,认真阅读核对获得的设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准要求。3)、遵循施工技术规范和验收标准的原则在编制施工组织设计时,严格按施工技术规范要求优化施工技术方案,认真执行工程质量检验

3、及验收标准。4)、遵循实事求是的原则在编制施工组织设计时,根据该标段工程特点,突出体现城市施工中交通疏解、环境保护和文明施工的要求,从实际出发、科学组织、均衡施工,把交通疏解、环境保护和文明施工作为重点内容,制定专题方案,确保使施工对城市环境和城市交通的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。5)、体现“安全第一、防范结合”的原则严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。6)、遵循科学技术是第一生产力的原则配备技术能力强、有丰富的同类工程施工经验的技

4、术人员,同时,在编制施工组织设计时,充分应用“四新”成果,发挥科技在施工生产中的先导作用。7)、遵循专业队伍施工和综合管理的原则以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理手段合理调配,以达到整体优化的目的。8)、遵循贯标机制的原则使IS09002质量标准体系在本项目工程中自始至终得到有效运行。9)、遵循文明施工和环境保护的原则施工中严格执行环境保护法和重庆市的有关文明施工和环境保护的地方法规,创建“文明施工现场”。二、工程概况2.1爱国路工程概况本工程二标段起点为K0+350.000,止于K0+804.810全长454.81米,路宽16米。2.1.1主要技术标准2.1.1

5、.1主要技术标准序 号项 目单位指标值1道路等级城市支路级2设计速度km/h203最大纵坡12(采用值:10.3)4车道数2(双向)5路基全宽m166荷载等级公路-II级7路面类型沥青混凝土8路面结构达到临界状态的设计年限年109平曲线最小半径m2010设防烈度 62.1.1.2采用规范(1)城市道路设计规范(CJJ37-90)(2)城市道路交通规划及路线设计规范(DBJ50-064-2007)(3)公路沥青路面设计规范(JTG D50-2006)(4)公路沥青路面施工技术规范(JTG F40-2004)(5)公路路基设计规范(JTG D30-2004)(6)室外排水设计规范(GB50014-

6、2006)(7)城市工程管线综合规划规范(GB5028998)(8)给水排水工程构筑物结构设计规范(GB50069-2002)(9)给水排水工程管道结构设计规范(GB50332-2002)(10)室外给水排水工程设施抗震鉴定标准(GBJ43-82)(11)给水排水制图标准(GB/T50106-2001.6)(12)给水排水管道施工及验收规范(GB50268-2008)(13)城市道路工程施工质量验收规范(CJJ1-2008)2.1.2主要设计概要2.1.2.1平面设计爱国路为连接创业大道与上环路之间的连接支路,相对高差较大,道路全长804.810米;全段共设平曲线6个,最大曲线半径R=150米

7、;最小曲线半径R=20米(回头曲线/1处),曲线总长度583.804米,占道路全长72.5%。2.1.2.2纵断面设计纵断面设计依据规划控制高程、两端接线高程,结合地形、地质条件及工程情况,综合考虑道路及场坪的排水、土石方填挖总体平衡等合理进行设计。根据中铁二院编制的云阳县北部新区(紫金沟片)路网建设工程创业大道(K0+865.50-K1+870.00)施工图变更设计(2011.01)设计起点高程为302.249m,止点为已硬化砼路面,实测高程为361.900m.K0+180.00-580.00段左侧为已建占地移民安置小区,其中多处已建建筑物高程也作为本次设计的控制高程。道路共设7个坡段,最大

8、纵坡为10.3,最小纵坡为1.50,最小竖曲线半径为390m。2.1.2.3横断面设计1)道路路幅2.75m(人行道)+3*3.5m(行车道)+2.75m(人行道)=16m2)横坡:路面横坡为1.5%,除超高外向两侧倾斜。人行道横坡向行车道倾斜为2.0%2.1.2.4路基设计路基应稳定、密实,采用重型击实标准,分层碾压填筑,路基压实度要求见下表:深度(cm)压实标准(%)填方080938090挖方030932.1.3施工要求及注意事项道路工程施工工艺、技术要求及验收标准应严格按照相关国家标准。施工时注意与其它相交道路路面的衔接事宜。三、总体施工部署3.1总体施工目标3.1.1质量目标做精品道路

9、、创样板工程、确保工程质量评定达到合格标准。3.1.2工期目标本次投标标段为二标段90日历天。3.1.3安全生产目标1)、无人身重伤及其以上事故。2)、无等级火警事故。3)、无机械及重大、大交通事故。3.1.4文明施工目标1)、场地清洁,标志齐全,料具有序,尊重民俗,文明施工。2)、机构健全,制度明确,措施齐全,执行有力。3)、创文明施工标段,创文明施工项目经理部。3.1.5环境保护目标1)、机构健全,制度明确,措施齐全,执行有力。2)、控制扬尘,控制噪音,控制排污,各项指标符合重庆市相关规定要求。3)、创环境保护达标标段,创环境保护先进项目经理部。3.2总体施工方案3.2.1路基土石方工程施

10、工方案1)、路基开挖:因本工程路基基本在原地面以上,本着尽量不动基底原状土的原则,严格控制开挖深度只清除原地面杂土,如遇软土地基,应进行处理。施工采用挖掘机挖装,人工辅助,自卸车运弃。2)、路基填方:采用分段分层填筑,挖掘机或装载机装料,自卸汽车运料,推土机摊铺,平地机整平,压路机碾压,核子密度仪法检测密实度。3.2.2片石砼挡土墙工程施工方案采用砼搅拌机现场拌制混凝土,支设定型钢模板,钢管脚手架支撑,人工现场浇灌,洒水养护。3.2.3雨水工程施工方案基坑采用机械开挖,人工辅助施工。雨水管采用汽车运输,吊车吊装就位。3.3总体施工方法本标段工程的施工方法采用全幅明挖顺筑法施工。四、组织机构及队

11、伍部署4.1组织机构如果我单位中标,将于接到中标通知书24小时内组建云阳县北部新区(紫金沟片)路网建设工程爱国路项目经理部,并保证项目经理、总工程师三日内到场,组织进行前期准备工作,该工程将被列为我公司重点工程,公司总部将从全公司范围内,调集具有丰富公路施工管理经验并具有良好业绩的人员派往施工现场;并在全公司范围内调配最好的机械设备,调往施工现场,以便短期内形成生产能力,尽早投入工程施工。项目经理部设6个部室、4个班组施工队,从事本标段工程施工。4.2工作班子成员职务职责说明4.2.1项目经理主要职责代表公司法人实施向业主作出的承诺。主持编制工程施工管理总体方案,对工程质量、安全、文明施工及环

12、境保护负全责;负责经理部内部的人员配制、资源调配和内部承包合同签定;保证项目部各项工作有效运行;定期组织召开工程例会,处理施工中出现的重大决策问题;定期向公司总部报告项目经理部整体运行情况。4.2.2项目副经理主要职责在项目经理领导下,协助项目经理工作,对分管的工作负责。负责现场的全面施工生产及施工检查,对现场施工的人员、机械调配、施工进度、质量和现场存在问题及时采取预防纠正措施;组织定期质量、安全、工期大检查,进行施工现场标准化管理;定期组织召开工程例会,对工程施工中出现的问题提出处理、改进意见。4.2.3项目总工程师主要职责在项目经理的领导下,对工程质量负全面责任。主持项目经理部质量管理保

13、证体系建立与运作;指导技术人员做好技术工作;组织编制施工组织设计;制定重大施工技术方案;会同专家组、技术人员负责对工程质量薄弱环节和技术难点搞好技术攻关工作;负责新技术、新工艺、新设备、新材料的应用和先进技术的推广;负责设计变更的审定与呈报工作;与设计、监理、业主经常沟通,保证设计、监理、业主的要求与指令得到及时执行。4.3施工队伍部署项目经理部下设四个生产工班,实行三班倒作业,承担本标段工程施工任务。项目经理部各职能部门业务骨干、施工人员具有丰富类似工程施工经验及良好的业绩。机械设备先进、配套齐全,能够高效、优质完成本合同工程的任务。五、施工技术方案及各分部分项工程主要施工方法5.1施工准备

14、中标后,项目经理部主要成员和各施工程队先遣人员首先进入现场,由项目经理部统一编制成几个小组。在技术方面,积极与设计、监理单位联系,备齐施工文件、图纸及各种试验、检测表格。并且组织技术人员认真熟悉图纸。编制实施性施工组织设计及施工进度计划时标网络图,优化施工方案。在人员队伍方面,对离工地较近的队伍首先调遣进场,以便完成临时工程施工,提早进入正式施工。在机械设备方面,根据本合同段工程项目情况及工期要求,配齐先进的施工机械设备及测试、检验器具。并 进行维护、保养,认真检查、校正,并对各种仪器、仪表进行标定。在材料供应方面,由项目部材料人员负责比选采购,取样试验合格后及时签订供货合同,办理催运、验收及

15、保管工作,保证按计划供应,满足开工及正常施工的需要。5.1.1测量放线由项目部抽调有经验的高级测量人员组成精干的测量队,用全站仪对合同段进行高精度的中线及标高复测,确认无误并达到测量规定精度后,设置满足施工需要的控制网及控制桩,编写测量成果报请工程师审批。对控制桩要固定牢固并做好保护工作。5.1.2临时工程及道路根据施工需要及现场情况,本工程拟购置活动板房用来搭建临时设施,以利于拆迁,确实因场地困难不能满足临建要求,要及时落实房屋的租赁,并落实水源、电力的引入,为后续施工队伍、管理人员、工程师进驻作好准备。对于道路宽敞的地方,为保证施工段内的一些单位车辆进出不影响道路施工,我们提前修筑好便道,

16、保证道路按时开工。5.1.3施工用水、电及通讯工程所用水、电由甲方提供的地点引入,并根据施工需要埋设临时水、电管路。同时还备用一辆水车存水,以备供水不足时使用。分电箱要合理设置,以保证施工用电方便。在项目经理部及各施工队伍营地设固定电话一部,主要负责人配备手机,负责对内对外联络,技术人员、现场领工人员配对讲机联络。5.2路基土石方工程5.2.1工程概况本标段接一标段止点K0+350.000,止于路线终点K0+804.810;本标段路基开挖土方8117.7m3,石方18941.3 m3。路基土石方主要包括:清理与掘除、路基土石方开挖、路基土石方填筑等。5.2.2施工方案5.2.2.1基底处理采用

17、推土机、挖掘机清除施工范围的草皮、表土和树木、树根。特别是回填土、腐植土要用挖掘机全部清除,以保证基底土的密实。5.2.2.2路基挖方施工方案路基开挖采用分段纵挖法为主,分层纵挖法为辅的方法施工,挖掘机挖装,自卸汽车运输。本合同段可利用土方采用推土机作业,远运利用土方挖掘机挖装,自卸汽车运输的方法作业。5.2.2.3路基填方施工方案路基填方采用分区分段填筑,挖掘机或装载机装料,自卸汽车运料、推土机摊铺、平地机整平、推动压路机碾压、核子密度仪法检测密实度。5.2.3施工方法5.2.3.1清理与掘除1)、 施工前确定现场工作界线。2)、对路基用地范围内的树木及障碍物进行清除。3)、以推土机并配合人

18、工清除路基用地范围内的垃圾、有机物残渣。回填路基用地范围内的坑穴认真清理并夯实,有水部分将水排除,并将松软及泥湿部分全部清除。4)、路基用地范围清理完毕,及时用机械进行填前压实或地基处理。5.2.3.2路基土方开挖1)、采用挖掘机开挖、自卸汽车运输,自上而下逐层纵向施工,不超挖、乱挖,不爆破施工或掏洞取土,开挖时作业面做成横坡,以利于排水。挖土时预留10cm-20cm厚整修层,由人工整修至设计位置。2)、开挖中如发现土层性质有变化时,及时修改施工方案,并及时报请工程师批准。3)、对图纸未标出的地下管线、缆线、文物古迹和其他结构物进行保护,一旦发现立即报告工程师,且停止作业,保护现场并听候处理。

19、4)、为保证居民区居民及施工人员的安全,首先修建临时便道,并做好防护措施,确保开挖工作的顺利进行。5)、土方地段的挖方路基施工标高,考虑因压实而产生的下沉量,该值由实验确定。路基顶面以下300mm的压实度,不小于96%,路基顶面以下换填土超过300mm的压实度,不小于96%,按重型击实法进行检验。6)、因气候条件使挖出的材料无法按照设计文件及技术规范要求用于填筑路基和压实时,停止开挖直至气候条件好转。7)、路基挖至设计标高后,立即进行雨水工程的施工。5.2.3.3路基石方开挖1)、页岩主要采用液压岩石破碎锤进行破碎开挖,开挖时采用分层开挖的施工方法进行施工。液压岩石破碎锤施工时,由岩石断面的终

20、点向起点进行施工,施工时将液压岩石破碎锤的钎杆压在岩石上,并保持一定压力后才开动破碎锤,利用破碎锤的冲击力,将岩石破碎。一层破碎完毕后,采用单斗挖掘机装渣,15t自卸车运至填方地段,液压岩石破碎锤开挖至预留保护层面停止开挖。预留保护层使用01-30型手持式风钻开挖施工。2)、液压岩石破碎锤施工注意事项 a.操作前检查螺栓和连接头是否松动,以及液压管路是否有泄漏现象。 b.不要用液压破碎器在坚硬的岩石上啄洞。不得在液压缸的活塞杆全伸或全缩状况下操作破碎器。 c.当液压软管出现激烈振动时应停止破碎器的操作,并检查蓄能器的压力。 d.防止挖装机的动臂与破碎器的钻头之间出现干涉现象。 e.液压破碎器工

21、作时的最佳液压油温度为50-60度,最高不得超过80度。否则,应减轻液压破碎器的负载。 f.使用时液压破碎锤及纤杆应垂直于工作面,以不产生径向力为原则。 被破碎对象已出现破裂或开始产生裂纹时应立即停止破碎器的冲击,以免出现有害的“空打”。 g.液压岩石破碎锤施工时,现场人员远离施工机械,防止开挖施工时飞溅的石渣伤人。 h.边坡松动岩石必须及时清除,以防滚落发生危险。 3)、静态破碎剂破碎石方施工方法a.破碎机钻眼:孔径38mm,深度为破碎体的90%。眼、排距一致,钻孔用风吹洗,要求干净无余水。b.破碎剂调制:立眼、斜眼,可将静态破碎剂倒入桶内,加入25%清水搅拌2分钟,再将药剂装入孔内。倒眼孔

22、或斜眼孔的装药,须将药剂装成药卷,在清水中吸水3040秒,吸水为25%左右或见药卷在水中气泡减少后,尽快装入孔中。药剂装入孔内,用木棍分段捣实,捣的越紧,效果越好,并用砂袋压紧。c.安全措施气温20药剂反应时间在3060分钟,夏季气温高药剂反映时间30分钟易冲孔,需在水中加入35%。延时剂调制药剂,延长反映时间。眼孔必须用沙袋压盖,操作人员应佩带防护眼镜和橡胶手套。d.眼距及每米耗药量参考破碎体岩石类型钻头直径(mm)眼间距(m)眼排距(m)药剂耗量(kg)孤石软岩380.60.8自由030中硬400.50.65自由035硬岩420.30.55自由037围岩软岩380.60.8045030中硬

23、400.450.65030035硬岩420.30.50300375.2.3.4 路基填筑 填料选择:对已确定的取土场,在不同部位取多个土样进行试验,其试验项目按技术规范规定。通过试验确定填料类别,提供检测数据。 试验路段:路基填筑前,按工程师现场选定试验路段进行压实试验,试验路段长度不小于50m(全幅路基),以确定压实机械最佳组合方式,碾压遍数、松铺厚度、填料最佳含水量和施工工序等,加强路基CBR值的控制,提前掌握试验资料,以便后期顺利施工。 路基填筑流程及方法a、流程:路堤填筑采用“三阶段、四区段、八流程”施工流程组织施工。三阶段:准备阶段、施工阶段、竣工阶段。四区段:填筑区段、平整区段、碾

24、压区段、检查区段。八流程:施工准备、基底处理、分层填筑、摊铺平整、碾压夯实、检验签证、路面整形、坡度整修。b、方法:采用挖掘机装填料,自卸汽车运输,推土机摊铺,平地机整平,压路机压实,核子密度仪检测密实度。路基填筑采用先低后高分层进行,先边后中间顺序压实,填料的挖、运、铺、压连续进行。 填土路基施工a、填土路基按路基面平行线分层控制填土标高,填料分层平行摊铺,松铺厚度不大于300mm。每层、每侧填料铺设宽度超过填层设计宽度500mm,确保修整路基边后,路的边缘有足够的压实度。b、对填土高度小的地方,地表清理与挖除之后,将表面翻松深300mm,然后整平压实,压实度不小于96%。c、在路基填土高度

25、大地方,将路堤基底整平并在填筑前进行碾压,其压实度不小于94%。d、在路堤范围内修筑便道时,该便道不做为路堤填筑的部分,拆除便道后,重新填筑成符合规定要求的新路基。e、任何靠压实设备无法压碎的大块硬质材料,予以清除,以便达到要求的压实度。f、填土路基分段施工时,两个相邻作业段交接处不在同一时间填筑,先填段按11坡度分层留台阶,两段同时施工,则分层相互交叠衔接,搭接长度不小于2m。5.2.3.5路基整修及质量检验 路基整修a、路基整修在路基工程陆续完成,雨水工程完成并回填后进行。b、恢复各项标桩,按设计图纸要求检查路基的中线位置、宽度、纵坡、横坡及相应的标高等。根据检查结果,编制整修计划,经工程

26、师同意后动工。c、路基边用人工刮土补土整修成型。d、路基做到设计标高后,用平地机刮平,铲下的土不足以填补凹陷时,用与路基表面相同的土填平夯实。e、基础边整修挂线进行,纵坡用仪器检测。f、路基填方路段的边与挖方路段边的整修与路基平行施工;路基整修完毕,堆于路基范围内的废弃填料及时清除。 质量检验路基施工过程中和整修完毕后及时进行质量检验。a、检验项目及标准执行设计文件、技术规范相关标准。b、外观鉴定:路基表面平整、密实、曲线圆滑,直线顺直。5.3管道工程施工5.3.1 工程概况爱国路二标段排水工程混凝土管道管径DN300,长度为238m; DN500HDPE双壁波纹管长849.2m。所有排水管全

27、部采用承插式接口,橡胶圈柔性连接。5.3.2 施工方案5.3.2.1管沟开挖施工方案1)、管沟开挖施工按路基土方施工顺序进行,并与路基配合施工。2)、管沟采用机械开挖,人工辅助施工。3)、机械开挖时,顺便将雨水井处的管沟挖出。5.3.2.2检查井及及雨水进水井施工方案1)、检查井开挖:在已经挖好的管沟内,找到检查井的位置后。用人工将管沟扩挖并加深,直到满足检查井施工的要求,并留出施工工作面。2)、由于雨水进水井较浅采用人工开挖。3)、检查井及雨水进水井砌筑采用搅拌机拌制砂浆,人工砌筑。5.3.2.3管道安装施工方案雨水管采用购置成品,汽车运输,吊车吊装就位,人工调直、调平并安设胶圈。5.3.2

28、.4管沟回填施工方案1)、管道两侧及管顶80cm范围内,采用机械回填,人工、平整打夯。 2)、其余采用机械分层回填,机械夯实,个别机械到不了的部位用人工夯实。5.3.3 施工方法5.3.3.1沟槽开挖在路基填筑完成后,路面未施工前,及时进行雨水工程的施工。沟槽开挖程序:测量放线分层开挖找坡整平留足预留土层人工清挖。管沟开挖前要将所有障碍物清理干净,放出开挖的边线。开挖采用机械开挖为主,人工配合为辅的方式。沟槽深度预留15cm厚度暂不开挖,待基坑验收后,采用人工整平,严禁超挖。挖土应自上而下、水平分段分层进行,每层30cm左右,边挖边检查宽度及坡度,不够时及时修整,至设计标高后再统一进行一次修坡

29、清底,检查坑底宽及标高,要求坑底凹凸不超过1.5cm。弃土应及时外排,在沟槽边缘上侧临时堆土或堆放材料以及移动施工机械时,应与沟槽边缘保持1m以上距离,以保证边坡稳定。挖土期间沟槽边严禁进行大量堆载,地面堆载数量绝对不允许超过设计支护结构时采用的地面超载值。管沟挖完后应进行验槽,作好记录。管沟挖好后不能马上回填,因此必须采取一定的防护措施并派专人看护,以保证安全。5.3.3.2检查井及雨水井砌筑修整井底至设计标高后,首先进行3:7灰土垫层的施工。严格按配比施工并拌合均匀,控制好水量,分两步回填,用小型机械或人工将垫层夯实,密实度达到95以上。3:7灰土垫层施工完毕后,立即进行混凝土底板的施工。

30、用搅拌机拌合,用插入式振捣器振捣,平板振动器振动面层并找平。混凝土早期强度达到后,砌井前先将砌筑部位清理干净,并放出中心线及边线,浇水湿润。雨水检查井、进水井均采用砖砌,1:2水泥砂浆内外抹面。雨水检查井流槽采用与井墙一次砌筑成型。砌筑时严格按照“三一”砌砖法施工。砂将采用机械拌合,并严格计量以保证强度。做好预留接口的工作,进水井预留雨水支管接口,检查井预留雨水支管、雨水管接口。5.3.3.3管道安装基槽开挖到设计标高后及时进行基底整平。并立即进行3:7灰土垫层施工。对放坡不够和挖沟较深处,必须采取支护措施,具体用钢管和木板进行对口支撑,间距为2.5m,直至管道施工完毕。3:7灰土严格按配合比

31、搅拌均匀,保证达到最佳含水量。分段填筑,蛙式打夯机夯实,密实度达到95以上,厚度30cm分两部回填。购置成品雨水管,汽车运输,安装采用吊车吊装,人工配合进行找坡、调直工作。管道安装按从下坡往上坡和承插口向前的原则进行。雨水管接口处采用承插胶圈接口,管口在安装前清理并刷洗干净,再套牢胶圈,确保连接紧密,不漏水。雨水管直顺,管头与井壁齐平,管头顶部雨水口与井壁用5号水泥砂浆填缝,确保密实、稳固。5.3.3.4管沟回填管道安装完毕,经隐蔽工程验收合格后开始回填,夯填土密实度不小于95%。首先对管道两边同时对称分层夯实直至管顶800mm以上,在不损坏管道的情况下,方可采用机械填土夯实。分层厚度依压实机

32、具而定。填土应由下向上整个宽度分层铺填夯实,填土应尽量采用同类土填筑,并控制土的含水率在最优含水量范围内。 人工打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相连,行行相连,分层夯打。用小型机具进行夯实时,一般填土厚度不大于25cm,打夯之前对填土平整,依次夯打,均匀分布,不留间隙。在夯填过程中,应对每层回填土的质量进行检验,采用环刀法取样测定土的干密度和密实度,当符合设计要求后,再进行上层填筑。5.4防护工程5.4.1挡土墙工程概况爱国路二标段挡土墙共有一处:3#挡墙K0+663.00-765.00左侧。挡土墙采用C20片石砼浇筑,墙身设置泄水孔,间距22m,外斜5%,预埋1

33、00PVC管,上下交错梅花形布置。基础嵌入中风化基岩,且深度不小于1.0m。墙身设沉降缝,缝宽2cm,间距1015m,缝内填以沥青麻絮或不透水材料。片石反滤层厚0.3m。填料位于反滤层后侧,填料须全部采用透水性较好的材料填筑。5.4.2施工方案a、测量放样:用全站仪放出挡土墙边线,划出开挖范围,钉好桩位,在施工场地附近布置控制桩。b、清理基坑及基底处理:根据测量放样的基坑施工范围和设计深度进行开挖。墙基应置于可靠的岩层上,且基础埋入基岩强风化层12m,如基底于设计不符,报请监理工程师变更施工方案。c、模板安装、模板制作:钢模板宜采用标准化的组合模板。组合钢模板的拼装应符合现行国家规范标准。各种

34、螺栓连接应符合有关标准。钢模板及其配件应按标准的加工图加工,成品经检验合格后方可使用。 、模板安装: 模板与钢筋安装工作应配合进行,防碍绑扎钢筋的模板应待钢筋安装完毕后安装。安装侧模板时,应防止模板移位和变形。基础侧模可在模板外设立支撑固定。浇筑在混凝土中的拉杆,应按拉杆拔出或不拔出的要求,采取相应的措施。对小型结构物,可使用金属线代替拉杆。模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,合格后方可浇筑混凝土。浇筑混凝土时 ,若发现模板有超过允许偏差变形值的可能时,应及时纠正。模板在安装过程中,必须设置防倾覆设施。d、混凝土生产及运输、混凝土搅拌:拌制混凝土配料时,各

35、种衡器应保持准确。对骨料的含水率应经常进行检测,雨季施工时,应增加测定次数,据此调整骨料和水的用量。混凝土拌和物应拌和均匀,颜色一致,运至现场不得有离析泌水现象。混凝土采用罐车进行混凝土的运输,使浇筑工作不间断。并使混凝土运输到浇筑地点时仍保持均匀性和规定的坍落度。因运距较远混凝土运至浇筑地点后应在罐车内再次搅拌12分钟后,再进行混凝土施工。严禁使用不合格的混凝土进行施工。 、混凝土的浇筑:凝土浇筑前,应对支架、模板、钢筋、进行检查,并做好记录,符合设计及施工要求后方可浇筑。浇筑混凝土前模板内的杂物积水应清理干净。模板如有缝隙,应用海棉条或双面胶填塞严密,模板内应涂刷脱模剂(不得使用废机油等油

36、料)。混凝土浇筑时,采用插入式振捣器振捣,振捣不能漏振和过振。混凝土浇筑应按一定的厚度、顺序和方向分层浇筑,应在下层混凝土初凝或能重塑前浇筑完成上层混凝土。混凝土分层浇筑厚度不宜超过30。砼施工一层后,人工进行片石摆放,按规范要求摆放完成后,再进行下一层砼施工。砼从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。当倾落高度超过2m时,应通过串筒、溜管或振动溜管等设施下落;倾落高度超过10m时,应设置减速装置(在串筒的不同高度设多向挡板)。在串筒出料筒下面,砼堆积高度不宜超过1m.浇筑应连续进行,如因故必须间断时,其间断时间应小于前层混凝土的初凝时间或能重塑的时间。施工缝的位置应在

37、混凝土浇筑之前确定,宜留置在结构受剪力和弯矩较小且便于施工的部位。混凝土浇筑完成后,对混凝土裸露面及时进行修整、抹平,待初凝后再抹第二遍并压光或拉毛,当裸露面面积较大或气候不良时,应加毛毡进行防护,但在开始养生前,覆盖物不得接触混凝土面。片石掺加前应清除表面的杂物、泥土等。片石掺入量一般不超过总圬工体积的25%,施工控制在20%,掺入时不可乱投乱放,石块应分布均匀,净距不小于100mm,距结构侧面和顶面的净距不小于150mm,石块不得接触预埋件,不可直接接触基底、模板。e、混凝土的养生及模板拆除浇筑完成后,应在初凝后尽快覆盖和洒水养护,覆盖时不得损伤或污染混凝土的表面,混凝土在有模板覆盖时,应

38、在养护期间经常使模板保持湿润。养护标准以经常保持混凝土表面湿润为主,养护天数不少于7天。模板拆除:模板拆除应按设计要求的顺序进行,设计无要求时,应遵循先支后拆,后支先拆的顺序,拆时严禁抛仍。卸落支架和拱架应按拟定的卸落程序进行,分几个循环卸完,卸落量开始宜小,以后逐渐增大。在纵向应对称均衡卸落,在横向应同时一起卸落。拆除模板,卸落支架和拱架时,不允许用猛烈地敲打和强扭等方法进行。模板、支架拆除后,应维修整理,分类妥善存放。f、沉降缝设置沉降缝按照设计位置设置,挡土墙施工时,按沉降缝位置分段施工,挡土墙施工完成成,沉降缝用沥青麻絮沿内、外、顶三方填塞,深入1020cm。六、拟投入的主要施工机械设

39、备情况见表6-1七、劳动力安排计划普工80人电工20人木工5人瓦工60人砼工20人司机30人机械维修工8人管道工40人起重工10人八、确保工程质量的技术组织措施8.1质量目标我公司确定本合同段工程的质量目标是:工程竣工验收一次合格率100。为全面实现质量目标,确保“施工必优、一次成优”,我公司将在本合同段以GB/T19002-ISO9002质量体系生产安装和服务的质量保证模式标准,以全新的观念、全新的管理模式,“高起点、高质量、高标准”实施本合同段工程的质量体系管理工作。建立高效务实、运转有序的质量保证体系,使工程质量始终处于全过程受控状态。以工作质量保证工序质量,以工序质量保证工程质量。我公

40、司将在本项目实施质量目标管理,成立以项目经理为组长,总工程师为副组长的质量管理领导组,负责组织分阶段规划和质量计划的编制与实施,组织质量、技术、安全、试验及各作业层开展创优工作,制定切实可行的质量保证措施,解决施工中存在的质量问题,针对本项目工程特点,成立各级质量管理小组和各类重点及难点工程小组,形成创优网络,使工程质量始终处于受控状态。依靠科学管理和科技进步,采用新技术、新工艺、新材料,不断提高施工工艺水平,从而提高和保证工程质量,确保创优目标实现。选派组织、指挥能力强,决策水平高,富有开拓精神和管理经验的干部进入各级管理层。选调具有公路沥青混凝土路面施工经验的专业工程队和技术人员,进行现场

41、施工和施工技术管理。以高效的管理机构、高素质的技术管理人员、高技术水平的施工队伍,确保本合同段工程质量达到合格工程。8.2质量保证体系强化全面质量管理,针对本合同工程的难点和重点工程,建立TQC领导小组。积极开展QC小组活动,组织技术攻关,及时总结和推广优质、样板工程施工经验。质量管理工作从合同文件、质量目标抓起,从施工组织设计和施工方案入手,依据设计文件和有关规范、规程及验标,着眼于人员、物资、机械设备、工程试验、施工工艺,由始至终采取积极、有效措施,提供优质产品和优质服务。根据体系的建立,各级管理人员及施工作业人员要提高质量意识,明确自己的职责,严把质量关,保证实现预期的质量目标。“质量保

42、证体系框图”见“图8-2”。8.3质量管理职责我公司对本工程实行工程质量负责制。建立层层负责的质量岗位责任体系,项目经理、总工程师、主管工程师、工长、质检工程师、试验工程师等按相应职责和权限,签订质量责责任状,确保质量控制得到层层落实。8.3.1项目经理质量管理职责:1)、对本合同段工程质量负全面责任。根据项目质量目标,组织开展质量活动。主持全面质量管理工作,推进各项质量活动正常开展,确保产品质量,满足合同要求。2)、督促有关部门向建设单位驻地代表或监理工程师提供质量情况,落实建设单位或监理工程师提出的有关质量方面的要求。3)、负责对本合同段工程施工所需的人力、资金、设备、物资进行资源配置,保

43、证质量体系在该项目中有效地运行。4)、贯彻实施“质量方针”和“质量目标”,监督检查计划执行情况,确保项目创优规划的实施,对不符合质量要求的工程,责令其停工或返工,并审核督促检查处置方案和预防措施。5)、健全创优奖罚机制,对在创优工作中成绩突出的单位和个人进行奖励,对质量较差的单位和个人进行处罚,并将工程质量作为考核单位和个人的主要内容。8.3.2总工程师(主管工程师)质量管理职责:1)、对本合同段(或管辖)工程质量负全面技术责任,协助项目经理进行各项质量活动。2)、负责制定优质工程奖励办法并检查落实。具体组织技术、质检、物资、试验人员定期进行质量评比活动。3)、负责组织编制本项目工程施工方案、

44、施工组织设计及质量计划、创优措施。对不合格产品的处置方案及其预防措施进行审核,督促检查各项质量计划的实施。4)、负责质量记录的检查和审核。8.3.3工长质量管理职责:1)、对工程质量负直接责任,负责落实职工的技术培训及质量教育,为工程队的质量体系配备必需的资源。2)、负责工序质量控制,督促技术人员落实施工规范和验标,对工序的交接和质量问题负责。3)、负责施工现场的材料等质量问题,督促技术、质检、材料人员组织验收材料、成品、半成品,并负责其管理和使用。8.3.4质检工程师质量管理职责:1)、负责质量计划的宣传落实工作;负责创优计划的策划和落实工作。2)、负责现场自检工作并配合监理工程师作好质量检

45、验工作。3)、负责工程质量的检验和评比工作,参加不合格产品的处置方案及其纠正、预防措施的制定和落实工作。4)、编报质量记录。8.3.5试验工程师质量管理职责:1)、负责原材料检验、试验工作,2)、负责土工检验、试验和试验设备状态标识。3)、负责施工过程中的试验资料记录,出具试验报告。4)、负责选定路面施工配合比。8.4 质量保证措施8.4.1确保工程质量的组织措施1)、认真学习贯彻全国基础设施建设工程质量工作会议精神,落实国务院办公厅关于加强基础设施工程质量管理的通知,在本工程中建立工程质量领导责任制,法人代表对施工质量负总责,施工单位各级领导和技术负责人对施工质量负相应的技术责任和法律责任。

46、落实工程质量终身负责制,强化质量意识,开展全员培训,加强施工管理,规范市场行为,明确各级责任,确保优质工程。2)、认真贯彻落实“百年大计,质量第一”的方针,把创优工作贯穿到施工生产的全过程。在施工队伍选调、机构设置、机械设备、仪器购置、管理制度、施工方案诸方面紧紧围绕质量目标,以保证和提高工程质量为主线,全面组织,优质生产。3)、认真学习国家现行的技术规范、技术标准,深刻领会设计意图及合同条款中对质量的要求。参建人员进场前进行严格培训、考核,按规定持证上岗。严格过程控制,确保达到国家和交通部现行的质量验收标准,实现质量目标。4)、强化以各级第一管理者为首的自检、自控体系。项目经理部设安全质量检查部,施工队设专职质量检查工程师,工班设兼职质检员。配齐、配强质量管理人员,实行施工技术部门管理、质量检查部门监控的监管分立体系。立足自检自控,责任落实到人,严格考核奖惩。把监理工程师“一次检查合格率”作为重要考核指标,切实实行质量一票否决制。5)、项目经理部设立工程试验中心、施工队设专职试验员,负责本合同段的试验工作。配齐专业人员和所

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 学术论文 > 毕业论文/毕业设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
