收藏 分销(赏)

弱电系统调试专业方案.doc

上传人:快乐****生活 文档编号:2955956 上传时间:2024-06-12 格式:DOC 页数:17 大小:122.54KB
下载 相关 举报
弱电系统调试专业方案.doc_第1页
第1页 / 共17页
弱电系统调试专业方案.doc_第2页
第2页 / 共17页
弱电系统调试专业方案.doc_第3页
第3页 / 共17页
弱电系统调试专业方案.doc_第4页
第4页 / 共17页
弱电系统调试专业方案.doc_第5页
第5页 / 共17页
点击查看更多>>
资源描述

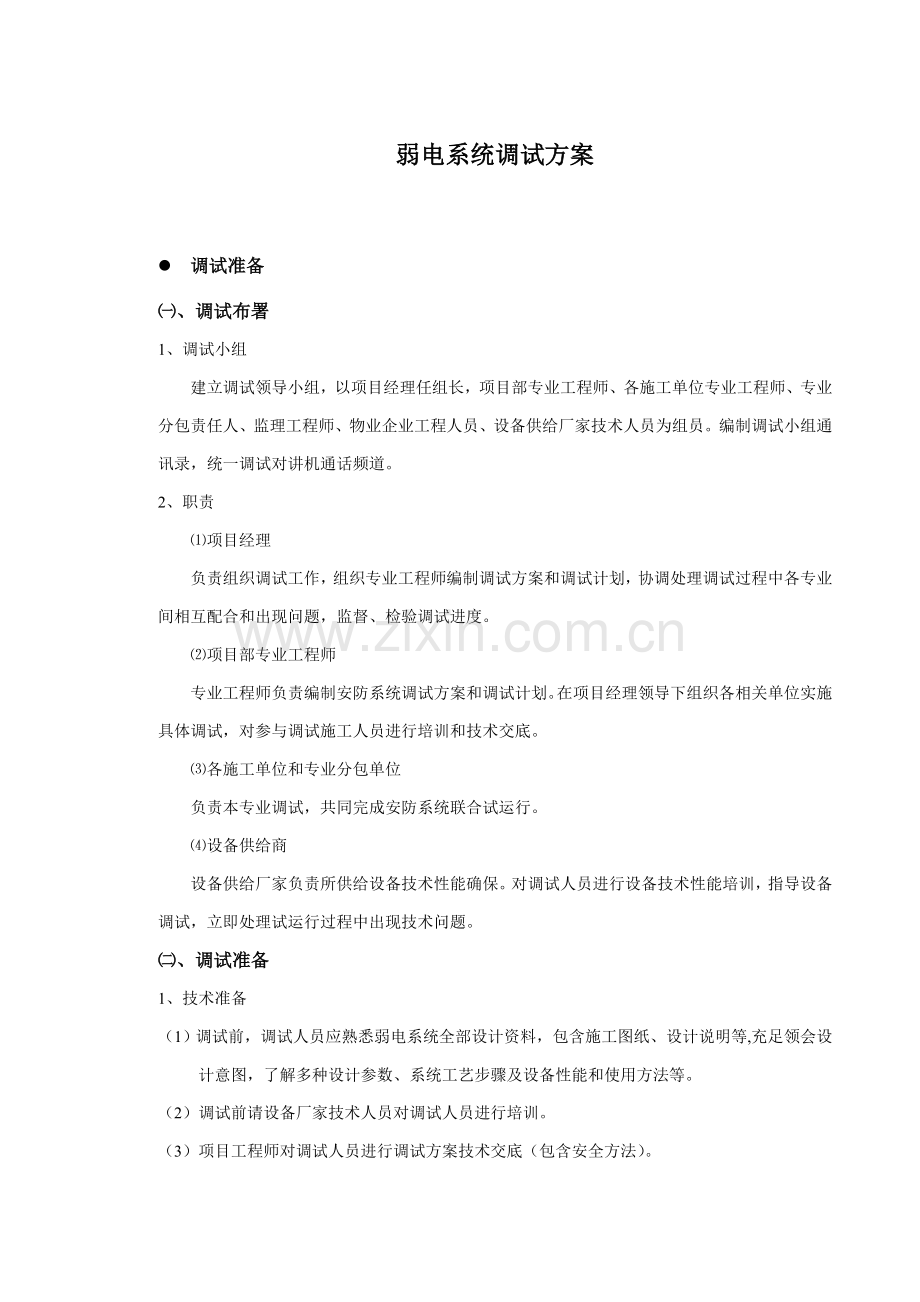

1、弱电系统调试方案l 调试准备、调试布署1、调试小组建立调试领导小组,以项目经理任组长,项目部专业工程师、各施工单位专业工程师、专业分包责任人、监理工程师、物业企业工程人员、设备供给厂家技术人员为组员。编制调试小组通讯录,统一调试对讲机通话频道。2、职责项目经理负责组织调试工作,组织专业工程师编制调试方案和调试计划,协调处理调试过程中各专业间相互配合和出现问题,监督、检验调试进度。项目部专业工程师专业工程师负责编制安防系统调试方案和调试计划。在项目经理领导下组织各相关单位实施具体调试,对参与调试施工人员进行培训和技术交底。各施工单位和专业分包单位负责本专业调试,共同完成安防系统联合试运行。设备供

2、给商设备供给厂家负责所供给设备技术性能确保。对调试人员进行设备技术性能培训,指导设备调试,立即处理试运行过程中出现技术问题。、调试准备1、技术准备(1)调试前,调试人员应熟悉弱电系统全部设计资料,包含施工图纸、设计说明等,充足领会设计意图,了解多种设计参数、系统工艺步骤及设备性能和使用方法等。(2)调试前请设备厂家技术人员对调试人员进行培训。(3)项目工程师对调试人员进行调试方案技术交底(包含安全方法)。(4)项目工程师、监理、施工单位调试人员、设备厂家技术人员等一起深入现场,检验系统工程安装质量和各设备机房、管井土建等完成情况,有不合格或不完善地方,做好统计,限期整改。弱电系统调试前现场工程

3、完成情况检验表工程名称: 检验时间: 年 月 日序号弱电系统调试前现场相关工程完成情况检验项工程要求现场情况及未完成情况处理时间项目部责任人1弱电机房完成情况2线缆敷设情况3弱电设备安装情况4弱电井土建粉刷、批白5弱电井防火门安装完成并完成钥匙移交6弱电井地坪、挡水坎7弱电井照明8调试电源是否安装到位91011121314151617施工单位供货单位监理单位建设单位工程师:项目经理:责任人:监理工程师:总监:工程师:项目经理:2、系统调试前检验(1)系统管线、设备和配套工程等必需全部施工完成。运转调试前项目专业工程师、监理、施工单位调试人员、设备厂家技术人员须对系统安装情况进行全方面检验。其全

4、部符合设计、施工及验收规范和工程质量标准要求,才能进行试运转和调试。(2)查对多种设备型号、规格及系统结构是否符合设计要求及规范要求。3、常见调试用仪器3.1 250V兆欧表;500V兆欧表;万用表等;3.2 FLUKE测试仪和光纤模块(对光缆进行测试)4、现场准备1)检验电源、水源、燃气及现场清洁情况等是否含有调试条件。2)将调试技术交底内容张贴于醒目标地方。3)准备好空白调试表格。5、调试验收依据 安全防范工程技术规范GB50348-; 智能建筑工程质量验收规范GB50339 施工图纸、相关验收规范和标准、关键调试项目 1、视频监控系统; 2、公共广播系统; 3、停车场管理系统; 4、巡更

5、系统 5、UPS配电系统l 调试一、视频监控系统1.1 系统调试 线路检验和测试对控制电缆进行校线,按施工图检验配线,查对接线是否正确,对接错线进行修改,并修改其编号。采取250V兆欧表对控制电缆绝缘进行测量,其线芯和线芯、线芯和地线绝缘不应小于0.5M。用500V兆欧表对电源电缆绝缘进行测量,其线芯间和线芯和地线绝缘不应小于0.5M。闭路电视系统是依靠三种形式电缆连接起来。220V交流电源供电线路,从系统总配电箱到控制器,从控制器至云台、到摄像机,从系统总配电箱到监视器。直流供电线路和单独传送伴音线路,从摄像机至控制器。视频电缆从摄像机至控制器,再从控制器(含视频切换器)至监视器。信号线路不

6、宜和强电线路同管或并行敷设,走线方法及要求应符合下表。分 类举 例说 明安装要求干扰线路220V交流供电线路高电平线路,易对其它线路造成干扰距其它线路45cm以上,双线绞合行走通常线路直流供电线路和单独传送伴音线路是中电平线路,既对其它线路干扰又受高电平线路干扰距敏感线路10cm左右,双线绞合行走敏感线路视频传输电缆是低电平线路,轻易受到感应和干扰相互间距5cm以上,屏蔽线可不考虑间距钢管在摄像机周围预留位置、长度应基础正确、不应影响摄像机转动。上述表中要求线路间距均为明敷时距离,本工程线路是穿钢管暗敷设时,不受上表限制。1.2 设备接线电缆由监控台、柜底部引入地槽,电缆离开机柜弯点10cm处

7、开始成捆绑扎,依据电缆数量每隔200400cm绑扎一次。全部电缆(整根全部应逐根标示显著永久性标志,以区分电缆去向和传输信号。引入室内或引出室外电(光)缆在出入口处应加装防水弯,以免雨水顺电(光)缆流入设备或监控台、柜。视频电缆传输电平信号很弱,其接续不仅要求可靠牢靠,同时不能使信号衰减太大,连接处不许可扭接,要进行焊接,端头接续插头时,线芯和屏蔽层均应焊接在插头上,插头不仅要和设备插座相配套,还要和电缆外径相配套,插头插入设备插座后,用插头外套螺母应将插头插座锁紧。安装时应合理计算每根电缆长度,根据每盘电缆总长综合考虑,尽可能降低中间接头。控制电缆线芯多,在设备端通常和插头相接,插头上每个线

8、芯连接均采取焊接,线芯绝缘护套长度适宜,电缆外护套应包在插头后盖内,线芯剥去绝缘长度为2mm左右,剥去太长轻易发生相互碰线。控制电缆应尽可能少或不设中间接头,对于多芯电缆应按线芯颜色统一对所接端子作一要求,并在监控台、柜接线箱接线端子上做上编号,编号应和施工图中编号统一。控制电缆线芯经两人查对,确定接线正确,方可插接在设备上,插接后应用锁紧螺母锁紧。监控室采取单相220V、50HZ电源供电,电源内部许可混入脉冲干扰脉刺(如可控硅开关电源、电弧焊接脉冲刺等),不然要隔离变压器供电。引入摄像机、云台控制线、电源线、视频电缆,在引出保护管时,用金属蛇皮管、塑料波纹管或聚氯乙稀软管进行保护,每根电缆均

9、应有足够松弛度,其长度应能满足云台旋转最大距离,在此基础上还应留10cm左右余量,电缆应沿支架、吊架引向摄像机或云台并进行必需地绑扎,当云台在旋转时,不应使电缆出现相互绞缠现象。电缆引入端应设在云台旋转死角处。在配电箱中电缆余量为配线箱周长二份之一,电缆应沿配线槽、或绑扎整齐敷设在配线箱内。若绑扎配线时,每10cm绑扎一次。整个系统采取单点接地,接地母线采取铜质线,采取综合接地系统。为了确保整个系统采取单点接地,在工程实施中做到视频信号传送过程中每路信号之间严格隔离,单独供电,信号共地集中在中心机房,接地方法科学合理,可有力地确保了系统抗干扰性能。1.3 电源检测关闭监控台、柜上总电源开关,检

10、测交流电源电压,检验稳压装置线路排列、电压表读数等。关闭各电源分路开关,给监控台送电,测量各输出端电压,直流输出极性,给每一回路送电,检验电源指示灯等。检验各设备端电压。1.4 单体调试设备单体调试通常在监控室进行。取视频电缆、控制电缆和电源电缆35m,一头接监控台、柜配线箱接线端子,另一头接对应插头。若一些小系统,不设专用监控台、柜,能够直接按系统组成原理图进行接线。首先系统图接线,接通电源,电源指示灯亮,调整控制器遥控云台旋钮,对电动云台进行遥控(电动云台应固定在稳固三角支架或木台上)。电动云台水平旋转、垂直旋转角度满足设计要求时,能够调整云台限位开关。对摄像机防护罩按其功效进行逐项试验,

11、分别试验其加热器、刮雨刷和排风扇等工作情况,当多种功效均能满足设计要求,方可进行安装。并对防护罩保护电路进行检验,并作必需试验调整。1.5 联合调试1) 系统支持TCP/IP或RS485方法进行分级、多级联网控制。2) 系统经过RS232及其它相关接口,实现和图形工作站及控制键盘连接。图形工作站及键盘均能对一体化快球、自动变焦镜头等前端设备进行控制。3) 系统内置日期、时间、字符发生器,在每幅图像中叠加摄像机编号、位置和实时改变时间(包含年、月、日、时、分、秒)。摄像机标题以全汉字显示,日期/时间格式可调整。4) 系统含有视频丢失检测功效。5) 系统含有多个不一样报警显示方法及报警状态清除方法

12、。6) 系统支持RS232作为报警输入接口,实现和入侵报警主机联动控制。7) 系统支持键盘口令输入及优先级操作。8) 系统含有实时监控系统状态功效。9) 系统键盘同时支持对矩阵及硬盘录像机控制。10) 支持快进、快退、慢进、逐帧等播放模式,快进/快退速度可调整。11) 支持外接键盘及工作站软件等远程集中控制。12) 支持用户权限管理。13) 图像管理软件。14) 支持WEB远程监控模式。15) 支持电子地图。16) 支持多工作站联网授权控制。17) 支持实时图像显示。18) 支持对硬盘录像机进行网络集中管理。19) 经过软件在多媒体工作站显示实时画面。系统测试统计表格A、视频监控系统测试统计表

13、项目名称: 测试日期: 年 月 日 序号项目内容抽查百分数(%)检验统计12345671摄像机设置位置,视野范围30安装质量及外观镜头、防护罩、支撑装置、云台2监视器安装位置100设置条件3各类探测器安装设置位置30安装质量及外观4硬盘录象机安装位置100接线引入电缆接地线情况5辅助电源安装位置30接线引入电缆接地线情况6控制台和机架安装垂直度、水平度100设备安装位置穿孔、连接处接触情况7电缆敷设敷设和布线30电缆排列位置,布放、绑扎质量地沟、支架、桥架安装质量埋设深度及架设质量焊接及插接头安装质量接线盒接线质量测试结论施工单位供货单位监理单位建设单位调试人员:技术责任人:责任人:监理工程师

14、:工程师:B、安全防范系统部件功效检测表项目名称: 测试日期: 年 月 日 序号项目检测内容抽查百分数%检验统计12345671摄像机通电试验100防拆、防破坏功效云台动作、镜头情况及视野范围图像质量2监视器通电试验100显示清楚度3各类探测器通电试验100探测器灵敏度调整防拆、防破坏功效环境对探测器工作有没有干扰情况4硬盘录象机通电试验100防拆、防破坏功效控制功效动作实时性5后备电源电源品质30电源自动切换情况断电情况下电池工作情况检测结论施工单位供货单位监理单位建设单位调试人员:技术责任人:责任人:监理工程师:工程师:二、公共广播系统调试 广播系统调试关键指广播系统安装施工完成后,对设备

15、安装过程进行全方面、常规性地检验,并作开通试验和音质评价,其关键工作内容有:传输线路检验、配接检验、绝缘电阻测量、接地电阻测量、电源试验、系统开通试验、声压测量和音质评价等: 2.1 传输线路检验 广播传输线路分为室内、室外多种配线,检验时应将被检线路接线端子从设备上断开,根据施工图、广播系统图来检验各路传输配线是否正确,是否存在短路、断路、混线等故障;接线端子编号是否齐全、正确,是否焊有接线端子。对于被发觉故障耍逐一进行排除,并将接线端子重新紧固连接;各个插头、插座连线是否采取焊接,接线是否正确可靠,屏蔽层连接是否完整良好,符合要求。2.2 配接检验 根据施工图检验每个回路或扬声设备上线间变

16、压器配接是否正确,尤其是多抽头变压器连接端子往往轻易接错,注意检验漏接、多接,变压器初级次级接反现象;按图查对变压器型号,容量及阻抗是否匹配. 2.3 绝缘电阻测定 将广播线两头接线端子断开,用500V兆欧表,测量其线间绝缘电阻。测量项目为:线和线和线和地绝缘电阻,绝缘电阻通常大于0.5M,对于每一回路电阻应进行分回路测量,测量数值应填写统计,作为调试汇报内容交建设单位保管。 2.4 接地电阻测量 广播系统接地电阻,关键在广播室接地极上进行;测量时采取接地电阻测试仪。 广播室放大器、避雷器等工频接地电阻通常小于10,当广播系统容量在150 W以上,如单独设置接地极确有团难时,可和电气装置适用一

17、组接地极,但这种接地要求接地电阻不应大于4,并应设置专用接地干线。 2.5 电源试验 对交流电源电压进行测量,电源供电线路不应出现短路、断路现象,在电源开关上做通断操作试验,检验电源显示信号;备用电源交换装置检验试验,蓄电池输出电压测量;对整流充电装置进行检验测量;做模拟停电试验,验证电源互投装置是否能可靠工作。 2.6 系统开通试验 在上述各项检验中发觉问题已全部修改完成,各项检验试验均符合要求后,可进行系统开通试验,系统开通试验应该分设备、逐台开通。 1、放大器开通 首先断开全部输出线路,拔出全部输入信号插头,将放大器“音量”调整钮旋至最小,接通电源,打开放大器开关,观察各显示信号是否正常

18、,有没有机器噪声。 2、前级放大器开通 当放大器开通后一切正常,可开通前级放大器。接通前级放大器电源,观察多种显示,并接通前级放大器和功率放大器联接线。 3、话筒试验 当放大器和前级放大器工作正常时,将前级放大器、放大器“音量”旋钮调至最小,插入话筒插头,给话筒以声音信号,调整“音量”旋钮,在监听耳机上听声音输出。此时放大器或前级放大器“功效”旋钮旋至话筒档。当一路话筒插孔试验完后,采取一样方法,对每个话筒输入通道进行试验。 4、录音机输入 将前级放大器或放大器“功效”旋钮,旋至录音机输入档,并接通录音机输入电路,播放录音磁带,调整音量大小,观察输入信号、失真和噪声情况。 5、接收调谐器开通试

19、验 接通调谐器电源,接收广播节目,试验接收情况,依据调频广播接收效果,反复调整调频接收天线方向,以取得最好收听效果。并观察干扰和失真情况。 6、输出回路试验 将前级放大器或放大器输入录音或唱片信号,把“音量”开至最小,开通一路扬声设备,把“音量”调至中间位置,观察备扬声器音量、清楚和噪声情况;然后再把“音量”旋至最大,观察有没有失真;并调整扬声器音量控制器,听声音失真和音量改变情况。对于严重失真扬声器应对其线间变压器、扬声器线圈进行检验,发觉问题,应进行修复或更换。 采取上述方法对每一扬声设备回路进行试验,若每一回路上扬声器均发音正常(即噪音小、清楚、失真小),可开通全部扬声器、声柱,调整音量

20、大小,反复试验数次,排除多种安装施工隐患。2.7 广播系统组成 不管哪一个广播音响系统,基础可分四个部分:节目设备、信号放大处理设备、传输线路和扬声器系统。 节目源设备:节目源通常为无线电广播,激光唱机和录音卡座等设备提供,另外还有传声器、电子乐器等。 信号放大器和处理设备:包含均衡器、前置放大器、功率放大器和多种控制器及音响加工设备等。这部分设备首要任务是信号放大,其次是信号选择。调音台和前置放大器作用和地位相同(当然调音台功效和性能指标更高),它们基础功效是完成信号选择和前置放大,另外还担负音量和音响效果进行多种调整和控制。有时为了愈加好地进行频率均衡和音色美化,还另外单独投入图示均衡器。

21、这部分是整个广播音响系统“控制中心”。功率放大器则将前置放大器或调音台送来信号进行功率放大,再经过传输线去推进扬声器放声。 传输线路:传输线路即使简单,但伴随系统和传输方法不一样而有不一样要求。对礼堂、剧场等,因为功率放大器和扬声器距离不远,通常采取低阻大电流直接馈送方法,传输线要求用专用喇叭线,而对公共广播系统,因为服务区域广,距离长,为了降低传输线路引发损耗,往往采取高压传输方法,因为传输电流小,故对传输线要求不高。 扬声器系统:扬声器系统要求整个系统匹配,同时其位置选择也要切合实际。礼堂、剧场、歌舞厅音色,而扬声器通常见大功率音箱;而公共广播系统,因为它对音色要不高,通常见3W-6W在天

22、花喇叭即好。 三、停车场管理系统3.1 概述本系统在停车场入口处依据需要设置一套一进一出停车场管理系统,对停车场进出车辆实施自动管理。系统要求含有出入口管理、停车收费及车辆图像对比等功效。系统由入口管理设备、出口管理设备、管理工作站及软件等组成。出入口管理设备安装于停车场出入口,收费及管理控制计算机设于停车场出口处。入口设备包含入口控制器、读卡器、发卡机、汉字电子显示器、满位指示灯、自动道闸、车辆感应控制器、感应线圈、对讲机、彩色摄像机等。关键完成车辆进场时发卡(或验卡)、车辆图像及进场时间统计等功效。出口设备包含出口控制器、读卡器、费率显示器、自动道闸、车辆感应控制器、感应线圈、收费计算机、

23、票据打印机、对讲机、彩色摄像机等。关键实现车辆出场时验卡、计费、车辆图像对比等功效。3.2 系统组成本系统由收费及管理计算机、管理软件、智能终端、发行器、RS485通讯卡、智能感应卡和道闸等设备组成。各组成设备关键作用:收费及管理计算机:运行系统数据库管理软件,管理系统全部数据;运行系统应用管理软件,实现对系统智能终端设备及相关工作管理;管理软件: 人机交互接口,实现对系统智能终端设备及相关工作管理;智能终端: 识别用户卡片,判别卡正当有效性,并做出对应控制,如开启道闸、操作提醒等,同时将有效读卡数据存放;发行器: 系统管理员登录注册及卡片发行、检测、清空、挂失、退卡等功效;RS485通讯卡:

24、完成计算机和其下位智能终端设备通讯传输及转换;智能感应卡:承载信息载体,用户使用系统凭证;道闸:接收智能终端发出控制指令做出对应控制,如:道闸对通道开启和关闭等;3.3 系统调试3.3.1、接线根据布线图管号线号表确定每根线用途,对照设备接线图将每根线连接到对应接线端子上:1.多芯电缆要先在每芯电线上用号码管标识芯号,并统计芯号和颜色对应,这是电缆另一头接线依据。2.每根导线端头用专用压线钳压制金属接管,然后将金属接管拧在接线端子上。3.接线完成后根本清理剪下线头等杂物,尤其是裸露铜芯线头,以免通电时造成短路损坏设备。4.捆扎整理和接线端子连接引线,信号线和信号线归类,电源线和电源线归类,以免

25、相互干扰。3.3.2、接线检验AC220V供电及接地接线检验:火线、零线、接地线次序;接地采取建筑物综合接地。通讯接线检验:CAN总线正负极;120欧姆终端电阻;不能分支。其它接线检验:电脑、打印机等连接线。3.3.3、通电测试给设备通电:参考设备使用说明书,设备应工作正常、通讯正常。出口设备通电:参考设备使用说明书,设备应工作正常、通讯正常。入口设备通电:参考设备使用说明书,设备应工作正常、通讯正常。3.3.4、系统设置收银管理设备设置:设置通讯口、操作员、时间、收费标准、车位数等。出口设备设置:设置出口控制机地址(163,推荐为2);设置车辆检测器灵敏度。入口设备设置:设置入口控制机地址(

26、163,不能和出口控制机相同);设置车辆检测器灵敏度。3.3.5、现场实际操作调试入口设备试运行:反复试验入口功效,观察入口设备是否工作正常。收银管理设备试运行:使用入口试验凭据及数据反复试验收银管理设备,观察收银管理设备是否工作正常。出口设备试运行:使用入口、收银管理试验凭据及数据反复试验出口设备,观察出口设备是否工作正常。四、巡更系统 4.1 概述本系统关键是依据安保系统特点,在加强技术防范基础上,经过电子巡更系统设置,加强保安人员定时定点定线路对各区域进行保安巡视做到人防和技防结合。或依据企业对正常安全生产需要,加强工作人员定时定点对各设备进行检验或保养,用科学客观方法确保安全生产。电子

27、巡更系统采取现在较流行无线巡更设备,无线方法特点是无须布管穿线,造价低,扩容方便。本系统工程在各层楼梯口,和关键区域安装巡更钮,巡更人员使用巡更器在要求巡更点刷卡,巡更器统计刷卡线路、人员、地点、时间及事件等信息,然后经过RS232数据线和PC机进行连接,统计数据将自动上传到PC机并由巡更管理软件进行智能处理以实现对巡更人员及巡更过程考评。4.2 系统组成本系统由巡更棒、巡更管理软件、通讯器、巡更信息钮(卡)、打印机、电脑及运行于WINDOWS 操作系和管理软件组成。巡更钮:用于标示巡更点地点;人员钮:用于标示巡更人员身份;巡更棒:用于数据采集、储存和传输巡更统计信息;通讯器:经过RS-232

28、通信线和计算机连接,实现巡更棒和计算机之间通信,打印等。4.3 系统调试4.3.1、软件开启口令操作开启管理软件,设置软件系统包含口令保护,系统管理口令操作员口令。分别对应不一样权限和更新功效口令权限。4.3.2、信息采集器登录及巡更人设置在系统中添加巡更人,并分配信息采集器。软件中可经过信息芯片定义巡更人,以降低成本,软件可管理巡更人数目不受限制。4.3.3、设置信息钮登录及地点在系统管理软件中添加巡更地点,并分配信息钮。软件可添加巡更地点是没有数量限制。6.3.4、巡更班次设置在管理软件中设置上下班时间,可划分不一样上班时间段,方便查询。班次设置可跨零点。4.3.5、巡更路线设置将巡查地点

29、组织成不一样巡更路线,要求巡更人按路线进行巡查,可更方便地进行管理。在查询时经过路线查询,对巡更人是否遗漏巡更点便一目了然。软件中可设置巡更路线数目最大999.4.3.6、查询功效在系统中按人名、时间、巡更班次、巡更路线对巡更人工作情况进行查询,更可按多个条件组合查询。生成巡更情况总表、巡更事件表、巡更遗漏表。每个月还可列出月统计报表,并可经过打印机将结果输出。4.3.7、设置巡更数据备份、恢复功效设置管理软件备份、恢复功效,定时可将以前数据备份到软盘或硬盘上,需要时候可恢复到软件中。4.3.8、实际调试调试人员巡更到各点时用手持巡更机读卡,由此将自己巡更到该地点时间纪录到巡更机里。巡更工作结

30、束后经过通讯器把巡更机里纪录传给专用计算机软件进行处理,就能够对巡更情况(巡更时间,地点,事件)进行统计查对,确定无线巡更系统正确性和完善性。五、UPS配电系统5.1 概述UPS配电系统,为视频监控系统、公共广播系统、停车场系统等各个系统供电。UPS放置于消防中心,为全部弱电系统供电。5.2 UPS配电调试 1、自检功效标准:UPS通常全部有故障自检功效,能够检验出关键故障,并报警。调试方法:先模拟一故障(如不接电池),给UPS接入交流电,并合上市电开关,系统将进入自检状态,自检完成后,会报警该故障。 2、无电池市电开机标准:UPS应该能在无电池情况,由市电逆变工作。调试方法:断开电池,接入市

31、电,合上市电开关,(这时若报电池故障可暂不理会)按“开机”键,稍后UPS指示灯由“市电”、“旁路”指示灯亮,转为“市电”、“逆变”指示灯亮。这时测量输出电压、频率应该是稳定,波形是正弦波。3、市电逆变转电池逆变无间断标准:正常情况下,UPS由市电逆变给负载供电,若这时电池正常,市电停电,应该由电池不间断地给负载供电。调试方法:先让UPS工作在市电逆变状态,断开市电开关;UPS自动由市电逆变状态转到电池逆变状态,指示灯对应由“市电”、“逆变”指示灯亮转为“电池”、“逆变”指示灯亮。在此转变过程中,能够用一台计算机做为负载,方便检测在转变过程中对负载影响。4、电池逆变转市电逆变标准:假如UPS工作

32、于电池逆变方法,在市电正常后,UPS应不间断地转到市电逆变方法。调试方法:先断开市电开关,让UPS工作在电池逆变状态,指示灯为“电池”、“逆变”指示灯亮;再合上市电开关,UPS将自动由电池逆变转为市电逆变,指示灯由“电池”、“逆变”指示灯亮转为“市电”、“逆变”指示灯亮。在此过程中,能够用一台计算机做为负载,方便检测在转变过程中对负载影响。5、转维修旁路供电标准:对于中等容量以上UPS(通常5KVA以上),应设计有维修旁路供电。 在机器故障时,能够让UPS工作在维修旁路,方便进行内部不带电维修。调试方法:先合上旁路开关,按关机键,让UPS工作在市电旁路状态,再合上维修开关,而且关闭输入和旁路开

33、关,这时输出应不停电,UPS内部板件部分应没有电。最终合市电、旁路开关,UPS工作在市电旁路后,再将维修开关断开,按开机键转市电逆变。在此过程中,一样也能够由一台计算机做为负载,方便检测在转变过程中是否对负载有影响。6、市电逆变关机标准:UPS在市电逆变工作方法应能安全关机。调试方法:UPS工作在市电逆变状态,按下“关机”键,直至听到“嘀”一声,逆变指示灯灭,旁路指示灯亮,UPS工作在旁路供电模式,再断开市电应无输出。7、电池逆变关机标准:UPS在电池逆变工作方法应能安全关机。调试方法:UPS工作在电池逆变状态,按下“关机”键,直至听到“嘀”一声,UPS停止工作,无输出。8、主机输出转从机输出标准:对于主备方法工作UPS,主机应安全转到从机供电。调试方法:主机和从机均工作在市电逆变状态,这时负载由主机输出带载,断开主机市电开关及电池开关,这时负载能正常运行,负载由从机输出带载。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
