1、混凝土路面拆除及恢复施工方案一、施工准备(1)施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。核对平面尺寸和基底标高,摸清地下构筑物及地下管线分布状况。(2)做好技术交底工作。重点放在施工方案、技术措施、工艺原则、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,核心部位和施工难点的质量规定,操作要点,安全规定等进行具体的交底。(3)做好建筑物的原则轴线桩、原则水平桩,用白灰洒出开挖线,必须通过检查台格,办理完验线手续。(4)若开挖基本底面低于地下水位,要提前采用降水措施,把地下水位降至低于开挖底面0.5m如下,然后再开挖。(5)夜间施工时,应合理安排工序,避免

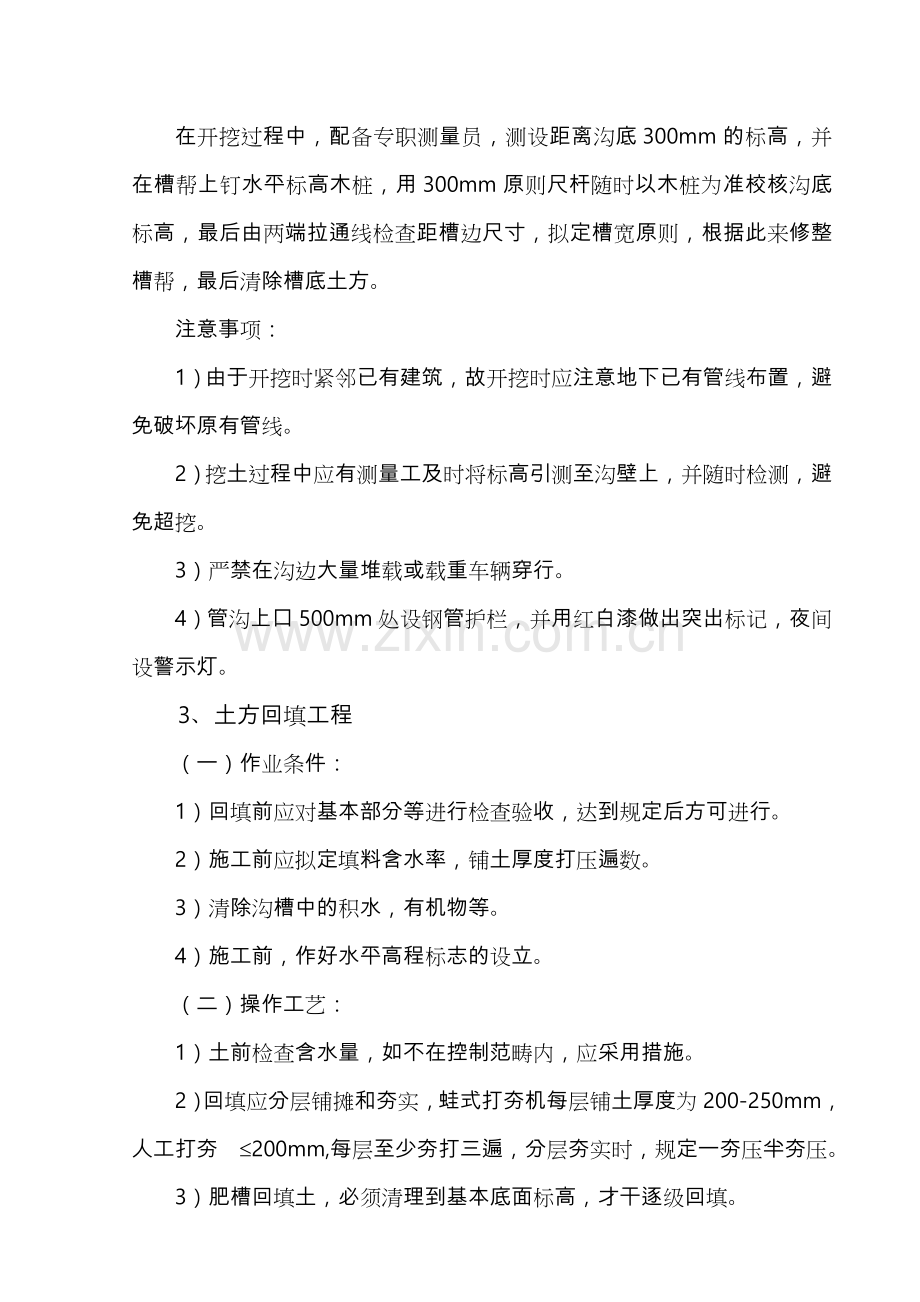

2、错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设立明显标志。二、施工顺序:拆除原有砼路面土方开挖工程土方回填工程恢复砼路面工程。三、重要分项施工措施:1、拆除原有砼路面:采用挖掘机拆除,人工配合施工。拆除后,垃圾及时清运。拆除期间,四周设立围挡和警示标志。2、土方开挖工程本工程因土方开挖量较少且地下障碍物较多,故采用人工开挖。人工开挖出的土方在现场堆放,作为回填土用。在开挖过程中,配备专职测量员,测设距离沟底300mm的标高,并在槽帮上钉水平标高木桩,用300mm原则尺杆随时以木桩为准校核沟底标高,最后由两端拉通线检查距槽边尺寸,拟定槽宽原则,根据此来修整槽帮,最后清除槽底土方。注意

3、事项:1)由于开挖时紧邻已有建筑,故开挖时应注意地下已有管线布置,避免破坏原有管线。2)挖土过程中应有测量工及时将标高引测至沟壁上,并随时检测,避免超挖。3)严禁在沟边大量堆载或载重车辆穿行。4)管沟上口500mm处设钢管护栏,并用红白漆做出突出标记,夜间设警示灯。3、土方回填工程(一)作业条件:1)回填前应对基本部分等进行检查验收,达到规定后方可进行。2)施工前应拟定填料含水率,铺土厚度打压遍数。3)清除沟槽中的积水,有机物等。4)施工前,作好水平高程标志的设立。(二)操作工艺:1)土前检查含水量,如不在控制范畴内,应采用措施。2)回填应分层铺摊和夯实,蛙式打夯机每层铺土厚度为200-250

4、mm,人工打夯 200mm,每层至少夯打三遍,分层夯实时,规定一夯压半夯压。3)肥槽回填土,必须清理到基本底面标高,才干逐级回填。4)夜间施工时,应合理安排施工顺序,有足够的照明设施,避免铺填超厚,严禁汽车直接到入沟槽4、砼路面工程:(一)混凝土采用商品混凝土(二)混凝土路面的施工:(1)混凝土的摊铺 混凝土摊铺前,应对模板的间隔、高度、润滑、支撑稳定状况和基层的平整、湿润状况、以及钢筋的位置和传力杆装置等进行全面的检查。 混凝土混合料运送车辆达到摊铺地点后,一般直接倒入安装好的侧模路槽内,并用人工找补均匀,如混合料有离析现象,则用铁铲翻拌均匀。摊铺时不得抛撒,用方铲扣铲法撒铺,以保持混合料的

5、均匀性。松铺高度由实验拟定,以路面高程符合设计为准。混合料摊铺到一半厚度时,整平后用插入式振捣器振捣一遍,然后继续加铺。在一种规定持续浇注的区域内,浇注施工过程不得中断,也不得因拌合料干涩而加水。 (2)混凝土的振捣 摊铺好的混凝土混合料,应迅即用平板振捣器和插入式振捣器均匀的振捣。平板振捣器的有效深度一般为22cm左右。不采用真空脱水工艺施工时,宜采用2.2kW的平板振捣器与插入式振捣器。 振捣混凝土混合料时一方面应用插入式振捣器在模板边沿角隅等平板振捣器振捣不到之处振一次(如面板厚度不小于22cm,则需用插入式振捣器全面顺序插振一次),同一位置不适宜少于20S。用平板振捣器时应全面振捣。振

6、捣时应重叠10-20cm。同一位置振捣时,当水灰比不不小于0.45时,振捣时间不适宜少于30S;水灰比不小于0.45时,不适宜少于15S,以不再冒气泡并泛出水泥浆为准。 混凝土在全面振捣后,再用振捣梁进一步拖拉振实并初步整平。振动梁来回拖拉2-3遍,使表面泛浆,并赶出汽泡。振动梁移动的速度要缓慢而均匀,迈进速度以1.2-1.5m/min为宜。对不平之处,应及时铺以人工补填找平。补填时应用较细的混合料原浆,严禁用纯砂浆弥补,振动梁行进时,不容许半途停留。牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动

7、梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。最后再用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。如发现混凝土表面与拱板仍有较大高差,应重新补填找平,重新振滚平整。最后挂线检查平整度,发现不符合之处应进一步解决刮平,直至平整度符合规定为止。 (3)表面修整 人工抹光:用振动梁复振一次能起匀浆、粗平及表层致密作用。用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。实践证明,粗抹是决定路面大体平整的核心,因此应在3m直尺检查下进行。通过检查,采用高处多磨、低处补浆(原浆)的措施进行边抹光边找平,用3m直尺纵横检测,保证其平整度不适宜不小于1cm。应注意的是抹光进行的方向不同,其效果亦

8、略有不同。顺路方向行进易保证纵向的平整,横路方向行进则纵向平整度效果略逊。 精抹:精抹是路面平整度的把关工序。为给精抹发明条件,可在精抹后用包裹铁皮的木搓或小钢轨(或滚杆)对混凝土表面进行拉锯式搓刮,一边横向搓、一边纵向刮移。为避免模板不平或模板接头错位给平整度带来的影响,横向搓刮后还应进行纵向搓刮(搓杆与模板平行),同步要附以3m直尺检查。搓刮前一定要将模板清理干净。搓刮后即可用3m直尺于两侧边部及中间三处紧贴浆面各轻按一下,低凹处不浮现压痕或印痕不显,较高处印痕较深,据此进行找补精平。每抹一遍,都得用3m直尺检查,反复多次检查直至平整度满足规定为止。精抹找平应用原浆,不得另拌砂浆,更严禁撒

9、水泥粉,否则不仅会发生沁水现象,延长制毛间隔时间,还会因水灰比的不均匀,致使收缩不均匀。在较高温度下,还会浮现表面网裂,路面成形通车后表层破皮脱落。(4)刻纹工艺刻纹是为保持路面的粗糙度,提高路面的抗滑性能,但对路面平整度亦有一定的影响。水泥混凝土在通过刻痕解决后,形成较大的宏观构造深度,但在痕与痕之间仍然存在着未经防滑解决的砂浆平台。它必将影响路面的抗滑效果。为克服这一局限性,可采用拉毛刻痕组合工艺,即在混凝土处在塑性状态时,运用拉毛刷将表层进行拉毛解决,待混凝土凝结后再进行刻痕解决。 (5)切缝先用墨线标出切缝位置,再用切缝机切缝,操作时要使切缝机的刀片、指针、导向轮成始终线与切缝黑线重叠(最大误差0.5mm)。当切缝深不不小于30mm时,可直接用7mm厚的金刚石锯片切割,切缝深不小于30mm,则可用组合金刚石锯片一次切割成,也可用不同厚度的金刚石锯片分两次完毕(第一次用7mm厚刀片切割30mm深,第二次用3-4mm厚的刀片切割至设计深度)。 (6)嵌缝胶嵌缝所有切接缝的上部都要用嵌缝胶嵌缝。填缝工作在混凝土初步硬结后即进行,待清理畅通的接缝晾干后,再在缝壁涂一薄层沥青,接着将加热成液体的道路嵌缝胶灌入缝中,灌入的填缝料要略高于混凝土表面。 (7)、混凝土路面的养护砼路面养护一般用洒水车进行洒水,采用草袋或锯末覆盖,保持混凝土面层呈潮湿状态进行养护,养护期间严禁车辆通行。
