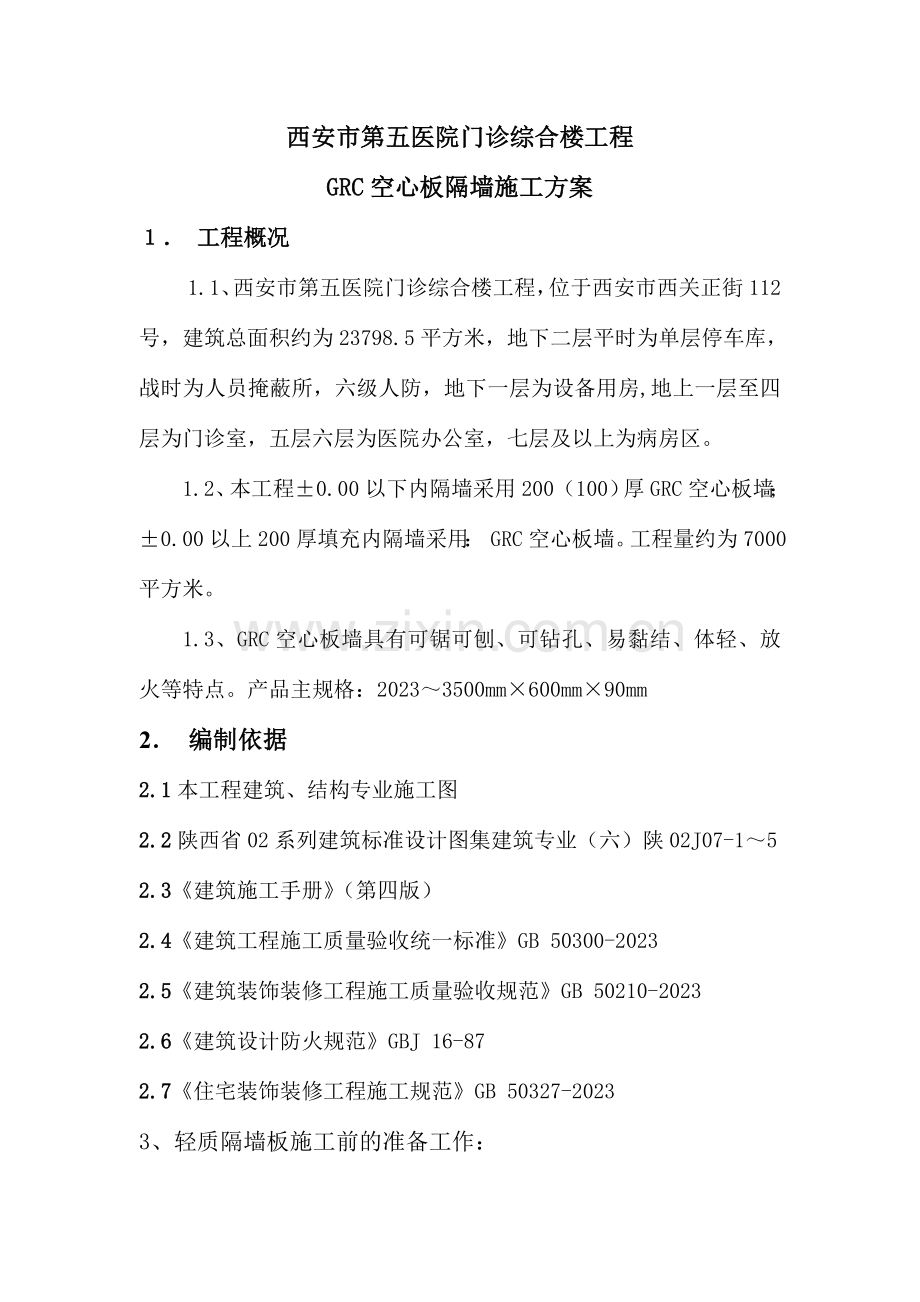

1、西安市第五医院门诊综合楼工程GRC空心板隔墙施工方案 工程概况1.1、西安市第五医院门诊综合楼工程,位于西安市西关正街112号,建筑总面积约为23798.5平方米,地下二层平时为单层停车库,战时为人员掩蔽所,六级人防,地下一层为设备用房,地上一层至四层为门诊室,五层六层为医院办公室,七层及以上为病房区。1.2、本工程0.00以下内隔墙采用200(100)厚GRC空心板墙;0.00以上200厚填充内隔墙采用: GRC空心板墙。工程量约为7000平方米。1.3、GRC空心板墙具有可锯可刨、可钻孔、易黏结、体轻、放火等特点。产品主规格:20233500mm600mm90mm2 编制依据2.1本工程建
2、筑、结构专业施工图2.2陕西省02系列建筑标准设计图集建筑专业(六)陕02J07-152.3建筑施工手册(第四版)2.4建筑工程施工质量验收统一标准GB 50300-20232.5建筑装饰装修工程施工质量验收规范GB 50210-20232.6建筑设计防火规范GBJ 16-872.7住宅装饰装修工程施工规范GB 50327-20233、轻质隔墙板施工前的准备工作:3.1、附属材料、工具的准备施工现场准备好射钉枪7把、角磨机2台、架子车2辆、铝合金靠尺8把、零碎工具若干、照明器具8套、电钻2台。3.2、场地的安排1、根据施工现场各楼层所需墙板量,拟定墙板堆放、卸车场地的准确位置。2、.墙板堆放位

3、置要坚实平整,摆放采用侧立式。墙板卸车后,及时运往各楼层,卸运时不得平抬,应侧抬侧放(严禁平抬),互相靠紧,堆放在通风干燥处。3.3、人员的安排现场设工长一名,专职质量员一名,施工班组负责隔墙板的施工,施工工人员共25人,班组长2名。4、轻质隔墙施工施工段划分:每一层为一个施工工段4.1、GRC空心板隔墙安装工艺流程:结构墙面、顶面、地面清理和找平 放线、分档 配板、修补 安U、L形卡 配制胶粘剂(电线管、稳接线盒、安装管卡、埋件铺设完后) 安装隔墙板 安门窗框 板缝解决 板面装修4.2、清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平。4.3、
4、放线、分档:在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞口线,并按板宽分档。4.4、配板、修补:板的长度应按楼层结构净高尺寸减1020mm。计算并量测门窗洞口上部及窗口下部的隔板尺寸,按此尺寸配有预埋件的门窗框板。当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,放置有阴角处。有缺陷的板应修补。4.5、按设计规定用U形钢板卡固定条板的顶端。在两块条板顶板拼缝之间用射钉将U形钢板卡固定在梁和板上。随安板随固定U形钢板卡。4.6、配制水泥粘结剂;其中粘结剂配比为水泥:细沙:胶:水=1:1:0.2,胶粘剂要随配随用。配制的胶粘剂应在30min内用完。4.7、
5、安装隔墙板:隔墙板安装顺序应从与墙的结合处开始,依次顺序安装。板侧清刷浮灰,在墙面、顶面、板的顶面及侧面(相拼合面)满刮胶粘剂,按弹线位置安装就位,用木楔顶在板底,再用手平推隔板,使板缝冒浆,一个人用撬棍在板底部向上顶,另一人打木楔,使隔墙板挤紧顶实,然后用刮刀(腻子刀)将挤出的胶粘剂刮平。按以上操作办法依次安装隔墙板。4.8、在安装隔墙板时,一定要注意使条板对准预先在顶板和地板上弹好的定位线,在安装过程中随时用2m靠尺及塞尺测量墙面的平整度,用2m托线板检查板的垂直度。4.9、铺设电线管、稳接线盒,安装管卡、埋件:按电气安装图找准位置划出定位线,铺设电线管、稳接线盒。所有电线管必须顺增强水泥
6、空心条板的孔铺设,严禁横铺和斜铺。稳接线盒,先在板面钻孔扩孔(防止猛击),再用扁铲扩孔,孔要大小适度,要方正。孔内清理干净,用胶粘剂稳接线盒。按设计指定的办法安装水暖管卡和吊挂埋件。4.10、安门窗框:一般采用先留门窗洞口,后安门窗框的方法。木门窗框用L型连接件连接,一边用木螺丝与木框连接,另一端与门窗框板中预埋件焊接。门窗框与门窗框板之间缝隙不宜超过3mm ,超过3mm时,应加木垫片过渡。将缝隙中的浮灰清理干净,用胶粘剂嵌缝。嵌缝要嵌满嵌密实,以防止门扇开关时碰撞门框导致裂缝。4.11、板缝解决:隔板安装10d后,检查所有缝隙是否粘结良好,有无裂缝,如出现裂缝,应查明因素后进行修补。已粘结良
7、好的所有板缝、阴角缝,先清理浮灰,刮胶粘剂,贴50mm宽玻纤网格带,转角隔墙在阳角出粘贴200 mm宽(每边各100mm宽)玻纤布一层,压实、粘牢,表面再用胶粘剂刮平。5、GRC空心板墙质量标准:1)水平位移不得超过3;2)平整度及垂直偏差:2m靠尺,均不得超过3。3)各部分粘结面必须牢固,板缝挤严、填实,缝宽不大于10。 6 成品保护6.1、GRC隔墙板在运送、进场、存放、使用过程中,应严格管理,做到不淋水、不受潮、不撞击。6.2、墙体施工前,须预埋的各专业管线、预埋件应及时安装到位,避免对完毕后的墙体导致损坏。如必须对已完毕的墙体进行开洞或剔凿施工的,应由专业人员操作,在施工过程中,应注意
8、保护墙体内已装好的各种管线。 6.3 、墙板安装后,用木板包住沿边框体,做到轻碰、轻磕时不会与墙体自身直接接触,有效防止墙体边沿破损、变形。6.4、 在后续地面吊顶等工程作业时应采用保护措施以防污染,安装管线过程不得损坏和污染墙面。6.5、施工地段分区域设专人负责成品保护。成品保护员要佩带醒目的袖标,巡查检查。6.6、作好施工工序的安排,对浇水、清洗、搬运等易破坏成品的工序尽量放在其他工序之前,对交通通道如楼梯口、电梯口、首层等装修尽量放在其他部位之后。6.7、作好现场总体物资存放工作的安排工作。对每一块施工区域,在施工前要作好交通路线、材料存放场地、操作地的划分,用编制布或标志绳作好围挡,严
9、禁非专业施工人员或材料进入。同时现场作好总体交通引导,封闭不必要的通行线路,减少管理难度。6.8、要认真贯彻岗位责任制,严格执行工序交接制度。凡每道工序施工完毕,都要做到活完场清,同时要保护好上一道工序的成品,交接时做好记录,谁损坏的谁补偿,并视情节处以罚款。6.9、工序交接所有采用书面形式由双方签字认可,由成品保护人员同时签字确认并保存工序交接书面材料,成品保护人员对防止成品的污染、损坏或丢失负全面责任。七、安全文明施工:7.1、进入施工现场必须对的配戴安全帽,严禁吸烟。7.2、现场材料应堆放整齐,分类码放,并做好标记。7.3、作业时使用的铁钉、自攻螺丝,不得含在嘴中。施工过程中,搬运材料、
10、机具施工人员要注意自我保护,避免砸伤、碰伤,如受伤轻微情况下,立即到现场办公室进行消毒包扎解决;受伤严重情况下,立即告知班组长和项目经理部到医院进行治疗。7.4、严格执行定额用料,施工现场尽量避免堆放施工材料,如需存放,必须按规定铺垫、码放整齐并进行遮挡防止损坏。7.5、根据施工现场情况,随时洒水防尘,噪音分贝较大的施工,施工操作人员应做好安全劳动保护措施。7.6、射钉枪必须由专人负责管理、维修、保养及使用。严禁其别人操作。在使用射钉枪前必须检查射钉枪顶杆、弹夹、后防护罩、撞针、前防护罩是否齐全、灵敏可靠;每日使用后及时清除腔体内硝炭,并上油保养。射钉弹要单独存放,严禁与其他机具混放;防止射钉弹因碰撞自爆。7.7、施工过程中使用射钉枪时,操作人员必须做好安全防护,戴好护目镜。作业时,枪口必须与施工面垂直,严禁拆除前防护罩进行作业;严禁不装射钉空枪操作。7.8新进场工人员必须进行安全教育、安全技术交流,遵守施工安全规程,服从安全管理,并采用严格防护措施,保证施工人员的用电和施工安全。7.9、施工人员应遵守工地相关管理制度,对现场堆放进行统一规划,堆放整齐,不浪费材料,对废料、垃圾做到工完场清。 西安裕华建设工程(集团)有限公司 第十项目部2023年10月8日
