收藏 分销(赏)

内支撑静爆拆除施工方案.doc

上传人:天**** 文档编号:2942723 上传时间:2024-06-11 格式:DOC 页数:8 大小:113KB
下载 相关 举报
内支撑静爆拆除施工方案.doc_第1页
第1页 / 共8页
内支撑静爆拆除施工方案.doc_第2页
第2页 / 共8页
内支撑静爆拆除施工方案.doc_第3页
第3页 / 共8页
内支撑静爆拆除施工方案.doc_第4页
第4页 / 共8页
内支撑静爆拆除施工方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

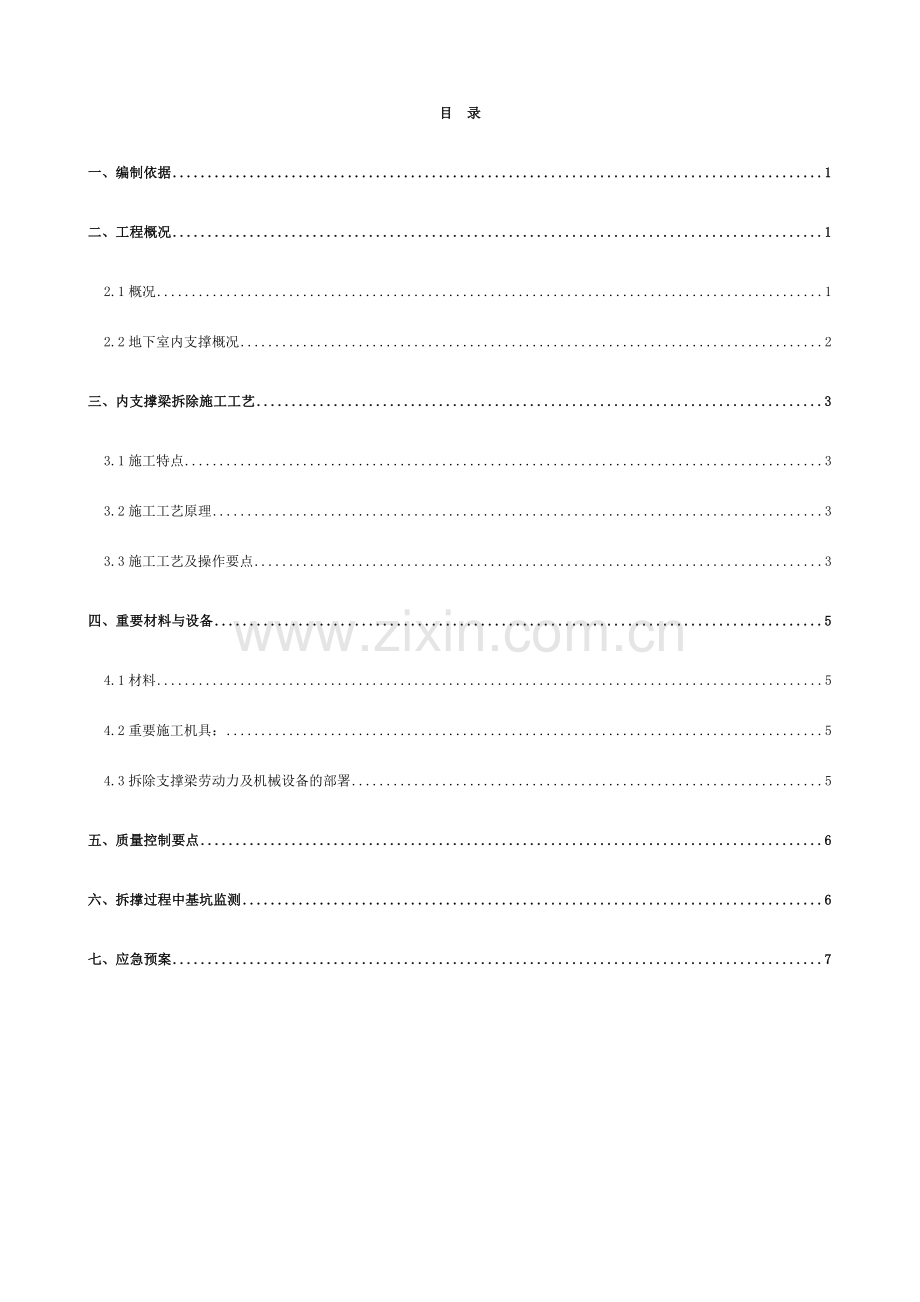

1、目 录一、编制依据1二、工程概况12.1概况12.2地下室内支撑概况2三、内支撑梁拆除施工工艺33.1施工特点33.2施工工艺原理33.3施工工艺及操作要点3四、重要材料与设备54.1材料54.2重要施工机具:54.3拆除支撑梁劳动力及机械设备的部署5五、质量控制要点6六、拆撑过程中基坑监测6七、应急预案7一、编制依据1、工程控制爆破2、新编爆破工程实用技术大全3、爆破安全规程(GB6722-2023)4、施工现场临时用电安全技术规程(JGJ46-2023)5、危险性较大的分部分项工程安全管理办法(建质【2023】87号)6、建筑拆除工程安全技术规范(JGJ147-2023)7、建筑机械使用安

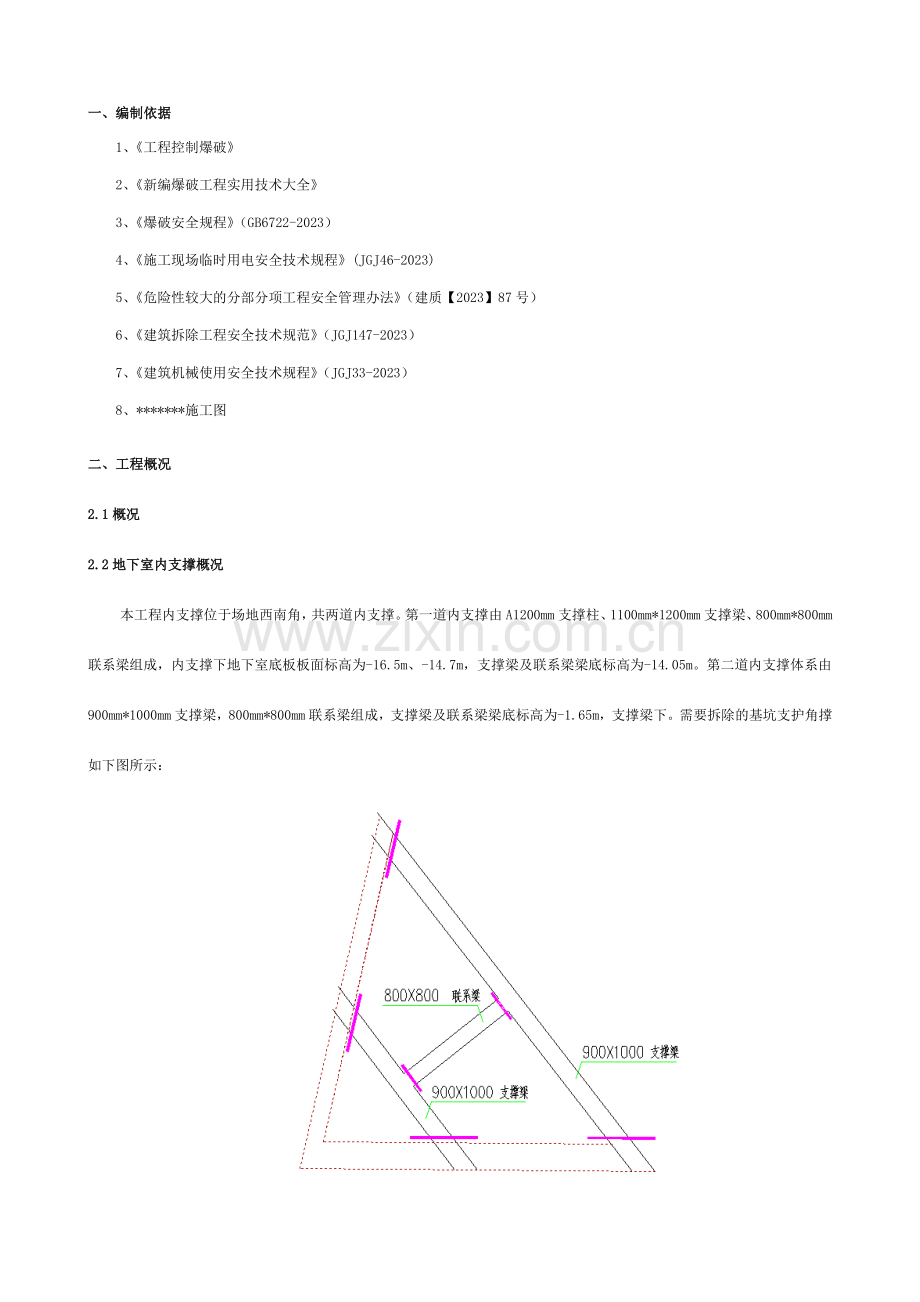

2、全技术规程(JGJ33-2023)8、*施工图二、工程概况2.1概况2.2地下室内支撑概况本工程内支撑位于场地西南角,共两道内支撑。第一道内支撑由A1200mm支撑柱、1100mm*1200mm支撑梁、800mm*800mm联系梁组成,内支撑下地下室底板板面标高为-16.5m、-14.7m,支撑梁及联系梁梁底标高为-14.05m。第二道内支撑体系由900mm*1000mm支撑梁,800mm*800mm联系梁组成,支撑梁及联系梁梁底标高为-1.65m,支撑梁下。需要拆除的基坑支护角撑如下图所示:第二道内支撑平面图第一道内支撑平面示意图三、内支撑梁拆除施工工艺斜撑的拆除方法一般有爆破拆除法、机械拆

3、除法、人工拆除法、静爆拆除法等。为了保证不对临时支撑体系、以施工的永久结构工程及周边建筑物、地下设施导致不利影响,严格控制支撑体系拆除后基坑的变形,考虑安全、质量、工期的因素,本工程拟采用静爆拆除,静爆拆除的基本工艺:3.1施工特点静爆拆除采用静态膨胀剂把混凝土充足粉碎,与传统的拆除方法相比较,其特点优异,见下表拆除方法特点爆破拆除爆炸压力瞬间释放,工期短,适合空旷场地的建筑物整体拆除,但在闹市区、建筑物密集区,震动幅度大,对现有结构、周边建筑物及地下设施带来极大的影响,且产生飞石危及街道行人机械拆除采用炮机拆除,但震动大、噪音大人工拆除人工风镐拆除安全度高,但工期太长静爆拆除采用静态膨胀剂静

4、爆拆除,膨胀力缓慢地,静静地传给混凝土支撑使其破碎,具有安全,施工快速、无震动、无飞石,噪音小、操作简朴等优点3.2施工工艺原理先对临时支撑体系切割卸载,完毕结构换撑平衡过渡,再用静爆法拆除临时支撑。根据钢筋混凝土构件类型对需拆除的部位进行合理的钻孔,在钻好的孔中灌注静态膨胀剂,静态膨胀剂发生水化反映使晶体变形,产生体积膨胀,从而缓慢地、静静地将膨胀力(可达30Mpa-50Mpa)施加给孔壁,通过一段时间后达成最大值,8-12小时后使混凝土产生裂缝而破碎,再用小风镐进行集中破碎清运。3.3施工工艺及操作要点3.3.1内力监测1)在拆除内支撑结构前以及整个拆除过程中进行内力监测,做到信息化施工。

5、一方面是对基坑位移和内支撑梁的内力监测,根据检测结果得出内力分布情况,卸荷时根据内力分布情况做到均匀卸荷,在卸荷过程中监测内力重分布情况,做出对的判断。2)在拆除过程中应对以下部位进行重点监测:a.坑外地下水位监测。采用钢尺水位计在预先布置的水位观测井进行监测,监测过程中应注意定期监测孔口标高。b.地面沉降量的监测。用精密水准仪,标尺在布置好的基点上进行监测,用本次监测标高减去上次标高为本次沉降量,减去初始标高为累积沉降量。c.基坑内外土压力的监测。采用钻孔埋设等方法进行土压力计的安装,用频率读数仪进行监测d.基坑孔隙水压力的监测。预埋水压力计,在基坑开挖前测出初始频率,用频率读数仪进行监测。

6、e.内支撑轴力监测。将混凝土应变计埋设在内支撑梁钢筋间隙处,固定好后用线缆仔细引出,放好预先做好的线盒内,用频率读数仪进行监测f.建筑物沉降位移监测。用精密水准仪在设立好的基点上进行监测3.3.2切割卸载:根据现场具体情况,用切割机将支撑梁角撑、系杆等构件切断卸荷,严格按照先联系梁后支撑梁、对称、平衡约束控制,两组同时对称作业,保持换撑平衡过渡,防止结构本体及支撑柱变形。内支撑拆除时需搭设防护架,内支撑拆除时防护情况、静爆开孔情况详见附图一,支撑梁切割卸荷情况详见附图二。3.3.3静爆拆除:1)发明静爆条件因钢筋混凝土支撑内配有密集的钢筋笼,为达成静爆的效果,先把钢筋混凝土构件的面筋、箍筋割断

7、剔除。2)钻孔a.钻孔设计:钻孔参数、钻孔分布的破碎顺序需要破碎的对象的实际情况拟定,并充足考虑布筋情况,一般情况下孔与孔之间的距离为0.25m,孔径为0.03m,孔深按需破碎物的厚度而定,但不能钻穿,必须离底部保存0.1m-0.2m。b.钻孔操作采用空压机及钻孔设备按照设计好的钻孔参数对混凝土构筑物进行钻孔3)静爆a.静爆膨胀剂配料先用水桶装好水,按照静爆膨胀剂说明书所注明的的药和水的比例配好,充足搅拌成糊状。b.装药将搅拌好的糊状膨胀剂均匀的灌入钻好的孔中,灌满至密实,不用盖,不用塞口。3.3.4静爆过程在灌注静爆膨胀剂8-12小时之后,混凝土构件产生裂缝。3.3.5.静爆后续解决1、在混

8、凝土构件充足破碎后,再用小风镐集中破碎清运。2、混凝土碎块清理完后,用气割割除混泥土构件内部钢筋。四、重要材料与设备4.1材料1、静爆膨胀剂:重要成分为铝酸钙、硅酸盐水泥、减水剂、缓凝剂、无毒、无味、使用温度为-5-40.2、材料进场验收流程:协商材料进场时间监理方、施工方及建设方现场验收监理方审查出厂证明、质保单等证明资料并鉴证是否符合规定施工方在监理方见证下取样送检符合资质规定的单位检测、实验检测、实验报告单经监理方、建设方见证后分别存档。3、材料进场验收注意事项:a、每次材料进场,必须安排实验员进行见证取样送检,质量员、技术员一同参与检查验收;b、检查材料的出厂合格证及出场实验报告是否符

9、合规定,材料是否合格,不合格及质量证明文献不齐全的材料不允许进场。4.2重要施工机具:空气压缩机、切割机、风镐、钻孔机、铁锹、水平运送车、装载机、自卸车。4.3拆除支撑梁劳动力及机械设备的部署1、本工程支撑梁长度共260多米,工程量较小,根据施工现场的实际情况安排足够的人员投入施工,详见下表:表1 劳动力安排工种人数工作内容备注架子工4负责为打凿工人搭架子打凿工7负责打凿砼及静爆电工1负责各工种接电配合工作气焊工2负责割支撑梁钢筋及配合工做司机1负责运送渣土安全员1负责现场安全工作现场负责人1负责施工现场安排工作2、为了保证本工程的工期及质量,必须合理安排机械设备投入施工,具体安排见下表表2

10、机械设备安排设备名称数量工作内容备注空压机3打凿砼及静爆开孔风镐3打凿砼及静爆开孔电焊机1负责切割支撑梁钢筋氧焊2负责切割支撑梁钢筋塔吊1负责运送渣土五、质量控制要点1、必须执行的规范及标准建筑物、构筑物拆除技术规范(DBJ08-70-98)2、严格控制材料质量关:静爆膨胀剂进场时除了提供厂家生产证明、厂家检测报告和厂家达标外,还要按规定在施工现场见证取样送检,检测报告必须有具有相应资质的监测机构出具,合格后方可使用;且静爆膨胀剂必须储存在干燥避雨的库房。3、为了能达成最佳的静爆效果,钻孔严格控制药孔的间距、孔径及孔深。4、静爆膨胀剂加水应严格按照比例,水不需加多。5、孔中内渗水,必须采用防水

11、措施后方可装药,装好药的孔严禁浇水。六、拆撑过程中基坑监测在拆除过程中,需监测单位配合。1、沉降观测天天对基坑周边房屋进行监测,对房屋裂缝进行巡视,当发现变化较大时,应及时上报,并采用相应措施。支撑梁凿除期间,应尽量避免重型车辆碾压路面,并对路面进行保护。天天对支撑梁进行沉降监测工作,当发现沉降较大时,须及时上报并采用相应措施。支撑凿除期间,本项目部及监测单位需对基坑周边特别是市东滨路、中心路的沉降及时观测。2、深层土体水平位移监测在支撑凿除期间,需加强对基坑深层土体位移监测工作,必要时加密监测。当发现测斜管出现异常时,需及时上报并采用相应措施。七、应急预案1、当施工现场的监控人员发现土方有裂

12、纹或发出异常声音时,应立即报告给应急救援领导小组组长,并立即下令停止作业,并组织施工人员快速撤离到安全地点。2、当土方发生坍塌后,导致人员被埋、被压的情况下,应急解决领导小组全员上岗,除应立即逐级报告给主管部门之外,应保护好现场,在确认不会再次发生同类事故的前提下,立即组织人员进行抢救受伤人员。3、当少部分土方坍塌时,现场救援组专业救护人员要用铁锹进行撮土挖掘,并注意不要伤及被埋人员,如导致特大事故时,由应急救援领导小组统一领导和指挥,各有关部门协调作战,保证抢险工作有条不紊的进行。要采用吊车、挖掘机进行抢救,现场要有指挥并监护,防止机械伤及被埋或被压人员。4、被抢救出来的伤员,要由现场医疗室医生或急救组急救中心救护人员进行抢救,用担架把伤员抬到救护车上,对伤势严重的人员要立即进行吸氧和输液,到医院后组织医务人员全力救治伤员。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
