1、起重安装工安全技术操作规程一般规定:1、起重指挥应有技术纯熟、懂得起重机械性能人员担任。指挥时应站在可以照顾到全面工作地点,所发信号应事先统一,并做到精确、宏亮和清晰。2、80吨以上设备和构件,风力达五级时应停止吊装。3、所有人员严禁在起重臂和吊起重物下面停留或行走。4、使用卡环应使长度方向受力,抽销卡环应防止销子滑脱,有缺陷卡环严禁使用。5、起吊对象应使用交互捻制钢丝绳(安全系数见表1)。钢丝绳如有扭结、变形、断丝、锈蚀等异常现象,应及时减少使用原则或报废(见表2)。6、编结绳扣(千斤)应使各股松紧一致,编结部分长度不得不不小于钢丝绳直径15倍,并且不得短于300毫米。用卡子连成绳套时,卡子

2、不得不不小于三个。7、地锚(桩)应按施工方案确定规格和位置设置,如发既有沟坑、地下管线等状况,应及时汇报施工负责人采用措施。表1 钢丝绳安全系数钢丝绳用途安 全 系 数缆风绳3.5缆索起重机承重绳3.75手动起重设备4.5机动起重设备5-6作吊索无弯曲6-7作捆绑吊索8-10用于载人升降机14表2 钢丝绳断丝折减或报废原则(一种节距内)折减或报废钢丝绳种类(交互捻制)619+1624+1637+1661+11.000-50-70-100-150.906-108-1411-2016-250.8011-1615-2021-3026-40报废16以上20以上30以上40以上8、使用绳卡,应将有压板放

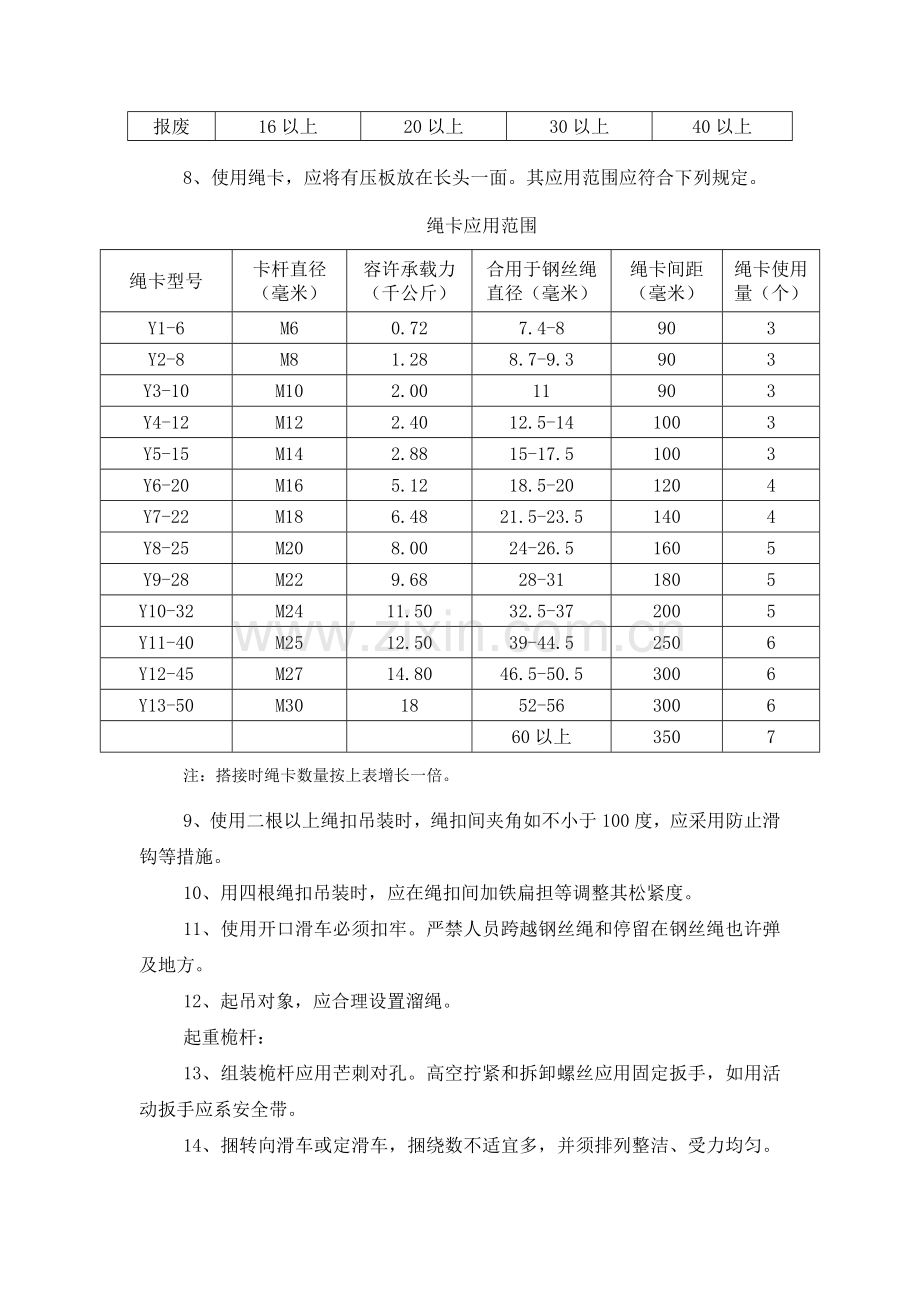

3、在长头一面。其应用范围应符合下列规定。绳卡应用范围绳卡型号卡杆直径(毫米)容许承载力(千公斤)合用于钢丝绳直径(毫米)绳卡间距(毫米)绳卡使用量(个)Y1-6M60.727.4-8903Y2-8M81.288.7-9.3903Y3-10M102.0011903Y4-12M122.4012.5-141003Y5-15M142.8815-17.51003Y6-20M165.1218.5-201204Y7-22M186.4821.5-23.51404Y8-25M208.0024-26.51605Y9-28M229.6828-311805Y10-32M2411.5032.5-372005Y11-40M

4、2512.5039-44.52506Y12-45M2714.8046.5-50.53006Y13-50M301852-56300660以上3507注:搭接时绳卡数量按上表增长一倍。9、使用二根以上绳扣吊装时,绳扣间夹角如不小于100度,应采用防止滑钩等措施。10、用四根绳扣吊装时,应在绳扣间加铁扁担等调整其松紧度。11、使用开口滑车必须扣牢。严禁人员跨越钢丝绳和停留在钢丝绳也许弹及地方。12、起吊对象,应合理设置溜绳。起重桅杆:13、组装桅杆应用芒刺对孔。高空拧紧和拆卸螺丝应用固定扳手,如用活动扳手应系安全带。14、捆转向滑车或定滑车,捆绕数不适宜多,并须排列整洁、受力均匀。捆绑定滑车应有防滑

5、措施,但起重量大定滑车应用吊环。15、缆风应合理布置,松紧均匀。缆风与桅杆顶应用卡环连接;缆风与地锚连接后,应用绳卡轧死。16、缆见跨越马路时,架空高度应不低于7米。17、缆风与高压线之间应有可靠安全距离。如需跨过高压线,应采用停电、接地、搭设防护架等安全措施。18、定点桅杆应设5根缆风绳,移动式桅杆缆风不得少于8根,严禁设多层缆风。19、桅杆移动倾斜幅度,当采用间歇法移动时,不适宜超过桅杆高度1/5;当采用持续法移动时,则应为桅杆高度1/20-1/15。相邻缆风要交错移位。构造吊装:20、装运易倒构件应用专用架子,卸车后应放稳搁实,支撑牢固。21、起吊屋架由里向外起板时,应先起钩配合降伸臂;

6、由外向里起板时,应先起伸臂配合起钩。22、就位屋架应搁置在道木或方木上,两侧斜撑一般不少于三道。严禁斜靠在柱子上。23、使用抽销卡环吊钩件时,卡环主体和销子必须系牢在绳扣上,并应将绳扣收紧,严禁在卡环下方拉销子。24、引柱子进杯口,撬棍应反撬。临时固定柱楔子每边需两只,松钩前应敲紧。25、无缆风绞正柱子应随吊随校。但偏心较大、细长、杯口深度局限性柱子长度1/20或局限性60厘米时,严禁无缆风校正。26、严禁将物体放在板形构件上起吊。27、吊装不易放稳构件,应用卡环,不得用吊钩。设备吊装:28、三角架(三木塔)下脚应相对固定,倒链应挂在正中,移动时应防止倾倒。29、装运重心高、偏心大或易滚动设备

7、等,应合理搁置,并采用稳固措施。30、用顶升法装车,托梁应有足够长度和强度。顶升速度应一致,前后应交错进行,高差不适宜过大。31、用滚动法装卸车时,滚道坡度不得不小于20度,滚道搭设应平整、坚实、接头错开。滚动速度不适宜太快。必要时应设溜绳。在滚道一侧车体下面应用枕木垫实。32、使用管子(滚杠)拖动设备,管子粗细应一致,其长度应比托板宽度长50厘米。填管子,大拇指应放在管子上表面,其他四指伸入管内,严禁戴手套和一把抓管子。33、旋转法起吊时,设备中心线、桅杆和基础中心应在同一平面内。采用多根主缆风时,应有调整受力装置。在滑车组相反方向应有制动措施。34、采用人字桅杆起板法吊装时,桅杆两腿间夹角应不不小于45度,受力方向应在两腿中间。桅杆高度,应为设备和长度1/2.5-1/2。桅杆两腿和设备绞座应放在一起。35、滑行法吊装应遵守下列各项:(1)两桅杆或四桅杆吊装时,桅杆前倾和后仰应一致,并选用同种型号同速卷扬机。(2)设备直径不小于3米时应设两套溜绳,其间要有平衡轮调整,使滑车受力一致;设备直径不不小于3米时,可设一套溜绳,但设备中心线、溜绳与基础中心应有同一直线上。(3)溜绳滑车组,应有防止扭转措施。(4)负载独脚桅杆倾倒时,应用卷扬机松缆风,并保证缆风受力均匀。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
