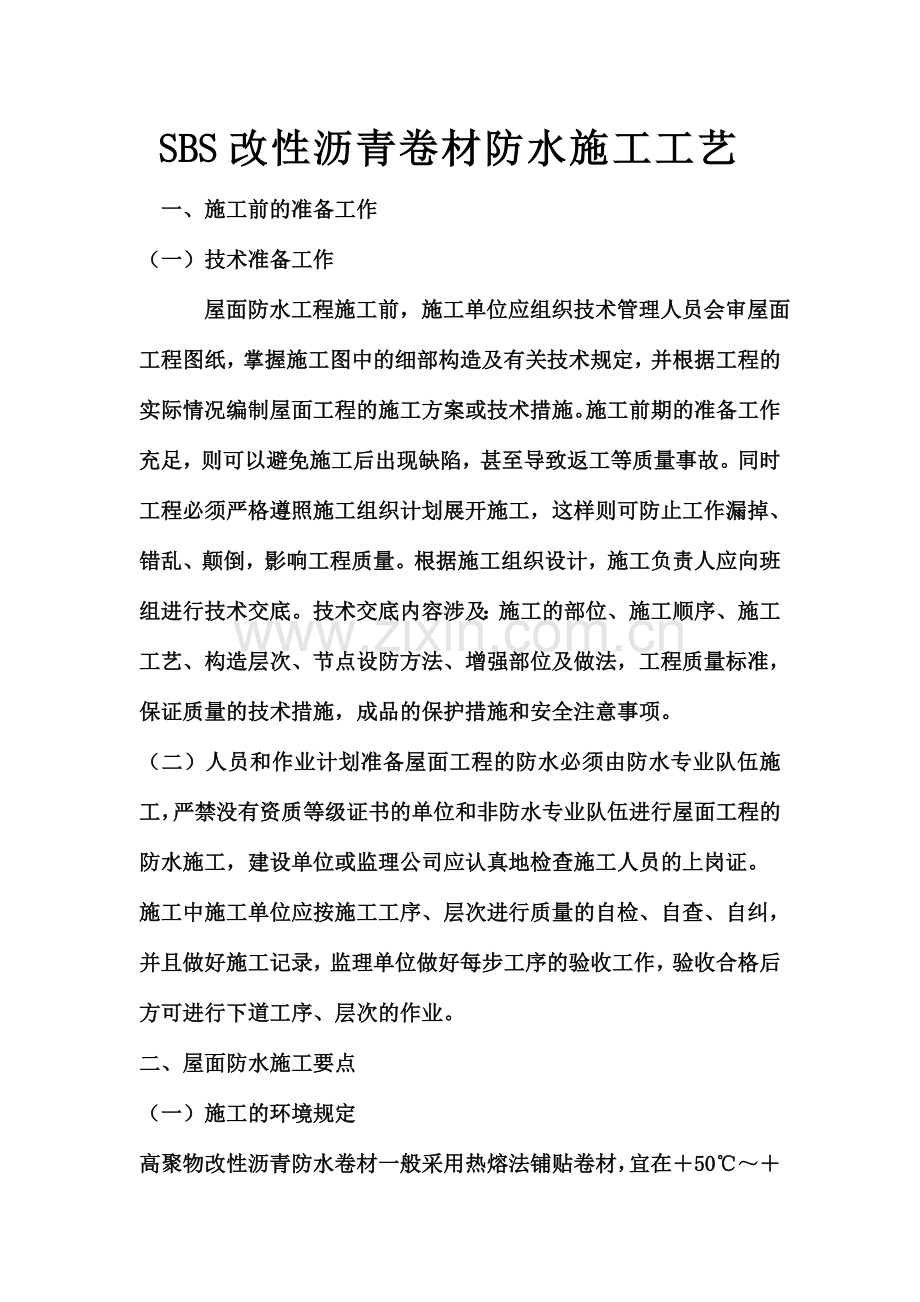

1、 SBS改性沥青卷材防水施工工艺 一、施工前的准备工作(一)技术准备工作 屋面防水工程施工前,施工单位应组织技术管理人员会审屋面工程图纸,掌握施工图中的细部构造及有关技术规定,并根据工程的实际情况编制屋面工程的施工方案或技术措施。施工前期的准备工作充足,则可以避免施工后出现缺陷,甚至导致返工等质量事故。同时工程必须严格遵照施工组织计划展开施工,这样则可防止工作漏掉、错乱、颠倒,影响工程质量。根据施工组织设计,施工负责人应向班组进行技术交底。技术交底内容涉及:施工的部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品的保护措施和安全注意事项。(

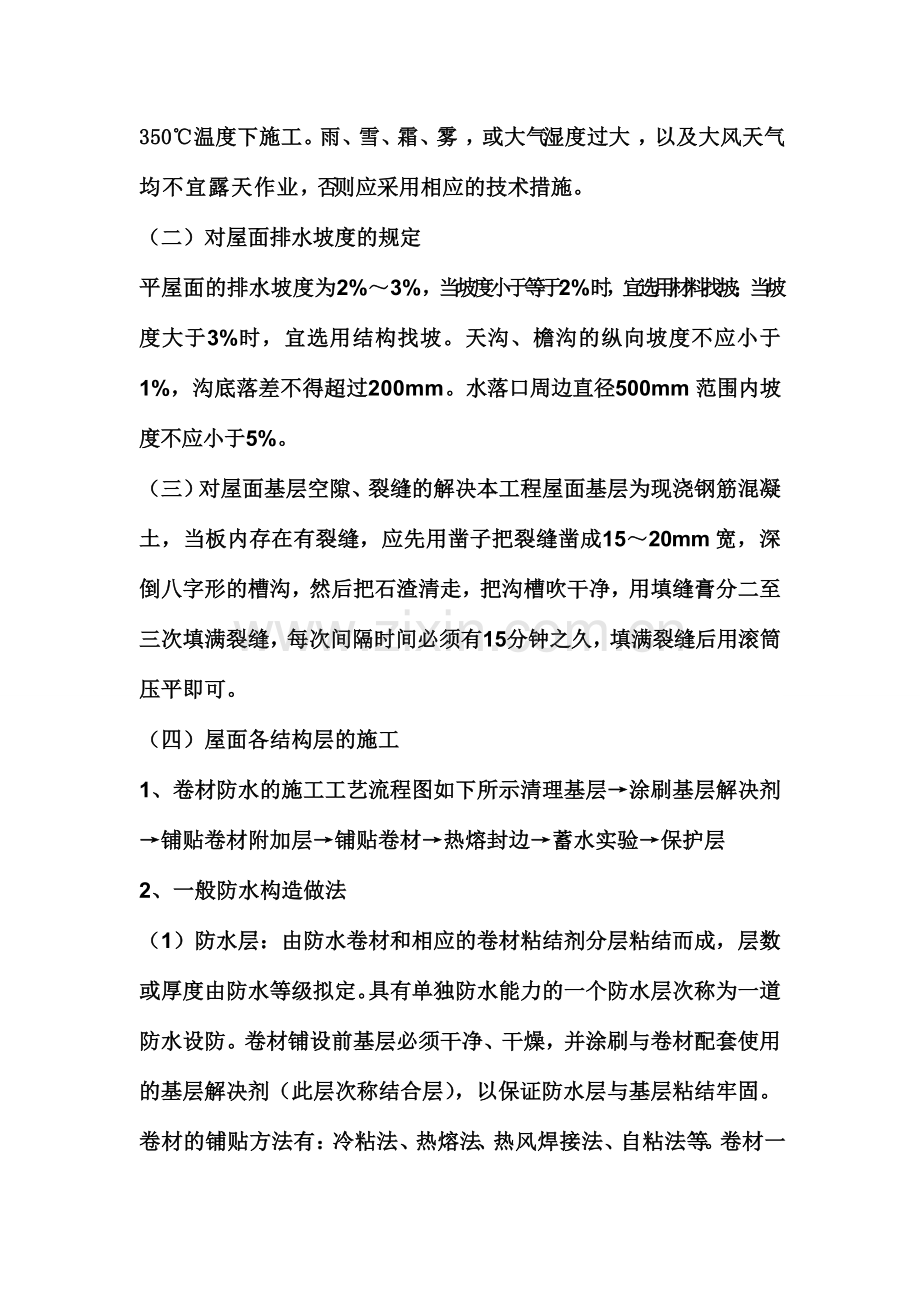

2、二)人员和作业计划准备屋面工程的防水必须由防水专业队伍施工,严禁没有资质等级证书的单位和非防水专业队伍进行屋面工程的防水施工,建设单位或监理公司应认真地检查施工人员的上岗证。施工中施工单位应按施工工序、层次进行质量的自检、自查、自纠,并且做好施工记录,监理单位做好每步工序的验收工作,验收合格后方可进行下道工序、层次的作业。二、屋面防水施工要点(一)施工的环境规定高聚物改性沥青防水卷材一般采用热熔法铺贴卷材,宜在50350温度下 施 工 。雨 、雪 、霜 、雾 ,或 大 气湿 度 过 大 ,以 及 大 风 天 气 均 不 宜 露 天 作 业 ,否则应采用相应的技术措施。(二)对屋面排水坡度的规定
3、平屋面的排水坡度为2%3%,当坡度小于等于2%时,宜选用材料找坡;当坡度大于3%时,宜选用结构找坡。天沟、檐沟的纵向坡度不应小于1%,沟底落差不得超过200mm。水落口周边直径500mm范围内坡度不应小于5%。(三)对屋面基层空隙、裂缝的解决本工程屋面基层为现浇钢筋混凝土,当板内存在有裂缝,应先用凿子把裂缝凿成1520mm宽,深倒八字形的槽沟,然后把石渣清走,把沟槽吹干净,用填缝膏分二至三次填满裂缝,每次间隔时间必须有15分钟之久,填满裂缝后用滚筒压平即可。(四)屋面各结构层的施工1、卷材防水的施工工艺流程图如下所示清理基层涂刷基层解决剂铺贴卷材附加层铺贴卷材热熔封边蓄水实验保护层2、一般防水
4、构造做法(1)防水层:由防水卷材和相应的卷材粘结剂分层粘结而成,层数或厚度由防水等级拟定。具有单独防水能力的一个防水层次称为一道防水设防。卷材铺设前基层必须干净、干燥,并涂刷与卷材配套使用的基层解决剂(此层次称结合层),以保证防水层与基层粘结牢固。卷 材 的 铺 贴 方 法 有 :冷 粘 法 、热 熔 法、热 风 焊 接 法 、自 粘 法 等。卷 材 一 般 分层 铺 设 ,当 屋 面 坡 度 小 于3%时 ,卷 材 宜 平 行 屋 脊 铺 设;当 坡 度 在3%15,可平行或垂直屋脊铺贴。上下层及相邻两幅卷材的搭接应错开。平行屋脊的搭接缝应顺水流方向,垂直屋脊的搭接缝应顺应年最大频率风向搭接
5、。卷材搭接时,搭接宽度依据卷材种类和铺贴方法拟定,卷材搭接缝用与卷材配套的专用胶粘剂粘接,接缝处用密封材料严封。当卷材防水层上有重物覆盖或基层变形较大时,应优先采用空铺法、点粘法和条粘法。(2) 找 平 层 ;是铺贴卷材防水层的基层,给防水卷材提供一个平整、密实、有强度、能 粘 结 的 构 造 基 础 。 因 此 ,铺 贴 卷 材 的 找 平 层 应 坚 实 ,不 得 有 突 出 的 尖 角 和 凹坑或表面起砂现象,当用2米长的直尺检查时,直尺与找平层表面的空隙不应超过5mm,空隙只允许平缓变化,且每米长度内不得超过一处。找平层相邻表面构成的转角处,应做成圆弧或钝角。当基层为整体混凝土时,采用
6、水泥砂浆找平层,厚度为20mm,水泥与砂浆比为1:2.51:3(体积比),水泥标号不低于425。找平层还要设分格缝,并嵌填密封材料,这样可避免或减少找平层开裂,以至于当结构变形或温差变形时,防水层不会形成裂缝,导致导致渗漏。缝宽为20mm,分格缝的纵向和横向间距不大于6m,分格缝的位置设在屋面板的支端,屋面转角处防水层与突出屋面构件的交接处,防水层与女儿墙交接处等,且应与板端缝对齐,均匀顺直。水泥砂浆找平层施工时,先把屋面楼板杂物清理干净并洒水湿润。在铺设砂浆时,按由远到近,由高到低的程序进行,每分格内一次连续铺成,按设计控制好坡度,用2m以上长度刮杆刮平,待 砂浆 稍 收水后,用抹子压实 抹
7、 平,12小时后用草袋覆盖,浇水养护。对于突出屋面上的结构和管道根部等细部节点应做圆弧、圆锥台或方锥台,并且用细石砼制成,以避免节点部位卷材铺贴折裂,利于粘实粘牢。1水落口:周边500mm范围内做成,坡度5%,且平滑。2女儿墙、高出屋面烟道、楼梯层的根部做成圆弧,半径为80mm,用细石砼制成。3伸出屋面管道根部周边,用细石砼做成方锥台,锥台底面宽度300mm,高60mm,整平抹光。(3)保护层:由于本工程屋面为上人屋面,其做法为:在防水层上浇筑3050mm厚细石混凝土层。(五)基层解决剂为了加强防水卷材与基层之间的粘结力,保证整体性,在防水层施工前,预先涂刷在基层上的涂料。常用的基层解决剂有冷
8、底子油及与各种高聚物改性沥青卷材和 合 成 高 分子卷 材 配 套 的 底 胶( 基 层 处 理 剂 ),选 用 时 应 与 卷 材 的材 质 相 容 ,以免卷材受到腐蚀或不相容粘结不良脱离。冷底子油、基层解决剂喷、涂前要检查找平层的干燥并清扫干净,然后用毛刷对屋 面 的 节 点 、周 边、拐 角 等 部 位先 行 处 理 ,最 后 才 能 大面 积 喷 、刷 。喷 、刷 要 薄 而均匀,不可以漏白或过厚起皮。冷底子油在铺贴前12天涂刷,基层解决剂涂刷后4天左右干燥才铺贴卷材。(六)卷材的铺贴1卷材的铺贴方向:卷材的铺设方向应根据屋面坡度和屋面是否有振动来拟定。当屋面坡度小于3%时,卷材宜平行
9、于屋脊铺贴;屋面坡度在3%15%时,卷材可平行或垂直于屋脊铺贴;屋面坡度大于15%或受振动时,沥青卷材应垂直于屋脊铺贴,其他可根据实际情况考虑采用平行或垂直屋脊铺贴。由檐口向屋脊一层层地铺设,各类卷材上下应搭接,多层卷材的搭接位置应错开,上下层卷材不得垂直铺贴。2贴卷材的顺序:防水层施工时,应先做好节点、附加层和屋面排水比较集中部 位( 如 屋 面 与 水 落 口 连 接 处 ,檐 口、天 沟、檐 沟 、屋 面 转 角 处 、板 端 缝 等)的 处 理 ,然 后 由 屋 面 最 低 标 高 处 向上施工。铺 贴天沟、檐 沟 卷 材 时 ,宜 顺 天 沟 、檐 口方向,减少搭接。铺贴多跨和有高低
10、跨的屋面时,应按先高后低、先远后近的顺序进行。3卷材搭接方法及宽度:铺贴卷材采用搭接法,上下层及相邻两幅卷材的搭接接缝应错开。平行于屋脊的搭接缝应顺水流方向搭接;垂直于屋脊的搭接缝应顺本地与主导风向搭接。叠层铺设的各层卷材,在天沟与屋面的连接处应采用交叉接法搭接,搭接缝应错开;接缝宜留在屋面或天沟侧面,不宜留在沟底。坡度超过25%的拱型屋面和天窗下的坡面上,应尽量避免短边搭接,必须短边搭接时,在搭接处应采用防止卷材下滑的措施。(七)防水卷材细部做法1.变 形 缝 :本工程由于是等高屋面,所以屋面变形缝解决采用平缝解决,即缝内填泡沫,上部填放衬垫材料,用镀锌钢板盖缝,然后做防水层。2泛水:泛水指
11、屋面防水层与垂直墙面或出屋面竖向构件相交处的防水解决。卷材防水屋面的泛水重点应当做好防水层的转折,垂直墙面上的固定及收头。转折处应做成弧形防止卷材被折断。泛水处卷材应采用满贴法,泛水高度卷材由设计拟定,但最低不小于250,应根据墙体材料拟定收头及密封形式。墙体为砖墙且不太高时,卷材收头直接做到女儿墙压顶下,压顶做防水解决,本工程所采用的就是压顶解决。3檐口:防水檐口分为自由落水、外挑檐,女儿墙内天沟几种形式,其构造简。4.雨水口:雨水口是屋面雨水汇集并排至水管道的关键部位,规定排水通畅,防止渗漏和堵塞。雨水口的材料为UPVC塑料,分为横式和直式。直式雨水口用于天沟沟底开洞,横式雨水口用于女儿墙
12、外排水,本工程厂房和员工楼分别采用直式以及横式雨水口,雨水斗的位置应注意其标高,保证为排水最低点,雨水口周边直径500范围内坡度不应小于5%。5上人屋面出入口:屋面楼梯间与上人屋面出入口台阶做法见下图:台阶外侧面与层面处找平层的做法、防水附加层的做法、防水层收头等同屋面女儿墙。台阶宽度250mm,所有防水卷材收头处均用带垫片的水泥钉固定,最大钉距小于900mm,所有防水卷材收头处均用密封材料填嵌封严。三、对屋面防水卷材保护 防水卷材铺贴完毕之后,必须做好保护,以免影响防水效果。在防水层面上铺300mm300mm膨胀珍珠岩隔热块,再在其上面加设一层3cm厚水泥砂浆保护层,该层内布钢丝网,保护层设
13、分格缝,缝内用密封材料填充,更好地保护防水层。四、注意事项为了阻断来自室内的水蒸气影响,引起屋面防水层出现起鼓现象,一般构造上常采用在屋面的保温层内设立排气道和其上做隔汽层(如:油纸一道、或一毡两油,或 一 布 两 胶 等 ),阻 断 水 蒸 气 向 上 渗 透 。并同与大气连通的排气孔相连。排水屋面防水层施工前,应检查排气道是否被堵塞,并加以清扫、疏通。做好屋面卷材防水层并不是一件很困难的事情,只要我们按照屋面卷材防水工序施工,层层贯彻,严格把关,认真按规范做好每步工作,就可以杜绝施工导致的屋面漏水。五、屋面防水的验收1.质量标准及验收 1.1.保温层保温材料(50mm厚聚笨板)的含水率必须
14、符合设计规定,材料的质量必须符合规范规定,检查出厂合格证和复试报告。板状保温材料紧贴基层、铺平垫稳,拼缝严密,设排气槽时,排气槽间距、宽度对的。保温层厚度允许偏差:板状保温材料5%,且不得大于4mm。 1.2.找坡层整体现浇找坡层,拌和均匀,分层铺设,压实适当,表面平整,找坡对的。找坡层厚度允许偏差:整体现浇找坡层为+10%,5%。 1.3找平层找平层的排水坡度必须符合设计规定,水泥砂浆找平层应平整,压光,不得有酥松,起皮现象。找平层分格缝的位置、间距应符合设计规定,找平层表面平整度的允许偏差为5mm。 1.4.防水层卷材防水层不得有渗漏和积水现象,细部防水构造必须符合设计规定。卷 材 防 水
15、 层 的 搭 接 缝 粘 结 牢 固 ,密 封 严 密 ,不 得 有 皱 折、翘 边 和 鼓 泡 等 缺 陷 。防水卷材的收头应与基层粘结并固定牢固,缝口封严,卷材的铺贴方向对的。天沟、檐 沟、檐 口、泛 水 和 立 面 卷 材 的 端 头应 裁 齐,塞 入 预 留 凹 槽 内,用金 属 压条钉压固定,最大钉距不大于900mm,并用密封材料填封严。卷材的搭接允许偏差为10mm。 1.5.保护层银色涂料保护层应与卷材粘贴牢固,厚薄均匀,不得漏涂。彩色水泥砖保护粘贴牢固,色彩均匀、表面清洁,分格缝面积不大100m2,分格缝宽度符合规定。 1.6.工程验收屋面分项工程的验收,按保温层、找平层、防水层
16、、细部构造进行,每100m2抽查一处,每处10m2。接缝密封防水每50m抽查一处,每处5,且不少于3处。细部构造根据分项工程的内容所有进行检查。屋面工程隐蔽的重要内容:防水层的基层;密封防水解决的部位;天沟、檐沟、泛水和变形缝等细部做法;防水层的搭接宽度和附加层。屋面工程的质量应符合下列规定:无渗漏和积水现象;材料符合标准规定;找平层表面平整,不得有酥松、起沙、起皮现象;保温层的厚度、含水率符合规定;天沟 、檐 沟、泛 水 和 变 形 缝 等 构 造 符 合 设 计 要 求 ;防 水 层 铺 贴 方 法 、搭 接 正 确,接缝严密,不得有皱折、鼓泡和翘边现象;嵌缝密封材料应与两侧基层粘牢,密封
17、部位光滑、平直,不得有开裂、鼓泡、下埸现象。检查屋面有无渗漏、积水和排水系统是否畅通,经所有蓄水实验合格监理验收认可后,做好隐蔽工程验收工作及工程资料的整理交验工作。屋面防水在房屋建筑中占据很重要的地位,由于它关系到建筑物的使用功能,很多事例都已经表白。防水是个即容易简朴又复杂的问题,假如按照规范和规定去操作它将会很简朴,否则遗留的问题将很复杂。六、文明施工措施1、施工人员统一佩戴安全帽和穿平底胶鞋。2、教育工人做好成品保护,不污染和破坏其他成品,涂刷管口涂料时整齐美观,使用喷枪时,不得烤坏其他成品。3、班组间和睦相处,有施工冲突时,要妥善解决,不得发生打架斗殴事件。4、施工现场的卫生很重要,
18、对随地大小便行为予以重罚。5、防水施工完毕后,将作业面的垃圾清理干净后移交下道工序单位,并将垃圾运到制动地点堆放。6、防水材料定点集中存放整齐,避免材料在存放过程中受到破坏。七、安全保证措施1、做好施工人员的“三级”安全教育,警钟长鸣,班前班后会议均加强安全教育。2、进入施工现场必须按规定佩戴安全帽,高空边沿作业必须按规定拴挂安全带或安全绳,要先检查外防护设施是否安区可靠,如有隐患,及时向相关单位提出整改意见。3、用火安全。SBS卷材施工采用液化气为燃料,必须加强管理,液化气罐的存放点由专人管理,库房要选在通风好的地方,库房内及周边设立“严禁吸烟”和“严禁烟火”标志。库房和施工现场备用干粉灭火器数瓶。4、用电安全。防水材料搅拌用电接口按总包单位电工指定,并按相关用电规定使用电器,不得私拉乱接。5、教育职工不打架斗殴,严禁偷盗事件发生,违者重处罚。6、防水材料堆放屋面时,应分散堆放,有防止下滑措施,以防伤人。
