收藏 分销(赏)

尚枫嘉苑住宅楼主体工程泵送砼施工方案.doc

上传人:精**** 文档编号:2939972 上传时间:2024-06-11 格式:DOC 页数:11 大小:58KB
下载 相关 举报
尚枫嘉苑住宅楼主体工程泵送砼施工方案.doc_第1页
第1页 / 共11页
尚枫嘉苑住宅楼主体工程泵送砼施工方案.doc_第2页
第2页 / 共11页
尚枫嘉苑住宅楼主体工程泵送砼施工方案.doc_第3页
第3页 / 共11页
尚枫嘉苑住宅楼主体工程泵送砼施工方案.doc_第4页
第4页 / 共11页
尚枫嘉苑住宅楼主体工程泵送砼施工方案.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、主体工程砼施工方案一、工程概况1、本工程是宝鸡宏昇置业有限公司开发的住宅、停车场为一体的综合性建筑,本工程由上海上海对外建设建筑设计有限公司设计,陕西中安工程管理质询有限责任公司,工程位于宝鸡市宝平路。建筑面积约21376.1 其中地下室建筑面积:1205.1。建筑底面积1040.87,地下为一层,负一层为设备用房;地上19层,负一层层高为3.6米,标准层层高为4.895米。建筑总高度为93.455米。本工程结构类型为剪力墙结构,抗震烈度7度,建筑结构类别为类,结构安全等级为二级,地基基础设计等级为甲级,结构抗震等级二级。2、施工条件:A、施工现场场地狭小。B、主体结构施工,赶上冬季,施工工期

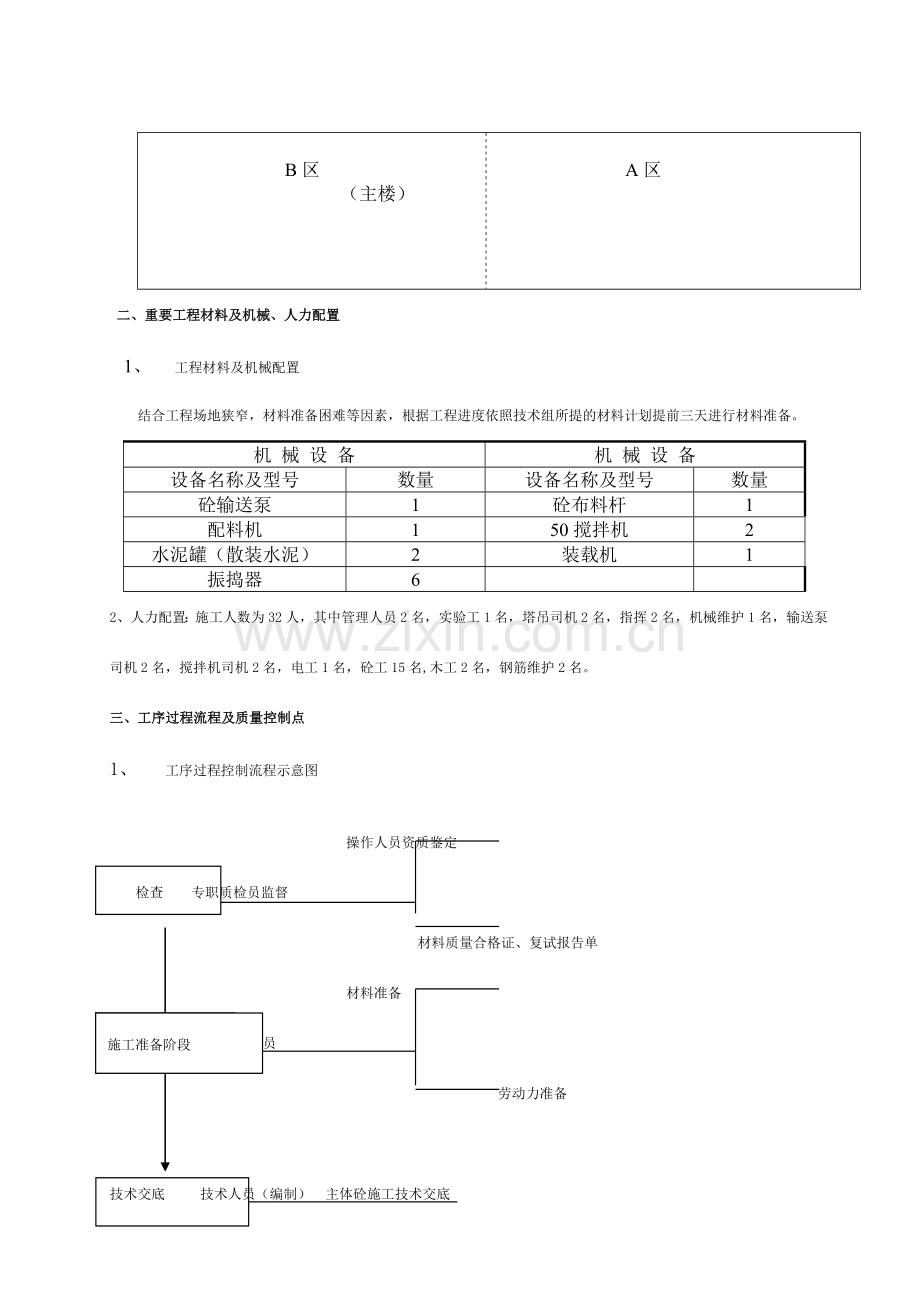

2、紧张。C、本工程场地小,材料供应周转较困难。面对以上工期紧,场地狭小,供料困难等特点,因此在编制泵送砼施工方案时,充足考虑不利因素,针对以上不利因素,制定适当施工方案:A、一方面是施工的流水段划分应当合理,材料进场量必须满足施工流水规定。B、合理安排施工工序,采用混凝土布料杆配合输送泵浇筑混凝土施工,以提高工作效率、缩短工期。C、材料进场严把质量关,材料不合格的,不许进入施工现场,更不得进行混凝土浇筑。D、做好混凝土施工的冬季准备工作,采用切实可行的混凝土冬季施工措施,保证冬季混凝土施工质量。二、泵送砼施工计划安排1、流水施工分区平面布置:为了合理优化劳动力配置,全面推动高效、优质的工程理念,

3、结合本工程实际情况将本工程分为A、B两个施工区段,其平面布置附图如下: B区 (主楼) A区 二、重要工程材料及机械、人力配置1、 工程材料及机械配置结合工程场地狭窄,材料准备困难等因素,根据工程进度依照技术组所提的材料计划提前三天进行材料准备。机 械 设 备机 械 设 备设备名称及型号数量设备名称及型号数量砼输送泵1砼布料杆1配料机150搅拌机2水泥罐(散装水泥)2装载机1振捣器62、人力配置:施工人数为32人,其中管理人员2名,实验工1名,塔吊司机2名,指挥2名,机械维护1名,输送泵司机2名,搅拌机司机2名,电工1名,砼工15名,木工2名,钢筋维护2名。三、工序过程流程及质量控制点1、 工

4、序过程控制流程示意图 操作人员资质鉴定 检查 专职质检员监督 材料质量合格证、复试报告单施工准备阶段 材料准备工准备阶段 现场施工员劳动力准备 技术交底 技术人员(编制) 主体砼施工技术交底 自检 预检 专职检泵送砼浇筑 技术员、质检员、班组 技术复核 分项评估 开盘鉴定 隐蔽工程 分项工程评估资料整理 技术员、质检、资料员 养护记录 质量证明资料 计量记录四、砼泵送设备及管道的布置 结合本工程剪力墙砼施工量大,工期紧,质量规定高等特点采用砼输送泵配置旋转半径6米的移置式砼布料杆浇筑砼。1、砼泵的选择 根据砼输送管水平长度、最大水平输送距离及砼泵的泵送能力,选择HBT60砼输送泵,最大出口输出

5、压力为4.62Mpa,浇筑砼量1658m3/h。2、砼泵的布置规定 在泵送砼施工中,砼泵的放置是一个关键。因此砼泵的布置应按下列条件考虑:(1)砼泵设立处,应场地平整、坚实,具有重车行走条件。(2)砼泵应尽也许靠近浇筑地点,尽量减少输送距离。(3)考虑到材料供应快捷方便,便于砼泵的清洗,其停放位置具有良好的排水设施,并且供水供电方便。(4)在砼泵作业范围内,不得有阻碍物、高压电线,同时要采用防范高空坠物的措施。 3、砼输送管道 砼输送管道重要涉及直管、弯管(45、90、135)、软管、管接头。(1)软管的重要作用,装在输送管末端直接布料,其长度58m,规定柔软、轻便和耐用,便于人工搬动。(2)

6、管接头重要用于管子之间的连接,各管卡不得与地面或支撑物接触,并留有一定间隙,以便快速装拆和及时解决堵管部位。4、配管设计要点(1)为减少压力损失尽量少用弯管和软管,输送管的辅设应保证安全施工,便于管道故障的排除和装拆修的方便。(2)管线规定布置横平竖直,在同一管线中应用相同管径的砼输送管,同时在采用新旧管段时,应将新管布置在泵送压力较大处。(3)垂直管路铺设时,随着高度的增长,混凝土有回流的趋势,解决的办法是在泵和垂直管路间铺设一定长度的水平管路,以便产生较大的阻力阻止混凝土回流,一般水平管路长度不应少于垂直路长度的15%,当水平长度不够时,在输送泵前加设截止阀。(4)管路铺设时,泵机出口锥管

7、处不允许直接接弯管,至少应有5m以上的直管。在泵送低标号混凝土时,则泵出口前的水平部分应有10m直管,以减少泵送阻力,防止砼离析。(5)输送管应使用无龟裂、无凹凸损伤和弯折的管段,输送管的接头严密,有足够的强度,并能快速拆装。(6) 砼输送管道向下倾斜配管时,倾斜配管采用上、下各配一个45角弯管。(7)砼输送管的固定:水平管规定每隔2m一道用支架、台垫、吊具等固定,规定不得直接支承在钢筋、模板及预埋件上。以便于排除堵塞、装拆和清洗管道。(9)在高温炎热季节施工时,在混凝土输送管上遮盖湿草袋,并不断浇水湿润降温,在冬季施工时,在混凝土输送管上包裹两层草帘,用12#铁丝扎牢。五、砼施工方法1、泵送

8、砼配合比规定; 每次浇筑混凝土前技术员(实验员)必须对砂石两种粗骨料进行含水率测定,依据实验室提供的配合比,根据粗骨料含水率测定值进行材料用量调整,并做好混凝土浇筑的开盘鉴定工作及坍落度测定,计量记录等。2、泵送砼的拌制A、 砼各种原材料的质量应符合配合比设计规定,材料员应配合技术人员严格控制材料质量。B、 砼各种原材料采用电脑控制,电子称计量,技术人员每工作台班抽查至少两次,并做好计量记录。C、 砼搅拌应遵循先砂子,再水泥(外加剂),后碎石的投料顺序,搅拌不少于60秒,冬季最佳控制在90秒以上。3、砼的泵送 砼泵的操作是一项专业技术工作,安全使用及操作应严格执行使用说明书和其他有关规定,同时

9、应根据使用说明书,制订专门操作要点,操作人员必须经专门培训合格后方可上岗独立操作。(1)砼泵与输送管连通后,应按所用砼泵使用说明书的规定进行全面检查,符合规定后方能开机进行试转。(2)砼泵启动后,应先泵送适量的水,以湿润砼泵的料斗,活塞及输送管的内壁直接与砼接触部位。经泵送水检查,确认砼泵和输送管中没有异物后,可以泵送同砼标号的水泥砂浆,砂浆数量根据泵送距离长短拟定。润滑用的水泥砂浆应分散布料,不得集中浇筑在同一处。(3)开始泵送时,砼泵的活塞应尽也许保持在最大行程运转,砼泵的水箱或活塞清洗经常保持充满水,泵送时,如输送管内吸入空气,应立即进行反泵吸出砼,将其至料斗中重新搅拌,排出空气后再泵送

10、。(4)在砼泵送过程中,如需接长输送管长于3m时,应按照前述规定,应预先用水泥砂浆湿润和润滑管道内壁。泵送中不得把拆下输送管中的砼撒落在未浇筑的地方。(5)当砼泵出现压力升高且不稳定,油温升高,输送管有明显的振动现象而泵送困难时,不得强行泵送,立即查明因素。一般可先用木槌敲击输送管弯管等部位,并进行慢速泵送或反泵防止堵塞。(6)当输送管被堵塞时,应采用下列方法排除:a、反复进行反泵和压泵,逐步吸出砼至料斗中,重新搅拌后再进行泵送。b、可用木槌等敲击方法,查明堵塞部位,若的确查明堵管部位,可在管外击松砼。反复进行反泵和压泵,排除堵塞。c、当上述两种方法无效时,应在混凝土泵卸压后,拆除堵塞部位的输

11、送管,排出砼堵塞物后,再接通管道,重新泵送前应排除管内空气。(7)在砼泵送过程中,若需要有计划中断泵送时,应预先考虑拟定的中断浇筑部位。停止泵送,并且中断时间不要超过1小时,同时应采用下列措施:a、砼泵卸料清洗后重新泵送,应采用措施或运用臂架将砼泵入料斗中,进行慢速间歇循环泵送,用配管输送砼时,可进行慢速间歇泵送。b、慢速间歇泵送时,每隔45分钟可进行四个行程的正反泵。c、当向下泵送砼时,应先把输送管上气阀打开,待输送管下段砼有了一定压力时,方可关闭气阀。d、砼泵送即将结束前,应对的计算尚需用的砼数量,并应及时告知砼搅拌处。e、泵送过程中,被废弃和剩余的砼,应按预先拟定的解决方法和场合及时进行

12、妥善解决,泵送完毕时,应将砼泵和输送管清洗干净。f、现场坍落度测试必须按操作规程进行,在留取试块的同时需进行一次坍落度测试,并且每工作台班坍落度测试不少于两次。4、泵送砼的浇筑(1)泵送砼的浇筑顺序a、在采用砼输送管输送砼时,应由远而近浇筑,A、B区从东往西浇筑。b、在同一区域内的砼应按先竖向结构后水平结构的顺序分层连续浇筑。c、当不允许留施工缝时,区域之间、上下层之间的砼浇筑间歇时间,不得超过砼初凝时间。(2)泵送砼的布料方法a、在浇筑水平结构砼时,不得在同一处连续布料,应在23m范围内水平移动布料且应垂于模板,防止砼在同一处布料时,使用振捣棒振捣时,产生砂浆和石子离析。b、剪力墙、柱:砼浇

13、筑前,应先在底部浇筑50-100mm厚与砼成分相同的水泥砂浆,当浇筑落料垂直高度超过3m时,采用串筒、溜管使砼下落。砼应分层浇筑,每层浇筑厚度控制在500mm左右;砼下料点应分散布置循环推动,连续进行,并控制好砼浇筑的延续时间。浇筑墙体洞口时,要使洞口两侧砼高度大体一致,振捣时,振捣棒应距洞边300mm以上,并从两侧同时振捣,以防止洞口变形,大洞口下部模板应开口并补充振捣,并派人不断敲击模板,发现有空的地方及时整改并上报技术组。 c、梁、板:梁、板施工时,可由一端开始用“赶浆法”推动,先将梁分层浇筑,成阶梯形,当达成楼板位置时,再与板的砼一起浇筑。楼板浇筑的虚铺厚度应略大于板厚,用振动器顺着浇

14、筑方向来回振捣。同时通过已布置好的结构标高50线拉线控制砼厚度,振捣完毕,用刮尺和木抹子抹平地面。d、楼梯:楼梯段砼自下而上浇筑,先振实底板砼当达成踏步位置时与踏步砼一起浇筑,不断连续向上推动。并及时用抹子将踏步表面抹平。e、振捣泵送砼时,振动棒插入的间距一般为400mm左右,振捣时间一般为1530s,并且在2030min后对其进行二次复振。f、水平结构砼表面应用木抹子抹平搓毛两遍以上,要掌握好时间,以防止产生收缩裂缝。5、施工缝的留设及解决。(1)柱子留置在梁底下20-30mm的位置。(2)与板连成整体的大截面梁,留置在板底面以下2030mm处。(3)单向板留置在平行于板的短边任何位置。(4

15、)施工缝应留置在次梁跨度中间的1/3范围内。(5)墙留置在门洞过梁跨中的1/3范围内,也可留在纵横墙交接处。施工缝解决:(1)已浇筑的砼,其抗压强度达成1.2Mpa以上,施工缝处方可重新浇筑砼。(2)在已硬化的砼表面上,应剔除水泥薄膜、松动石子和软弱砼层,清理干净后浇水充足湿润。(3)浇筑砼前,在施工缝部位摊铺3050mm厚与砼内成分相同的水泥砂浆结合层 。(4)砼应细致捣实,使新旧砼紧密结合。(5)后浇带施工时混凝土中加膨胀剂,且砼强度等级比两侧高一级(+C5)。6、砼的养护(1)应在砼浇筑完毕后12小时以内对砼加以覆盖和浇水。(2)砼养护时间,对于掺用外加剂或有抗渗规定不得少于14天(昼夜

16、),对不加外加剂的普通硅酸盐水泥拌制砼不少于7天(昼夜)。(3)浇水次数应保持砼处在湿润状态,并做好砼的养护记录。六、质量标准1、主控项目1)砼所用的水泥、水、骨料、外加剂等必须符合施工规范和有关的规定。检查方法:检查出厂合格证或实验报告。2)一般项目砼应振捣密实,每个检查件(处)的任何一处蜂窝面积应符合以下规定:梁、柱上一处不大于200cm2,累计不大于400cm2,基础、墙板上一处不大于400cm2,累计不大于800cm2。检查数量:按梁、柱和独立基础的件数各抽查10%,但均不少于3件。 墙和板按有代表性的自然抽查10%。检查方法:尺量外露石子面积及深度。2、 允许偏差项目项 目允许偏差(

17、mm)检查方法轴线位 移柱、墙、梁8尺量检查剪力墙5垂直度层高5m8经纬仪或吊线,尺量检查5m10全高H/1000且30经纬仪 尺量检查标高层高10经纬仪或拉线,尺量检查全高30预埋设施中心线位置预埋管5尺量检查预埋件10预埋螺栓5截面尺寸8、5尺量检查表面平整度82m靠尺和塞尺检查预留洞中心线位置偏移15尺量检查七、泵送砼施工要点1、严格掌握砼材料配合比,砼搅拌机旁挂牌公布便于检查。 砼原材料按重量计允许偏差,不得超过下列允许偏差: 1)水泥 2% 2)粗细骨料 3% 3)水、外加剂 2% 雨天施工增长测定次数。2、在浇筑工序中,应控制砼的均匀性和密实性,如发现砼拌合物的均匀性和稠度发生较大

18、变化,应及时解决,防止混凝土泵堵塞。3、混凝土泵启动后,应先泵送适量的水,以湿润砼泵的料斗,活塞及输送管的内壁直接与砼接触部位。经泵送水检查,输送管没有异物后,可采用与泵送砼成分相同配合比的水泥砂浆进行泵送,砂浆的数量根据泵送的距离的长短拟定,润滑用的水泥砂浆应分散布料,不得集中浇筑在同一处。4、砼浇筑时,应防止离析,在竖向结构中砼落料的垂直高度不得超过3m,超过3m采用串筒、溜槽下料。5、浇筑竖向结构前,底部应先填以50100mm厚与砼成分相同的水泥砂浆,砼的水灰比和坍落度应随浇筑高度上升酌情递减。6、浇筑砼时,应设专人看护模板及其支架、钢筋、预埋件和预留孔洞,当发现有变形、移位等异常情况时

19、,应立即停止浇筑并应在已浇筑砼凝结前修整完好,对会影响结构的问题应及时上报,经技术人员认证后采用行之有效的补救措施予以补救。八、成品保护1、污染在钢筋上的砼,在浇筑完毕时及时清理干净。2、振捣砼时,不得用振捣棒撞击已支好的模板和绑扎好的主筋。3、不得在绑好的钢筋上随意走动,以免踩踏钢筋,浇筑砼时,应铺设跳板。4、 对后浇带施工缝处暴露钢筋采用刷水泥浆防锈施工措施。九、安全措施1、 机械操作人员必须通过专门培训合格后,方可上岗独立操作,做到定机定人。2、 泵机要随时检查乳化剂冷却润滑水箱中的水管是否足够和干净,一般每工作八小时要更换一次。3、 当泵机运营声音变化,油压增大,管道震动是堵管的先兆,

20、将采用措施排除。4、砼泵送设备各部螺栓、螺帽坚固,管道接头紧固密封,防护网罩、防护棚安全防护装置可靠。5、操纵开关、调整手柄、手轮、控制杆、旋塞等位置对的,灵敏有效,液压系统正常无渗漏,各润滑点润滑正常。6、 连接的软管要有防脱落安全绳带,输送管道支撑固定良好,弯管连接牢固。7、 泵出的砼在浇捣面处不要堆积过量,以免引起过载。8、输送泵在排除堵物,重新泵送或清洗砼泵时,布料设备出口应朝向安全方向以防堵塞或废浆高速飞出伤人。9、振动棒、软轴和导线等机件的外表等连接部分无裂缝,连接紧密,螺栓紧固无松动。10、电览线无接头,无破损,悬空架设不拖地。11、插入或振捣器电动机电源上应安装漏电保护装置,熔断器选配符合规定,接地安全可靠。12、操作人员要经安全技术培训,作业时穿好绝缘胶鞋,戴好橡皮绝缘手套。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
