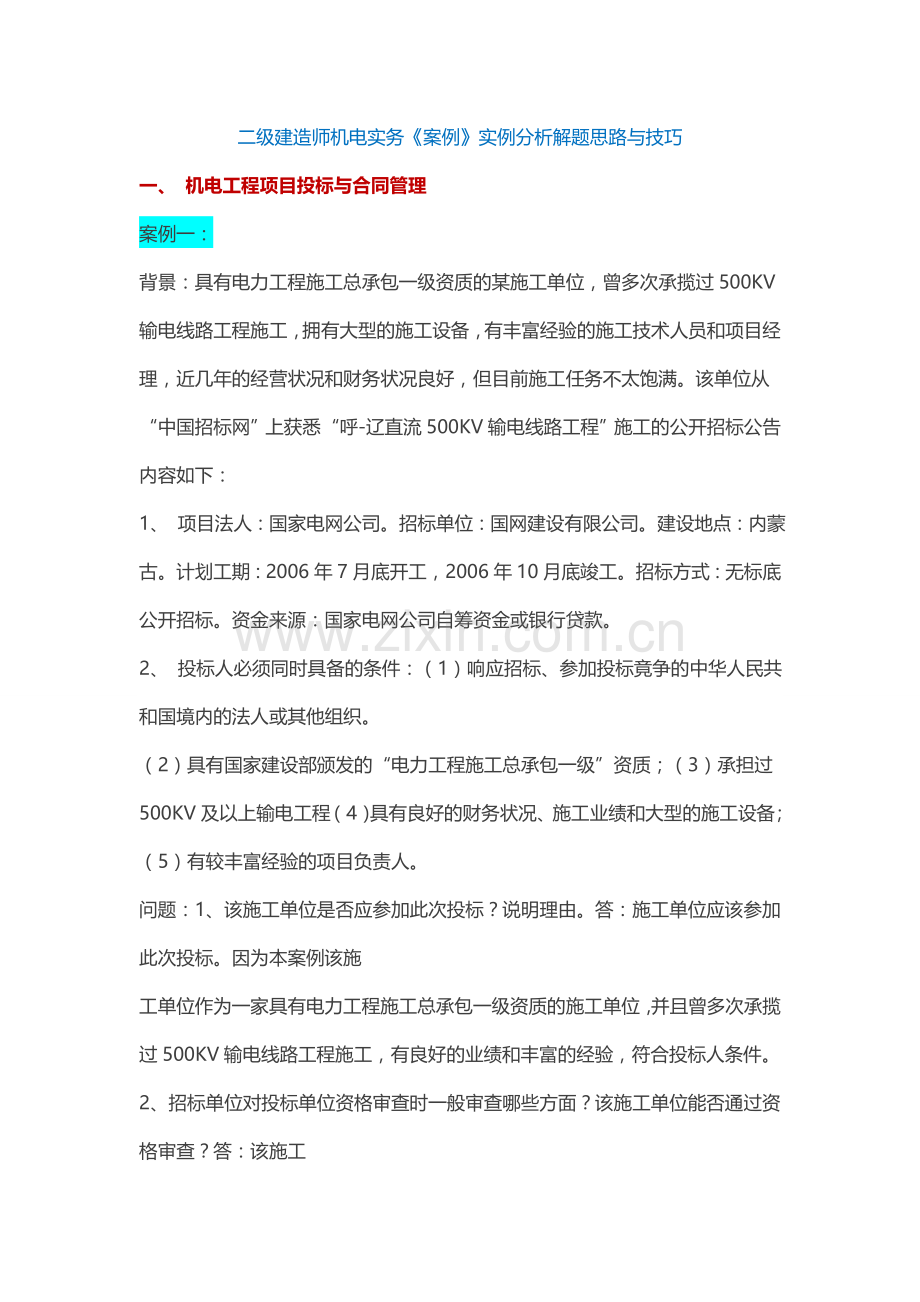

1、二级建造师机电实务案例实例分析解题思路与技巧一、 机电工程项目投标与合同管理案例一:背景:具有电力工程施工总承包一级资质的某施工单位,曾多次承揽过500KV输电线路工程施工,拥有大型的施工设备,有丰富经验的施工技术人员和项目经理,近几年的经营状况和财务状况良好,但目前施工任务不太饱满。该单位从“中国招标网”上获悉“呼-辽直流500KV输电线路工程”施工的公开招标公告内容如下:1、 项目法人:国家电网公司。招标单位:国网建设有限公司。建设地点:内蒙古。计划工期:2006年7月底开工,2006年10月底竣工。招标方式:无标底公开招标。资金来源:国家电网公司自筹资金或银行贷款。2、 投标人必须同时具
2、备的条件:(1)响应招标、参加投标竟争的中华人民共和国境内的法人或其他组织。(2)具有国家建设部颁发的“电力工程施工总承包一级”资质;(3)承担过500KV及以上输电工程(4)具有良好的财务状况、施工业绩和大型的施工设备;(5)有较丰富经验的项目负责人。问题:1、该施工单位是否应参加此次投标?说明理由。答:施工单位应该参加此次投标。因为本案例该施工单位作为一家具有电力工程施工总承包一级资质的施工单位,并且曾多次承揽过500KV输电线路工程施工,有良好的业绩和丰富的经验,符合投标人条件。2、招标单位对投标单位资格审查时一般审查哪些方面?该施工单位能否通过资格审查?答:该施工单位能够通过资格审查。

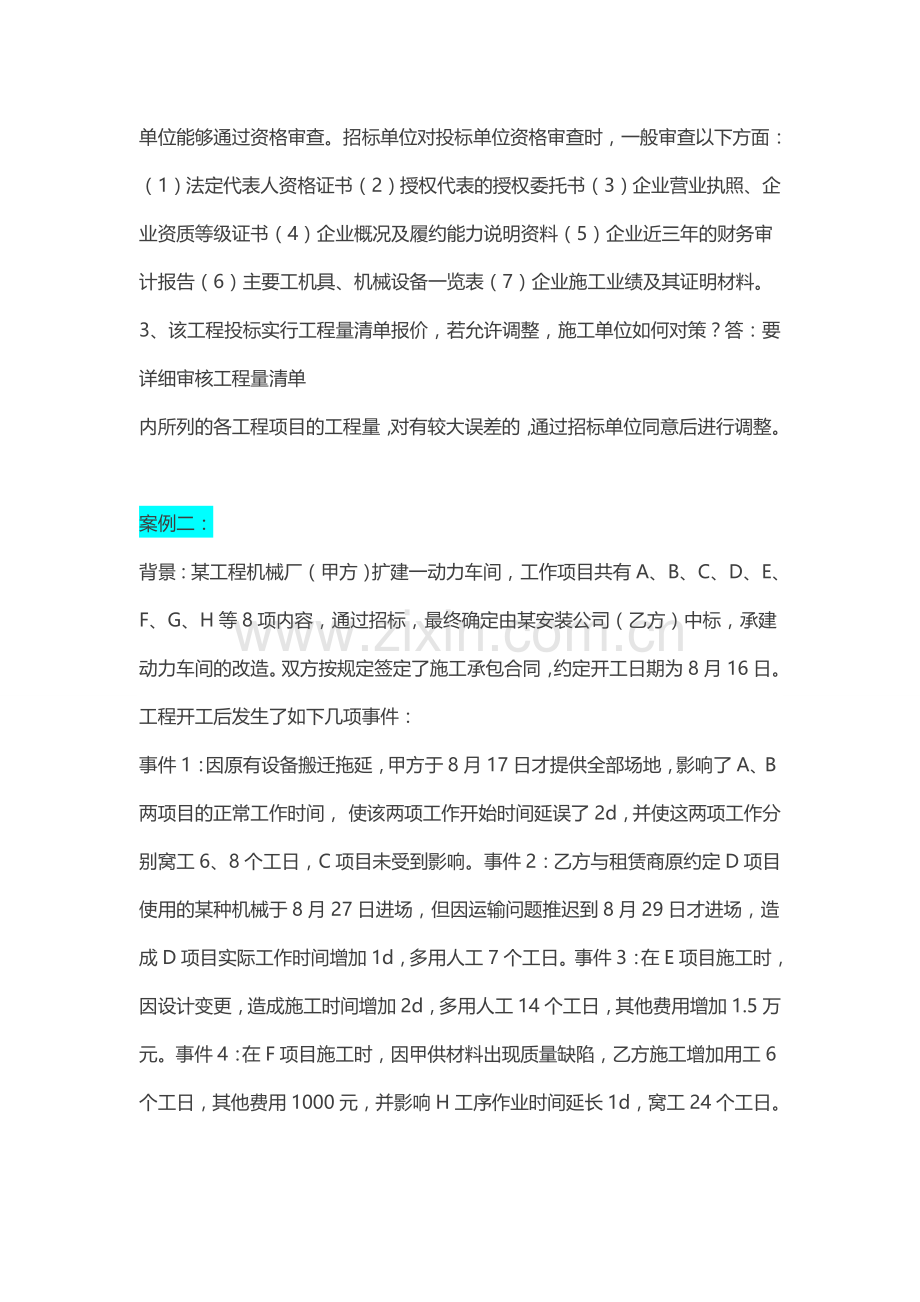

3、招标单位对投标单位资格审查时,一般审查以下方面:(1)法定代表人资格证书(2)授权代表的授权委托书(3)企业营业执照、企业资质等级证书(4)企业概况及履约能力说明资料(5)企业近三年的财务审计报告(6)主要工机具、机械设备一览表(7)企业施工业绩及其证明材料。3、该工程投标实行工程量清单报价,若允许调整,施工单位如何对策?答:要详细审核工程量清单内所列的各工程项目的工程量,对有较大误差的,通过招标单位同意后进行调整。案例二:背景:某工程机械厂(甲方)扩建一动力车间,工作项目共有A、B、C、D、E、F、G、H等8项内容,通过招标,最终确定由某安装公司(乙方)中标,承建动力车间的改造。双方按规定签
4、定了施工承包合同,约定开工日期为8月16日。工程开工后发生了如下几项事件:事件1:因原有设备搬迁拖延,甲方于8月17日才提供全部场地,影响了A、B两项目的正常工作时间,使该两项工作开始时间延误了2d,并使这两项工作分别窝工6、8个工日,C项目未受到影响。事件2:乙方与租赁商原约定D项目使用的某种机械于8月27日进场,但因运输问题推迟到8月29日才进场,造成D项目实际工作时间增加1d,多用人工7个工日。事件3:在E项目施工时,因设计变更,造成施工时间增加2d,多用人工14个工日,其他费用增加1.5万元。事件4:在F项目施工时,因甲供材料出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,
5、并影响H工序作业时间延长1d,窝工24个工日。上述事件中A、D、H三项工作均为关键工作,无机动时间,其余工作有足够的机动时间。问题:1、乙方能否就上述每项事件向甲方提出工期补偿和费用补偿要求?试简述其理由。答:事件1:因施工场地提供的时间延长属于甲方应承担的责任,且A位于关键线路上,所以对于A工作作可以提出工期补偿和费用补偿要求;工作B位于非关键线路上,且未超过其总时差,故不可以向甲方提出工期赔偿,但可以提出费用补偿;工作C未受影响,所以不必提出工期和费用的赔偿要求。事件2:乙方不能提出补偿要求,因为租赁设备晚进场属于乙方应承担的风险。事件3:由于设计变更造成的影响是属于甲方责任,所以乙方可以
6、向甲方提出工期和费用补偿要求,但由于E工作所耽误的时间未超过其总时差(10d),不对总工期造成影响,所以即使提出工期补偿,甲方也应不予补偿。事件4:由于甲方供应材料质量问题造成返工事件应当索赔,并且H工作处在关键线路上,故应给预工期补偿和费用补偿,费用增加甲方应予补偿。2、若工程所在地人工费标准为30元/工日是,应由甲方给予补偿的窝工人工费标准为18元/工日是,施工管理费,利润等不予补偿。则在该工程中,乙方得到的合理经济补偿有哪几项?经济补偿额是多少? 答:在本工程中,乙方应得到的合理的经济补偿有:(1)由于事件1引起的经济补偿费用:(6+8)18=252元;(2)由于事件3引起的经济补偿费用
7、:1430+15000=15420元;(3)由于事件4引起的经济补偿费用:306+1000+1824=1612元。乙方可得到合理的经济补偿费用为:252154201612=17284元。案例三:背景:某施工单位通过投标承接了由某市政府投资的造纸厂机电安装工程的施工。工程开工一个月后,厂区管道工程施工进行到70%时,施工单位发现该厂址地下有一座汉朝古墓,并向监理单位、建设单位报告,经考古专家鉴定为国家保护文物,根据中华人民共和国文物保护法,该管道工程必须停止。建设单位向该市领导及有关部门申报,经过论证、协商、决定重新设计再施工。该施工单位己投入了大量的人力、物力和财力,因此决定向建设单位索赔。问
8、题:1、该项施工索赔能否成立,为什么?答:该项索赔能够成立。因为在施工中遇到地下文物而停止施工是因为建设单位在设计选址上的失误,施工单位应该得到赔偿。2、该施工单位的上述索赔应按什么程序进行?答:(1)该施工单位用书面形式向监理单位提出索赔 2意向通知。(2)该施工单位应编制详细的索赔文件,文件中应说明该工程的开工时间、工程进度、施工人力投入情况、施工机械设备投入情况以及与该工程有关的费用投入情况,工程改建的具体原因,该工程的施工承包合同。(3)该施工单位在向监理单位发出索赔意向通知书后的28d内向监理单位提交索赔文件。(4)索赔文件提交后,请求和催促建设单位在28d内给予答复。(5)与监理单
9、位进行充分协商,就索赔事宜达成一致。(6)如果经过努力无法就索赔事宜达成一致意见,则施工单位和监理单位可以根据合同约定选择采用仲裁或者诉讼方式解决。二、 机电工程项目施工组织设计案例一:背景:某新建坑口电厂一期安装工程,装机容量为230MW的汽轮发电机组,采用直接空冷方式汽轮机和循环流化床锅炉,锅炉烟气采用电除尘和干式除灰系统进行处理,所有排放废水车间处理再循环使用。工程由A施工单位承包,其中:230MW汽轮发电机组的所有主辅机设备分包给B施工单位安装主。合同签定后初步设计随即开始,与此同时建设单位要求A施工单位编制该工程的施工组织设计。锅炉主吊机械为DBQ1500塔吊。汽机间的设备用60t行
10、车吊装。安装质量要求高,焊接要进行工艺评定。建立安全管理体系,根据分析现场的危险源,制定相应安全措施。各专业制定了施工方案。问题:1、建设单位要求A施工单位编制施工组织设计的时间是否妥当?编制施工组织设计的依据是什么?答:建设单位要求A施工单位编制施工组织设计的时间不妥,因为初步设计刚刚开始,施工组织设计编制的依据还不全。施工组织设计编制的依据是:工程施工合同及招标、投标文件和已签约的与工程有关的协议;已批准的初步设计及有关的图纸资料;工程概算和主要工程量;设备清单及主要材料清单;主体设备技术文件及新产品的工艺性试验资料;现场情况调查资料。2、B施工单位应编制什么类型的施工组织设计?应编制哪些
11、安装施工方案?答:B施工单位应编制单位工程施工组织设计,其编制的主要安装施工方案有锅炉、汽机、电机等大型设备起重、吊装和焊接等方案。3、施工总平面布置应考虑的主要内容有哪些? 答:十二项内容:已建和待建工程的平面布置、位置、坐标、标高;永久厂区边界和永久征购地边界;施工临时围墙位置及征租地边界;施工场地的划分;移动式起重机的行走路线;垂直运输设施的位置;设备库区、材料库区、设备组装、加工及堆放场地、机械机具库区;施工和生活用临时设施。供电变电站及供电线路、供水升压站及供水管线、供热锅炉房及供热管线、消防设施、办公室、道路等;施工期间厂区和施工区的竖向布置及防洪排涝设施位置、标高;厂区测量控制网
12、基点的位置、坐标;必要的图例、比例尺、带有坐标的方格网、方向及风玫瑰;技术经济指标。案例二:背景:西南炼钢厂3号板坯连铸机安装。其型号为1机双流弧板坯连铸机,年产量2500000t ,板坯宽2.2m,该板坯连铸机包括钢包回转台、中间罐车、连铸设备。设备安装前按照设备说明、设计图纸、工程施工技术及验收规范和现场情况,施工单位编制了“西南炼钢厂3号板坯连铸机安装施工方案。”(后面内容略)问题:1、简述施工方案应包括哪些内容?答:工程概况及施工特点;主要工程量;机电安装工程施工方法和工艺流程;施工机械的选用及场地布置;进度计划安排和控制;工程质量要求;安全技术措施等方面。2、施工单位编制的施工方案要
13、点是否符合要求?简要说明理由。答:施工单位编制的施工方案要点符合施工方案编写依据和内容的要求。因为施工单位编制的施工方案满足施工综合进度依据的要求;满足进度计划安排和控制内容的要求;满足施工方法和安全技术措施内容的要求;满足施工方法和工艺流程,以及工程质量容的要求;满足施工机械的选用、施工方法内容的要求;满足安全技术措施内容的要求。3、该施工方案的选用,一般要经历哪几个阶段?答:根据施工方案编写程序的要求,其必须经过明确要求确定目标分析与综合评价优化提供方案审核批准七个阶段。案例三:背景:东北某机电工程公司在承包东北某大型鼓风机制造厂工程,为保证工程优质高速建设,按施工总平面图设计要求进行了总
14、平面图布置设计,经建设单位审核,施工总平面图设计依据正确,施工总平面图内容全面,符合施工总平面图设计的要求。经建设单位组织咨询单位、勘察单位、设计单位、监理单位会审,批准了该项目的施工总平面图设计。问题:1、编制施工总平面图设计应考虑哪些要求?答:应根据施工总平面图设计的依据和施工总平面图的内容来布置,布置时应符合以下要求:(1)紧凑,方面,合理利用地形,节省施工用地,占地要省,不占或少占农田;(2)短运输、少搬运、二次搬运要尽可能减少到最少;(3)临时设施要在满足需要的前提下,充分利用可利用的社会资源,少用资金;(4)符合施工管理流程,减少施工过程的交叉作业;(5)有利于施工、生活、安全、消
15、防、环保、市容、卫生、劳动保护等。施工总平面布置效果应满足现场文明整洁的要求(6)符合国家有关的规定和法律、法规。2、施工总平面图的设计要经哪些步骤?答:一般步骤是:起重机的位置设备组合、加工及堆放场地设备库区、材料库区交通运输办公、生活等临时设施供水、供电、供热线路计算经济指标综合对比评价修改及制图。3、施工总平面图设计应根据哪些内容布置?答:起重机械的布置;设备组合、加工及堆放场地的布置;交通运输平面布置;办公、生活等临时设施的布置;供水、供电、供热线路的布置;经济指标。三、 机电工程项目施工资源管理案例一:背景:某施工单位承建某供油工程,主要为管道和设备安装。为组织好施工,项目部编制了施
16、工组织设计和相应的施工方案,并对特殊作业人员提出了要求。施工过程检查发现,有1名正在进行压力管道氩弧焊接作业的焊工,只有压力容器手工电弧焊合格证;另一名具有起重作业证书的起重工,因病休养8个月刚刚上班,正赶上大型设备安装,项目经理安排其负责设备吊装作业。问题:1、本工程的主要特种作业人员有哪些?答:主要特种作业人员包括电焊工和起重工。2、项目经理对刚上班的起重工的工作安排是否妥当?说明理由。答:不妥;该起重工已经离开工作岗位8个月,上岗前,应当重新进行实际操作考核,合格后方可上岗作业。3、具有压力容器手工电弧焊合格证的焊工,为什么不能从事管道氩弧焊接工作?答:本案例中焊工只具有压力容器手工焊合
17、格证进行氩弧焊接,焊接方法改变了,属于无证操作。4、要使上述事件不再发生,施工单位应在哪些方面加强管理?答:必须加强对特殊作业人员的培训、考核、上岗和档案的管理,以保持其符合性。案例二:背景:某机电安装公司项目部承建某工程机电安装任务,建设单位将一台进口高压输油泵和一台滤油器直接交该公司项目部保管,交接时进行了设备清点、检查。项目部为了节约开支,将这些设备放在了钢材库,由材料员代为临时看管。输油泵安装时,没有找到说明书和相关技文件,查看验收记录没有记载,建设单位也说没有收到,只好向外方索要,寄回的全部是外文资料,严重影响了工期。滤油器安装时,发现其进口法兰密封面有很深的机械划伤,严重影响密封效
18、果,因无法确定损坏原因,由该项目部负责进行了处理。问题:1、建设单位与项目部进行设备交接时只清点、检查有何不妥?答:建设单位与项目部对设备进行交接时只按箱内物件清点、检查是不够的,还应按照装箱清单核对实物,看是否有缺件、错供现象。2、项目部将高压输油泵和过滤器放在钢材库由材料员代管的作法是否正确?说明理由。答:项目部将高压输油泵和过滤器放在钢材库由材料员代管的作法不正确。设备保管应设专门库房并由专人管理。3、从法兰密封面划伤事件,分析项目部在工程设备管理上有哪些环节失控?答:造成法兰密封面损伤的失控环节包括:开箱检验没有发现;存储保管不当;吊装运输过程损坏;没认真做检验记录。4、针对案例中事件
19、说明,项目部对工程设备的管理应从哪些方面进行改进?答:项目部应改进的地方包括:(1)应建立工程设备管理控制程序或制度;(2)配备专项管理人员,明确职责;(3)完善信息反馈和记录见证手续,保持记录的真实、准确和完整。案例三:背景:某施工单位承包了某化工厂施工任务,合同规定管材等主材由建设单位供货。施工单位项目部材料供应部门按照设计给出的材料表从建设单位处将全部管道需用材料领出,入库之后,通知相关工程队领取。施工单位项目部下属两个工程队分别承担两个区域的管道施工作业。乙队尚不具备施工作业条件,未立即领取材料。甲队为了抢进度和使用方便,将与本队管道施工相关的库存管材和管件全部领走。两队均未事先向项目
20、部材料供应部门报送材料需用计划。乙队工程施工开始,领取了库存剩余的所有管材和管件,作业时发现管材和管件的规格不全,再到项目部领取,已经没有了,处于间歇停工待料状态。项目部派一名汽车司机,到钢材市场进行紧急采购;并将从甲队临时回收的无标识或标识不清的管子和管件发给乙队,虽然质检员提出疑义,但项目部材料负责人还是坚持使用。问题:1、说明甲、乙两个工程队在领取材料时有哪些做法是错误的?答:工程队在领取材料中的错误做法包括:甲队超限额乱领和多领材料;两队均未事先报送材料需用计划,未严格执行限额领料制度。2、案例中项目部材料供应部门派一名汽车司机到钢材市场紧急采购的作法有何不妥处?答:工程主要材料应由专
21、职采购人员到已经通过合格供应方考核的供应商处采购。3、项目部材料负责人将回收的管子和管件发给乙队使用错在哪里?答:错在将未经确认的、无标识或标识不清的材料发给施工队使用。4、通过本案例,总结施工单位在工程材料的管理上应该从哪些方面进行改进?答:施工单位应在材料采购、验收、保管、标识、发放、回收等环节上进行改进。案例四:背景:某机电安装公司项目部承建某工程安装任务,工程合同额为2850万元,工程预付款为20%,以后按进度付款;由于该工程所需材料费和非标容器费占整个工程费的71.5%,其采购加工量大,项目启动资金需要1700万元。预计该工程可盈利140万元。该工程管道安装工程量大,部分处在无电源地
22、段。工程后期在该地段施工时,项目设备管理部门将其他现场停用的一台发电机调到该现场,以解决焊接电源问题。开机发现该机由于机械故障不能正常发电;维修后,使用一段时间,又出现故障,已无法修理面报废。查找原因发现,该机经常由电焊工或民工操作。为解决生产急需,项目部花费30万元购买一台新发电机。问题:1、项目部购买发电机时,其选用原则有哪些?答:项目部在发电机选型时应考虑其类型、主要性能、参数和使用操作满足工程需要。2、设备部将现场停用的设备直接调到另一现场使用的做法有何不妥?答:不妥之处是:发电机进场前,没有进行完好性验证,没有进行必要的维护和保养。3、造成发电机报废的主要原因是什么?答:发电机使用没
23、有专人管理,没有按照操作人员持证上岗,按操作规程作业,实行定机、定人、定岗的规定执行,是造成发电机损坏的主要原因。4、由于资金缺口较大,项目部在资金筹措方面应注意哪些事项?答:(1)做好资金收支预测(2)编制项目流动资金计划,并认真执行(3)充分利用自有资金(4)尽量利用低利率贷款。5、由于计划外购买发电机,项目部应如何控制资金支出,才不致给正常施工造成影响?答:项目部应采取的措施包括:尽量节约支出,保证支出的合理性;加强财各核算;坚持做好项目的定期资金分析等。四、 机电工程项目中的施工进度控制的应用案例一:背景:A公司从承包方分包某大楼的机电工程安装,分承包合同约定A公司施工的范围为建筑给排
24、水、建筑电气、通风与空调等工程,建筑智能化工程由B公司以集成化形式承包,但A公司应负责土建工程施时的相关预留预埋工用和建筑智能化工程电源系统的施工,并应及时提供建筑设备的信号接口装置给建筑智能化系统进行调试,合同约定工期为20个月,以下可以交付使用为考核目标。为此A公司编制了施工进度计划,经总承包方同意后实施。问题:1、A公司是否要编制施工总进度计划,怎样决策?答:A公司可以不编制施工总进度计划,虽然工期较长,但仅为一个单位,单位工程进度计划即是施工总进度计划。2、A公司应重点考虑什么进度计划的编制?说明理由。答:A公司要重点编制好单位工程进度计划及施工作业进度计划,这两个计划是履行分承包合同工期目标的根本保证,也是为B公司创造施工条件的保证。3、为实现工期目标,A公司编制单位工程进度计划时应考虑哪些主要的衔接环节?答:A公司应考虑的衔接环节有内部各专业间、工序间的衔接,与土建工程的衔接,与B公司施工的衔接,与外部供电、供水、供气和污水管网等施工的衔接。4、不计宏观原因,可能影响A公司顺利进度计划的影响因素有哪些?答:影响进度的因素:内部有土建工程对安装用施工部位工期延误,到场的工程设备、材料经检验有较多的不合格,施工失误造成返工等;外部有工程设备和材料供应商违约延迟供货,施工图不能如期提供或设计作出修改,能源供给单位不能如约供给,业主的资金不足等。
