收藏 分销(赏)

富宁县安兰小流域水土保持综合治理项目施工组织设计.doc

上传人:快乐****生活 文档编号:2906832 上传时间:2024-06-11 格式:DOC 页数:77 大小:1.40MB
下载 相关 举报
富宁县安兰小流域水土保持综合治理项目施工组织设计.doc_第1页
第1页 / 共77页
富宁县安兰小流域水土保持综合治理项目施工组织设计.doc_第2页
第2页 / 共77页
富宁县安兰小流域水土保持综合治理项目施工组织设计.doc_第3页
第3页 / 共77页
富宁县安兰小流域水土保持综合治理项目施工组织设计.doc_第4页
第4页 / 共77页
富宁县安兰小流域水土保持综合治理项目施工组织设计.doc_第5页
第5页 / 共77页
点击查看更多>>
资源描述

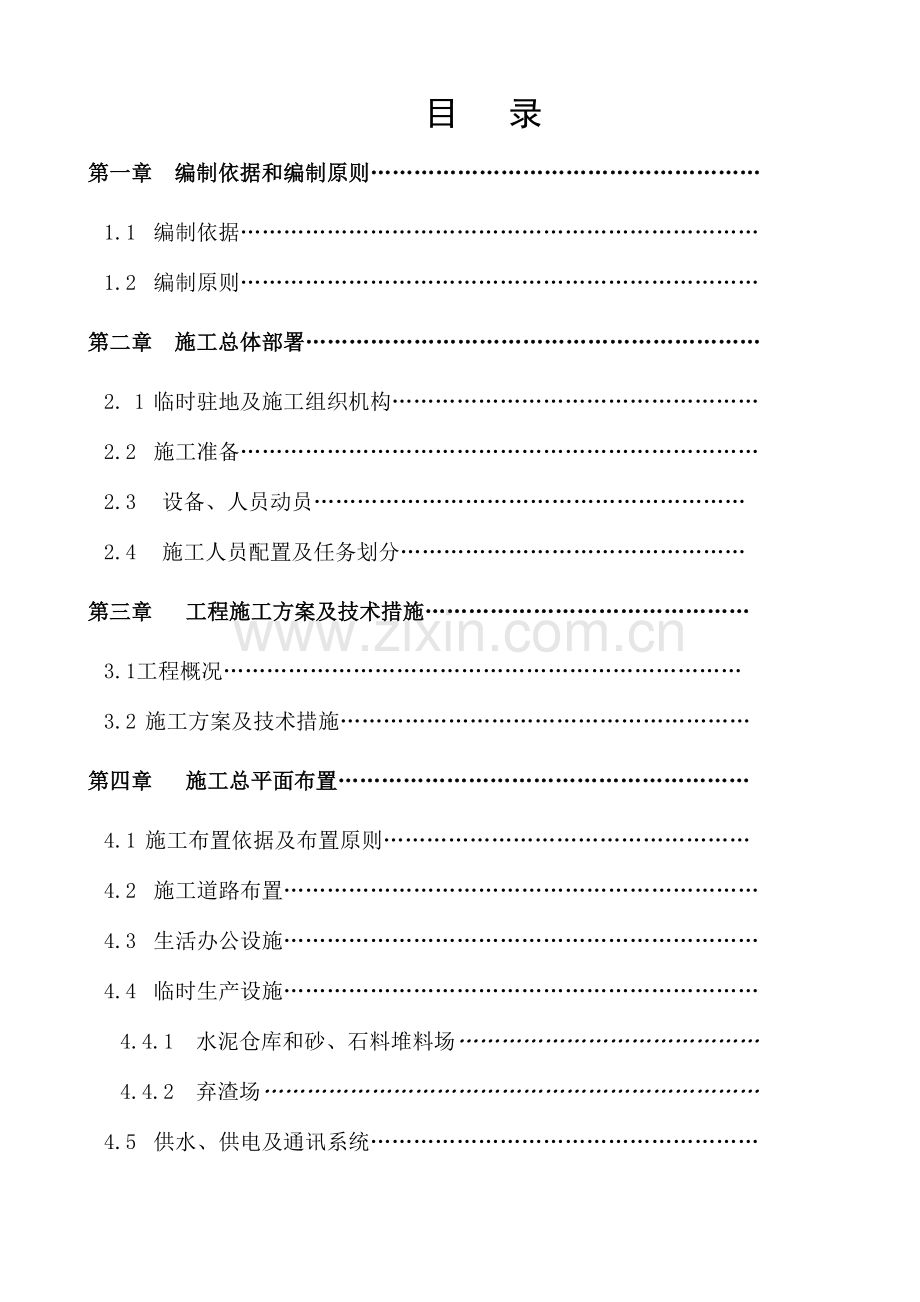

1、目 录第一章 编制依据和编制原则1.1 编制依据1.2 编制原则第二章 施工总体部署2. 1 临时驻地及施工组织机构2.2 施工准备2.3 设备、人员动员 2.4 施工人员配置及任务划分第三章 工程施工方案及技术措施3.1工程概况3.2 施工方案及技术措施第四章 施工总平面布置4.1 施工布置依据及布置原则4.2 施工道路布置4.3 生活办公设施4.4 临时生产设施4.4.1 水泥仓库和砂、石料堆料场4.4.2 弃渣场4.5 供水、供电及通讯系统第五章 施工进度计划及工期保证措施5.1 施工总进度计划5.2 工期保证措施第六章 工程质量保证措施6.1 质量目的6.2 质量保证体系6.3 建立质

2、量责任网络和质量档案 6.4 健全一整套的施工质量管理制度65 质量验评及质量资料第七章 施工安全保证措施7.1 安全管理目的及原则7.2 安全管理目的的实行方案7.3 安全管理组织机构7.4 安全保证体系7.5 安全技术保证措施7.6 安全生产对策及防止措施第八章 文明生产及环境保证措施8.1 文明施工目的8.2 建立创建“文明工地”领导小组及文明施工现场保障体系8.3 建立文明施工现场各项管理制度8.4 实行奖优罚劣的经济手段管理文明施工8.5 文明施工保证措施8.6 施工环境保护措施第九章 环境保护体系与措施 9.1 环境保护管理制度和办法 9.2 环境保护技术措施附表一:拟投入本标段的

3、重要施工设备表附表二:拟配备本标段的实验和检测仪器设备表附表三:劳动力计划表附表四:施工进度横道图附表五:施工总平面图附表六:临时用地表 第一章 编制依据和编制原则1.1 编制依据1、文山州富宁县安兰小流域水土流失综合治理项目招标文献。2、本标段设计图纸及补充告知文献;3、与本工程密切相关的部颁及行业施工规范、技术标准及施工技术规定;4、我单位承担的类似工程施工的经验、教训和现有的实际施工能力及技术装备水平;5、工地现场察勘调查、采集、征询等所获取的资料。6、建设工程文明工地标准及本地政府环境保护各项劳动保护法规、安全规程等具体规定和规定。1.2 编制原则1、结合本工程的实际情况(工程特性、规

4、模大小、施工条件和技术规定),本着合理、有序、切合实际的原则制定本工程的施工方案、施工工序、方法及相适应的各类资源配置(劳动力、设备等),保证施工目的的圆满实现。2、合理布局施工现场,尽量少占用地,做好各项施工的协调平衡,减少工程消耗,减少生产成本。3、严格遵守国家的安全生产和环境保护条例,切实做到文明施工,保证实现业重规定的安全生产、环境保护、文明施工等工程目的。4、在认真、全面理解招标文献和设计图纸基础上,结合了解的工程具体情况和我单位的施工技术水平进行施工组织设计编制,使施工组织设计具有技术先进、方案可靠、经济合理的特点。第二章 施工总体部署2.1临时驻地及施工组织机构2.1.1临时驻地

5、在接到进场告知后,立即组建项目经理部,组织先遣人员,调配土方开挖、砂浆搅拌机械进入施工现场工作。项目部生活、办公设施拟在项目区附近租用民房,布置有职工宿舍、食堂和公共卫生等设备,配置必要的消防设施。施工作业层各施工队生活临时设施拟租用民房或沿施工渠道沿线集中布置;并根据施工总进度计划及资源配置计划施工期间再作调整。进场后项目经理部密切与建设单位、设计单位、监理单位联系,作好施工准备,并积极地与地方政府及有关部门取得联系,征得支持和协助组织。施工管理和技术人员,对整个协议段进一步现场调查,结合工程任务的划分,安排施工队伍驻地,认真调查水电及料源情况、协助和进行进场道路的设计、施工等。2.1.2施

6、工组织机构若我单位中标,组建“文山州富宁县安兰小流域水土流失综合治理项目项目经理部”,按照项目法组织施工,实行项目经理负责制,全权代表我单位履行协议中规定的权利和义务,使发包人和监理工程师满意。施工组织机构详见框图2.1。图2.1 施工组织机构框图各施工班组项目经理项目副经理技术负责人工程管理组计划财务组质量安全组物资设备组综合办公室施工班组调配办公室项目部重要管理人员和各职能部室职责: (1)项目经理职责项目经理是项目工程各项管理的第一负责人,对本项目的安全、质量、工期、效益、文明施工负全责。(2)技术负责人职责受项目经理领导。对全项目工程质量、施工技术、计量测试负全面技术责任,指导施工队工

7、程技术人员开展有效的技术管理工作,提出贯彻改善工程质量的技术目的和措施,负责新技术、新工艺、新设备、新材料及先进科技成果的推广和应用。负责组织对工程项目施工方案、施工组织设计及质量计划进行编制及批准后的实行。对不合格品及其纠正、防止措施进行审核。解决工程质量中的关键技术难题,并协助项目经理解决工程质量中的关键技术和重大技术难题,督促检查各项质量规划的实行。(3)工程管理组职责负责工程项目的施工过程控制和施工计划的编制,制定施工技术管理办法以及本标段承包协议的管理,准时向发包人报送有关报表和资料。负责工程项目的施工组织设计及调度、勘察、征地拆迁工作,参与技术交底、过程监控,解决施工技术疑难问题。

8、参与编制竣工资料和进行技术总结,组织实行竣工工程保修和后期服务。工程管理组下设测量队其职责为:负责工程项目的控制测量、施工测量工作;在工程管理部指导下,对合格产品进行检查测量。(4)计划财务组职责负责对项目承包协议管理并准时向发包人报送有关报表和资料。组织验工计价工作。负责工程项目施工进度计划的制定、实行,根据进度计划和工期规定提出施工计划修正意见报发包人审批执行。组织项目施工网络计划的编制和优化,并在施工过程中根据工、料、机资源变动和施工条件的动态变化随时调整网络计划,组织施工现场按网络计划安排施工。掌握和控制资金流转情况,准时向发包人报送资金需求计划和报表,组织开展增收节支活动,保障施工用

9、款提前计划、及时到位。(5)物资设备组职责负责物资和设备的采购与管理,制定和实行物资管理办法、设备管理制度,在上级部门指导下,组织安装设备的检查、验证、标记及记录。参与验工计价工作,对单位工程材料消耗和机械使用费用情况提出计量意见,评价各单位机械设备管理情况。(6)质量安全组职责依据我单位的安全目的,制定安全管理工作规划,在项目副经理的领导下进行安全综合管理。依据我单位的质量目的,制定质量管理工作规划,在项目总工程师的领导下进行质量综合管理,行使质量检查职能。负责编制本标段质量计划。负责产品的标记和可追溯性、最终检查和实验状态、不合格品的控制、质量记录的控制,拟定质量检查评估标准,对所有工程质

10、量进行检查指导。负责全面质量管理,组织工程项目的QC小组活动。(7)综合办公室负责文书档案收发,做好上下沟通,后勤保障、生产人员调配、职工政治思想工作。(8)施工队职责根据项目部下达的任务安排,负责组织各分项工程项目的具体实行和管理。负责内部质保体系的正常运转。2.2施工准备2.2.l技术准备1、内业技术准备(1)认真阅读、审核施工图纸和施工规范,对施工图纸中的局限性部分编写成报告,提交给业主和设计单位。(2)进行项目部生活区、砂石料堆料场等临时设施工程建设的具体规划设计; (3)编制比投标时更为具体的实行性施工组织设计;(4)编写土石方开挖、浆砌石、混凝土工程等关键工程项目的质量安全保证措施

11、;(5)结合工程施工特点,编写整个协议段工程施工的技术管理办法和实行细则;(6)根据招标文献及施工协议文献规定、水利水电工程施工组织设计规范SL303-2023和水利水电工程施工质量检查标准与评估规程SL176-2023及相关国家现行标准的规定,提供应发包人或监理工程师的其它资料。2、外业技术准备(1)现场具体调查,针对调查的情况,对土方开挖运送道路、砂石料堆放场地和抽排水等出相应的规划和保证措施;(2)现场控制桩交接后,先对控制桩坐标复核,复核对的后,加密控制网,采用NTS-352全站仪坐标定位,测放渠道轴线和土方开挖边线;(3)根据混凝土和浆砌石施工技术规定,对选定石料场送检砂、碎石各项指

12、标并做M7.5、M10砂浆和C15、C20砼配合比实验。2.2.2物资准备物资准备工作涉及材料准备,施工机具准备。(1)材料准备材料备料遵循“有计划、保质量、按进度”的原则,材料选择时遵循“择优质”的原则。对水泥、砂、石料等重要建筑材料,应根据实际施工进度计划做好材料采购计划,分批进场。(2)施工机具准备机械和工具施工准备:根据施工现场的资源需求量计划和施工方案中拟定的施工方法,对施工机具配备的规定、数量以及施工进度安排,做好施工机具进场计划;本工程施工的大型机械挖掘机、装载机等机械设备,施工前认真做好进场机械设备的检查、维修和必要的保养工作。2.2.3施工现场准备若我单位中标,在与发包人签订

13、协议的同时,即展开施工现场准备工作,施工现场准备工作重要做好以下几项工作:1、复查和了解现场。复查和了解现场的地形、地质、气象、水源、电源、砂石料源、交通运送等有关情况。2、拟定工地施工范围。根据施工图纸和临时工程需要拟定工地施工范围,并与发包人有关人员到现场一一核算,绘出地界、设立标志。3、作好现场规划。按照施工现场具体情况搭设水泥仓库;设立砂、石堆料场、整修临时道路和临时排水设施等。2.3设备、人员动员1、设备、人员动员周期接到进场告知后,我单位将在5日内做好人员的动员和设备安排部署。管理人员3天内到达施工现场,组建项目经理部,与业主取得联系,开展息息相关业务工作;前期施工人员5天内到达施

14、工指定地点,着手临建和施工准备工作;首批投入施工的机械设备5日内到达施工地点,保养维修,做好施工前的准备工作。2、人员、设备、材料运到现场的方法施工准备过程中,设备、人员、材料依照“合用、足量、精干、合格”的原则,并根据投标时的承诺,快速、安全运抵现场。施工设备、材料和人员的运送方法如下:重要工程材料如水泥、钢筋、砂、碎石、块石等地方材料到合格的厂家或料场用汽车运至现场。施工人员乘车进入现场。2.4 施工人员配置及任务划分1、人员配置 项目部设项目经理1人,技术负责人1人;经理部下设工程管理组、计划财务组、质量安全组、物资设备组、办公室等5个业务部门,项目经理部下设综合施工队,施工队下设各施工

15、班组。2、任务划分根据本标段工程特点,计划安排一个综合施工队,负责整个标段所有工程任务的施工,施工队下钢筋施工班组、混凝土施工班组、模板施工班组、砌筑施工班组、运送施工班组、机械设备班组等各施工队伍,施工队劳动力计划安排附表三“劳动力计划表”。 第三章 工程施工方案及技术措施3.1工程概况安兰小流域位于富宁县新华镇和广南县交界处,地理位置:东经1053346.02至1053505.41,北纬233910.08至234140.97,小流域以那劳箐为界,南至广昆高速,西至安兰村小组,北以上安光背后以山脊为界,与富宁县直线距离约5.5km,小流域内部交通发达,现有乡村道路21.55km。 小流域属低

16、山丘陵地貌,山势较缓,具有西南土石山区侵蚀特性,地势整体东西高,中部低。最高点海拔1109.05m,位于下流域西侧山坡;最低点海拔749.44m,位于东边各甫河河边;地形相对高差360m,地形为有两面山坡组成的河谷地形,各坡面受水力侵蚀切割严重,地形较为破碎,大部分坡度在25以下。流域内属亚热带高原季风气候,夏无酷暑,冬无严寒,雨量充沛,干湿季节分明,日温差大的气候特点,项目区冬春半年(11月至次年4月)为旱季。根据富宁县新华气象站提供观测资料:年降水变化在8971627.8mm之间,数年平均降水量为1199.6mm,数年平均蒸发量1674mm,流域内主导风向为西北风,数年平均风速1.4m/s

17、,最大风速17.0 m/s,静风率50%,平均相对湿度79%。由此可见项目区的气象条件较好。该项目涵盖富宁县安兰小流域三个片区标段:第一标段:安兰片区,重要内容:坡改梯53.49hm2;DN255PE管道4604m(配套进水池1口,闸阀井6口,消力池1口);0.30.3明渠2060m;DN400涵管9m;水窖14口(配套沉砂池14口,集水沟280m);新建机耕道929m;整修机耕道1410m;新建田间排水沟1241m;道路土质排水沟清淤2410m。第二标段:者郎片区,重要内容:坡改梯66.42hm2,0.50.5明渠3311m(配套取水坝1座,倒虹吸2座,背水桥2座);0.30.3明渠2490

18、m;DN500涵管5m;水窖6口(配套沉砂池6口,集水沟120m);新建机耕道1443m,整修机耕道2675m;谷坊1座;道路土质排水沟清淤2410m;标志碑2座。第三标段:安光片区,重要内容:坡改梯119.23hm2;水窖125口(配套沉砂池125口,集水沟2500m);新建机耕道2660m;整修机耕道6021m;谷坊2座;道路土质排水沟清淤4983m。具体具体工程量详见工程量清单。我公司参与本项目第一标段的投标活动,若我公司中标,将响应招标文献相关规定组建“文山州富宁县安兰小流域水土流失综合治理项目经理部”。1、施工测量施工前对业主提供的平面控制点坐标和高程制点进行复测验算,核算无误后接引

19、至工地现场并埋设控制桩,控制桩规定通视良好,不受施工干扰,满足施测精度,并进行固定和保护,报请监理工程师认可,作为施工控制依据。(1)平面控制根据控制点坐标,建立施工现场的控制网点,绘制坐标网点,复测无误后对定位桩固定保护,并定期进行复测,若发现定位桩有位移迹象时,应及时复测、校验。(2)高程控制在适当位置建立高程控制点,并从提供的水准点引测高程,高程控制点设在容易进入和通视良好的地点,应定期进行复测、校验。(3)施工放样开挖前要放样,渠道轴线、土方开挖边线和浆砌石边线采用全站仪坐标定位测量。土方开挖边线规定木桩、石灰白线,明确标示,以便于机械施工操作。基础土方开挖后,清理干净基底后,采用坐标

20、定位测放基础砌筑边线,每10米钉一木桩,基础砌筑时拉线控线,砌筑挡墙砌筑线在浆砌石基础面上测放,用红漆标明,每10米一个点。施测过程中,测量人员与土方开挖、浆砌石砌筑、混凝土浇筑等工作人员应进行技术交底,以保证放样和施工的准确性,并且在施工过程中,随时进行抽检、复测。2、土方开挖(1)开挖前,组织测量人员与业主方代表、现场监理工程师一起测量渠道纵横断面,测量数据现场签证。再根据施工图将开挖边线标出,以木桩石灰白线标志,开挖过程中,施工人员根据开挖线控制开挖,以保证开挖的准确性。(2)土方开挖采用反1m3 铲挖掘机(EX-200)配5t自卸汽车直接挖装运。开挖过程中,质量满足墙后土方回填规定有土

21、料就近堆放在渠道两侧,用于以后墙后土方回填,土料堆放应保持土料堆体的边坡稳定且应有排水措施,弃渣料运至弃渣场, (3)开挖方法:开挖分段依次进行,采用一次性龙沟到底开挖方法,每段自中心向外,先深后宽,自上而下分层开挖。(4)开挖过程中,应经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸规定。(5)土方开挖过程中,应密切注意开挖边坡的稳定,如出现裂缝和滑动迹象时,应立即暂停施工,采用应急抢救措施,并告知监理工程师。(6)质量检查和验收土方明挖完毕后,应会同监理人进行以下各款的质量检查和验收:按施工图纸规定检查基础开挖面的平面尺寸,标高和建基面平整度:基础面清理与砌

22、体填筑前的基础清理检查验收。对基础面进行检查清理后,应保证基础面无积水或流水,不使基础面土层受扰动。砌筑前应清除表面的松软土层。3、沟槽石方开挖开挖前,先分段测量放线,放出沟槽两边的上口开挖线。土方直接用挖掘机开挖,人工配合清理。 石方按水工建筑物岩石基础开挖工程施工规范(SL471994)规定进行爆破施工,沟槽开挖爆破因临空面少,夹制作用特别明显。假如钻孔及起爆方法不妥,不仅会影响爆破效果,并且会导致沟槽边壁和底部岩石的损坏和扰动。该工程采用手持式凿岩机为主,辅以潜孔钻钻孔,中间掏槽松动毫秒微差分段起爆,两面沟壁光面施爆。施工时一方面沿着两面的边坡设计坡度线,钻光面孔,中间同时钻主爆孔,底部

23、预留保护层。把光爆层控制在60至80cm之间。起爆时一方面起爆最中心的掏槽孔。然后起爆主爆孔,待两边的光面孔药包有临空面,最小抵抗线变为沟槽中心时再行起爆便可形成一个光滑平整的边坡面,这样就能大大减少两面边壁上岩石的损伤破坏,使岩石仍然保持天然的物理、力学性质,保证边坡的稳定。实际开挖轮廓应符合设计规定,对坚硬或中档坚硬的岩石,本工程最大误差为不大于0.2m。在进行石方槽挖时,考虑采用光面爆破,让槽挖石方段一次成型。4、 M7.5浆砌石砌筑(1)材料砌石材质坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质。用于表面的石材色泽均匀。砂的质量符合规范SD120-84表2.1.2和2.1.3

24、的规定。砂浆采用的砂料粒径为0.155mm,细度模数2.53.0。砌筑毛石砂浆的砂最大粒径不大于5mm,砌筑料石砂浆的砂,最大粒径不大于2.5mm。水泥和水浆砌石所用水泥符合国家和行业的现行标准,满足质量技术规定。拌和用水水质符合水工混凝土用水标准。水泥砂浆浆砌石砌筑水泥砂浆根据实验配合比采用JZC250搅拌机拌制。(2)基础砌筑基础砌筑分段进行,砌筑采用铺浆法。砌筑基础第一皮石块应坐浆,且将大面向下。接砌第二层以上石块时,每砌一块石块,先铺好砂浆,选择比较方正的石块,砌在各转角上,称为角石,角石两边与准线相合。角石砌好后,再砌里、外面的石块,称为面石;最后砌填中间部分腹石。砌填腹石时,根据石

25、块自然形状交错放置,尽量使石块间缝隙最小,再将砂浆填入缝隙中,最后根据各缝隙形状和大小选择合适的小石块放入用小锤轻击,使石块所有挤入缝隙中。不得采用外面立石块、中间先放小石块后灌浆填心的砌筑方法。(3)浆砌石砌筑浆砌石挡墙采用铺浆法砌筑,砂浆稠度为3050mm,当气温变化时,可根据现场实际情况作适当调整。砌筑分段分层施工,对于各砌层,先砌外围定位行列,然后砌筑里层,外围与里层砌块应交错连成一体,砌体面石选择平整的块石,并加以修凿。石块之间用砂浆粘结,砌筑时一方面打好坐浆,填缝砂浆先铺在已砌块石侧面或在石块放好后仔细填塞,填缝较宽时在砂浆中堵塞小石块。砌筑时,上、下两层块石应骑缝砌筑,砌缝厚度宜

26、为2030mm,砂浆应饱满。内外块石应交错连接成一整体,角石、面石和帮衬互相锁合,严禁采用中心填石的砌筑方法。在施工中做到“三无一牢”,即无空洞、无通缝、无严重面浆、垫头牢固。砌筑挡土墙按设计规定或监理工程师的规定收坡或收台,并按设计规定设立伸缩缝和排水孔。砌筑工艺流程为:砌筑面准备(凿毛、清除浮渣、残渣、冲冼)选料铺(座)浆安放石料竖缝灌浆捣实清除石面浮浆检查砌筑质量抹灰具体操作如下:A、砌筑面准备:基底在砌筑前清理干净,并保持基础面湿润;砌筑层面清理干净浮浆、残渣,并保持湿润;B、铺浆:基础块石砌体,由于砌筑面参差不齐,支砌时逐块坐浆、逐块安砌,在操作时认真调整,使坐浆密实,以免形成空洞。

27、C、摆放石料:把洗净的湿润石料安放在坐浆面上,用铁锤轻击石面,使坐浆开始溢出为度。 石料之间的砌缝宽度应严格控制,灰缝厚度一般为23cm,安放石料时应注意,不能产生细石架空现象。D、灌浆与捣实:石料安放就位后,应及时进行竖缝灌浆,灌浆时用捣插棒捣实。砌筑上升应均衡,相邻段的砌筑高度和每日砌筑高度不超过1.2m。砌体外露面,在砌筑后1218小时之间应及时洒水养护,经常保持外露面的湿润。养护期为714天,在养护期间避免碰撞或振动。砌石体尺寸和位置的允许偏差,不超过砌体工程施工质量验收规范GB 50203-2023中的规定。(4)砂浆勾缝清缝勾缝前,应将缝槽冲洗干净,自上而下,清除砌缝空隙内松散浆料

28、,不整齐处应修整。缝槽解决清缝后将缝槽清洗干净。清除残留灰渣,排除积水。勾缝勾缝前洒水并保持缝内干净湿润,即仔细把砂浆分数次压入缝内填充、压实。直至与砌体外表齐平,然后抹光。养护勾缝完毕和砂浆初凝后,砌石体表面应刷洗干净,再用浸湿物覆盖,经常洒水养护,以保持砌石体湿润,并避免碰撞和振动。质量控制勾缝砂浆单独拌制;不与砌筑砂浆混用;勾缝砂浆按实验配合比拌制,砂用细砂。砂浆稠度要掌握好,过稠勾出缝来表面粗糙不光滑,过稀容易坍落走样,始终保持缝面湿润。5、混凝土及钢筋混凝土工程5.1模板5.1.1模板质量规定模板采用木模板。模板的设计、制作和安装应当使混凝土得以正常的浇筑和捣实,使其形成准备的形状、

29、尺寸和位置。模板有足够的强度,能承受混凝土的浇筑和捣固的侧压力与振动力,并牢固的维持原样,不位移,不变形。模板表面光洁平整,接缝严密,不漏浆,以保证混凝土表面的质量。模板制成每节可以单独拆除,而不损伤混凝土的形状。模板施工遵照原水利电力部(SDJ20782)规范的规定执行。模板面板厚度为35mm。所有连接件、支撑件的设计须使模板能稳定,并使其拆除时不致损坏混凝土。模板连接缝尽也许光滑紧密,不允许带凹坑、皱折或其它表面缺陷。面板应涂隔离剂,使其在脱模时不易损伤混凝土。5.1.2模板安装模板安装,必须按混凝土结构的施工详图在立模前测量放样,立模后必须进行校模直至符合设计及规范规定为止。重要结构设专

30、门控制网点,其精度不低于施工控制网精度。模板安装过程中,必须经常保持足够的临时固定设施,以防倾覆。模板的钢筋拉条不应弯曲,直径要大于8mm,拉条与锚环的连接必须牢固。预埋在下层混凝土中的锚固件(螺栓、钢筋环等),在承受荷载时,必须有足够的锚固强度。模板之间的接缝必须平整严密。建筑物分层施工时,应逐层校正下层偏差,模板下端不应有“错台”。在模板及支架上,严禁堆放超过其设计荷载的材料及设备。除工程师另作特殊规定外,模板安装的允许偏差不得超过规范规定值。5.1.3模板拆除拆除模板的期限,除已征得工程师的批准外,一般应遵守下列规定:(1)不承载重量的侧面模板,应在混凝土强度达成2.5Mpa以上,并能保

31、证其表面及棱角不因拆模板而损坏时,才干拆除。(2)钢筋混凝土结构的承重模板,应在混凝土达成规范规定的强度后才干拆除。(3)拆模板作业必须用专门工具,按适当的施工程序十分小心地进行,以养活混凝土及模板的损伤。5.2钢筋5.2.1钢筋质量规定混凝土结构用的钢筋,其种类、钢号、直径等均应符合施工详图规定,并通过材质实验。如因某种因素,规定以另一种钢号或直径的钢筋代替施工详图规定的钢筋时,必须征得工程师的批准,并提交代换计算方法及公式。钢筋的切割、弯曲、加工等如工程师另有规定外,应遵照水利电力部颁布(SDJ-207-82)规范的规定执行。钢筋的表面应洁净,使用前将表面油渍、漆污、锈皮、鳞等清除干净。钢

32、筋应平直,无局部弯折,钢筋中收线同直线的偏差不应超过其长度的1%。成盘的钢筋或弯曲的钢筋均应矫直后,才允许使用。5.2.2架设钢筋统一在钢筋加工车间按施工图规定进行加工运至工作面进行人工绑扎。钢筋的安装位置、间距、保护层及各部份钢筋尺寸的大小均应符合施工详图的规定。在已经架设好的钢筋工程中,不应再沾有泥土、有害的铁锈、松散的铁屑、油漆、油脂或其它物质。现场焊接或绑扎的钢筋网,其钢筋交角的连接,应按施工详图规定执行。如图中未作规定,且钢筋直径在25cm以下时,应按50%的交叉点进行绑扎。为了保证混凝土保护层的厚度,在钢筋与模板之间设立强度不低于结构物设计强度的混凝土垫块,垫块应埋设铁丝与钢筋扎紧

33、。垫块应互相错开,分散布置。在各排钢筋之间,应用短钢筋支撑以保证位置准确。钢筋混凝土结构中,钢筋安装位置、间距、保护层厚度、及其钢筋、钢材型号尺寸等,除工程师另有规定外,应符合施工详图的规定。其偏差不得超过有关规范的规定。钢筋、预埋件、钢管架设完毕后须经工程师检查,符合施工详图规定后,方能浇筑混凝土。钢筋的接头应遵照原水利电力部颁布(SDJ207-82)规范的规定和有关技术规定的规定执行。5.3伸缩缝止水材料止水材料采用黑铁皮止水,止水材料的尺寸及品种规格等,均符合施工详图规定。5.4混凝土(1)水泥:本工程所用水泥均必须实行进场检查验收制度。(2)外加剂:为改善混凝土性能,提高混凝土的质量,

34、合理减少水泥用量,在混凝土中掺加适量的外加剂。任何外加剂(诸如加气剂、早强剂、减水剂、缓凝剂等等)的使用及其掺量必须通过实验拟定。(3)水:拌制和养护混凝土的水质应满足水工混凝土施工规范(SDJ207-82)的规定。(4)骨料:砂:规定砂子质地坚硬、清洁、级配良好。对每批砂进行质量检查,质量技术指标须满足规范及设计规定。粗骨料:其物理力学性满足规范规定,每批粗骨料都须作质量检查,保证清洁、级配良好。(5)原材料的贮运质量保证措施运送过程中防止水泥受潮。水泥仓库设立在干燥地点,并有排水、通风、防潮等措施。堆放袋装水泥时,距离边墙至少30cm。袋装水泥到货后,应标明品种、标号、厂家、出厂日期,分别

35、堆放,并留出运送通道。袋装水泥贮运时间超过三个月,使用前应重新检查。按入库时间顺序,先进库的水泥先用。避免水泥的散失浪费,注意环境保护。外加剂的贮存必须避免污染、蒸发或损耗,溶液状外加剂要用专门的设施使之搅拌均匀。(6)骨料的堆存和运送采用如下措施:堆放骨料的场地,四周做好排水设施。不同粒径的骨料分开堆存。尽量减少转运次数。粒径大于40m m的粗骨料的净自由落差不宜大于3 m,超过时设立缓降设施。骨料堆存时,不准堆成斜坡或锥体,以防产生分离。避免泥土混入骨料或骨料遭受破碎。(7)砼配合比混凝土配合比的选定应根据设计规定,分别满足抗压、抗掺、抗冻、抗裂(拉)、抗冲耐磨、抗风化和抗侵蚀等规定,并同

36、时满足施工和易性的规定,其值通过多组实验来拟定。混凝土的坍落度应根据结构部位的性质、混凝土运送与浇筑方法和气候条件等决定,取值时尽也许采用小的坍落度。(8)拌合与运送结合工程的混凝土配合比情况,在整个混凝土生产过程中,经常对拌合设备、混凝土拌合物的均匀性、适宜的拌合时间、衡器的准确性、机器及叶片的磨损限度等进行检查,保证混凝土拌合质量。根据实验拟定的混凝土配料单进行配料,水泥、混合材料和骨料均以重量计,水与外加剂 溶液按重量折算成体积。称量偏差不应超过下列规定数值:材料名称称量偏差规定数值水泥、混合材料1%骨料2% 水1%外加剂溶液%使用外加剂时,尽量将外加剂溶液均匀地配入拌合用水中搅拌均匀。

37、混凝土运送应尽量减小运送距离以减小运送时间,并减少倒运次数。运送过程中应保持混凝土的均匀性及和易性,不发生漏浆、分离和严重泌水现象,并使坍落度损失较小。混凝土运送采用轻型斗车运到砼泵站由砼泵输送直接入仓或手推车运送,配合溜槽、溜筒入仓,斜溜槽的坡度一般在1:1左右,溜筒长度一般不超过15 m,混凝土身由下落高度不大于2 m。每道溜槽控制的浇筑宽度5 m-6 m。(9)砼浇筑控制好的砼运入仓内,按50cm厚一层均匀铺开,插入式振捣器以一定的顺序依次振捣,严防漏振或超振。振捣中进一步下层5cm-10cm,由下自上缓慢提取,以无气泡出现,且表面开始泛浆作为结束标准。振捣器距模板的距离为10cm。局部

38、无法使用振捣器的部位,则辅以人工捣固。施工中严格按规范和设计规定进行,不得向仓内加水。若仓内表面泌水较多,则及时给予清除,并研究减少泌水的措施以便下一步采用。砼浇筑须保持连续性,若因故中止且超过允许间歇时间,则应按施工缝解决。混凝土施工缝的解决遵守下列规定:浇好的混凝土强度在尚未到达2.5Mpa前,不进行上一层混凝土浇筑的准备工作。混凝土表面应用高压水、风砂枪和刷毛机等加工成毛面,并清洗干净,排除积水。混凝土温度控制和防裂的综合措施:做好配合比设计,减少单位水泥用量,尽量加大骨料粒径,改善骨料级配。依据实验掺用混合材料。避开高温时段浇筑,夏天白天高温时段只作浇筑前的准备工作,尽量安排在下午18

39、时至次日上午10时进行浇筑。减少骨料温度。提高骨料堆料高度,在骨料堆顶部用喷雾器喷冷水雾和用水冷法预冷骨料。在骨料运送,混凝土运送,混凝土仓面设防晒隔热设施。加强管理,加快施工速度。雨季混凝土应在仓面采用挡雨排水措施,应防止混凝土在运送,入仓时加入天然降水。应采用措施防止未达强度规定的混凝土表面受雨水冲涮。(10)养护:砼表面在浇筑完毕后1218小时内即开始洒水养护,前3天每隔0.5小时洒水一次,37天每隔2小时洒水一次,714天每隔4小时洒水一次,连续养护14天。若冬天气温急降,温差超过7时在砼周边生火以实行保温措施,使新浇砼慢慢冷却凝固。6、土方回填(1)填筑前的准备先按监理工程师的指示和

40、技术条款的规定,完毕土方填筑部位的基础清理工作。(2)土料填筑铺土料时,无块料集中而形成土体架空的现象。土料采用YZ-8小型压路机进行压实,碾压机械行走方向平行于渠道轴线。分段填筑时,各段设立标志,以防漏压、欠压或过压,上下层的分段接缝位置错开。压实土体不出现漏压虚土层、干松土等不良现象。铺土面分层统一铺土,统一碾压,并配合人工仔细平,做到尽量平起,以免导致过多的接缝。为保持土料正常的填筑含水量,日降雨量较大时,停止填筑。当风力或日照较强时,按监理人的指示,在各层结合面上进行洒水润湿,以保持合适的含水量。7.坡改梯7.1放线定位根据梯田规划拟定为梯田区的坡面,在其正中(距左右两端大体相等)从上

41、到下划一中轴线。 根据梯田断面设计的田面斜宽Bx,在中轴线上划出各台梯田的Bx基点。 从各台梯田的Bx基点出发,用手准向左右两端分别测定其等高点;连各等高点成线,即为各台梯田的施工线。定线过程中,遇局部地形复杂处,应根据大弯就势,小弯取直原则解决。为保持田面等宽,可适当调整埂线位置。、田坎清基以各台梯田的施工线为中心,上下划出50cm60cm宽,作为清基线。在清基线范围内清除表土厚约20cm,暂时堆在清基线下方,施工中与整个田面保存表土结合解决。将清基线内的地面翻松约10cm,清除石砾等杂物(如有洞穴,及时填塞),整平,夯实。、修筑田坎田坎应用生土填筑,土中不应夹有石砾、树根、草皮等杂物。修筑

42、时应分层夯实,每层虚土厚约20cm,夯实后厚约l5cm。修筑中每道埂坎应全面均匀地同时升高,不应出现各段参差不齐,影响接茬处质量。田坎升高过程中应根据设计的田坎坡度,逐层向内收缩,并将坎面拍光。随着田坎升高,坎后的田面也相应升高,将坎后填实,使田面与田坎紧密结合在一起。、保存表土A)表土逐台下移合用于坡度较陡,田面较窄(10 m以下)的梯田。环节如下(见图6)。整个坡面梯田逐台从下向上修,先将最下面一台梯田修平,不保存表土。将第二台拟修梯田田面的表土取起,推到第一台田面上,均匀铺好。第二台梯田修平后,将第三台拟修梯田田面的的表土取起,推到第二层田面上,均匀铺好。如此逐台进行,直到各台修平。B)

43、表土逐行置换法合用于坡面坡度较缓,梯田田面较宽(20m30m)的情况环节如下(见图7)。先将田面中部约2m宽修平,将其上下两侧各约1m宽表土取来铺上。挖上侧1m宽田面,填下侧1m宽田面,将平台扩大为4m宽。按前述方法,再向上下两端各展1m宽,将平台扩大为6m。如此继续进行下去,直到将整个田面修平。C)表土中间堆置合用于田面宽10m15m的情况。环节如下(见图8)。将拟修田面的表土所有取起,堆直在田面中心线位置,宽2m左右。将中心线上方田面生土取起,填于下方田面。将堆置在中心线的表土,均匀铺到整个田面上。、修平田面将田面提成下挖上填与上挖下填两部分:田坎线以下各1.5m范围,采用下挖上填法,从田坎下方取土,填到田坎上方。其作田面采用上挖下填法,从田面中心线上取土,填友中心线以下(见右)田面挖填任务基本完毕后,应用手水准检查是否达成水平(或按设计规定的纵向比降),允许误差为1%。8.设备及PE管道安装8.1材料进场和检查为保证工程质量, 每批材料进场前都规定施工单位填报进场申报表, 监理根据规范(GB50242-2023)对进场材料的品种、规格、外观等进行验收, 包装应完好,表面无划痕及外力冲击破损, 整根管的外观应光滑,无色泽不均现象, 检查管道的壁厚和圆度。查验生产厂商出具的产品合格证、质量验收报告及

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
