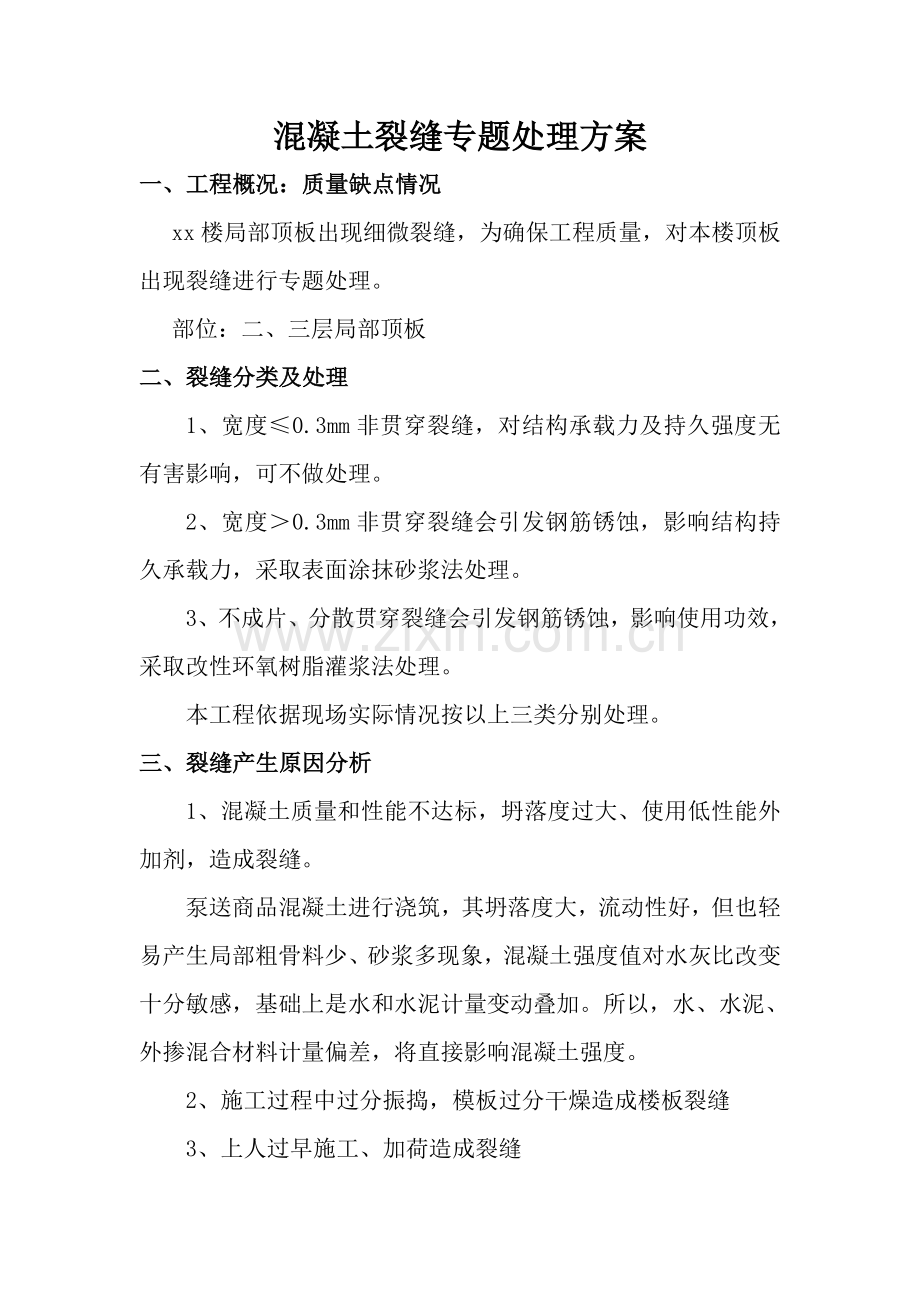

混凝土裂缝专题处理方案
一、工程概况:质量缺点情况
xx楼局部顶板出现细微裂缝,为确保工程质量,对本楼顶板出现裂缝进行专题处理。
部位:二、三层局部顶板
二、裂缝分类及处理
1、宽度≤0.3mm非贯穿裂缝,对结构承载力及持久强度无有害影响,可不做处理。
2、宽度>0.3mm非贯穿裂缝会引发钢筋锈蚀,影响结构持久承载力,采取表面涂抹砂浆法处理。
3、不成片、分散贯穿裂缝会引发钢筋锈蚀,影响使用功效,采取改性环氧树脂灌浆法处理。
本工程依据现场实际情况按以上三类分别处理。
三、裂缝产生原因分析
1、混凝土质量和性能不达标,坍落度过大、使用低性能外加剂,造成裂缝。
泵送商品混凝土进行浇筑,其坍落度大,流动性好,但也轻易产生局部粗骨料少、砂浆多现象,混凝土强度值对水灰比改变十分敏感,基础上是水和水泥计量变动叠加。所以,水、水泥、外掺混合材料计量偏差,将直接影响混凝土强度。
2、施工过程中过分振捣,模板过分干燥造成楼板裂缝
3、上人过早施工、加荷造成裂缝

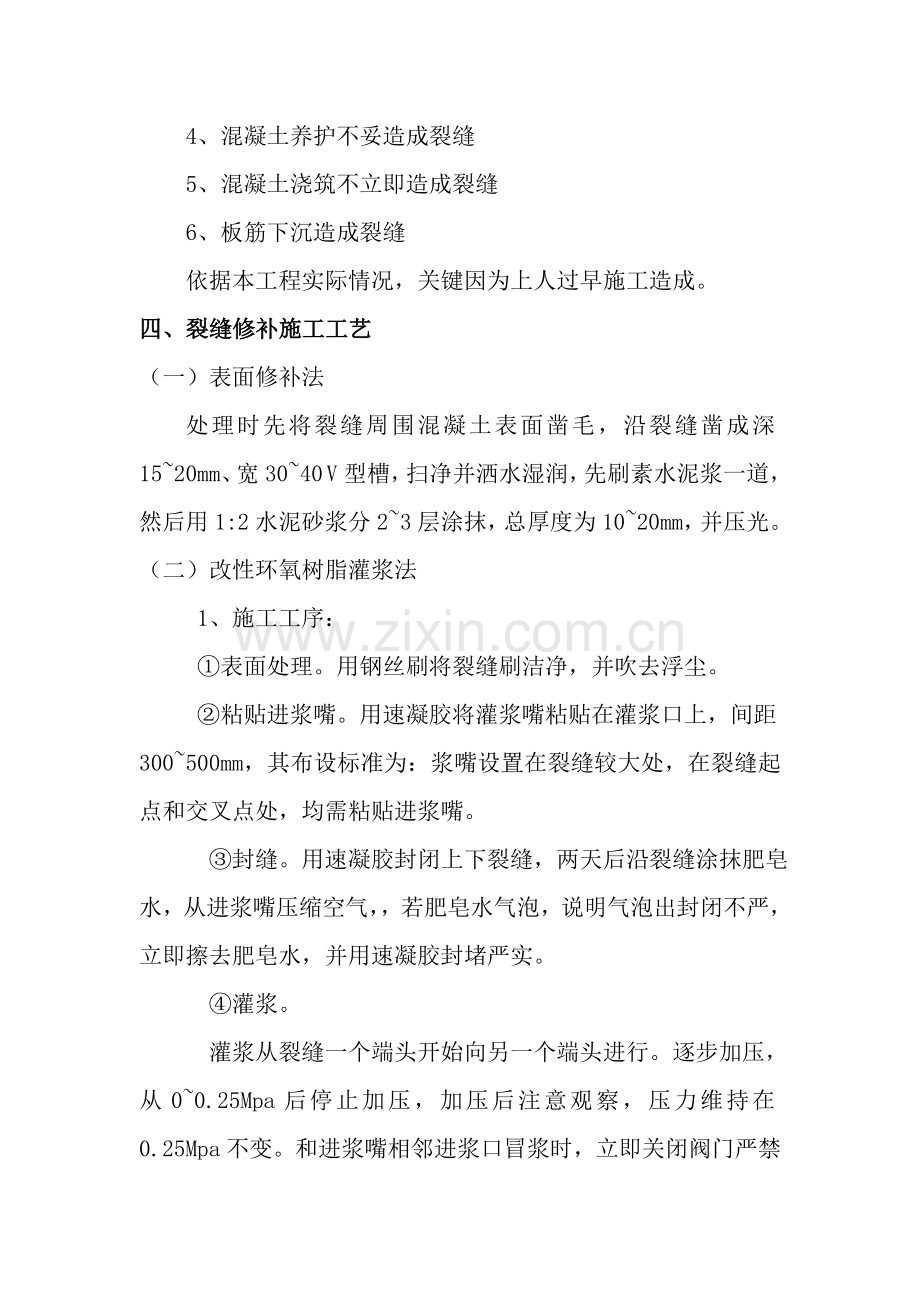

4、混凝土养护不妥造成裂缝
5、混凝土浇筑不立即造成裂缝
6、板筋下沉造成裂缝
依据本工程实际情况,关键因为上人过早施工造成。
四、裂缝修补施工工艺
(一)表面修补法
处理时先将裂缝周围混凝土表面凿毛,沿裂缝凿成深15~20mm、宽30~40 V型槽,扫净并洒水湿润,先刷素水泥浆一道,然后用1:2水泥砂浆分2~3层涂抹,总厚度为10~20mm,并压光。
(二)改性环氧树脂灌浆法
1、施工工序:
①表面处理。用钢丝刷将裂缝刷洁净,并吹去浮尘。
②粘贴进浆嘴。用速凝胶将灌浆嘴粘贴在灌浆口上,间距300~500mm,其布设标准为:浆嘴设置在裂缝较大处,在裂缝起点和交叉点处,均需粘贴进浆嘴。
③封缝。用速凝胶封闭上下裂缝,两天后沿裂缝涂抹肥皂水,从进浆嘴压缩空气,,若肥皂水气泡,说明气泡出封闭不严,立即擦去肥皂水,并用速凝胶封堵严实。
④灌浆。
灌浆从裂缝一个端头开始向另一个端头进行。逐步加压,从0~0.25Mpa后停止加压,加压后注意观察,压力维持在0.25Mpa不变。和进浆嘴相邻进浆口冒浆时,立即关闭阀门严禁灌浆,并快速用堵头冒浆进浆口。堵住进浆口后,再打开阀门注3~5分钟。拔开和第一个进浆口相连胶管,随即堵住第一个进浆口;拔开第二个进浆嘴堵头,和胶管相连进行灌浆,至一条缝灌完。
⑤复原。72小时后,将进浆嘴打掉,铲去混凝土板面上胶泥。
五、裂缝修补验收
1、通常裂缝修补完成后,观察表面是否平整无翘曲,满足要求后进行下道工序。
2、通缝完成后应进行蓄水试验,观察楼板下部是否有渗漏,如无渗漏,则处理完成,可进行下道施工工序;若有渗漏,开凿重新处理,直至无渗漏现象发生。
六、 安全方法
1、 在实际工作中,砼打凿做好安全防护。
2、全部进场施工人员必需佩戴安全帽、安全带、安全鞋等安全用具及工作岗位证;
3、机械电源必需由专职员负责驳接于机械专用配电箱内,并实施一机、一闸一漏电保护方法。严禁使用同一个开关直接控制两台以上用电机械;机械电缆线应架空布设,不得拖地。
4、用电安全制度。施工现场用电按建设部《施工现场临时用电安全生产技术规范》进行操作,杜绝漏电伤亡事故发生。
5、场地整齐。进入施工现场多种机械设备、半成品、原材料等,均须按指定位置,堆放整齐,不得随意乱放,以确保道路通畅。
6、工完料清。对施工人员进行文明教育,做到谁做谁清,工完料清,场地洁净。
7、控制现场噪音。降低对周围环境干扰。
