1、方案交底记录建设单位无锡万科房地产有限公司工程名称无锡万科魅力之城B8组团交底日期.02.16交底地点现场项目部会议室交底方案名称大体积混凝土浇筑方案交底交底内容:第一章 编制根据1、本工程施工合同,施工图纸(建筑施工图、构造施工图、电气施工图、给排水施工图)、图纸会审。2、现行国家或地方规范、原则、图集基坑工程设计规程 DBJ08-61-97 基坑工程施工监测规程 DG/TJ08- 建筑地基基本设计规范 GB50007- 混凝土构造工程施工质量验收规范 GB50204- 地下防水工程质量验收规范 GB50208- 地下工程防水技术规范 GB50108- 块体基本大体积混凝土施工技术规程 YB
2、J224-91 泵送混凝土技术规程 JGJ/T10-95 大体积混凝土施工规范 GB50496- 混凝土构造工程施工工艺原则 中华人民共和国建筑工程总公司第二章 工程概况2.1、总体简介工程名称:万科魅力之城B4B6组团工程地点:无锡市滨湖区太湖大道周新路南侧、五湖大道西侧、大通路北侧建设单位:无锡万科房地产有限公司勘察单位:无锡市民用建筑设计院有限公司设计单位:上海原构设计征询有限公司监理单位:上海福达工程建设监理征询有限公司施工单位:中建四局第六建筑工程有限公司2.2、工程概况:1、建筑概况:本工程总建筑面积116254平方米,其中地下建筑面积13568.78平方米,地上建筑面积10268
3、5.22平方米,共涉及6栋住宅楼。2、基本底板状况本工程地下室塔楼基本底板厚度为分别为1000mm和900mm,地下车库底板厚500mm,地下室防水级别为二级防水,底板及侧壁为自防水混凝土,防水混凝土抗渗级别为P6,强度级别重要为C35。第三章 施工布置3.1施工准备基本底板混凝土浇捣后来浇带为分隔线,每段按进度筹划安排浇捣。混凝土浇捣必要在基本侧模、后浇带模板、集水井模板、电梯井模板、基本钢筋、墙柱钢筋、轴线复查、标高复查、止水片安装固定完毕,并请监理验收,完善工程资料之后开始浇捣。浇捣用汽车泵将混凝土直接送入基坑内。1、控制办法项目部依照施工图初拟定混凝土配比,由混凝土供应商和现场分别对大

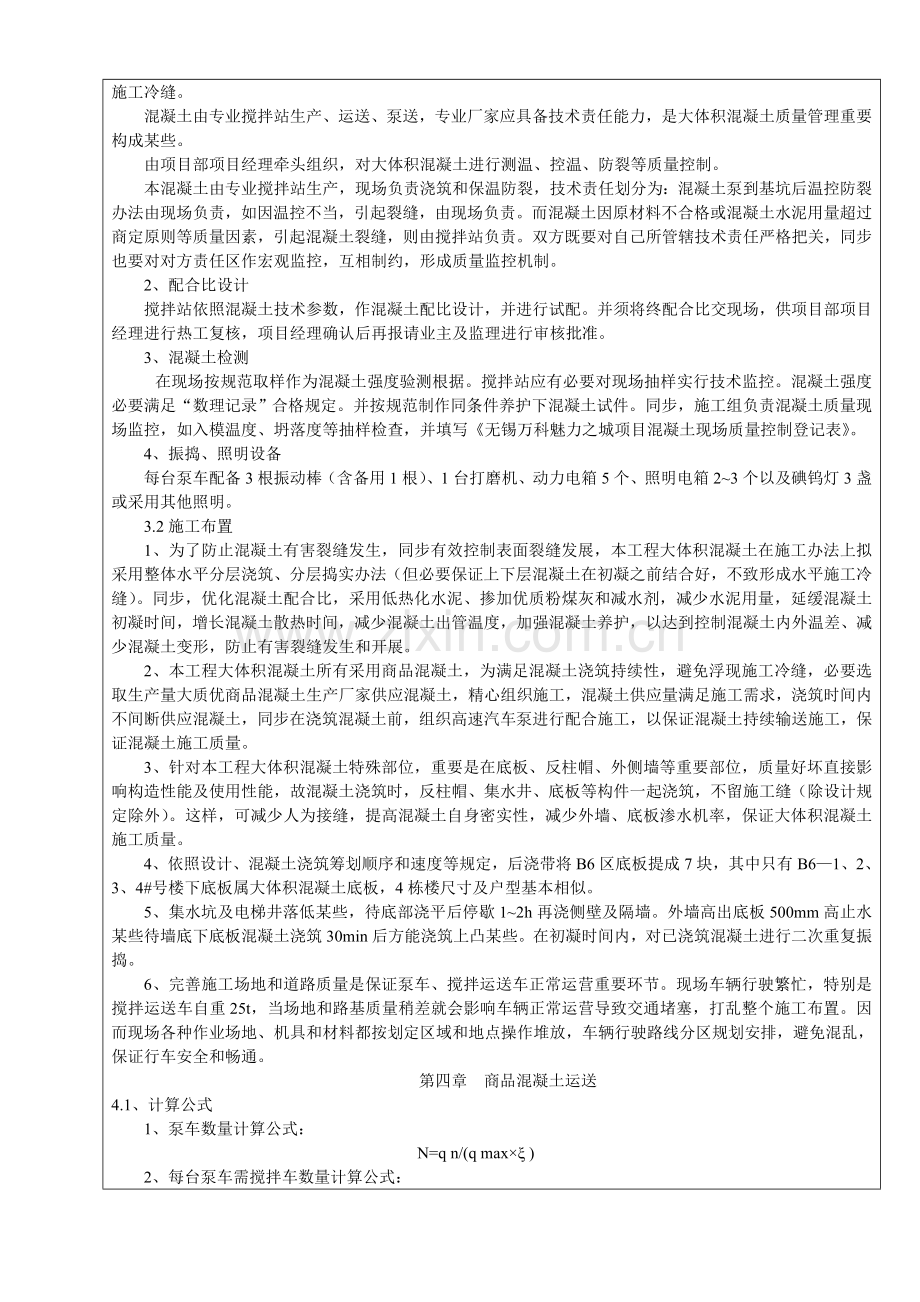

4、体积混凝土进行热工计算,并以热工计算为基本,调节混凝土配比,决定混凝土生产、运送、浇筑技术程序和管理原则,拟定相应温控、防裂技术办法,再报请业主、监理进行审核批准。混凝土持续浇捣,一次完毕,分区内不留施工缝和不得浮现施工冷缝。混凝土由专业搅拌站生产、运送、泵送,专业厂家应具备技术责任能力,是大体积混凝土质量管理重要构成某些。由项目部项目经理牵头组织,对大体积混凝土进行测温、控温、防裂等质量控制。本混凝土由专业搅拌站生产,现场负责浇筑和保温防裂,技术责任划分为:混凝土泵到基坑后温控防裂办法由现场负责,如因温控不当,引起裂缝,由现场负责。而混凝土因原材料不合格或混凝土水泥用量超过商定原则等质量因素
5、,引起混凝土裂缝,则由搅拌站负责。双方既要对自己所管辖技术责任严格把关,同步也要对对方责任区作宏观监控,互相制约,形成质量监控机制。2、配合比设计 搅拌站依照混凝土技术参数,作混凝土配比设计,并进行试配。并须将终配合比交现场,供项目部项目经理进行热工复核,项目经理确认后再报请业主及监理进行审核批准。3、混凝土检测在现场按规范取样作为混凝土强度验测根据。搅拌站应有必要对现场抽样实行技术监控。混凝土强度必要满足“数理记录”合格规定。并按规范制作同条件养护下混凝土试件。同步,施工组负责混凝土质量现场监控,如入模温度、坍落度等抽样检查,并填写无锡万科魅力之城项目混凝土现场质量控制登记表。4、振捣、照明
6、设备每台泵车配备3根振动棒(含备用1根)、1台打磨机、动力电箱5个、照明电箱23个以及碘钨灯3盏或采用其他照明。3.2施工布置1、为了防止混凝土有害裂缝发生,同步有效控制表面裂缝发展,本工程大体积混凝土在施工办法上拟采用整体水平分层浇筑、分层捣实办法(但必要保证上下层混凝土在初凝之前结合好,不致形成水平施工冷缝)。同步,优化混凝土配合比,采用低热化水泥、掺加优质粉煤灰和减水剂,减少水泥用量,延缓混凝土初凝时间,增长混凝土散热时间,减少混凝土出管温度,加强混凝土养护,以达到控制混凝土内外温差、减少混凝土变形,防止有害裂缝发生和开展。2、本工程大体积混凝土所有采用商品混凝土,为满足混凝土浇筑持续性
7、,避免浮现施工冷缝,必要选取生产量大质优商品混凝土生产厂家供应混凝土,精心组织施工,混凝土供应量满足施工需求,浇筑时间内不间断供应混凝土,同步在浇筑混凝土前,组织高速汽车泵进行配合施工,以保证混凝土持续输送施工,保证混凝土施工质量。3、针对本工程大体积混凝土特殊部位,重要是在底板、反柱帽、外侧墙等重要部位,质量好坏直接影响构造性能及使用性能,故混凝土浇筑时,反柱帽、集水井、底板等构件一起浇筑,不留施工缝(除设计规定除外)。这样,可减少人为接缝,提高混凝土自身密实性,减少外墙、底板渗水机率,保证大体积混凝土施工质量。4、依照设计、混凝土浇筑筹划顺序和速度等规定,后浇带将B6区底板提成7块,其中只
8、有B61、2、3、4#号楼下底板属大体积混凝土底板,4栋楼尺寸及户型基本相似。5、集水坑及电梯井落低某些,待底部浇平后停歇12h再浇侧壁及隔墙。外墙高出底板500mm高止水某些待墙底下底板混凝土浇筑30min后方能浇筑上凸某些。在初凝时间内,对已浇筑混凝土进行二次重复振捣。6、完善施工场地和道路质量是保证泵车、搅拌运送车正常运营重要环节。现场车辆行驶繁忙,特别是搅拌运送车自重25t,当场地和路基质量稍差就会影响车辆正常运营导致交通堵塞,打乱整个施工布置。因而现场各种作业场地、机具和材料都按划定区域和地点操作堆放,车辆行驶路线分区规划安排,避免混乱,保证行车安全和畅通。第四章 商品混凝土运送4.
9、1、计算公式1、泵车数量计算公式:N=q n/(q max )2、每台泵车需搅拌车数量计算公式:n 1=q m(60L/v+t)/(60Q)q m=q max式中:N-混凝土输送泵车需用台数;q n -混凝土浇筑数量(m3/h);q max -混凝土输送泵车最大排量(m3/h); -泵车作业效率,普通取0.50.7;n 1-每台泵车需配搅拌车数量;q m -泵车筹划排量(m3/h);Q-混凝土搅拌运送车容(m3);L-搅拌站到施工现场来回距离(km),考虑堵车因素乘以1.25折算系数;v-搅拌运送车车速(km/h);普通取30;t-一种运送周期总停车时间(min);-配管条件系数,可取0.80
10、.9。4.2、计算成果浇筑区域混凝土方量(m3)混凝土泵车机械效率(m3/h)汽车泵数量(台)浇筑时间( h)搅拌运送车数量(辆)B6-110714021310B6-211104021410B6-310904021310B6-410954021310第五章 材料及人员配备5.1、现场管理人员值班安排及任务分派序号姓名职务联系电话职 责1郑永友项目经理全面负责底板浇筑期间一切事务2蒋国良生产经理负责现场施工安排、材料供应、质量安全管理等事务3郑 鹏技术负责人负责底板混凝土浇筑技术服务4范晓峰施工工长两人轮流值班,协调现场施工事务5曾 佳6温定利材料科长全面负责材料供应以及参加材料采购事务7王绪敏
11、测量员负责施工测量,对标高控制、墙柱插筋位置控制进行监控。8沈嘉珍资料员兼试验员负责施工资料收集、汇编,材料送检等事务9郭季方动力主管负责机械设、电力保障等事务10孙锦伟质量主管负责现场质量控制及质量资料填报11马仁超安全主管负责现场施工安全监督及记 12赵伟波预算主管负责合约、施工预算事务13张耀春保安队长负责现场交通组织和调度阐明:值班人员依照生产实际需要,生产经理合理安排现场值班人员,并实行内部签字认知制度,以便分别贯彻责任。5.2、劳动力配备依照现场实际施工状况,项目部与劳务分包队伍商量,保证振捣和布料中荷、均衡、持续和浇筑质量,拟对劳动力采用“三班倒”轮流施工制度,禁止工人疲劳操作。
12、共需混凝土工(可抽调某些钢筋工配合混凝土浇筑)15人,每班每台泵车配备8人,同步,配备二班制保洁人员。5.3、混凝土材料选取本工程基本底板混凝土施工使用泵送商品混凝土。由于底板混凝土量大,对混凝土强度级别和抗渗规定较高,故水泥选用水化热较低、后期强度增进好、质量稳定优质42.5矿渣硅酸盐水泥,最大水灰比为0.55,最小水泥用量不少于280kg/m3,最大氯离子含量0.3%,最大碱含量3.0%。坍落度控制在120mm20mm以内;外加剂、纤维掺量及品种由混凝土泵站试配拟定后,报请业主及监理确认。大体积混凝土施工,为了减少水化热,尽量地减少单方混凝土水泥用量,充分运用混凝土后期强度。5.4、施工过
13、程中难点和重点1、温控指标宜符合下列规定:(1)、混凝土浇筑体在入模温度基本上温升值不适当不不大于50;(2)、混凝土浇筑块体里表温差(不含混凝土收缩当量温度)不适当不不大于25;(3)、混凝土浇筑体降温速率不适当不不大于2.0/d。(4)、混凝土浇筑体表面与大气温差不适当不不大于20 2、水泥进场时应对水泥品种、强度级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性、凝结时间、水化热等性能指标及其她必要性能指标进行复检。 3、大体积混凝土配合比设计,除应符合现行国家现行原则普通混凝土配合比设计规范JGJ55外,尚应符合下列规定:(1)、采用混凝土60d或90d强度作为指标时,应将
14、其作为混凝土配合比设计根据。(2)、所配制混凝土拌合物,到浇筑工作面坍落度不适当低于160mm。(3)、拌和水用量不适当不不大于175kg/m3。(4)、粉煤灰掺量不适当超过胶凝材料用量40%;矿渣粉掺量不适当超过胶凝材料用量50%;粉煤灰和矿渣粉掺合料总量不适当不不大于混凝土中胶凝材料用量50%。(5)、水胶比不适当不不大于0.55。(6)、砂率宜为3842%。(7)、拌合物泌水量宜不大于10L/m3。4、大体积混凝土拆模时间,应满足国家现行关于原则对混凝土强度规定,混凝土浇筑体表面与大气温差不应不不大于20;当模板作为保温养护办法一某些时,其拆模时间应依照本规范规定温控规定拟定。第六章 重
15、要施工办法6.1、工艺流程6.2、大体积混凝土浇筑1、混凝土分段浇筑后来浇带、施工缝为分界线分段持续浇筑,循序合拢。集水坑及电梯井落低某些,待底部浇平后停歇12h再浇侧壁及隔墙。外墙高出底板500mm高止水某些待墙底下底板混凝土浇筑30min后方能浇筑上凸某些。在初凝时间内,对已浇筑混凝土进行二次重复振捣。依照后浇带分布状况,底板划分7块进行浇筑。2、混凝土浇筑混凝土浇筑采用分段分层“一种坡度,循序退打,一次到顶”办法。商品混凝土由自动搅拌运送车运送,由汽车泵泵送混凝土,从基坑一端推动到另一端,每次浇筑厚度依照混凝土输送能力、施工段宽度及坡度、混凝土初凝时间进行计算,每层厚度300mm400m
16、m。若故意外,混凝土输送能力下降,则立即减小混凝土浇筑厚度,保证在底板混凝土浇筑过程中不浮现冷缝。在浇筑混凝土斜面前中后设立3道振捣器振捣并采用二次振捣。下料要持续均匀,电梯井坑下料应对称下料,下料接缝控制在3h内。分皮分层浇时,使用振动器快插慢拔,平面呈梅花状,间距不不不大于350mm,振动器在每一插点时间以混凝土表面呈水平,以不浮现水泥浆、不再冒气泡,不明显沉陷为度,每点振动时间为2030sec,振动时加强距地下墙边200mm左右范畴混凝土振捣。控制好侧模振捣时间,下料不得对侧模板直冲。浇筑时,每隔30min采用在混凝土初凝时间内对已浇筑混凝土进行一次重复振捣办法,以排出混凝土泌水、在粗骨
17、料和水平钢筋下部生成水分和空隙,提高混凝土与钢筋间握裹力、增强密实度,提高抗裂性。每层混凝土应振捣密实,前层混凝土必要在初凝前被新浇混凝土所覆盖,振动器应插入下层混凝土50mm,以消除两层间接缝。振捣时间以混凝土表面泛浆,不再冒气泡和混凝土不再下沉为准。不能漏振和过振。混凝土浇筑到顶后用平板振动器振捣密实。平板振动器移动间距要保证相邻搭接50mm,防止漏振。本工程设计钢筋间距最小为100mm,钢筋密集区,采用小振动棒进行振捣,缩小插入间距,并加强现场监控,已保证其浇筑质量。同步,在已浇筑成型混凝土表面较厚水泥砂浆,应及时按设计标高用刮尺括平,在初凝前用木抹子抹平、压实,以闭合收水裂缝。注意控制
18、混凝土间隔浇捣时间,下一次混凝土浇捣需在上一次混凝土未初凝前浇捣,普通不超过2h,以保证混凝土接缝严密持续成整体,无施工冷缝。所有止水吊模外墙、地梁必要二次振捣密实,间隔12h,以防墙、地梁底根部浮现裂缝、烂根、蜂窝麻面、狗洞等。3、混凝土上表面标高控制在浇筑混凝土前,用水准仪将标高控制点引测至第二道支撑侧立面、以及格构柱上,并在墙、柱插筋上测得高出1m标高用红油漆做标志,对标高控制点进行加密分布。使用时使加密点之间细麻线紧绷,用1m高木条量尺寸初步调节标高,收平必要根据标高牵线找平,注意墙柱、墙周边平整度控制在-5mm以内。4、泌水排除办法当混凝土大坡面坡脚接近顶端模板时,变化混凝土浇筑方向
19、,即从顶端往回浇筑,与原斜坡相交成一种集水坑,此外故意识地加强两侧模板处混凝土浇筑,使集水坑逐渐缩小成小潭,用软轴泵及时排除,采用这种办法排除最后阶段所有泌水。5、混凝土表面二次抹平混凝土浇筑到顶面,用平板振动器振实后,随后用括尺括平,用铁板抹平整一道,待混凝土终凝前,用木蟹槎一遍,并保证标高精确。6、质量规定项 目误 差 值墙柱梁轴线位移5mm墙柱梁轴线位移3mm柱高-5+2mm相邻两板高低差2mm表面平整度2mm预留洞口等位移10mm序号质 量 要 求1模板、钢筋应派专人守候,随时检查模板、钢筋等有无变形,并及时恢复或加固2混凝土振捣应密实,振动棒作用范畴控制在其1.5 倍作用半径内3振动
20、棒应跟随下料混凝土,振动棒振动时不应直接振动模板和钢筋4混凝土浇捣间隙时间以上一次混凝土未初凝迈进行下一次浇捣,以保证无施工缝存在5成型混凝土平整度、垂直度符合规范规定规定6浇捣时,有防水规定房间或者部位按设计规定应低于楼板构造面标高20mm第七章 混凝土养护7.1、普通规定混凝土在5月份开始浇筑,依照无锡市气温状况混凝土浇筑温度取25,混凝土强度级别采用C35,每立方米水泥用量按320(kg)计算,42.5矿渣水泥,水泥水化热查表得375(kJ/kg),混凝土比热C取0.97(kJ/kgk),混凝土比重取2400(kg/m3),混凝土最后绝热温升得:T h(mckF)Q/(c)T h混凝土最
21、大绝热温升();m混凝土中水泥(涉及膨胀剂)用量(kg/m3),本例取320(kg/m3);F混凝土活性掺合料用量(kg/m),本例取57(kg/m);K掺合料折减系数。粉煤灰取0.250.30;Q水泥28d水化热,查表得375(kJ/kg);c混凝土比热、取0.97kJ/(kgK); 混凝土密度、取2400(kg/m3);则 Th(3200.357)375/(0.972400)54.3()依照混凝土保温材料计算公式式中:x为保温材料导热系数,取0.17 为混凝土导热系数,取2.3 Kb为传热系数修正值,取2.0 T 2为混凝土表面温度,取26T q为大气平均温度,取24T max为计算混凝土
22、最高温度,54.3则 0.003h 当底板厚度为1000mm时,3(mm)现场实际施工时依照此测试,在混凝土表面铺设一层薄膜和一层麻袋/草袋。铺设时,薄膜及麻袋搭接铺设,同步上下层搭接相应错位,不得有混凝土露面部位,保证保温材料对底板保温养护。大体积混凝土浇筑后前三天,混凝土处在升温阶段。为了严格控制大体积混凝土内外温差,保证混凝土质量,在混凝土浇捣结束,待其初凝开始,基本可以上人行走而无脚印时,即覆盖一层塑料薄膜作养护,上面再盖一层麻袋起保温保湿作用。由于在塑料薄膜、麻袋覆盖条件下,保温充分发挥混凝土徐变特性,减少温度应力,减少混凝土降温梯度,控制有害裂缝浮现。7.2、放弃保温办法前提序号前
23、提1在测温数据指引下,即温度达到最大峰值后,呈回落趋势,当内部与大气温差不不不大于20,方可某些掀去2所有麻袋不可在同一天所有掀去或成片掀去,分二天进行,每天采用间隔夹花方式掀去1/2左右,使温度通过有限空间逐渐散去,避免急剧降温,余下某些麻袋在第二天掀去3为了不影响工期,弹线进行下道工序施工时,成条状提前掀去某些麻袋,在晚上停止施工时重新覆盖麻袋于混凝土面7.3、保温养护办法混凝土浇筑后12h或混凝土终凝后,覆塑料膜一层。块间搭接100mm以上,上覆麻袋一层,实行保温养护,防热散失大,引起混凝土芯部与表面间温差不不大于25,引起混凝土裂缝。规定温差不不不大于25。覆膜养护期15d,待测温分析
24、图成果出来后来,由技术负责人发布拆除保温养护指令,别的任何人不得擅自发出拆除保温养护指令。从第4天起,可局部揭盖放线,弹好线随后覆盖(不可大面积揭盖)。扎筋后,剪力墙、暗柱部位可局部露出关模,别的部位仍应覆盖到解除保温指令为止。第八章 大体积混凝土温度监控8.1、普通规定1、分层浇捣办法 为了保证每一处混凝土在初凝前就被上一层新混凝土覆盖,采用斜面分段分层踏步式浇捣办法,按16坡度自然流淌,分层厚度为400mm,分层浇捣使新混凝土沿斜坡流一次到顶,使混凝土充分散热,从而减少混凝土热量,且混凝土振捣后产生泌水必要排走,保证混凝土质量。2、混凝土浇捣时间控制依照超厚混凝土施工过程中流淌铺摊面及收头
25、等因素,考虑混凝土初凝时间控制在6h以上,同步在混凝土面上下层覆盖时间间隔不得超过2h,混凝土从搅拌后4h内必要下料入模。8.2、温度控制办法混凝土入模温度,以工业用温度计直插新浇混凝土内直接读取。混凝土初凝后,在解除保温养护之前,覆膜盖如下(即被盖下)测温,测温周期与混凝土内部测温周期相似。混凝土初凝后到保温养护结束,测量混凝土底部、中部、表面三处温度变化数值。专人收听气象预报,保温养护期间凡气温陡降8如下,必要向总工程师报告,采用加盖保温材料等养护办法。8.3、测温技术1、测温设备监测设备采用工业用温度计,温度计经厂家严格标定,量程为0100;2、测温点埋设规定为了全面反映混凝土在温度场变
26、化状况,应依照构造详细状况埋设薄皮钢管。测温度位置必要具备代表性,按浇筑高度断面,应涉及底面、中心和表面三种状况,本工程在底板厚度为1m底板中离上表面100mm处设一测点,在离上表面500mm处(中心)设一测点,在距底部表面200处(底部)设一测点。3、测温点布设测温方案依照温度场变化原理、建筑特点和混凝土浇筑顺序等因素制定。拟共设立4个测温点,沿对角设立3个测温点,分别布置在2个角点及电梯基坑1个,1个在集水井旁。每个测温点位置埋设48薄皮钢管,一端用铁板密封焊牢,以防混凝土进入。测温点应尽量布置于集水井、电梯井等厚度较大混凝土处,以B6-1#楼为例,详细布置位置详见下图。其她三处大体积混凝
27、土布置同此做法。4、测温控制混凝土浇捣时间,每天测温6次,选在温差变化较大时间点,从早上开始,分别选在7:00、11:00、13:00、17:00、21:00和2:00,进行不间断测温,精确全面掌握初次混凝土升温状况和混凝土入模后温度变化状况。8.4、测温数据解决每日测温登记表(详见附表)报项目技术负责人郑鹏,最后绘制温度曲线图。对各阶段测温数据进行计算分析,经计算一旦浮现异常状况,及时采用相应办法,避免裂缝浮现。计算公式如下: 大体积混凝土基本各降温阶段综合最大温度收缩拉应力,按下式计算:降温时,混凝土抗裂安全度应满足下式规定:式中: (t)各龄期混凝土基本所承受温度应力(N/mm 2 );
28、混凝土线膨胀系数,取1.010 -5;混凝土泊松比,当为双向受力时,取 0.15;Ei(t)各龄期综合温差弹性模量(N/mm2);Ti(t)各龄期综合温差();均以负值代入;Si(t)各龄期混凝土松弛系数;cosh双曲余弦函数;约束状态影响系数,按下式计算:H大体积混凝土基本式构造厚度(mm);Cx地基水平阻力系数(地基水平剪切刚度)(N/mm2);L基本或构造底板长度(mm);K抗裂安全度,取1.15;ft混凝土抗拉强度设计值(N/mm)。8.5、温度控制指标1、混凝土内部温差(中心与表面下100mm)不不不大于20;2、混凝土表面温度(表面如下 100mm)与混凝土表面外50mm处温差不不
29、不大于25;3、降温速度不不不大于1.5/d;4、撤除保温层时混凝土表面与大气温差不不不大于20;5、出罐温度不不不大于35;6、控制混凝土运送和入模温度。8.6、裂缝控制本工程为高层建筑,塔楼底板某些属于大体积混凝土,它具备块体相对较厚,混凝土强度级别与抗渗级别较高特点。因而,如何控制混凝土内外温差、温度变形(应力)引起裂缝提高混凝土抗渗、抗裂和抗侵蚀性能是十分核心和必要。1、混凝土级配调节优化混凝土级配,减小水灰比,采用掺粉煤灰和减水剂“双掺”技术。掺加纤维以抵抗收缩应力,控制裂缝生成。控制原材料,减少混凝土水化热峰值,减少混凝土收缩,提高混凝土抗拉强度及极限拉伸。2、减少混凝土入模温度
30、尽量减少混凝土入模温度,入模温度控制在比环境温度高5范畴之内。混凝土分层浇筑,加强振捣。3、加强混凝土养护 混凝土坍落度,应严格控制在120mm20mm之间。混凝土拌合物温度不适当低于10,浇筑成型后温度不适当低于5。在有条件时,应尽量提高混凝土温度,并尽量延长混凝土在成型后保持正温时间。混凝土浇筑后,其裸露表面应在收水后用塑料薄膜、麻袋等覆盖物覆盖保护以防止脱水。4、防渗办法加强对混凝土配合比监督,规定商品混凝土供应商严格按设计规定防渗级别进行配比,力求做到混凝土配比最优化配比,同步还应严格混凝土生产和运送。加强现场混凝土收料及泵送管理,禁止向混凝土中添加生水和超过初凝时间后向泵车倾倒混凝土
31、。浇捣混凝土要密实,振动棒振动要持续不能漏振且不能超过振动棒作用范畴。在浇外墙施工缝混凝土前要认真检查钢板止水片与否按设计规定持续安装和固定,混凝土浇筑必要在底板混凝土未初凝前浇捣并二次浇捣密实,防止浮现烂根和孔洞进而渗水。外墙用对拉止水螺杆止水片焊接牢固不漏水。止水带在安装模板此前清理松动和不规则混凝土以及垃圾,浇混凝土此前用水湿润模板和止水带并用同级别砂浆接缝50100mm厚。加强混凝土养护办法如保温浇水喷淋等。严格做好外墙防水解决。第九章 管理保证9.1、管理保证1、混凝土浇筑前应做好充分准备工作,由总工程师签发混凝土浇筑令后,方能开始浇筑混凝土。2、大体积混凝土浇筑必要认真按该施工方案
32、组织施工,未经方案审核人批准不得随意变动3、施工现场对商品混凝土要逐车进行检查,测定混凝土坍落度和温度,检查混凝土量与否相符。同步禁止混凝土搅拌车在混凝土运送全过程和施工现场暂时加水。4、实验部门设专人负责测温及保养管理工作,发现问题应及时向项目技术负责人报告。5、浇筑混凝土前应将基槽内杂物清理干净。6、加强混凝土试块制作及养护管理,试块拆模后及时编号并送入标养室进行养护。9.2、技术保证混凝土原材料和配合比控制粗骨料选用530mm持续级配石子,含泥量1%,针状、片状颗粒含量1.5%;细骨料用中粗砂,含泥量1%。拌制混凝土原材料均需进行检查,合格后方可使用。同步要注意各项原材料温度,以保证混凝
33、土入模温度与理论计算基本相近。在混凝土级配中采用双掺技术,进一步改进混凝土坍落度和粘塑性,满足超高层建筑可泵送规定条件下,减少水泥用量减少水化热。水泥选用低水化热水泥。混凝土搅拌质量控制定期对混凝土搅拌站回访监督,对混凝土供应状况、坍落度、供应速度、和易性等技术指标及混凝土技术资料、混凝土原材料状况等做出评价,并填写回访表作为内控。在混凝土搅拌站设专人掺入外加剂,掺量要精确。混凝土浇筑控制混凝土浇筑前采用同样水泥用量砂浆润管,有施工缝部位铺一层与混凝土成分相似减石子水泥砂浆,接浆厚度50100mm。混凝土浇筑前规定搅拌运送车高速运转1min,使卸料时单车混凝土品质均匀及时检查混凝土凝结时间及和
34、易性,混凝土坍落度做到每车必测,禁止使用坍落度不符合规定混凝土。发现坍落度有偏差时及时和搅拌站联系加以调节混凝土分层浇筑。混凝土振捣应快插慢拔, 避免撬振钢筋、模板, 每一振点振捣延续时间,应使混凝土表面呈现浮浆和不再沉落,要避免过振产生离析。浇筑混凝土过程中派专人看护模板, 发现模板变形、位移时及时停止浇筑,并在已浇筑混凝土凝结前修整完好。混凝土浇筑应持续进行,间歇时间不得超过35h,同步已浇筑混凝土表面温度在未被新浇筑混凝土覆盖前不得低于有关规定。凝土浇筑时,用4m刮杠找平,墙体根部采用刮杠找平,并用铁抹子收光,以利于墙体模板支设收面。在混凝土终凝前,必要铁抹子把非构造性表面裂缝修整压平。
35、现场制作足够组数混凝土试块。所有同条件试块必要在下料口制作,在施工现场养护,保证条件与实际混凝土条件相似,操作面附近必要准备有振动台、模具等关于器具。混凝土养护控制混凝土应在浇筑12h后加以覆盖,并保持塑料薄膜内有凝结水,严防混凝土裂纹浮现;竖向构件派专人养护,。养护时间不得少于14天。严格监测混凝土硬化过程中温度、温差变化,当混凝土内外温差超过25时,应及时再次覆盖保温材料等办法,保证混凝土内外温差控制在容许范畴内。混凝土施工成品保护已浇筑坡道板、楼梯踏步上表面混凝土要加以保护,必要在混凝土强度达到1.2MPa后方可上人。混凝土浇筑振捣及竣工时,要保持钢筋对的位置,保护好洞口、预埋件及水电管
36、线等。混凝土施工过程中,对玷污墙面、楼面水泥浆和遗洒在地面混凝土要及时清理干净,不得损坏棱角。楼梯踏板采用竹胶板或木模板保护,楼梯角处可用 10圆钢防止破损;门洞口、预留洞口、墙体及柱阳角在模板拆除后采用竹胶板、木模板或PVC板做护角保护。第十章 安全文明保证序号安全文明保证办法1严格遵守安全六大纪律和安全操作规程2浇筑混凝土必要搭设操作通道。操作人员不得正对送料口操作,以防混凝土冲击伤人或喷溅伤眼3混凝土振捣采用低频振捣棒,振捣时不得遇到钢筋或模板;搅拌运送车在等待进场时必要熄火,以减少噪声扰民。4使用振动机前应检查电源、电压,输电必要安装漏电开关,保护电源线路与否良好,电源线不得有接头,机
37、械运转与否正常5振动机移动时,不得硬拉电线,更不能在钢筋和其她锐利物上拖拉,防止割破拉断电线而导致触电伤亡事故,注意电机防水6混凝土浇筑期间与本地交通部门协调交通事宜,保证交通顺畅。7必要持续作业或进行夜间施工时,要向本地行政主管部门申报夜间施工允许证,并得到社区承认和谅解,严格控制噪声作业超标。8夜间施工应有足够照明,手持用电器具应备齐防漏电保护装置9搅拌运送车在出场前均要用水冲洗,以保证市政交通道路清洁,减少粉尘污染。所用水不得流入基坑内,必要运用现场已设立洗车池和沉淀池、污水井进行过滤沉淀,沉淀后清水再重复使用。10浇筑混凝土抽出泌水通过基坑边设立集水井沉淀后用泥浆泵抽出排入市政排水管网
38、。第十一章 应急预案针对万科魅力之城B4B6总承包工程,作为总包要有以应急为主导、增强迅速反映能力和应急应变能力,随时做好应对突发事件准备,充分发挥总包在施工防灾应急中优势与作用,建设全方位、多手段、应急应变能力强现场组织体系,增强施工现场应急能力和抗御风险能力。由于风险发生概率未知和风险因素多样化,无论如何防止,都不可避免或多或少、或大或小会发生某些意外风险,因而就需要有防止紧急状况下应急预案和紧急抢险救济迅速反映机制,最大限度减少风险所导致损失。当遇到特殊情形时启动本预案。11.1、在风、雨气候条件下解决办法浇混凝土前,应注意收集天气信息,尽量避开在下雨下雪或台风天气浇混凝土;在浇混凝土过
39、程中突然遇到上述恶劣天气时,一方面应先将刚浇好混凝土用塑料布覆盖(下雪时还应做好防冻工作),防止雨天冲刷刚浇好混凝土;及时派人将盖塑料布时在混凝土表面上留下脚印抹平;在也许状况下,在规范容许地方留出施工缝,如无法做到,应及时与建设、设计、监理单位联系,在混凝土施工缝处加抗剪插筋;派专人负责做好混凝土暂时收头工作。11.2、突然停电条件下解决办法一方面应用人工将刚浇好混凝土振捣密实,将混凝土表面抹平,保证已浇捣好混凝土质量;并配用一台小型柴油发电机。派专人负责做好混凝土暂时收头工作。11.3、商品混凝土供应不上条件下解决办法及时与商品混凝土供应单位联系(必要时派人到商品混凝土供应单位现场蹲点),规定加强供应;调节混凝土浇捣路线,减少浇捣强度;运用现场搅拌机,暂时搅拌混凝土,防止浮现冷接头;从附近其她工地运进混凝土办法。11.4、坍落度损失解决办法损失严重状况,将混凝土退回搅拌站,不得浇筑。损失较轻状况,可以加与原混凝土同样水灰比水泥浆,禁止直接加水。接受交底人员签名:交底人(签名)年 月 日
