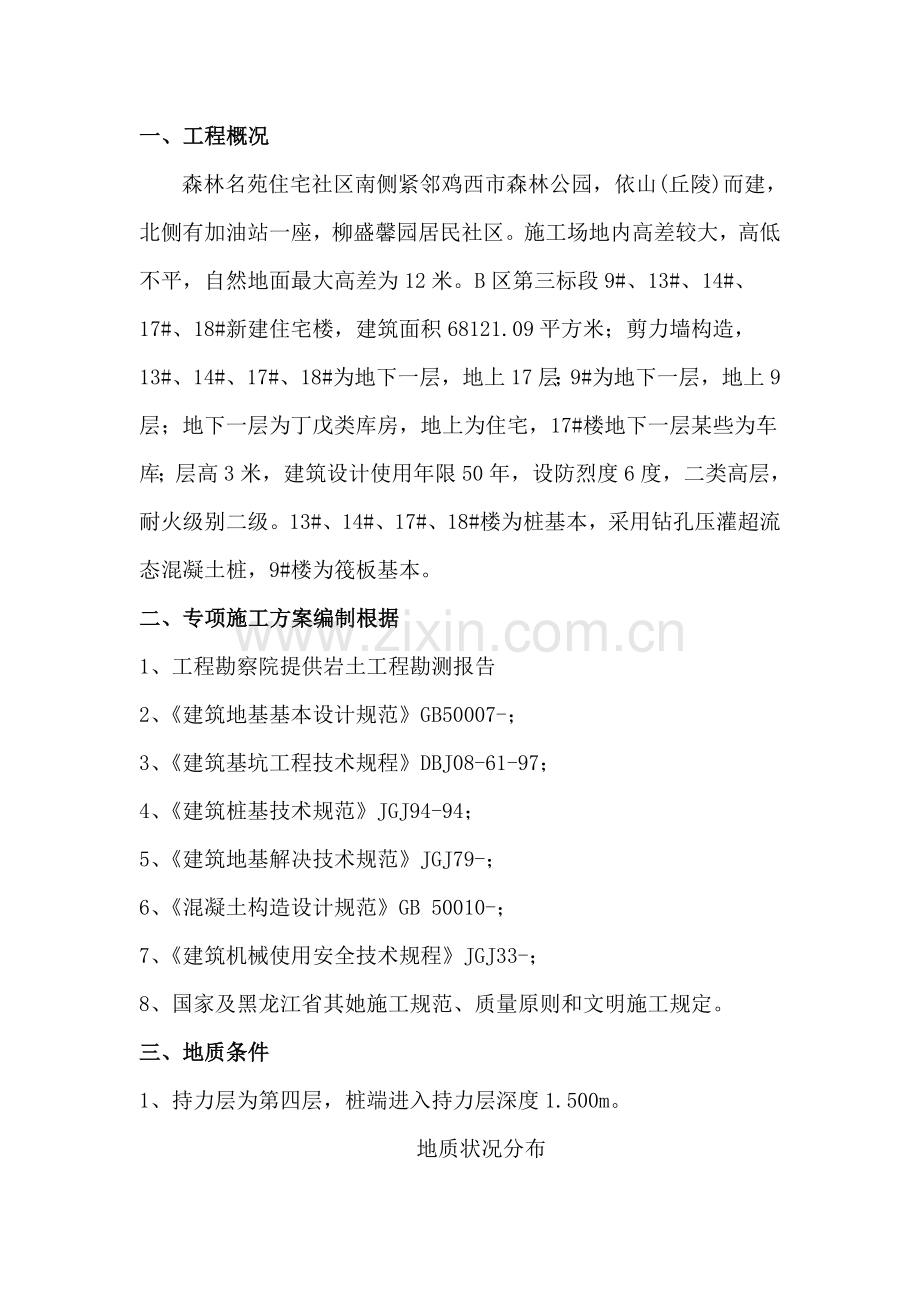

一、工程概况 森林名苑住宅社区南侧紧邻鸡西市森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民社区。施工场地内高差较大,高低不平,自然地面最大高差为12米。B区第三标段9#、13#、14#、17#、18#新建住宅楼,建筑面积68121.09平方米;剪力墙构造,13#、14#、17#、18#为地下一层,地上17层;9#为地下一层,地上9层;地下一层为丁戊类库房,地上为住宅,17#楼地下一层某些为车库;层高3米,建筑设计使用年限50年,设防烈度6度,二类高层,耐火级别二级。13#、14#、17#、18#楼为桩基本,采用钻孔压灌超流态混凝土桩,9#楼为筏板基本。 二、专项施工方案编制根据 1、工程勘察院提供岩土工程勘测报告 2、《建筑地基基本设计规范》GB50007-; 3、《建筑基坑工程技术规程》DBJ08-61-97; 4、《建筑桩基技术规范》JGJ94-94; 5、《建筑地基解决技术规范》JGJ79-; 6、《混凝土构造设计规范》GB 50010-; 7、《建筑机械使用安全技术规程》JGJ33-; 8、国家及黑龙江省其她施工规范、质量原则和文明施工规定。 三、地质条件 1、持力层为第四层,桩端进入持力层深度1.500m。 地质状况分布 层号 地层名称 埋置深度(m) 地基承载力特性值fak(kpa) 1 杂填土 0.5-6.8 -- 2 粘土 0.4-6.7 180 2-1 淤泥质粘土 13.5-16.3 140 3 全风化砂岩 0.6-3.4 230 4 强风化砂岩 0.3-21.2 350 5 中风化砂岩 17.4 1000 2、场地周边环境条件 鸡西市位于黑龙江省东南部,因市区地处鸡冠山西麓而得名,东、东南以乌苏里江和松阿察河为界与俄罗斯隔水相望,西、南与牡丹江市接壤,北与七台河市相连。鸡西市地处中纬度带,鸡西市最大冻土深度2.5米,施工季节4月至11月。森林名苑住宅社区南侧紧邻森林公园,依山(丘陵)而建,北侧有加油站一座,柳盛馨园居民社区。施工场地内高差较大,高低不平,自然地面最大高差为12米。 四、施工总体方案 依照”先深后浅”施工原则,为了尽快安排动土开工,加快施工进度,采用机械挖土,人工配合修整,自卸车运土办法。由于五个标段基本基本同步开挖,现场无存储土条件,因此卸土选取原则是就远低点,待基本回填时用自卸车拉回。 13#楼±0标高为229.2m,17#楼标高±0标高为224.5m。13#楼开挖深度为±0如下8.3m;17#楼开挖深度为±0如下9.3m。车库开挖深度为±0如下6.5m。13#楼南侧现场实际标高为227.0m左右,17#楼北侧现场实际标高为222.5m左右,13#楼至17#楼北侧为斜坡。结合现场实际状况及地质条件,13#楼、17#楼采用整体开挖至基本底标高,考虑到地库所有为独立基本,基坑开挖时地库位置开挖到基本顶标高,独立基本单独开挖施工。基坑放坡为阶梯放坡形式,中间平台宽10m。 13#楼一次放坡高度为4m,二次放坡高度为2m,放坡系数为1:0.25;17#楼一次放坡高度为4.5m,二次放坡高度3.8m,放坡系数为1:0.25。13#楼与17#楼基本底标高高差为5.8m,17#楼与地库基本开挖后标高高差为2.8m。基坑开挖马道设在17#地库东侧,开挖顺序:13#楼-17#楼地库-17#主楼,所有由西向东向地库东侧马道开挖。 依照地质勘察报告,勘察深度内未发现地下水,局部有上层有滞水,水量不大,施工时可采用简易排水既能解决问题。 1、准备工作 1)在水准基点复测合格前提下,运用来回测量在基坑附近稳固处布设各种高程控制点,经复核符合精度规定后,作为基坑开挖施工及基坑周边沉降观测标高控制点。 2)运用建设单位交桩提供森林名苑坐标系控制点引测通视条件较好工程放线坐标控制点若干,作为基坑开挖期间围护构造位移观测及基坑内施工构造放线坐标控制点。 3)施工机械 施工机械设备表 序号 设备名称 规格 单位 数量 进场时间 1 330挖掘机 0.8m³ 台 3 基本开挖进场 2 土方运送车 15t 辆 10 基本开挖进场 3 水泵 / 台 6 开工进场 4 泥浆泵 / 台 2 开工进场 2、标高控制 开挖过程中,必要严格控制挖土标高,误差不得不不大于20mm,对较深地方,测量人员要经常测量和校核标高,当快挖到设计标高时,将标高移入槽底,撒上白灰点,以便挖机操作人员控制挖土深度。 土方开挖时,由专人在现场进行指挥,特别是积水井,为防止超挖和保持基坑边坡坡度对的,不破坏基底土构造,机械开挖至接近设计标高或边坡边界时,应在基底标高以上预留20~30cm厚土层,由人工修整。 在开挖土方时,安排二人用全站仪和水准仪进行轴线、中心点和桩标高测量,保证位置对的和开挖土方时不得超挖。 3、土方开挖 1)施工前,须清除施工区域内障碍物,做好测量控制网测设(涉及轴线和水准点),并标记清晰。另要拟定基坑施工所需水源、电源。道路、排水和临设等已按施工平面布置图准备就绪。 2)基坑开挖程序:各项准备→由高到低分层开挖同步做好暂时排水系统→工人配合修坡施工→二次分层开挖同步做好暂时排水系统→工人配合修坡施工→基底收尾开挖。注意:基底收尾开挖时,等到基本快施工时才用人工挖除,防止基底被水浸泡。遵循先深后浅及退行法挖土施工工序。 3)如挖坑时有小某些超挖,用与岩层相似标号砼充填,与地基土基本相似密实度。施工人员需依照技术部门详细解决办法执行,不得随意填平。 5)挖土前做好基坑内外截流办法,以保证坑内良好施工条件。土方开挖由专人指挥,采用分层开挖。并严格遵循“有组织分层开挖、禁止超挖乱挖”及“大基坑小开挖”原则。本工程边坡处平均开挖约9米深,设计边坡非常陡,开挖时注意按设计规范规定坡度开挖,周边超载不得超过设计荷载限制条件,并且及进行边坡维护施工,同步派人工进行边坡土方挖除,及时保证边坡不失稳。则当挖至标高接近基本底板标高时,边抄平边配合人工清基底,防止超挖,当挖至最后挖机装土死角处时,用人工开挖并移至坑边,然后用挖机装车带走。 6)为防止坑底扰动,基坑挖好后应尽量减少暴露时间,及时进行下一道工序施工。如因特殊状况不能及时进行下一道工序时,可预留15~20cm厚覆盖土层,待下道工序即将施工前再挖去。 7)基坑边角部位、机械开挖不到部位,应用少量人工配合开挖和清底、清坡,将松土清至机械作业半径范畴内,再用机械装车运走或在旁边堆放。 8)在基坑边沿上侧堆土或堆放材料时,应与基坑边沿保持2m以上距离,以保证基坑边坡稳定。 4、土方开挖质量规定: 1)土方严格按本方案和围护方案及关于施工规范规定施工; 2)机械挖土标高控制偏差±10cm,人工挖土修整标高控制偏差±5cm。 3)机械挖土至地库独立基本以上100mm时,采用人工修土,保证不扰动基本如下土层。 5、土方开挖质量办法: 1)开挖前做好施工技术交底工作。 2)在土方施工过程中及时做好各种测量与控制,涉及基坑边坡稳定和水位观测。 3)机械挖土过程中需配备足够人力,随时配合清槽修坡,将土堆在挖土机开挖半径内,保证工程质量。 4)需人工配合挖土位置,禁止使用机械以防挖掘机遇到工程桩和围护体系,以免损坏工程桩和影响围护安全。 6、土方开挖安全技术办法: 1)新工人进场要进行三级安全教诲后方可上岗作业,施工前对施工人员要进行安全技术交底,进入施工现场必要戴好安全帽。 2)配备专人指挥车辆,汽车司机要遵守安全法规和关于规定。 3)汽车驶浮现场前配备专人检查装土状况,以防途中散土,影响市容卫生。 4)施工机械不要撞击工程桩,机械开挖与人工挖土采用轮换工作面,保证机械操作范畴内无人。 5)随着基坑挖土深度加深,当挖土深度超过1.5m时,及时做好基坑四周边护工作,保证安全生产,同步坑边设暂时斜道,以便操作人员上下。 6)密切配合监测人员做好边坡护坡监测工作,浮现问题及时报告、解决。 6、防护栏杆搭设 1)搭设顺序 按现场基坑定护身栏位置→安放立杆→拉线找直、找平(上口高度一致)→安装第一步水平杆,随后将立杆与水平杆扣紧→第二步水平杆→第三步水平杆→挂密目安全网。 2)基坑临边安全防护规定 ①基坑临边防护采用钢管搭设三道防护栏杆形式(下道栏杆离地500mm,中间一道离地1000mm,上道栏杆离地1500mm)。立杆间距应不超过mm,立杆埋深500mm,立杆与基坑边坡距离不应不大于1000mm。水平杆对接头应交错布置,不应设在同跨内。 ②防护栏杆内侧满挂密目安全网,防护栏杆刷红白相间安全警戒色。 ③防护栏杆外侧应设立排水沟,采用有组织排水。 ③基坑周边设立夜间警示灯。 五、降水施工 1、降水施工准备工作 1)认真阅读施工图纸,对图纸中不解问题及时与围护设计、业主、监理联系。 2)依照基坑围护设计方案,现场踏勘、理解场地地形地貌、周边环境、地质状况、地下管网及障碍物、场地供水、供电状况及运送道路条件,查清场地周边管线性质、平面位置及埋设深度。 3)依照施工图纸及设备放置场地,安装、架设施工用电设施及自来水管。 2、降水施工人员组织 为保证施工质量和进度,现场设立降水施工工程技术组,由3名工程技术人员构成,其中1名工程负责人主管全面工作,下设2个作业班组,每个班组技术管理工作由技术人员和班组长共同负责,施工过程中派专人值班,现场全面监督和检查,执行先交底后施工原则。 3、基坑降(排)水 依照地质资料,本地区地下水较深,土层重要为中风化砂岩。为了防止流砂浮现,有效减少地下水位,满足最深挖土规定,是保证土方工程顺利进行核心。为防止地下水及雨天地表水渗入基坑,导致基坑内积水现象,影响土方施工顺利进行,在坑内设立明沟及集水井排水,每一集水井设一台管径100mm污水泵,在基坑开挖过程中,依照现场实际状况及时调节降水设备来满足挖土和围护安全需要。配备一台250kW发电机,以保证因停电时降水用电应急需要,保证持续工作。 六、基坑开挖平面、立面图 七、施工进度筹划和工期保证办法 施工进度筹划:3月25日-4月7日 按总体施工安排,保证质量前提下在规定工期完毕。为能如期完毕土方工程,采用如下详细办法: 1、建立精干有力项目管理班子,并保证项目管理班子到位。 2、配备充分纯熟施工技术人员和技术工人。 3、资金和物资设备充分保证,本工程施工中所需周转材料、机械设备及时到场,决不浮现由于周转材料不到位而影响施工进度。 4、实行现场协调会制度,协调设计及施工各工种协作配合。 5、按流水施工,实现立体交叉作业,在投入同等人力物力前提下,科学安排加迅速度。 6、加强现场管理,项目经理、技术负责人坚守岗位,施工员、质量员、安全员、班组长坚持第一线,贯彻每天生产目的,跟踪检查每道工序施工质量,将问题消灭在施工过程中,避免事故发生。 八、施工安全技术办法 1、进行土方施工前,必要做好必要地质、水文和地下设备(如瓦斯管道、电缆、自来水管等)调查和勘察工作。  2、基坑施工时基坑支护及施工降水方案严格按照批准施工组织设计或施工方案执行。  3、挖掘基坑、井坑时,应视土壤性质、湿度和挖掘深度,设立安全边坡或者固壁支架。  4、挖掘基坑时,如果发既有不能辨认物品,应当及时报告上级解决,禁止随意敲击或者玩弄。  5、在深坑内操作时,遇有可疑现象,应当及时停止工作,并报告上级解决。  6、接近既有建筑物旁挖掘基坑时候,应当视挖掘深度,做好必要安全办法。  7、对基坑边坡或者固壁支架应当随时检查(特别是雨后和解冻时期),如果发现边坡有裂缝、疏松或者支撑有折断、走动等危险征兆,应当及时采用办法。  8、挖掘土方应从上而下施工,禁止采用挖空底脚操作办法。  9、拆除固壁支撑时候,应从上而下逐渐拆除.更换支撑时,应当现状上新,再拆下旧,吃出固壁支架和支撑时候,必要有工程技术人员在现场指引。  10、使用机械挖土前,要先发出信号,挖土时候,在挖掘机挺杆旋动范畴内,不许进行其她工作.装土时候,任何人都不得留在装土车上。机械操作人员应有操作证。  11、在有支撑沟坑中,使用机械挖土,必要注意不使机械碰坏支撑。在沟坑边使用机械工作时,应当详细检查计算坑内支撑强度,必要时另行加强支撑。  12、如基本工程需爆破施工时,必要编制爆破工程施工组织设计,并经关于单位或部门审批后方可实行.  13、基坑施工设立有效排水办法,积土、料具及施工机械设备距槽边距离符合规定。  14、基坑周边设立安全防护栏,并设安全警示牌,夜间悬挂红色警示灯。施工人员上下基坑要有专用通道,通道设立符合安全性、牢固性、稳定性规定。  15、加强现场施工用电管理,现场各种施工机具,应安装敏捷有效漏电保护装置。操作人员必要考核合格,持证上岗。现场电工应定期对线路进行检修。  16、开挖过程中,必要有专人指挥挖掘机械,配合人员必要佩戴安全帽。专职安全人员佩带关于证件进行巡逻,发现安全隐患及时进行纠正并采用有效防止、控制办法。  17、实行责任制,做到奖罚分明。在施工过程重,一方面引用竞争机制,把安全生产纳入承包内容,逐级安全包保责任状。主管生产必要管安全,明确分工,责任到人。经常进一步现场指挥和监督执行各项目规章制度,纠正违章作业、盲目蛮干行为,及时消除事故苗头。十天定期评比检查一次,大力表扬好人好事,对玩忽职守,违章作业酿成事故单位和个人,严肃解决,追究其行政和经济责任,使安全工作真正贯彻到实处。  18、施工用电。严格执行一机一闸一漏电保护装置。总配电箱和分派电箱设雨罩和门锁,同步安装漏电保护器。夜间操作照明灯采用36V低防水工作灯。 九、安全生产及文明施工保证办法 安全施工是关系到个人健康、家庭幸福、社会稳定、国家昌隆重事。强化安全知识宣教,提高施工人员安全技术素质,加强现场安全管理力度,加强安全防范办法等构成了施工安全工作几种重要构成某些。 1、安全目的 本工程安全目的,是在整个项目施工期间坚决杜绝各类重大责任事故、人身伤亡事故、消防事故、治保事故、交通事故、扰民事故及各类传染病发生。 2、组织办法 1)现场成立安全生产工作小组,设立专职安全员全面负责施工期间安全工作,各班组设立兼职安全员负责详细检查监督工作,现场建立安全生产保证体系。 2)坚持执行施工前安全技术交底会议制度和开工前安全教诲制度,明确本工程安全目的,贯彻各个岗位安全职责。 3)每周召开安全工作会议,进行安全工作总结和布置。 4)开展安全活动,在现场布置安全标语、横幅等,积极进行安全知识宣教。 5)认真执行安全规程和操作规定,禁止违章作业,杜绝各类事故发生。 6)对于各类安全违章行为坚决进行解决,限期整治。 7)做好每天安全生产记录,并填写安全日记。 8)按照区安质量全监督站规定,认真、如实、确切填写安全管理资料。 3、用电办法 1)开工前,专业电工和技术负责一起编制“安全用电施工专项方案”,以指引现场施工用电。 2)所用配电箱采用建筑施工统一配电箱,实行一机一闸一漏电保护装置。重要配电箱均作接地,以防止感应电伤人。 3) 照明线路不能与动力线路混用,钻机、输浆泵等使用拖缆,严格检查,不使用绝缘性能差或有破损电缆。 4)机械设备(如钻机、电焊机等)移位、电器检修时断电操作,禁止带电操作,并挂上警示牌。移位时,专人指挥,专人照看电缆,防止电缆压坏损伤。 5)移动电器、修理电器由专业电工进行,非专业人员禁止操作。 6)所用配电箱漏电保护装置每天由专业电工进行检查,并在相应表格上记录。 7)施工现场用电严格遵守《施工现场暂时用电安全技术规范》JGJ46-88。 4、消防安全办法 1)由项目经理、安全员构成现场消防安全领导小组,详细负责贯彻防火安全工作,以备突发状况下迅速采用行动,减小影响限度。 2)健全消防制度,施工现场安排专人、专职负责,一旦发现隐患,及时进行消除。 3)材料仓库四周按照规定设立足够灭火器,并由安全员检查贯彻到位。 4)酸碱泡沫灭火器指定专人维护、管理、保养,定期调换药剂,标明换药时间,保证灭火器效能正常。 5)场区或生活区,禁止私接电线,私接违章电器;禁止使用煤油炉、电炉烧煮。 6)进行电焊、气割作业人员持证上岗,并实行动火申报制度,动火具备“二证一器一监护”才干进行。 7)现场电焊、气割作业符合防火规定,严格执行“十不烧”规章制度。 8)工地中易燃易爆物品(如汽油、氧气瓶、乙炔瓶等)按照规定设立,妥善保管。 9)加强警卫人员上岗责任心,每天上班后对工地暂时设施进行一次防火巡逻,消灭事故隐患。 5、交通办法 1)现场材料运送车辆出入口设立专人指挥车辆进出,以免交通事故发生。 2)施工现场出入口周边,应有一块比较大空地,以利于材料运送车辆转弯、调头、进出。 3)车辆进入现场后,先观测好行进路线,将影响通行物品搬开,同步铺好路基钢板,保证畅通。 6、夜间施工办法 1)在现场四周设立2个碘钨灯和各类机台照明灯具,使任何一种操作和人行角度均有足够亮度。 2)进行夜间施工前到环保局办理《夜间施工允许证》,经批准后再安排夜间作业。 3)在夜间施工期间,注意减少噪音,杜绝使用空气压缩机,避免机具剧烈撞击,禁止大喊大叫等。 7、文明施工目的及保证办法 文明施工是建设单位、施工单位共同盼望,也是社会各界所关注,是评判施工公司整体素质和管理水平重要根据。 1)文明施工管理目的 本次工程施工,将严格执行国家、省及市关于现行法规,保证符合本地文明施工规定规定。 2)场容场貌、文明建设保证办法 A、工地进行围墙围设,实行封闭式施工管理。 B、施工现场设立,安全宣传标语、安全警示牌、安全管理规定、现场规章制度、做到安全、文明施工,并保持清洁。 C、建筑材料划区域按规格堆放整洁,施工区域与生活区域分隔,场容场貌保持整洁、有序、文明。 D、施工现场设立环通排水沟,如需通行车辆,则盖上铁盖板、钢筋盖板或混凝土盖板,以保证场地内无大面积积水。现场设立沉淀池,以便对排入下水道污水进行沉淀解决。 E、在现场四周边墙建筑物、办公室外墙等地方,设立反映公司精神、时代风貌醒目宣传标语。 F、开展文明教诲,施工人员均应遵守市民文明规范。 G、加强班组建设,有“三上岗一讲评”安全记录,有良好班容班貌。 H、加强工地治安综合治理,做到目的管理、制度贯彻、责任到人。施工现场治安防范办法有力,重点要害部位防范设施有效到位。 J、做好与周边单位协调工作,专人负责协调与市容、交通、环保、环卫、街道和本地派出所等单位横向关系。在开工前召开现场协调会,后来定期积极召开会议,听取她们对工程建设关于意见和建议,保证工程文明、顺利施工。 3)扬尘防治办法 在整个施工阶段,为控制扬尘,详细实行如下防治办法: A、施工场地四周边墙高2.5m,进行全封闭施工,施工现场采用密目网围护,遮挡由施工产生某些灰尘。 B、大门口设立了高压水枪进行了防尘解决,还设立了沉淀池、排水沟。规定凡出入本工地车辆均用高压水泵冲洗干净,方可离开,避免车辆将灰尘、沙土带出工地,影响都市道路卫生。 C、为把防尘工作进一步做到位,定期清除场地内尘土,施工现场、材料加工地内、工地出入口和围墙外道路经常洒水,防止灰尘飞扬。 D、本工程采用商品混凝土,脚手架四周采用密目安全网封闭,控制灰尘外扬。 E、对砂、石子、水泥及砖块等原材料用安全密目网加以覆盖,控制扬尘。 本工程采用以上防尘办法,不但减少了对都市污染,并且美化了工地环境,使工人远离灰尘困扰。 4)废土解决办法 A、沟槽开挖挖起碎混凝土、杂填土以及施工场区内置换土集中堆置在场区内统一堆放点,待置换土达到一定限度再进行外运解决。 B、场区内废土每天安排保洁人员进行清扫,及时解决。 C 、对渣土车辆做到持证经营,加强车辆车况检查,提高车辆完好率;对本工程外运暴露垃圾保证不偷倒、不乱倒渣土和建筑垃圾,均将其倒入政府关于部门指定卸点。 D、工程竣工验收保证“场地清、无渣土垃圾”等。 5)其她文明施工保证办法 A、各类机具、材料整顿后统一堆放在指定区域,不得占用基地以外道路,并堆放整洁、有序。 B、施工场区机台周边由机台负责清理,做到场区无弃土、无弃物。各机台、班组积极做好“落手清”工作,以创造一种整洁工作面。 C、机台使用管材、器具各自堆放整洁,保持整洁。 D、宿舍、食堂、办公室及厕所等生活、办公区,设立卫生值班制度,派专人负责寻常卫生管理,并实行卫生包干制度,明保证洁人员,积极做好整洁文明工作。 E、食堂从业人员在上岗前必要进行身体检查,合格后方可上岗,并定期进行身体健康检查。 F、食堂内分设生食间和熟食间,装生食和熟食容器必要有明显标记,将生食和熟食进行分开放置。 G、食堂建立留样菜制度,留样24小时后如无异常状况再清除。 H、食堂设专用容器装消毒水,食堂工作人员在上班前必要将双手进行消毒杀菌。 J、现场配备医药箱,配备纱布、消毒水、红药水、紫药水、创口贴、红花油、绷带、止泻药、止痛药、感冒药、止痛膏、防暑药、消炎药等惯用和急用药物。 土坡稳定性计算书 计算根据: 1、《建筑基坑支护技术规程》JGJ120- 2、《建筑施工计算手册》江正荣编著 3、《实用土木工程手册》第三版杨文渊编著 4、《施工现场设施安全设计计算手册》谢建民编著 5、《地基与基本》第三版 计算土坡稳定性采用圆弧条分法进行分析计算,由于该计算过程是大量重复计算,故本计算书只列出相应计算公式和计算成果,省略了重复计算过程。 本计算书采用瑞典条分法进行分析计算,假定滑动面为圆柱面及滑动土体为不变形刚体,还假定不考虑土条两侧上作用力。 一、参数信息: 基本参数: 条分办法 瑞典条分法 基坑开挖深度h(m) 9.1 条分块数 50 放坡参数: 序号 放坡高度L(m) 放坡宽度W(m) 平台宽度B(m) 1 4.5 1.25 1 2 4.6 1.25 10 荷载参数: 序号 类型 面荷载q(kPa) 基坑边线距离a(m) 荷载宽度b(m) 1 局布 3 1 1 土层参数: 序号 土名称 土厚度(m) 土重度γ(kN/m3) 土内摩擦角φ(°) 粘聚力C(kPa) 极限摩擦阻力(kPa) 饱和重度γsat(kN/m3) 1 风化岩 9.2 20 28 28 8 22 二、计算原理: 依照土坡极限平衡稳定进行计算。自然界匀质土坡失去稳定,滑动面呈曲面,普通滑动面接近圆弧,可将滑裂面近似成圆弧计算。将土坡土体沿竖直方向提成若干个土条,从土条中任意取出第i条,不考虑其侧面上作用力时,该土条上存在着: 1、土条自重,2、作用于土条弧面上法向反力,3、作用于土条圆弧面上切向阻力。 将抗剪强度引起极限抗滑力矩和滑动力矩比值作为安全系数,考虑安全储备大小,按照《规范》规定,安全系数要满足≥1.35规定。 圆弧滑动法示意图 三、计算公式: Ksj=∑{cili+[ΔGibi+qbi]cosθitanφi}/∑[ΔGibi+qbi]sinθi 式子中: Ksj --第j个圆弧滑动体抗滑力矩与滑动力矩比值; ci --土层粘聚力; li--第i条土条圆弧长度; ΔGi-第i土条自重; θi --第i条土中线处法线与铅直线夹角; φi --土层内摩擦角; bi --第i条土宽度; hi --第i条土平均高度; q --第i条土条土上均布荷载; 四、计算安全系数: 将数据各参数代入上面公式,通过循环计算,求得最小安全系数Ksjmin: ------------------------------------------------------------------------------------ 计算步数 安全系数 滑裂角(度) 圆心X(m) 圆心Y(m) 半径R(m) 第1步 1.438 77.229 -672.461 357.154 761.422 示意图如下: 计算步数 安全系数 滑裂角(度) 圆心X(m) 圆心Y(m) 半径R(m) 第2步 2.639 35.769 4.811 14.652 15.422 示意图如下: -------------------------------------------------------------------------------------- 计算结论如下: 第 1 步开挖内部整体稳定性安全系数 Ksjmin= 1.438>1.350 满足规定! [标高 -4.600 m] 第 2 步开挖内部整体稳定性安全系数 Ksjmin= 2.639>1.350 满足规定! [标高 -9.100 m] 目 录 一、工程概况 1 二、专项施工方案编制根据 1 三、地质条件 1 四、施工总体方案 2 五、降水施工 7 六、基坑开挖平面、立面图 8 七、施工进度筹划和工期保证办法 11 八、施工安全技术办法 11 九、安全生产及文明施工保证办法 13 十、土坡稳定性计算书………………………………………………..22
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
