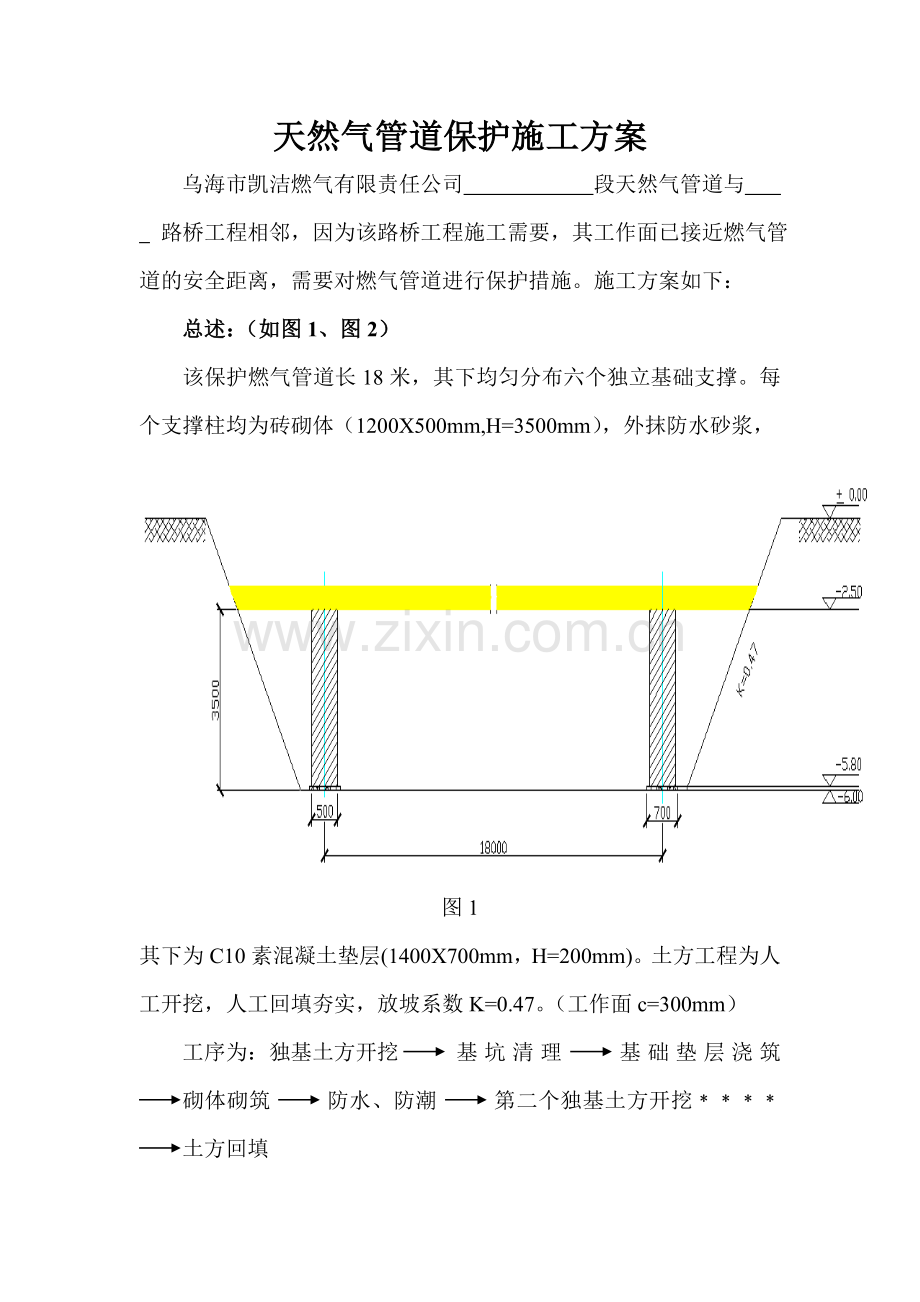

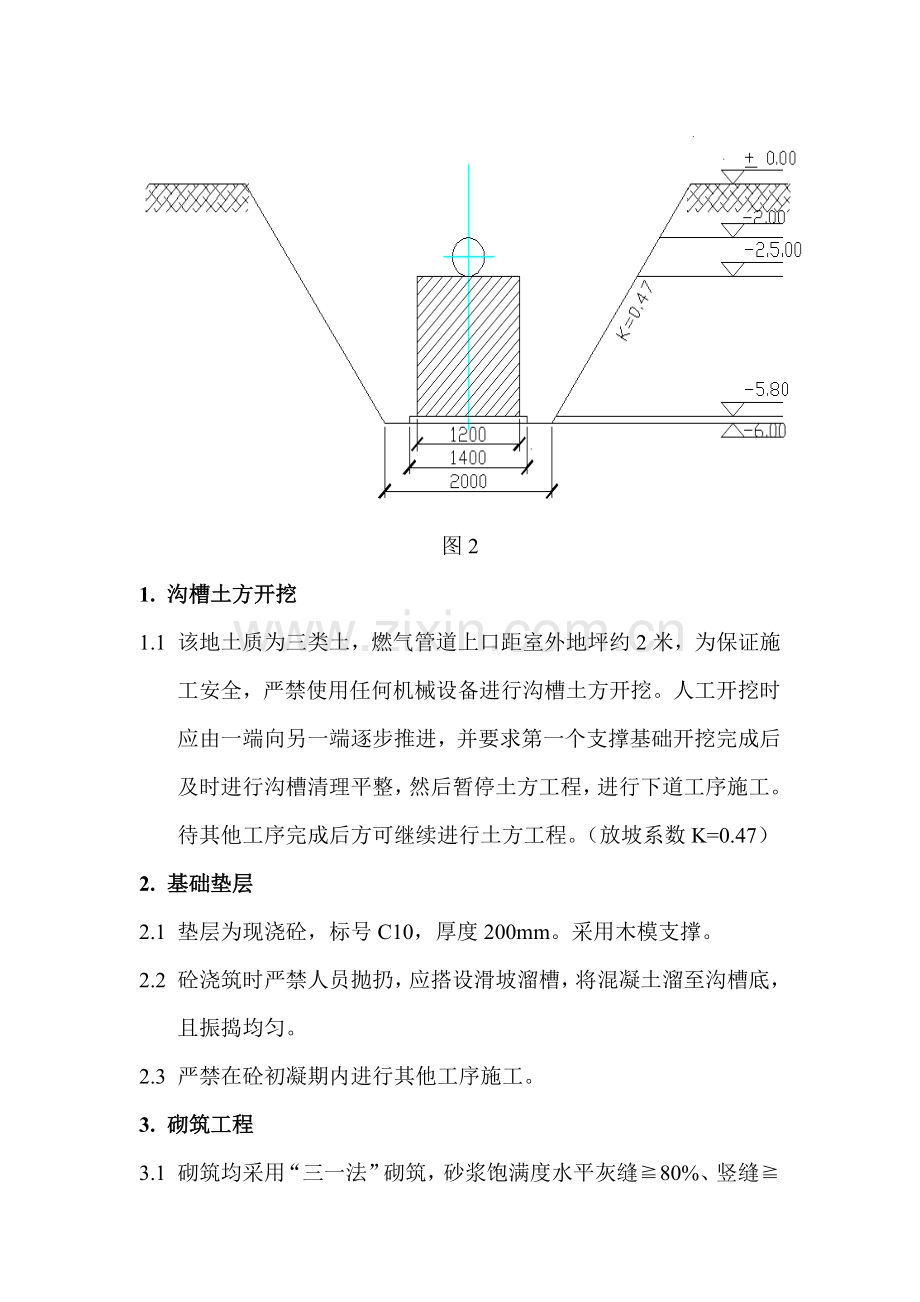

1、天然气管道保护施工方案乌海市凯洁燃气有限责任公司 段天然气管道与 路桥工程相邻,因为该路桥工程施工需要,其工作面已接近燃气管道的安全距离,需要对燃气管道进行保护措施。施工方案如下:总述:(如图1、图2)该保护燃气管道长18米,其下均匀分布六个独立基础支撑。每个支撑柱均为砖砌体(1200X500mm,H=3500mm),外抹防水砂浆, 图1其下为C10素混凝土垫层(1400X700mm,H=200mm)。土方工程为人工开挖,人工回填夯实,放坡系数K=0.47。(工作面c=300mm)工序为:独基土方开挖 基坑清理 基础垫层浇筑 砌体砌筑 防水、防潮 第二个独基土方开挖 土方回填图21. 沟槽土方

2、开挖1.1 该地土质为三类土,燃气管道上口距室外地坪约2米,为保证施工安全,严禁使用任何机械设备进行沟槽土方开挖。人工开挖时应由一端向另一端逐步推进,并要求第一个支撑基础开挖完成后及时进行沟槽清理平整,然后暂停土方工程,进行下道工序施工。待其他工序完成后方可继续进行土方工程。(放坡系数K=0.47)2. 基础垫层2.1 垫层为现浇砼,标号C10,厚度200mm。采用木模支撑。2.2 砼浇筑时严禁人员抛扔,应搭设滑坡溜槽,将混凝土溜至沟槽底,且振捣均匀。2.3 严禁在砼初凝期内进行其他工序施工。3. 砌筑工程3.1 砌筑均采用“三一法”砌筑,砂浆饱满度水平灰缝80%、竖缝90%,砂浆标号为M7.5。3.2 超出砌筑高度时必须搭设脚手架。4. 防水防潮4.1 基础防水防潮采用防水砂浆抹面。5. 土方回填5.1 土方回填时应将基底杂物清理干净,并分层回填夯实。5.2 土方回填采用夯实方法,压实系数不得小于0.95. 编 制 人: 编制日期:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
