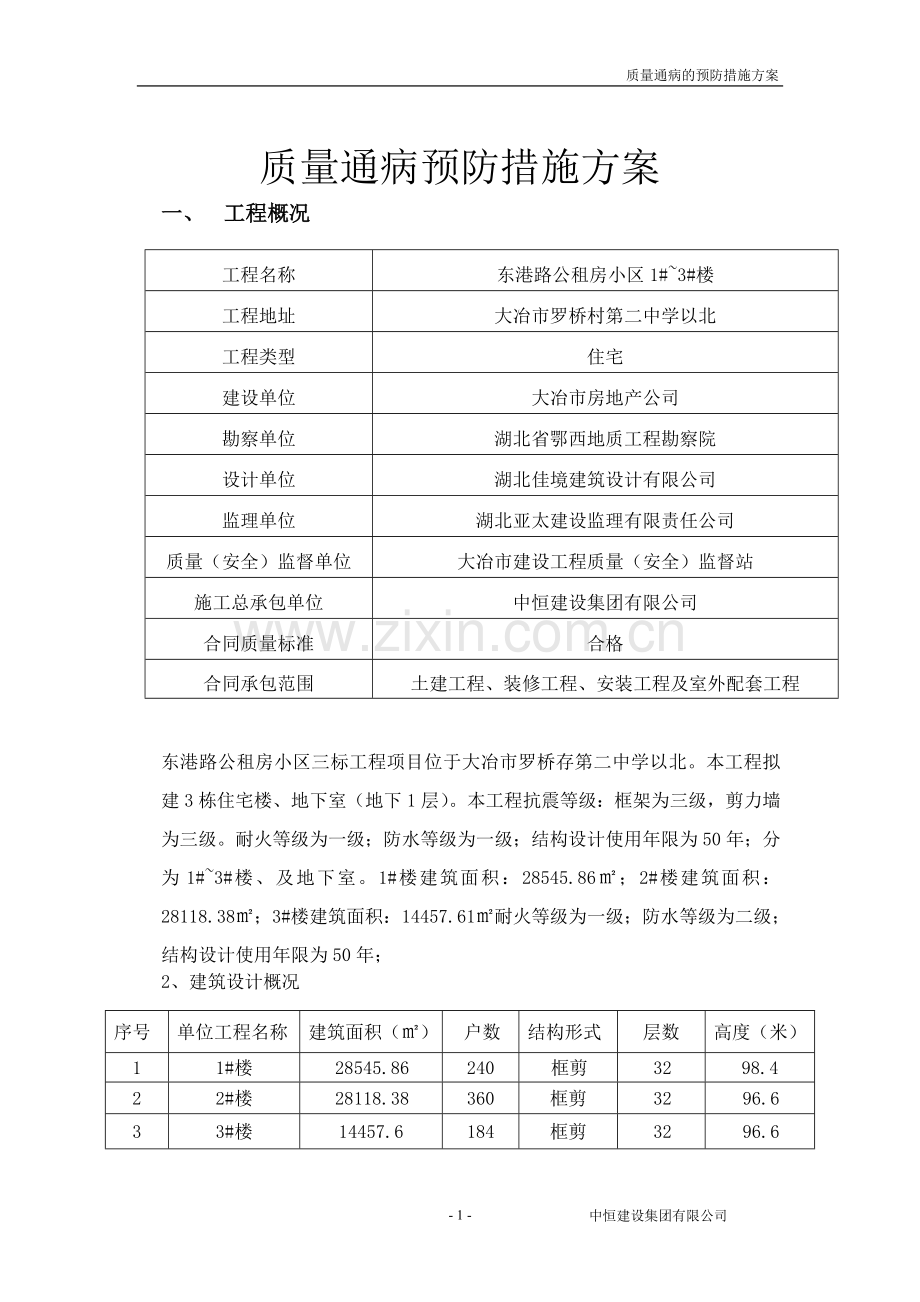

1、 质量通病的预防措施方案东港路公租房小区1#3#楼工程质量通病预防措施方案 编 制: 审 核: 审 批: 中恒建设集团有限公司2016年11月30月质量通病预防措施方案一、 工程概况工程名称东港路公租房小区1#3#楼工程地址大冶市罗桥村第二中学以北工程类型住宅建设单位大冶市房地产公司勘察单位湖北省鄂西地质工程勘察院设计单位湖北佳境建筑设计有限公司监理单位湖北亚太建设监理有限责任公司质量(安全)监督单位大冶市建设工程质量(安全)监督站施工总承包单位中恒建设集团有限公司合同质量标准合格合同承包范围土建工程、装修工程、安装工程及室外配套工程 东港路公租房小区三标工程项目位于大冶市罗桥存第二中学以北。
2、本工程拟建3栋住宅楼、地下室(地下1层)。本工程抗震等级:框架为三级,剪力墙为三级。耐火等级为一级;防水等级为一级;结构设计使用年限为50年;分为1#3#楼、及地下室。1#楼建筑面积:28545.86;2#楼建筑面积:28118.38;3#楼建筑面积:14457.61耐火等级为一级;防水等级为二级;结构设计使用年限为50年;2、建筑设计概况序号单位工程名称建筑面积()户数结构形式层数高度(米)11#楼28545.86240框剪3298.422#楼28118.38360框剪3296.633#楼14457.6184框剪3296.6二、创无质量通病工程的实施与控制 1、消除质量通病项目及内容1.1
3、钢筋混凝土工程消除钢筋质量及混凝土强度不符合设计要求;消除构件断面、钢筋品种、规格、数量、位置及构件轴线尺寸不符合要求。1.2砌砖工程消除砖、砂浆强度达不到设计要求,砌体尺寸不符合设计图纸,组砌不正确,水平灰缝砂浆饱满度达不到设计要求。1.3、屋面、厕浴间、外墙防水消除渗漏。1.4 楼地面工程消除地面不平、倒泛水,水泥地面起砂、空裂;消除块材地面空裂,缝格不整齐,图案不规则,色泽不协调。1.5内外墙面抹灰及顶棚抹灰消除粘结不牢固、空裂,表面不平整,阴阳角不方正、顺直。1.6面砖消除嵌贴不牢固、排砖不合理、不美观、缝隙不均匀顺直、套割不规矩。1.7门窗安装消除安装位置、开向不正确,开启不灵活、关
4、闭不严密。1.8 油漆工程消除油漆表面粗糙、流坠、透气。1.9 给排水管道安装消除渗漏、堵塞、坡度倒泛水、卫生器具安装不牢固、位置不牢固及渗漏。1.10 电气安装消除电器安装不牢,安全不可靠,使用不方便。1.11 电梯运行消除运行不正常。1.12通风与空调工程消除风管变形,风口安装方法不正确,漏风。1.13 室外地面消除室外地面及散水沉降。三、质量通病治理措施 1、 制订消除质量通病的规划工程项目开工后,公司质量、技术部门应会同项目部对本工程容易产生质量通病的部位、项目进行逐一商讨。当情况清楚后,就列入治理规划。在制定治理质量通病规划中,项目要具体,目标要明确,责任要落实,措施要可行,实施要认
5、真。2、精心会审图纸,消除因设计欠周而造成的质量通病因设计欠周或涉及设计方面的一些因素而可能产生质量通病的,应在图纸会审时向设计单位提出改进设计。3、 提高队伍素质,改进施工工艺,认真按规范、规程及设计要求施工为减少由于施工不当而造成的质量通病,应向施工人员讲解质量通病的表现、危害、成因及治理措施。对一些不正确的操作方法和施工工艺要迅速改进。对易形成质量通病的部位要增设质量管理点以控制质量,不让质量通病形成。4、 组织技术力量,攻克难度大的质量通病有些工程质量通病往往不是设计和施工重视就能解决的。如本工程墙体材料采用GRC轻质隔墙等新型墙体材料容易产生表面抹面层空鼓开裂或显露灰缝,对这些质量通
6、病一方面要采取已推广的成熟工艺,另一方面要继续组织技术力量进行攻关。四、 钢筋工程质量通病的防治 1、 预防钢筋加工制作缺陷的措施1.1 钢筋下料必须严格按钢筋配料表下料。1.2钢筋弯曲成型时,严格按规范操作;钢筋的弯曲直径、弯钩长度必须符合要求。1.3钢筋加工模具磨损后应及时更换。2、 墙、柱主筋偏位2.1墙、柱采用塑料垫块,紧贴模板。2.2柱子钢筋外伸部分加一道临时箍筋,用减去四周保护层的卡具固定柱筋;墙板筋在双层筋之间设置梯子筋用以保证双层筋之间的间距,在模板上口加一道水平筋,并用电焊加以固定。2.3浇筑混凝土时,不得强行弯折伸出钢筋,振动棒或下料斗尽可能避免碰撞钢筋,发现撞斜碰歪,及时
7、进行校正。3、 混凝土保护层厚度不够3.1水泥垫块应按配比认真浇捣,并加以养护,保证其必要的强度,垫块厚度正确。3.2墙柱筋垫块中间应留凹槽,凹槽两端应各预埋一根铅丝,以保证垫块正确放置,3.3垫块的间距一般为800mm左右,以垫块间钢筋不下垂为准。3.4梁底垫块应垫在箍筋下,板的垫块应垫在钢筋交叉处。3.5垫块应垫稳,墙、柱垫块要扎牢,防止移位、脱落,严禁用碎石、碎砖充作垫块。4、梁、板上筋有效高度不够4.1将设计图纸“几”字形马凳改为“工”字形马凳。4.2梁板底筋下用用规定厚度的花岗岩垫块垫稳,由于底板混凝土较厚,一般的钢筋保护层垫块容易压坏,应采用豆石垫块。4.3板内预埋管应穿在负筋之下
8、、底层筋之上。4.4对连续梁中间支座处的钢筋穿插顺序以及板内主、副筋的正反方向等易出错构件的钢筋布置,必须交底清楚并做好标记。4.5绑扎楼板上部钢筋及浇筑混凝土时,工人应在搭设好的跳板上操作,以免压弯上部钢筋。五、模板工程质量通病的防治 1、 轴线偏位1.1 模板轴线放线后,要有专人进行技术复核,无误后才能支模。1.2墙、柱模板根部采用焊接钢件限位,以保证底部准确。1.3支模时要拉水平、竖向通线,并设竖向总垂直度控制线,以保证模板水平、竖向位置准确。1.4 根据混凝土结构特点,对模板进行专门设计,以保证模板及其支架具有足够强度、刚度和稳定性。1.5 混凝土浇筑前,对模板轴线、支架、顶撑、螺栓进
9、行认真检查、复核,发现问题及时进行处理。2、 模板变形2.1 模板及其支架系统设计时,应考虑其本身自重,施工荷载及混凝土浇捣时侧向压力和振捣时产生的荷载,以保证模板及其支架有足够的承载能力和刚度。2.2 梁底支撑间距应能保证混凝土重量和施工荷载作用下不产生变形。2.3墙、柱模对拉螺杆间距要按设计规定设置,对拉螺杆应垂直于模板表面,否则受力后将发生错动失去作用。2.4 浇捣混凝土时,要均匀对称下料,控制浇灌高度,特别是门窗洞口模板两侧,既要保证混凝土振捣密实,又要防止过分振捣引起模板变形。2.5 当梁、板跨度大于或等于4m时,模板中间应按规定起拱。3、 垂直偏差的预防措施3.1立柱模板时应用托线
10、板或线锤严格校正其垂直度。成排柱子应先立两端柱模,校正复核无误后,顶部拉通线,再根据通线立中间柱模。3.2合理设置模板和支撑系统。内墙、柱高度不超过4m时,采用工具式斜撑,斜撑必须固定在牢靠的支点上,其底部水平角不宜大于45;周边外墙、柱和高度超过4m的内墙、柱,应采用1012工具式拉筋,花篮螺栓收紧,邻近墙、柱模板之间可用水平连杆、剪刀撑或交叉拉筋相连。边柱要求3面设置支撑,角柱模板除两边支撑外,还应在其分角线位置上增设斜撑,以防柱模倾斜或扭曲。3.3梁侧模上口的通长围檩必须用斜撑固定在立柱、顶撑上的横杆上,其底部水平倾角不得大于60,模板上口用搭头将两侧模板固定,梁的倾斜侧模应采用斜撑或楔
11、形垫木加固,使其稳固。3.4 标高偏差预防3.4.1 每层楼设标高控制点,竖向模板根部须做找平3.4.2模板顶部设标高标记,严格按标记施工。3.4.3 楼梯踏步模板安装时应考虑装修层的厚度。4、 模板接缝不严4.1 模板拼缝处应平直刨光,拼缝严密。4.2木模板安装周期不宜过长,浇捣混凝土时,木模板要提前浇水湿润,使其胀开密缝。4.3 梁、柱交接部位支撑要牢靠,拼缝严密,发生错位要校正好。4.4 边柱外侧模板下口应伸入楼面下5cm,以便其夹紧下段混凝土,从而防止可能出现的漏浆现象。5、 脱模剂使用不符要求5.1 拆模后,必须清除模板上遗留混凝土残浆,然后再刷脱模剂。5.2 严禁用废机油作脱模剂,
12、脱模剂材料选用原则应为,既便于脱模又便于混凝土装饰。5.3 脱模剂涂刷要均匀,一般以2 度为宜,以防漏刷,也不宜涂刷过厚。6拆模时出现缺棱掉角6.1 混凝土拆模强度应以不损坏混凝土表面,不出现缺棱掉角为准。6.2模板的构造要使模板易于拆除,拆模的顺序与安装模板的顺序相反。六、混凝土工程质量通病的防治 1、蜂窝、麻面1.1模板清理干净,不得粘有残存砂浆、杂物垃圾。1.2控制拆模强度,不宜提早拆模。1.3 模板拼缝严密,梁、顶板缝隙采用108胶水泥腻子填缝;墙体木模板拼缝侧面粘设海绵条。1.4混凝土浇捣时要严格按操作规程分层均匀振捣密实,严防漏振,每层混凝土振捣应至气泡排出为止。1.5钢筋稠密区要
13、选择合理粗骨料,振动器要采用刀片式等措施。2 露筋2.1 浇捣混凝土时,应检查钢筋位置,采取限位措施,防止钢筋偏位。2.2 检查保护层的垫块厚度、数量、位置是否准确,发现问题应及时修整。2.3 钢筋稠密区域,应采用细石子混凝土。2.4 模板缝隙处要采取填嵌措施,防止漏浆。2.5 混凝土振捣时,严禁振动棒撞击钢筋,在钢筋稠密区域内可用刀片式振动棒振捣。2.6 混凝土振捣应在平台上进行,不能把钢筋踩到板底。3 孔洞3.1钢筋稠密区域,可采用细石混凝土浇筑,如机械振捣有困难,可采用人工振捣配合。3.2预留洞口处应在两侧同时下料,并采取侧部开口浇灌措施,振捣好后,再封模板。3.3 采取正确的振捣方法,
14、振捣跟着下料走,操作时采取快插慢抽,防止漏振。4 夹渣4.1 在已硬化混凝土表面上继续浇捣混凝土前,应清除表面残浆、浮石、垃圾、杂物,充分浇水湿润,用同配合比混凝土砂浆接浆。4.2 混凝土浇筑停歇时,在继续浇筑前,先认真检查,清除垃圾杂物,以防施工缝处造成缝隙夹渣。5 烂根5.1 墙、柱根部采取在浇筑顶板混凝土时在墙、柱根部支设模板处分别用4m和2m刮杠刮平,并控制墙体两侧及柱四周板标高,标高偏差控制在2mm以内,并用铁抹子抹平,支模时加设海绵条的办法可取得较理想效果。5.2 浇筑时,先下同混凝土配合比砂浆接浆。5.3 采取正确振捣方法,振动棒插点应均匀排列,快插慢抽,循序振捣,以免漏振。6
15、缺棱掉角6.1 模板垃圾清理干净,不得粘有残浆杂物。6.2 控制拆模强度,墙柱侧模拆模时,混凝土强度不应低于1.2MP。6.3 小心拆模,以免拆模碰坏混凝土棱角。6.4 涂刷脱模剂时,不得漏刷,以免模板脱不下,损坏混凝土。7 混凝土楼层表面不平7.1 严格按楼层标高布料,浇筑混凝土时,用4m刮杠找平,墙体根部采用2m刮杠找平,并用铁抹子收光,以利于墙体模板支设。7.2 采用一次机械抹光工艺。7.3 混凝土施工员及质检员监督检查操作工人混凝土楼板的压光,楼板的平整度必须保证控制在质量标准内。8 洞口变形8.1 模板阴角处用1501506的角钢与木模固定,阳角得用75756的角钢与模板固定,同时洞
16、口内部加支撑。8.2 混凝土浇捣时,要对称下料、振捣,并注意振动棒不能碰撞模板。9 裂缝9.1 混凝土浇捣完毕后采取两次抹实压光方法,即在混凝土收水前再在表面进行抹实压光。9.2 门窗洞口和房屋四角等薄弱部位应按设计要求放置加强筋,以防止这些部位出现裂缝。9.3 加强混凝土浇筑后养护工作,对裸露表面应及时用潮湿材料覆盖,认真养护,气温高的天气,应进行浇水养护,使混凝土保持始终湿润。七 砌块工程质量通病的防治 1 砌块排列不合理,组砌方法不对1.1 砌筑前,应根据建筑物平面和墙体情况绘制砌块排列图,尽量采用主规格砌筑,上下皮砌块错缝搭砌,纵横墙交错搭砌,保证砌体强度、整体性。1.2 砌块上下皮错
17、缝搭砌的长度控制在不小于砌块高的1/3,也不应小于90mm,如个别排列不开,无法满足搭砌长度要求的,应按规定在水平灰缝内放置拉结筋或钢筋网片。1.3 大于30mm的竖缝应用C20细石混凝土灌实,大于150mm的竖缝用整砖镶砌,镶砌部位不应集中,应均匀分散分布,墙角部位不得镶砖。2 灰缝砂浆不饱满2.1 配制砂浆不用细砂或含泥量过高的砂,配合比计量应准确,一般稠度控制在57cm,应有良好的和易性、保水性,砂浆随拌随用,不准用隔夜砂浆。2.2 灰缝应均匀,灰缝控制在812mm范围内,砌筑时随砌随用原浆勾缝,应密实。2.3 水平灰缝宜采用“坐浆法”,铺浆,一次铺浆长度不宜超过800mm,铺浆后应立即
18、放好砌块,一次摆正找平;竖向灰缝应采用“端面铺浆法”,即将砌块侧端面朝上,满铺砂浆,四边抹成八字形,与前面已砌好的砌块挤紧。八 外墙渗漏质量通病的防治 1 填充墙与剪力墙(柱)交接处渗漏水防治1.1 填充墙墙体拉结筋应严格按设计及施工规范要求设置。1.2 填充墙体所用材料在施工前应浇水湿润。1.3 填充墙与剪力墙交接处砌筑饱满,勾缝应密实。砌筑砂浆饱满度应不低于80%,不得有瞎缝、丢缝、开裂及勾嵌不实现象。1.4 填充墙上部斜砌部分应待其下部沉降稳定后再行砌筑,严禁一次砌至顶。1.5 建议室外装饰时在填充墙与剪力墙交接处加钉20cm宽钢丝网,以防止因两者收缩率不同而拉裂。1.6 为防止屋面楼面
19、梁板与顶层外墙砌体交界处开裂渗漏,在顶两层楼板外侧梁模板装订时梁底按图做滴水线,再进行砌体施工。2 外墙窗及窗框边渗漏水防治2.1 窗框与墙体间缝隙应用水泥砂浆分层填塞密实,固定窗框的木楔要及时取出(防止引水),并用砂浆填嵌。2.2 抹灰时内窗台应做成内高外低,高差为2cm。泛水应坡向正确,不得有咬框。2.3窗外框外侧周边在抹灰时留设58凹槽,并用防水胶密封。填嵌防水胶时凹槽内应清洁干燥,防水胶封闭应连续饱满,不得有缝隙、砂眼、气孔等。2.4 外窗下框在安装时宜采用两侧固定法且在外抹灰施工时做好成品保护,防止窗下框被施工人员踩踏而造成填缝不严。2.5 外窗各节点应设计合理,加工安装规范。窗下框
20、冒头处应设置排水孔。窗各拼装节点缝隙均应采用防水胶填嵌平滑密实。3 外墙面砖渗漏防治措施3.1 抹灰层与基层必须粘结牢固,基层表面应采用胶质水泥浆打底,抹灰应分层压实,脱层空鼓。3.2 填缝采用大面积刮抹法,缝中填满水泥砂浆后,用纱布擦去面砖上的多余物,待收水后,用物制的勾缝工具反复压抹,使缝隙密实饱满,平整光滑、无裂纹。九 地面工程质量通病的防治 1 地面空鼓1.1 水泥砂浆面层铺设前,必须认真将基层表面的垃圾、积灰或污染物彻底清除干净,基层表面平整又粗糙,确保面层与基层粘结牢固。1.2 面层铺设前一天,应进基层进行浇水湿润,使基层表面清洁干净,充分湿润且局部不积水。1.3 认真涂刷水泥浆结
21、合层。应根据基层干湿度控制水灰比,一般水灰比控制在0.40.5之间为宜。浆调好后均匀涂刷基层 不得漏刷,并严格做到随刷随铺设面层水泥砂浆,如发现水泥浆干涸的,则应铲去重刷。1.4 水泥砂浆配合比严格按设计要求,稠度不宜大于35mm,宜干硬性,手能捏成团为准。1.5 面层铺好后,应及时做好养护工作,养护时间不少于7天。2 地面起砂2.1 严格控制水灰比,水泥砂浆稠度不应大于35mm,并搅拌均匀。2.2 掌握好面层压光时间,水泥砂浆地面的抹压工作应控制在水泥初凝到终凝之间。2.3 面层抹压好后,应在常温湿润条件下养护,养护时间不少于7天。3 楼梯、台阶步级宽度和高度不一致3.1 在结构施工中,应注
22、意到楼梯的结构尺寸与建筑尺寸之间的关系,楼梯起步应比中间踏步高(高出楼层找平层厚度),而收步应比中间踏步低(低于找平层厚度)。3.2 在抹梯级面层前,应根据平台标高和楼面标高(找平后),先在侧面墙上弹一道梯级标准斜坡线,然后根据踏级步数,将斜线划等分,各个等分点,就是踏级的阳角位置。对尺寸偏差适度剔凿,以确保楼梯踏步宽度、高度尺寸一致。4 带有地漏地面倒泛水4.1 必须控制外走廊、淋浴间、厕所等地面标高,应比室内地面标高低2cm。4.2 施工中首先应保证地面基层标高、泛水坡的准确。做地面前,应以地漏处标高为准,顺地漏方向做放射性冲筋,找好坡度,用尺刮平。4.3 安装地漏时与土建密切配合,并应注
23、意调整标高。地漏应相对地面(最终完成面)落低510mm,地漏处做在盘子形。5 厕所、淋浴间渗漏水5.1 楼板四周除门洞外,应做混凝土翻边,其高度不应小于120mm。防水层四周应按设计要求卷起1500mm高,门口外恻300mm宽。5.2 管道穿越楼板应采用套管埋设。5.3 对厕所、淋浴间及走廊的楼地面,必须严格设计标高跌级(若设计无规定,按厅房标高低1520mm跌级)并做足够斜水坡度(2%),所有排水管口,必须低于楼地面1cm,使楼地面不致积水。5.4 卫生间、淋浴间的楼地面和墙裙的水泥砂浆抹灰,在操作前必须严格清理基层杂物,洗刷干净,涂上浓水泥浆一度,并应在两小时内铺上砂浆抹平、压实、压光。5
24、.5 土建和水电安装单位应互相配合,对穿楼面的立管、地漏,应预留孔洞,如因故重新开洞,应使用冲击钻、砼凿,小心操作,不得直接用大锤打洞。6 板块地面空鼓6.1 基层表面必须清扫干净,并浇水湿润不得有积水,以保证垫层与基层结合良好。基层表面涂刷水泥浆应均匀,并做到随刷随铺水泥砂浆结合层。6.2 板块面层在铺设前,浸水湿润,并将板块背面浮灰杂物清扫干净,等板块达到面干饱和时铺设最佳。6.3 结合层采用干硬性水泥砂浆,水泥砂浆稠度以24cm为宜。6.4 在养护期间不准上人行走或使用。7 面层接缝不平、缝隙不匀7.1 加强对进场板块质量检验,对几何尺寸不准,有翘曲、歪斜、厚薄偏差过大、宽窄不方正以及有
25、裂缝、掉角等缺陷的板块要剔除,以确保板块质量符合质量标准要求。7.2 板块铺贴前,必须由专人负责由楼道统一往房间引标高线,以保证地面平整和交圈。房间内应四面取中,在地面上弹十字线,铺好分段标准块后由中间向两侧和后退方向顺序铺镶,凡有柱子的,应先铺贴柱与柱中间的地面,然后向两边展开,并随时用水平尺找平,缝隙必须通长拉线, 十 门窗工程质量通病的防治 1 木门安装1.1 木门框翘曲1.1.1. 安装时要注意垂直度吊线,按规程进行操作。安装完毕要进行复查。1.1.2. 门框安装完以后,可先把立挺的下角清刷干净,用水泥砂浆将其筑牢,以加强门框的稳定性。但应控制砂浆的厚度,上面留出抹面的余量。1.1.3
26、. 注意成品保护,避免框因车撞、物碰而位移。1.1.4. 安扇前对门框要进行检查,发现问题应予处理。1.2 木门框不方正1.2.1. 安装前应检查框的每一个角的榫眼结合是否牢固。如果松动或脱开,应用钉子将其加固好以后再进行安装。1.2.2. 检查门框两根立挺上的锯口线的尺寸是否一致。如不一致,要重新找线。1.2.3. 框的立挺垂吊好后要卡方,两个对角线的长度相等时再钉固定。1.2.4. 框固定好后,再进行一次检查,看是否有出入,并注意将框的下角用垫木垫实。1.3 门扇开关不灵,自行开关1.3.1. 验扇前应检查框的立挺是否垂直,如有偏差,待修整后再安装。1.3.2. 保证合页的进出、深浅一致,
27、使上下页轴保持在同一个垂直线上。1.3.3. 选用五金要配套,螺丝安装要垂直。1.4 门扇安装的留缝宽度不合要求1.4.1. 门扇与框间立缝的留缝宽度为1.52.5mm。1.4.2. 框与扇间上缝的留缝宽度为1.01.5mm。1.4.3. 门扇与地面间缝:外门留缝宽度为45mm;内门留缝宽度为68mm;卫生间留缝宽度为1012mm。2 铝合金门窗2.1 门窗框变形2.1.1. 由于铝合金型材料碰撞后易变形,在组装时要注意保护。为防止组装时的磨损和碰撞变形,在组装场地铺两层草垫。2.1.2. 组装好应竖放在靠架上,框与框之间放置规格的隔板。2.1.3. 按设计图纸核对型号和检查铝合金门窗的质量,
28、发现有劈棱、窜角和翘曲不平,如偏差超标者,严重损伤或划痕,外观色差大者,应找有关人员协商解决,经修整,鉴定合格后才能安装。2.2 门窗拼头不平整,劈棱、窜角,局部翘曲,毛糙2.2.1. 安装前,应检查产品合格后再安装,对于劈棱、窜角严重者应予剔除。2.2.2. 用线锤、靠尺等调整窗框的垂直度,用水平尺检查调整下框的水平度后做临时固定,窗扇处于关闭状态。临时固定不应使窗扇变形。2.3 门窗位置进出不统一,门窗距台板尺寸不一致2.3.1. 安装门窗框上下、左右应有统一的基准线。安装就位后, 应及时用砂浆嵌实。2.3.2b. 内外墙的粉刷层或贴面应垂直、平整。2.4 门窗框松动2.4.1. 锚固铁脚
29、间距不得大于500mm,铁脚必须经过防腐处理。2.4.2. 锚固铁脚采用的材料厚度海里低于1.5mm,宽度不得小于25mm,锚固铁脚与埋件应焊牢。2.4.3. 根据不同墙体材料采用不同的锚固方法,砖墙上不得采用射钉锚固。2.4.4. 门窗洞口尺寸与窗框四周应有足够的空隙。2.5 推拉窗窗扇脱轨坠落2.5.1. 窗扇左右两侧上顶角要设防止脱轨跳槽的装置。2.5.2. 窗框安装前应校正碰撞造成的弯曲,安装中应拉线检查校正高低,达到顺直一致。2.6 推拉窗关闭后透光2.6.1. 窗扇四角连接节点的构造必须坚固,经行起轻微碰撞。2.6.2. 窗框、窗扇的对角线要调整达到一样长。2.6.3. 滑轮调整到
30、适宜位置,达到方正。2.7 推拉窗启闭不灵活2.7.1. 窗扇四角的节点连接必须牢固,平面稳定不晃动。2.7.2. 两滑轮之间的位置调整在一直线上。2.7.3. 卡死的滑轮要检修或调换。2.8 推拉窗关闭渗水2.8.1. 合理选料,下冒头的阻水边不低于25mm。2.8.2. 安装窗框时,要注意下冒头料的水平度,稍微向外倾斜,避免倒泛水。2.8.3. 窗框与墙体结合处要填嵌防水密封膏。2.8.4. 组合窗拼接节点要采接套插曲面搭接方法。2.8.5. 镶嵌玻璃的密封橡胶条要根据周长再适当放长20mm,使其呈自由状态,切不可拉紧,毛刷条长度要到位。2.8.6. 打玻璃密封胶要到位。2.8.7. 框扇
31、构件镶接节点处要满涂防水硅胶。2.8.8. 框下冒头要设泄水槽。十一 抹灰工程质量通病的防治 1 砖墙、混凝土基层抹灰空鼓、裂缝1.1 混凝土表面的油污、隔离剂等,均应在抹灰前清除干净,并用水泥浆刷毛。1.2 对凹凸不平的基层,应事先剔平或用1:3水泥砂浆分层补平。1.3 管道洞和贴墙管槽,应用1:3水泥砂浆嵌塞密实平整。1.4 抹灰前墙面应浇水湿润。1.4.1. 砖基层一般浇水两道使砖面吸水深度达810mm左右。混凝土基层吸水率低浇水可以少一些,但必须保证基层充分湿润。1.4.2. 各层抹灰间隔时间过长,或抹上的砂浆已经干硬时,则应已粉层面浇水湿润,防止刚抹上的砂浆中的水分被吸走,产生空鼓。
32、1.5 水泥、砂、石灰、外掺剂等原材料应符合质量要求,砂必须过筛。 1.6 严格控制级配比。抹灰砂浆必须具有良好的和性和保水性。常用抹灰砂浆稠度应控制如下:底层抹灰砂浆为1012cm;中层抹灰砂浆为78cm;面层抹灰砂浆为10cm。1.7 严格按操作规程施工,分层抹灰,每层厚度应符合规定要求,水泥砂浆宜为57cm,水泥混合砂浆79cm。且各层抹灰的间隔时间应根据气候及施工条件掌握好,通常在已粉面层67成干时,做后一层抹灰,以确保粘结牢固。各层表面以平整而又粗糙的毛面为宜。1.8 固定门框的木砖应预先埋设好,2m高的门框每边应不少于三块,安装门框时用元钉牢。门窗框四周要认真镶嵌密实,以避免门窗启
33、闭时振动而产生裂缝。1.9 水泥砂浆不得抹在石灰砂浆或混合砂浆上。2 轻质砼砌块抹灰空鼓、裂缝2.1 抹灰前把墙面清扫干净,必要时适当洒水湿润。2.2 涂抹水泥砂浆每遍厚度宜为57mm;涂抹混合砂浆每遍厚度宜为79mm。2.3 水泥砂浆和水泥混合砂浆的抹灰层,应待前一层凝结后,方可抹后一层。大面积抹灰前,修补找平用的砂浆应与抹灰用的砂浆材料一致。2.4 各种抹灰砂浆层在凝结前应防止雨淋、水冲、撞击和振动,水泥砂浆抹灰层宜在湿润的条件下养护。2.5 埋设暗管、暗线等的孔槽间隙,应先用砂浆分层填实,并沿缝长加挂钢丝网作防裂处理,再分层抹灰。3 混凝土顶板抹灰空鼓、裂缝采用清水混凝土技术,取消顶板抹
34、灰。4 抹灰接槎明显、有抹纹、色泽不匀4.1 抹灰的原材料应一致,水泥应同品种、同标号,砂亦用同产地。4.2 基层浇水应均匀。4.3 接槎位置应留在分格条处、腰线处或阴阳角处。4.4 用木抹子搓抹时,要掌握干湿,不能干搓,也不能用水拖,要用力轻重一致,必须上下抽搓,方向一致。5 阴阳角不垂直、不方正,护角不符合要求5.1 抹灰前,应在墙面认真做好灰饼和冲筋,同时做好“三线”,在距阴、阳角20cm左右处,必须要有一道冲筋,以保证阴阳角的垂直方正。5.2 根部灰抹完后,要用刮尺靠着墙面,将根部灰刮平,不足时应注意添灰,防止抛脚、勾脚现场发生。5.3 管道安装应在墙面抹灰后进行。当部分管道在抹灰前安
35、装时,在操作时应认真操作,各层灰浆抹上后,应用刮尺伸入管道里侧,将管道背后的墙面刮平整。一面完成后,再做另外一面,以做到管道背后的抹砂平整,阴角基本垂直。5.4 内墙门窗洞的大头角和所在阳角部位,均应用1:2水泥砂浆做水泥暗护角,护角线必须挂直,大头角必须兜方。护角线的高度为2m,每边宽度50mm,用水泥砂浆分层抹制。6 门窗框与墙体间的缝隙填塞不密实,表面不平整6.1 抹灰前,先检查门窗框位置是否正确,框与墙体连接是否牢固。6.2 外墙门窗与墙体间的缝隙应在大面积抹灰前用水泥砂浆分层填嵌密实。6 外墙抹灰雨水污染墙面女儿墙顶、窗台、雨蓬、以及凸出墙腰线等部位,其顶部应做足够的流水坡度。其下口
36、应做滴水线或滴水槽,滴水槽严禁任意划出,必须采用嵌条法施工。先将嵌条贴在正确位置上,抹灰后适时取出,然后对滴水槽进行修整,使滴水槽楞角整齐、顺直、槽内平整光滑。十二 饰面工程质量通病的防治 11.1 瓷砖墙面空鼓、脱落11.1.1 瓷砖在使用前,必须剔选,对缺棱、掉角、有暗伤以及挠曲变形的都应剔除。11.1.2 瓷砖在使用前,应用清水浸泡到瓷砖不冒泡为止,且不少于2h,待表面晾干后方可镶贴。11.1.3 瓷砖镶贴,应随贴随纠偏,严禁在镶贴砂浆收水后再纠偏。11.1.4 镶贴瓷砖时,每块瓷砖上抹砂浆时要估量准确,过多会影响已镶贴的邻块瓷砖,过少易空。11.1.5 镶贴瓷砖时,可用手轻压,或用小铲
37、木把轻敲,但不宜多敲,否则亦易造成空鼓。1.6 瓷砖镶贴后应及时清理墙面。嵌缝必须密实,防止漏嵌。2 瓷砖墙面接缝不平直、缝隙不均匀,踢脚板出墙厚度不够或过厚2.1 瓷砖在使用前必须派专人用套板进行规格挑选 ,剔除缺棱掉角、裂缝等缺陷,并分类堆放备用。2.2 粘贴前要找好规矩,用水平尺找平,阴阳角必须方正,纵横皮数和块数应事先算好,砖块必须预排,阳角处多用整砖,非整砖用在阴角处,条形砖不得小于1/2砖。2.3 踢脚线凸出墙面厚度为10mm。十三 油漆工程质量通病的防治 1 油漆流坠1.1 选择质量好的油漆和挥发速度适当的稀释剂,并控制其掺量。1.2 物体表面应处理平整、光洁,清除表面油、水等污
38、物。1.3 施工环境温度应符合油漆种类的标准要求(清漆宜在2027C,3h涂刷完)。1.4 涂漆时按工艺程序进行:先竖向、横向、斜向,最后再竖向将涂漆理平,使之油漆的涂膜厚度均匀一致。2 油漆透底2.1 严格控制油漆的稠度,不要随意在油漆中加稀释剂。2.2 要将油漆调均匀。十四 建筑电气工程质量通病的防治 1 电线管敷设不符要求1.1 线管埋入建筑物内,离其表面的距离不应小于15mm。1.2 线管的弯曲半径应符合规范要求:不应小于管子外径的6倍;埋设于地下或混凝土内不宜小于10倍。1.3 薄壁钢管应采用扣压式连接,镀锌钢管应采用丝扣连接。2 吊顶内配管、配线混乱,不规则2.1 吊顶内的电气配管
39、应做到横平竖直,不应斜走或交叉。吊、支架的设置应间距均匀、对称。电气管线的吊支架不得利用吊顶龙骨的吊筋作支架,也不得将管线直接入在吊顶龙骨上。2.2 吊顶内的导线,都应窗入电线管内保护,严禁明露在吊顶内。导线的连接接头应在接线盒或在灯具内,严禁明露在吊顶内。灯具近旁应有一只接线盒,接线盒的安装位置应便于检查维修并加盖板,接线盒本身应可靠接地。3 箱、盒预埋缺陷3.1 灯位、开关、插座箱盒预埋的坐标应符合设计图要求,操作人员在定位时纵向、横向的交叉点要测量准确。3.2 在现浇混凝土内预埋箱盒应紧靠模板,固定牢靠,并应主动与土建密切配合,避免歪斜或凹入混凝土墙内。3.3 箱盒的“敲落孔”开孔当与进
40、箱盒的管径不相匹配时,必须采用机械重新开孔,严禁用电焊、气焊开孔。3.4 箱盒口外可加工一只模具套入箱内,四周用水泥砂浆修补平整光洁。穿线前应将箱盒内杂物清除干净。预埋在混凝土内的箱盒,在杂物清除干净后,应及时刷红丹防锈漆。4 导线的接线、连接、包扎质量较差4.1 操作人员应加强对规范、标准的学习并加强技术培训,能熟练掌握搪锡的操作方法或压接要求。4.2 规范明确规定在接线螺栓或接线端子上的导线连接宜为一根,最多不能超过2根,在螺栓上当接2根线时,中间应加平垫片,并应有紧固件(弹簧垫片或双螺帽)。4.3 多股导线的压接,宜采用镀锌铜接头压接。5 灯具安装不符合要求5.1 灯具安装前对中心点(前
41、后、左右)要用尺测量检查,对有偏位的应及时整改纠正,使灯具安装的位置统一、整齐、美观。5.2 成排灯具在安装过程中应拉线,使灯具在纵向、横向、斜向及高低水平上都成一直线。偏差不大于5mm。5.3 嵌入在吊平顶内的灯具(日光灯、方灯等),固定位置应按设计要求有专设的框架,灯具安装应牢固。6 开关、插座的安装与接线不符合要求6.1 单股导线在插入线孔时应拗成双股,并将螺丝顶住后拧紧,防止松动。6.2 开关、插座盒内的导线应留有一定的余量,一般100150mm为宜。6.3 暗装的开关、插座接线盒,坐标位置应测量准确统一。14 建筑给排水工程质量通病的防治 1 垂直或水平管道的管卡设置不当1.1 严格
42、按照规范要求正确确定垂直管道固定管卡的标高,尤其是同室各种垂直管道的标高应统一。1.2 排水管的设置应符合有关规范和设计要求。2 排水管道堵塞2.1 施工中对留出的管口应严密封堵,避免杂物掉入管道。2.2 卫生器具安装前应认真检查,及时清除管道内的杂物。2.3 卫生器具安装后应及时对产品进行保护。2.4 排水立管在埋地转弯时不宜使用单个90弯头,而宜采用2个45弯头或弯曲半径不小于4倍管径的90弯头,以增大弯曲弧度,使排水畅通。3 消防箱内消火栓及控制按钮接线盒安装不合要求消防箱内栓口的高度,应符合设计和规范要求。栓口高度应一致。4 地漏安装不符要求4.1 装饰施工的土建与安装人员应该加强协调
43、联系,确定漏高度,地漏应装在地面最低处,其篦子板顶面应低于设置地面5mm。4.2 地漏留洞前,应会同土建人员确定地漏位置,尽量使地漏位于地砖中心位置,做到美观。4.3 装饰施工人员在地漏安装到位铺设地面砖等材料时,应根据地漏面板的大小准确开孔,使开孔的大小及圆弧整齐一致,达到外观的各谐美观。5 面盆、洗涤盆安装不符要求(面盆、洗涤盆在安装排水栓时应涂油灰,并将溢水孔内杂物清除干净,然后将排水栓的溢水孔对准面盆、洗涤盆的溢水孔并慢慢用力将排水栓压紧,同时底部橡皮圈应垫平整并将尼龙格令的锁紧螺母在底部拧紧直到把油灰挤出,最好在上下四周同时打出硅胶,以确保排水栓及丝扣处无渗漏现象。6 坐便器安装不牢
44、固6.1 坐便器底座的固定螺栓,一般应采用镀锌膨胀螺栓,螺栓直径不得小于6mm,螺栓应露出螺帽,螺帽与瓷座之间应采用软性垫片,不得使用钢垫片。坐便器和水箱都不得使用木螺钉固定。6.2 预留排污管口的尺寸应与设计选用的坐便器型号相吻合,水箱一般应紧靠墙面,不应留有空隙。6.3 坐便器底座应与地面平齐,四周缝隙打上硅胶,不应使用水泥砂浆。15 通风与空调工程质量通病的防治 1 吊平顶内风管与风口连接不符要求1.1 在风口安装前进一步检查连接短管是否在长度、宽窄和风口尺寸相一致,如不相符合的应暂停风口安装,并将测量的数据报告业主、监理或设计单位,明确修改意见后进行调整,以确保风管与风口的连接正确、严
45、密。1.2 当风管与风口的连接不到位,距离有的在30100mm等时,可加工一根短的金属风管套在原风管的外面,套管与风口连接达到平整、严密;并用密封胶将接缝处封死。1.3 当风管与风口的连接宽度不一致(一般多为风口大风管小)时,应在连接风管的外侧加工一只异径风管,套在原风管外侧,使风管与风口大小相一致,并在异径套管的外侧打上密封胶。2 风口安装不符要求2.1 要提高管理人员、操作人员对装饰安装工程整体观感要达到整齐统一、美观和谐的认识。施工中要加强管理,统一要求。特别是在开孔时,应主动和装饰土建施工人员做好协调配合工作。2.2 风口安装的高度、中心位置应一致,排列应整齐。成排的风口,应先对吊平顶中连接风口的金属短管进行校正,平顶开孔时应拉线,确保风口安装在一条直线上。风口安装应平直方正,与建筑物装饰面贴实,不应有歪斜或翘曲现象。风口与风管的连接应严密、牢固。铝合金条形风口的安装,其表面应平整、线条清晰、无扭曲变形,转角、拼缝处衔接自然,且无明显缝隙。 中恒建设集团有限公司 2016年11月- 29 - 中恒建设集团有限公司
