中国地质调查局地质调查项目野外验收要求
第一条 为做好地质调查项目野外验收工作,提升地质调查工作质量,依据中国地质调查局地质调查项目管理措施(试行),制订本要求。
第二条 任务书或设计中明确有野外实物工作量工作项目均应进行野外验收。
第三条 野外验收工作标准上由项目管理办公室组织,实施单位参与,也可委托相关部门或负担单位组织。
第四条 负担单位应在野外工作结束前30天,向组织验收单位提出项目野外验收申请(格式见附件1)。
第五条 野外验收应含有下述条件
(一)已完成设计要求野外工作和关键测试工作量;
(二)原始资料齐全、正确;
(三)原始资料(含实物资料)已经整理,并编目造册;
(四)负担单位已对关键实物工作量进行了检验或内部验收;
(五)编写了项目野外工作总结。
第六条 组织验收单位应在收到野外验收申请表后10个工作日内确定野外验收时间、地点和教授组组员,并回复负担单位。
第七条 由组织验收单位聘用野外验收教授,确定验收组长,实施组长负责制。验收组应由3—7名教授组成。验收教授通常应含有高级专业技术职称,含有丰富野外工作经验。验收教授实施回避制。

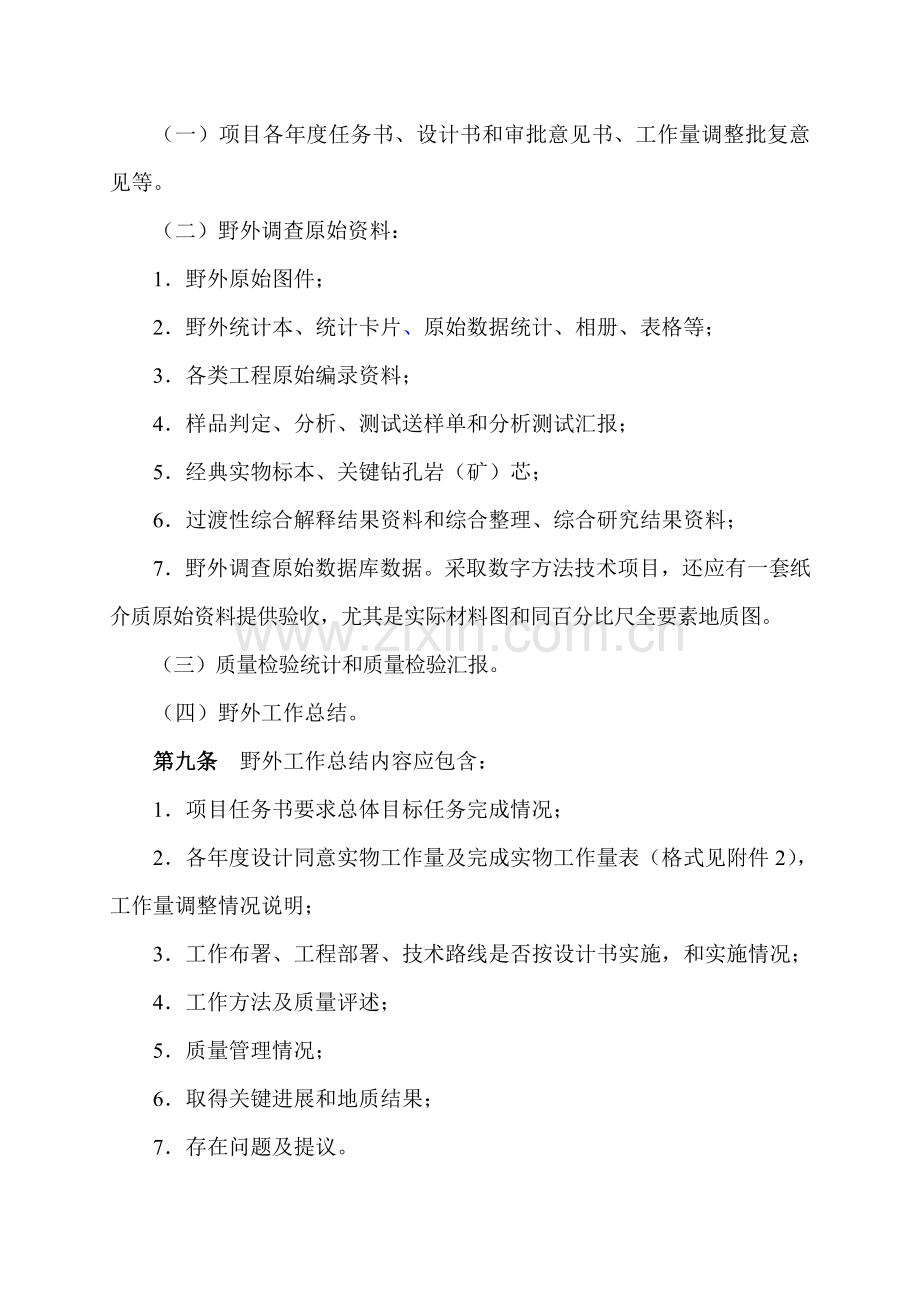

第八条 提供野外验收资料
(一)项目各年度任务书、设计书和审批意见书、工作量调整批复意见等。
(二)野外调查原始资料:
1.野外原始图件;
2.野外统计本、统计卡片、原始数据统计、相册、表格等;
3.各类工程原始编录资料;
4.样品判定、分析、测试送样单和分析测试汇报;
5.经典实物标本、关键钻孔岩(矿)芯;
6.过渡性综合解释结果资料和综合整理、综合研究结果资料;
7.野外调查原始数据库数据。采取数字方法技术项目,还应有一套纸介质原始资料提供验收,尤其是实际材料图和同百分比尺全要素地质图。
(三)质量检验统计和质量检验汇报。
(四)野外工作总结。
第九条 野外工作总结内容应包含:
1.项目任务书要求总体目标任务完成情况;
2.各年度设计同意实物工作量及完成实物工作量表(格式见附件2),工作量调整情况说明;
3.工作布署、工程部署、技术路线是否按设计书实施,和实施情况;
4.工作方法及质量评述;
5.质量管理情况;
6.取得关键进展和地质结果;
7.存在问题及提议。
第十条 验收过程包含对原始资料室内检验和野外实地抽查,检验和抽查内容应覆盖关键工作手段。原始资料室内检验百分比不低于全部资料5%;山地工程抽查百分比标准上不低于野外实物工作量20%;面积性工作最少检验3条路线。
第十一条 野外验收程序及要求
1.组织验收单位介绍项目基础情况、验收日程安排、验收教授组组成、验收内容和验收依据。
2.听取项目负担单位野外工作汇报、教授质询、项目组答疑等。
3.室内检验关键是:实物工作量及目标任务是否完成;原始资料是否齐全、完整、正确,整理是否立即;综合资料是否和原始资料相吻合;仪器设备、方法技术、工作精度是否符合规范和设计要求;项目质量管理体系运行是否有效。对关键实物工作量应依据原始编录资料进行查对、核实和确定。
4.野外检验关键是:地质路线和地质(采样、观察)点、实测剖面、工程等是否客观真实和正确;原始资料和地质客体是否吻合;工程施工质量和样品采集质量是否符合设计要求。
5.验收组组员对室内和野外检验内容进行评议,并和负担单位交换意见。
6.野外验收意见书内容:实物工作量完成情况;取得关键工作进展;评述工作质量、项目质量管理体系运行、原始资料整理情况;提出存在问题和整改意见。
7.野外验收按优异、良好、合格、不合格四个等级评定。优异≥90分,90分>良好≥75分,75分>合格≥60分,不合格<60分。
8.宣告野外验收意见。
第十二条 组织验收单位应在5个工作日内完成验收意见审核并发送野外验收意见书(格式见附件3)。野外验收意见书一式3份(附电子文档),负担单位、实施单位和组织验收单位各1份。
第十三条 野外验收不合格项目,负担单位应按野外验收教授意见要求补做工作后向组织验收单位申请重新野外验收。
第十四条 对于中止项目,项目管理办公室应组织教授对已完成工作量和工作质量进行验收和确定,下发书面验收意见书,作为编写中止项目工作总结和经费结算依据。
附件:
1.中国地质调查局地质调查项目野外验收申请表
2.中国地质调查局地质调查项目实物工作量汇总表
3.中国地质调查局地质调查项目野外验收意见书
附件1
中国地质调查局地质调查项目野外验收申请表
申请验收单位填写
项目名称
项目编码
任务书编号
完成单位
1. 2.
项目责任人
1.
申请野外验收时间
起止时间
野外工作结束时间
联络人
电话
传真
通讯地址
邮编
单位意见:
责任人(签章): 年 月 日(公章)
组织验收单位填写
验收地点
验收时间
年 月 日
验收组
1.(组长) 2. 3. 4.
5. 6. 7.
联络人
电话
传真
通讯地址
邮编
验收编号
中地调( )野验字[201 ] 号
单位意见:
责任人(签章): 年 月 日(公章)
注:中地调( )野验字[201 ]×××号,( )中填写各组织验收单位名称前一个或两个字,如:华北地域项目管理办公室-华北;×××为次序号。
附件2
中国地质调查局
地质调查项目实物工作量汇总表
工作项目
计量单位
设 计 工 作 量
完成工作量
完成百分比
(%)
合 计
年
年
年
填 表 说 明
1、工作项目栏按《地质调查项目设计预算工作项目目录(甲类)》一至十一项分列,应逐项和项目设计预算相对应。
2、设计工作量应依据项目设计书,分年度列出。
附件3
中国地质调查局
地质调查项目野外验收意见书
中地调( )野验字[201 ] 号
项目名称
:
负担单位
:
项目编码
:
任务书编号
:
组织验收单位
: (公章)
验收日期
: 年 月 日
中 国 地 质 调 查 局 印 制
野 外 验 收 意 见
一、 项目名称
二、 野外工作起止时间
三、 设计要求任务、指标完成情况
四、 野外抽检情况
五、 工作质量情况
六、 质量管理和质量体系运行情况
七、 存在问题和整改意见
八、 结论
验收组组长 (签字)
年 月 日
地质调查项目野外验收评分表
项目名称:
项目
验收关键内容
标准分
评分
1.原始资料质量
(1)野外地质资料齐全;
(2)野外地质资料真实、可靠;
(3)野外地质资料和地质特征吻合;
(4)野外样品有代表性。
25
2.目标任务和工作量完成情况
(1)完成历年任务书下达工作任务;
(2)完成历年设计书确定工作量。
20
3.工作布署和方法技术情况
(1)工作布署落实、工程部署合理,能达成预期目标;
(2)采取技术方法、手段及多种方法、手段配合合理、有效;
(3)工作精度满足设计要求。
20
4.地质资料综合整理和研究情况
(1)系统开展地质资料综合整理;
(2)综合研究工作充足。
15
5.质量体系运行和工作质量情况
(1)建立了质量管理体系,并运行有效;
(2)针对项目建立质量保障方法,施行有效。
10
6.工作总结情况
(1)工作量及施工总结;
(2)任务完成情况总结;
(3)质量总结;
(4)结果总结。
10
累计
100
野外验收等级
评分标准
优异≥90分,90分>良好≥75分,
75分>合格≥60分,不合格<60分
野外验收
等级
教授组组员签字:
教授组长签字:
年 月 日
组织验收单位意见
主管领导签字
组织验收单位(盖章)
年 月 日
