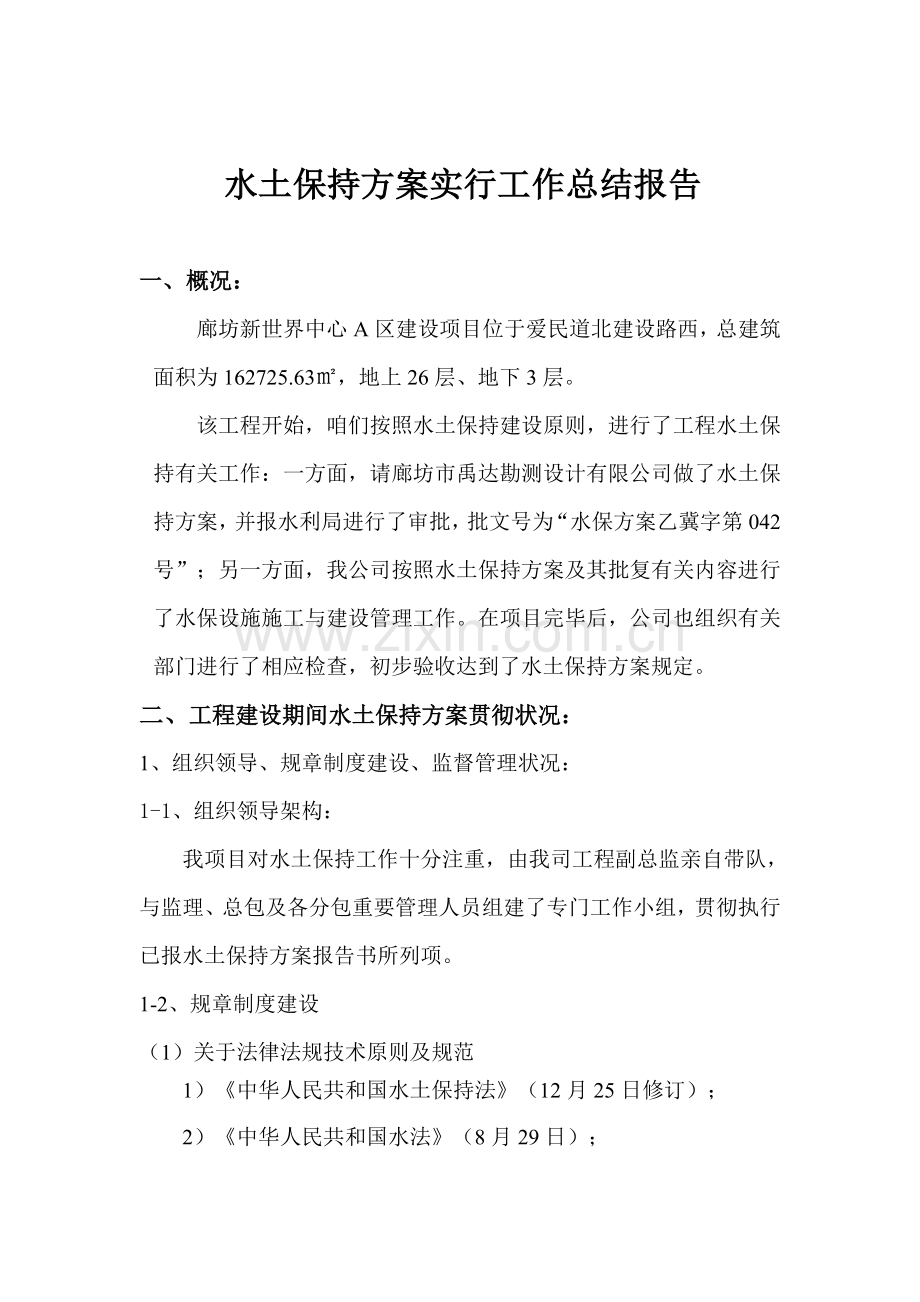

1、廊坊新世界中心A区水土保持方案实行工作总结报告廊坊新世界房地产开发有限公司3月2日 水土保持方案实行工作总结报告一、概况:廊坊新世界中心A区建设项目位于爱民道北建设路西,总建筑面积为162725.63,地上26层、地下3层。该工程开始,咱们按照水土保持建设原则,进行了工程水土保持有关工作:一方面,请廊坊市禹达勘测设计有限公司做了水土保持方案,并报水利局进行了审批,批文号为“水保方案乙冀字第042号”;另一方面,我公司按照水土保持方案及其批复有关内容进行了水保设施施工与建设管理工作。在项目完毕后,公司也组织有关部门进行了相应检查,初步验收达到了水土保持方案规定。二、工程建设期间水土保持方案贯彻状

2、况:1、组织领导、规章制度建设、监督管理状况:1-1、组织领导架构: 我项目对水土保持工作十分注重,由我司工程副总监亲自带队,与监理、总包及各分包重要管理人员组建了专门工作小组,贯彻执行已报水土保持方案报告书所列项。1-2、规章制度建设(1)关于法律法规技术原则及规范1)中华人民共和国水土保持法(12月25日修订);2)中华人民共和国水法(8月29日);3)中华人民共和国环保法(1989年12月26日);4)中华人民共和国防洪法(1997年8月29日);5)中华人民共和国水土保持法实行条例(国务院令第120号);6)中华人民共和国河道管理条例(国务院令第3号);7)建设项目环保管理条例(国务院

3、令第253号);8)河北省实行中华人民共和国水土保持法办法(1995年11月18日,6月26日修改)。9)开发建设项目水土保持设施验收管理办法(水利部令第16号发布,水利部令第24号修改);10)水利部关于修改或废止某些水利行政允许规范性文献决定(水利部11)生产建设项目水土保持监测资质管理办法(水利部令第45号)12)关于加强水土保持工作告知(国务院,国发19935号); 13)关于加强水土保持生态环境建设告知(水利部,水保1998483号);14)开发建设项目水土保持方案管理办法(水利部、国家计委、国家环保局,水保1994513号);15)水利部关于加强大中型开发建设项目水土保持监理工作告

4、知 (水保89号);16)水利部办公厅关于加强大型开发建设项目水土保持监督检查工作告知(办水保97号);(2) 技术规范与原则1)开发建设项目水土保持技术规范(GB50433-);2)开发建设项目水土保持设施验收技术规程(GB/T 22490-);3)水土保持工程质量评估规程(SL336-);4)重要造林树种苗木(GB6000-1999);(3)项目参建各方贯彻规章制度状况:1)建设方:统筹领导贯彻执行水土保持报告贯彻状况;2)监理方:认真按照报告书中内容严格执行监理,做好本项目水土保持工作;3)总包方:带头执行水土保持报告书中土方开挖及回填等有关内容;4)小市政分包方:在总包领导下严格执行水

5、土保持报告书中关于土方开挖回填等有关内容;5)园林绿化分包方:在总包领导下严格执行水土保持报告书中关于土方及绿化种植等有关内容;在项目建设过程中,认真贯彻贯彻水土保持“三同步”建设工作。完善相应工程管理制度、检查制度、发现问题整治制度,领导机构对每个详细项目进行定期不定期巡逻指引,按照水土保持方案中详细规定与办法严格贯彻,并规定工程部与监理单位严格监督工程质量、加快工程建设进度。1-3、监督管理状况:在项目建设期间,认真接受关于质量监督管理部门监督、检查,接受水务管理部门监督及指引工作,与各参建单位共同做好水土保持报告书中规定各项工作。2、水土保持工程、办法实行状况(工程办法、植物办法及暂时办

6、法),工程量及投资:2-1、工程办法 重要涉及地面硬化、排水系统等;对涉及地表扰动区域表土,并集中堆放,不适合做绿化表土用于地面加高或其她用途,施工完毕及时回填,绿化场地按规定平整覆土。现场结合施工场地总平面图及施工组织设计,对生活区、办公区、生产加工区及重要施工道路(消防环道)进行场地硬化。若施工现场有垃圾、渣土、建筑垃圾等要进行清除,某些有碍施工市政设施、房屋树木要进行拆迁和迁移,然后可按照设计图纸进行地形整顿,重要使其与四周道路、广场标高合理衔接,使绿地排水畅通。如果用机械平整土地,则事先理解与否有地下管线,以免机械施工时损坏管线。建设草坪,草坪建造完毕后,地形和土壤条件很难再行变化。要

7、想得到高质量草坪,应在铺设前对场地进行解决,重要应考虑地形解决,土壤改良及做好排灌系统。草坪植物是低矮草本植物,没有粗大主根,与乔灌木相比根系浅。因而,在土层厚度局限性以种植乔灌木地方仍能建造草坪。排水及灌水系统草坪需要考虑排除地面水,因而,最后平整地面时,要考虑地面排水问题。不能有低凹处,以避免积水。草坪多运用缓坡来排水,也可设立缓坡排水沟道,其最低一端可与雨水口连接,并经地下管道排走,抱负平坦草坪表面应是中部稍高,逐渐向四周或边沿倾斜。建筑物四周草坪应比房基供低 5cm,然后向外倾斜。地形过于平坦草坪或地下水过高草坪等应设立暗管或明沟排水。2-2、暂时办法在建筑物周边、暂时堆土区等水土流失

8、重点地段采用暂时工程办法防止水土流失,采用“先挡后弃”,并考虑综合运用,减少占地面积和运转次数。重要有编织袋装土暂时挡拦、苫布遮盖、暂时排水沟、沉淀池等。防止保护办法。在大风或干燥季节对表土裸露区域洒水抑尘,运送土方车辆遮盖,工程施工中考虑综合运用,尽量减少占地和破坏植被面积。a、 小市政管线挖方暂时苫盖: 管线开挖土方,暂时堆放在沟槽一侧,采用防尘网对堆土表面进行苫盖,小市政雨水、污水、燃气、给水等管线合计用防尘网2840。b、 车辆清洗槽:为防止施工车辆车轮带出泥土污染周边环境,在工地大门口设立一处混凝土洗车凹槽,安装自动喷水洗车设备,保证进出场土方车辆及混凝土罐车能及时清洗轮胎以达到防止

9、污染目。c、暂时沉砂池:在工地大门口设混凝土洗车凹槽及工地四周共挖砌四座2m暂时沉砂池,沉积冲洗车轮泥砂,污水循环使用,到达一定污染限度及时排放到市政污水管网。泥砂定期清淤。d、暂时排水沟:新世界A区项目暂时办法涉及砌筑暂时排水沟及排水管约890米,收集道路及周边地表径流,避免泥水漫流,末端与暂时尘砂池相连,收集污水及时排放到市政污水管网,泥砂定期清淤。排水沟为梯形,底宽30cm、高30cm,上宽45cm,素土夯实,某些段水泥砂浆抹面。e、园林绿化暂时苫布覆盖: 园林整顿地形绿化前暂时堆土苫布苫盖约1900,避免导致扬尘污染环境。f、暂时洒水: 硬化路面及场地不定期洒水抑制扬尘。 以上各项暂时

10、办法估算投资约105900元。3、土石方挖填、堆弃及运送状况: 3-1、土方开挖:a、土方开挖办法:开挖前保证降水已经到位,严格按专项方案中分层及放坡办法分段开挖。土方开挖整体上分两步,两次放坡。第一步土方开挖深度3.5m。第二步土方开挖深度至槽底。开挖预留800mm操作面,边坡土方与槽内土方须密切配合边坡支护工程施工,挖土至3.5m处工作面,做第一步坡面护坡,以保证基坑工程安全。b、土方开挖由专人指挥,采用分段对称开挖。并严格遵循“分层开挖、禁止超挖”及“大基坑小开挖”原则。当挖至标高接近基本底板标高时,边抄平边配合人工清槽,防止超挖,并按支护方案规定及时修整边坡及完毕支护办法,防止土方坍塌

11、。c、雨期施工时,基坑应分段进行开挖,并在基坑两侧围以土堤或挖排水沟,以防地面雨水流入基坑槽,同步应经常检查边坡和支护状况,防止坑壁受雨水浸泡导致塌方。3-2、土方回填:a、填方前,应清除基底垃圾、树根、模板、杂草等有机杂物,抽出坑穴积水、淤泥及验收基底标高,检查地下管道、通信器材、地下电缆等与否安装完毕、管道支承与否有无支墩、牢固可靠。b、对填方基底和已完毕隐蔽工程进行检查和中间验收,幷作好记录,在基本达到规定强度后方可进行,回填土应采用在构(建)物四周同步对称下料进行回填。c、回填土质应符合施工规范规定。回填土由基坑边下土,分层回填,人工铺设,采用打夯机夯实,幷注意控制土壤含水率,虚铺厚度

12、每层控制在300mm之内,每回填一层,打夯34遍,机械夯不到位置采用人工夯实,厚度每层不应超过200mm,打夯34遍。夯实后应取样送检,取样办法和数量要符合施工规范规定。d、填方施工结束后,应检查标高、边坡坡度、压实限度等,检查原则应符合关于施工规范规定。3-3、堆弃及运送状况:回填土方运到三区南侧未开工二区场地暂时存储,用苫布覆盖,以防扬尘污染,别的土方采用自卸式运送车外运,车顶覆盖,以免遗撒及扬尘。四、经验、存在问题及建议:对于工程开发建设扰动土地,及时进行土地整治,清除建筑施工垃圾;对于基本开挖施工,严格执行先挖后填,保证表层土覆盖在表层,充分运用表层土中丰富有机质和植物种子、根块等繁殖

13、体,结合人工播种,使植被群落尽快实现自然恢复。公共设施区进行园林绿化美化,提高项目区绿化原则,施工暂时占地、设备及材料堆放场地、其她空闲和裸露土地宜播撒草籽野生暂时绿化;尽量采用乡土植物种,草种采用耐践踏、抗旱力较强、耐寒等。对施工现场设立暂时覆盖、暂时拦挡、暂时排水、沉沙等办法控制扬尘和水土流失。基本及管线开挖避开雨季特别是雨天施工,对于堆放时间短且不在雨季暂时堆土只进行覆盖即可。公司对水土保持办法投入了大量人力、财力及物力进行管理与建设,对工程各个分区实行水土保持办法,成立专门管理组织加强寻常管理与巡视。 五、报告总结: 依照公司现场自查,咱们以为:该项目水土保持方案中内容得到了贯彻贯彻,水土流失防渗成功明显,达到了水土保持方案中内容与规定,并满足了水土保持设计规定。在后来工作中,咱们将继续搞好水土保持工作,定期不定期进行水保设施检查,保证设施正常、沟道畅通。并加大对草皮、树木看守力度,使其充分发挥防止水土流失功能。 廊坊新世界房地产开发有限公司 3月2日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
