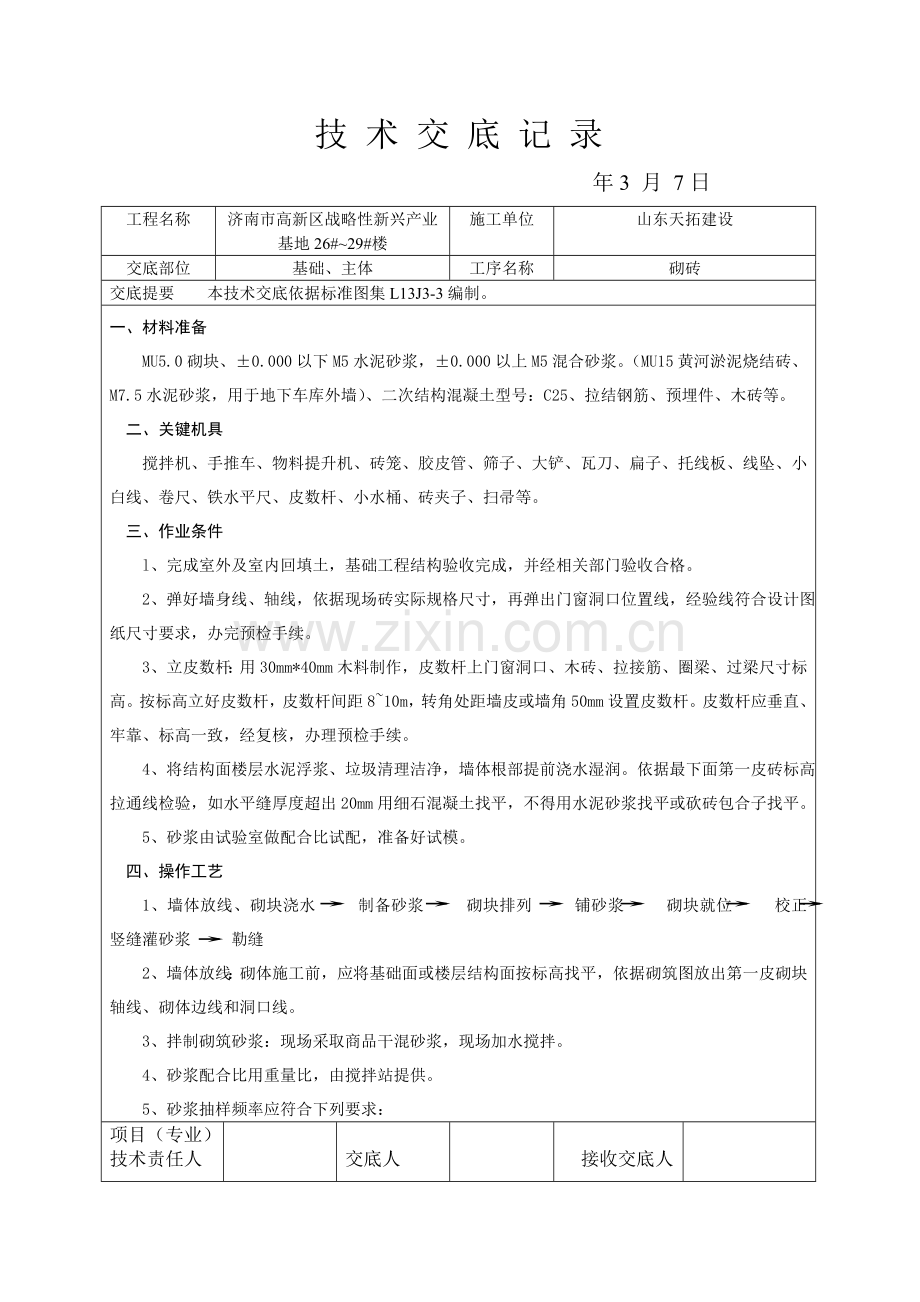

技 术 交 底 记 录
年3 月 7日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要 本技术交底依据标准图集L13J3-3编制。
一、材料准备
MU5.0砌块、±0.000以下M5水泥砂浆,±0.000以上M5混合砂浆。(MU15黄河淤泥烧结砖、M7.5水泥砂浆,用于地下车库外墙)、二次结构混凝土型号:C25、拉结钢筋、预埋件、木砖等。
二、关键机具
搅拌机、手推车、物料提升机、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。
三、作业条件
l、完成室外及室内回填土,基础工程结构验收完成,并经相关部门验收合格。
2、弹好墙身线、轴线,依据现场砖实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸尺寸要求,办完预检手续。
3、立皮数杆:用30mm*40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁尺寸标高。按标高立好皮数杆,皮数杆间距8~10m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢靠、标高一致,经复核,办理预检手续。
4、将结构面楼层水泥浮浆、垃圾清理洁净,墙体根部提前浇水湿润。依据最下面第一皮砖标高拉通线检验,如水平缝厚度超出20mm用细石混凝土找平,不得用水泥砂浆找平或砍砖包合子找平。
5、砂浆由试验室做配合比试配,准备好试模。
四、操作工艺
1、墙体放线、砌块浇水 制备砂浆 砌块排列 铺砂浆 砌块就位 校正 竖缝灌砂浆 勒缝
2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块轴线、砌体边线和洞口线。
3、拌制砌筑砂浆:现场采取商品干混砂浆,现场加水搅拌。
4、砂浆配合比用重量比,由搅拌站提供。
5、砂浆抽样频率应符合下列要求:
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月7 日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
本技术交底依据标准图集L13J3-3编制。
(1)每一工作班每台搅拌机取样不得少于一组:
(2)每一楼层每一分项工程取样不得少于一组:
(3)每一楼层或250m3砌体中同强度等级和品种砂浆取样不得少于一组;
(4)每组6块,砂浆材料、配比变动时,应重新制作试块。
6、搅拌机投料次序:干混砂浆 水。搅拌均匀后,再加入水搅拌均匀。
7、砌块排列:按砌块排列图在砌体线范围内分块定尺、划线,排列砌块方法和要求以下:
砌块排列上、下皮应错缝搭砌,搭砌长度为砌块1/2,不得小于砌块高度1/3,也不应小于150mm,假如搭错缝长度满足不了要求搭接要求,应依据砌体结构没计要求采取压砌钢筋网片方法。外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌。
砌块就位和校正:砌块砌筑前一天进行浇水湿润,冲去浮尘,清除砌块表面杂物后方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度。
8、砌筑墙体要同时砌起,不得留斜槎。天天砌筑高度不超出1.8米。
9、转角及交接处同时砌筑,不得留直槎,斜槎高小于1.2米。
10、当墙长大于等于5M或层高2倍时加设结构柱,砼强度等级为C25.结构柱箍筋在纵向钢筋搭接及各层上下端600mm高范围内(大于净高1/5),间距加密至100mm。转角处结构柱按图纸要求设置。
11、拉接筋为通长设置2根c6钢筋.
12、墙体和梁底预留20-25CM缝隙,用防腐木楔塞紧,15天后用1:3干砂水泥砂浆封堵。
13、窗台下压顶按图示尺寸通长设置,一匹砖下抗裂筋取消。
14、墙体和梁连接处挂设钢丝网,上下宽度大于20CM。
15、楼梯间挂设双向钢丝网Ø4@250,砂浆面层厚度20mm。
16、屋面女儿墙及门窗≥3000mm两侧、带形窗窗裙墙,应设置结构柱,结构柱间距≤3000mm,女儿墙抗震方法详图纸。
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月7 日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要
本技术交底依据标准图集L13J3-3编制。
17、当有洞口砌块墙尽端至门窗洞口边距离小于300mm时,宜采取现浇钢筋混凝土结构柱。
18、墙上洞口宽度不宜大于2.1m。当洞口宽度大于2.1m时,洞口两侧应加设结构柱(结合图纸设计及会审施工),洞口过梁宜和主体结构柱或结构柱整体连接。
19、加气砌块墙体和结构柱结合处,宜砌成马牙槎(见下图),马牙槎宜先退后进,错开宽度为60~100mm。上下要顺直,错开宽度本工程统一按80mm留置,砂浆清理洁净。
20、加气砌块墙体,应在底层和顶层门窗洞口过梁上方及窗口下第一道水平灰缝内设置3根C6拉结钢筋,钢筋长度见下图。当用主体结构钢筋混凝土梁或圈梁替换过梁,窗口下采取钢筋混凝土窗台梁且窗台梁嵌入两端墙体各大于600mm,或采取通长现浇钢筋混凝土窗台梁时,可不另设拉结钢筋。其它各层宜按上述要求设置拉结钢筋。
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月7 日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要
本技术交底依据标准图集L13J3-3编制。
21、顶部为自由端加气砌块隔墙顶面应沿墙全长设置现浇混凝土压顶梁,配筋及做法依据图纸结施-02中施工。
22、加气砌块墙体洞口处过梁,伸过洞口两边搁置长度每边不得小于300mm。
23、墙体拉结筋连接:采取焊接接头时,单面焊焊接长度为10d,双面焊为5d;采取绑扎搭接连接时,搭接长度为50d,且不应小于400mm。
24、预制块按下图配置:
25、电梯过梁事宜
① 两侧3200处梁从电梯基坑底起,0.9m第一道,以后每2米一道,距离顶部0.5m一道(一直按二次结构梁中算)。梁高H=300mm。当过梁中距离主楼梁≤100mm,可取消此处过梁。
② 门口一侧梁:距离建筑地面2.25米为过梁底,H=300mm,门口上方通长设置。
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月7 日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要
本技术交底依据标准图集L13J3-3编制。
26、墙高超出4米时,在墙体半高处设置和柱连接且沿墙全长贯通钢筋混凝土圈梁,圈梁高200mm,纵筋为4根C10,箍筋为C6@200.
27、墙长大于5米时,墙顶和梁板应有拉结,拉结做法依据图纸施工。
28、楼梯间填充墙四角、悬挑梁端部、填充墙转角处设结构柱,全部结构柱间距小于3米。
29、框架柱边小剁改混凝土做法:
30、全部室外露天环境下现浇栏板和挑檐板设置伸缩缝,间距小于12m,缝宽20mm,沥青麻丝填实。
31、建筑门、窗、洞口处,均采取钢筋混凝土过梁,选择标准图集L13G7,过梁宽度同墙厚,梁上荷载等级为1级。预制过梁和现浇钢筋混凝土构件相连时,预制过梁改为现浇。
32、建施楼层平面图窗间墙575mm、700mm改为:墙两侧设置结构柱,结构柱间用素砼浇筑。
33、卫生间上翻按建筑高度300mm。
34、外墙100mm厚加气砌块墙改为150mm,具体依据设计变更施工。
35、填充墙腰梁
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月7 日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要 本技术交底依据标准图集L13J3-3编制。
五、质量要求
1、主控项目
(1)墙体拉结筋搭接、焊接必需符合要求,严禁断开,人为切断、不搭接或不焊接。不然,整层墙体拆除检验,你单位并负担一切损失及后果。严禁浪费砌筑材料,发觉每处罚款200~元。
(2)墙体必需按控制线尺寸砌筑,确保垂直、平整,发觉不符合要求拆除重新砌筑,你单位并负担一切损失及后果。墙体落地灰立即清理洁净,严禁浪费,不然每处罚款200~元。
(3)墙体转角处和纵横墙交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度2/3。
(4)水平灰缝砂浆饱满度不低于90%,按净面积计算。
(5)竖向灰缝不低于80%,竖缝凹槽填满砂浆,不出现瞎缝或透缝。
(6)轴线位置偏移lOmm,检验全部承重墙,小于lOmm。
(7)层高垂直度。选质量较差抽查,不少于6处,小于5mm。
(8)加气砌块墙体砌筑时应随砌随勾缝,灰缝宜内凹2mm~3mm;含有孔洞砌块墙体砌筑灰缝不得内凹。
2、通常项目
(1)水平灰缝厚度和竖向灰缝宽度,宜为lOmm,以8~12mm为限。每个检验批不少于3处,用尺量小砌块5皮高度砌体,检验2mm砌体长度竖向灰缝折算。
(2)基础顶面和楼面标高,±15mm,用水平仪和尺检测。
(3)表面平整度6mm,用2米靠尺及塞尺测量。
(4)门窗洞口高宽(后塞口)±5mm,尺量检验。
(5)窗口偏移10mm,吊线或经纬仪检验。(外窗从顶层至一层,窗口要一致)
(6)水平灰缝平直度:lOmm。 (7)砌体厚度:±4mm,用尺量检验
(8)轴线位移:5mm,墙面垂直度:5mm。
六、成品保护方法
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月 7日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要
本技术交底依据标准图集L13J3-3编制。
1、砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超出2m。
2、砌体墙上不得放脚手架排木,预防发生事故。加气混凝土砌块墙上不得留脚手眼,搭拆脚手架时不得碰撞已砌墙体和门窗边角。
3、砌体在墙上支撑圈梁模板时,预防撞动最上一皮砖。
4、支完模板后,保持模内清洁,预防掉人砖头、石子、木屑等到杂物。
5、墙体拉结钢筋、框架结构柱预留锚固筋、及多种预埋件、多种预埋管线等,均要注意保护,严禁任意拆改或损坏。
6、砂浆稠度要适宜,砌砖操作、浇筑过梁、结构柱砼时要预防砂浆流淌污染墙面。
7、在吊放操作平台脚手架或安装模板、搬运材料时,预防碰撞已砌筑完成墙体.
8、预留有孔洞墙面,要用和原墙相同规格和色泽砖嵌砌严密,不留痕迹。
9、垂直运输外用电梯进料口周围,用塑料纺织布或木板等遮盖、保持墙面清洁。
10、落地砂浆立即清除洁净,以免和地面粘结,影响地坪施工。
11、在加气混凝土墙上剔凿设备孔洞、槽时,应轻凿,保持砌块完整,如有松动或损坏,应进行补强处理。
12、砌块上槽孔以预留为主,因漏埋或未预留时,应采取方法,不因剔凿而损坏砌体完整性。
七、安全注意事项
1、墙身砌体高度超出地坪1.2m以上,必需立即搭设好脚手架,不准用不稳定工具或物体在脚手板面上垫高工作。高处操作时要挂好安全带,安全带挂靠地点牢靠。
2、垂直运输吊笼、滑车、绳索、刹车等,必需满足荷载要求,吊运时不得超荷,使用过程中要常常检验,若发觉不符合要求者,要立即修理或更换。
3、停放搅拌机械基础要坚实平整,预防地面下沉,造成机械倾侧。
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月7 日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要 本技术交底依据标准图集L13J3-3编制。
4、进入施工现场,要正确穿戴安全防护用具。施工现场严禁吸烟,不得酒后作业。
5、从砖垛上取砖时,先取高处后取低处,预防垛倒砸人。
八、环境保护方法
1、砌筑砂浆不得遗撒污染作业面。
2、施工垃圾应天天清理,堆放在指定地点。
3、现场砂石料要用帆布覆盖,水泥棚应维护严密。
九.应注意质量问题
(1)碎块上墙。原因是施工搬运中损坏较多,事前又不进行粘结,随意将破碎块砌墙,影响墙体强度。应在砌筑前先将断裂块加工粘制成规格尺寸,然后再用。碎小块未经加工不得使用。
(2)墙体和板梁底部连接不符合要求,出现较大空隙。原因是标高尺寸计算不正确,没有做好事前排版工作。
(3)粘结不牢。原因是用水泥砂浆加107胶替换粘结砂浆使用,造成粘结不牢。应按操作工艺要求配合比调制粘结砂浆,砌筑时用力挤压密实。
(4)拉结钢筋不符合要求。原因是拉结筋不按要求预留、设置,造成砌体不稳定。拉结筋应按设计要求留置,具体间距可视砌块灰缝而定。
(5)门窗洞口结构做法不符合要求。原因是未事先没有做好结构大样图要求,造成门窗洞口不牢。注意过梁梁端压接部位按要求放好四皮水泥砖。宜在门窗洞上口设钢筋混凝土带并整道墙贯通。
(6)灰缝不匀。原因是砌筑前对灰缝大小不进行计算,不作分层标识,不拉通线,
使灰缝大小不一致,应先对墙体尺寸及砌块规格进行安排,合适调配皮数,将灰缝作出
项目(专业)
技术责任人
交底人
接收交底人
技 术 交 底 记 录
3 月7 日
工程名称
济南市高新区战略性新兴产业基地26#~29#楼
施工单位
山东天拓建设
交底部位
基础、主体
工序名称
砌砖
交底提要 本技术交底依据标准图集L13J3-3编制。
标识,拉通线砌筑,做到灰缝基础一致,墙面平整,灰缝饱满。
(7)排块及局部做法不合理。原因是砌筑前对整体立面、剖面及水平砌筑时不按要求排块,造成结构不合理,影响砌体质量。砌筑时排块及结构做法,应依据《建筑结构通用图集》88J2(二)相关要求实施。
三、质量通病防治
1、填充墙和混凝土柱、梁、墙连接不良
1)现象:填充墙和柱、梁、墙连接处出现裂缝,严重受冲撞时坍毁。
2)原因分析:混凝土柱、墙、梁未按要求预埋拉接筋,或偏位、规格不符。砌填充墙时未将拉接筋调直或未放在灰缝中,影响钢筋拉接能力。钢筋混凝土梁、板和填充墙之间未楔紧,或没有用砂浆嵌填嵌密实。
3)预防方法
加气砌块填充墙和柱和承重墙交接处应沿墙高每隔0.6m设置2φ6拉接筋,伸入填充墙内不得小于500mm。植筋时深入结构层大于100mm。填充墙砌至拉接筋部位时,将拉接筋调直,平铺在墙身上,然后铺灰砌墙;严禁把拉接筋折断或未进入墙体灰缝中。填充墙砌完后,砌体还将有一定变形,所以要求填充墙砌到梁、板底留一定空隙,7天后再用侧砖、立砖斜砌挤紧,其倾斜度为60°左右砌筑砂浆要饱满。另外,在填充墙和柱、梁、板结合处须用砂浆嵌缝,这么使填充墙和梁、板、柱结合紧密,不易开裂。
4)治理方法:柱、承重墙内拉结筋错位时,可重新进行补筋。柱、梁、板或承重墙和填充墙之间出现裂缝,可凿除原有嵌缝砂浆,重新嵌缝。
2、墙体整体性差
1)现象:墙体沿灰缝产生裂缝或在外力作用下造成墙体损坏,影响墙体整体性。
2)原因分析:砌块含水率过大,砌上墙后,砌块逐步干燥而收缩,所以体积不稳定,轻易在灰缝中产生裂缝。砌块施工未预先绘制砌块排列图,使砌块排列混乱,造成砌块搭接长度不符合要求,灰缝过厚等现象,引发沿灰缝产生裂缝。因加气砌块强度低,承受猛烈碰撞能力差,往往墙底部轻易损坏,影响墙体整体性。
项目(专业)
技术责任人
交底人
接收交底人
