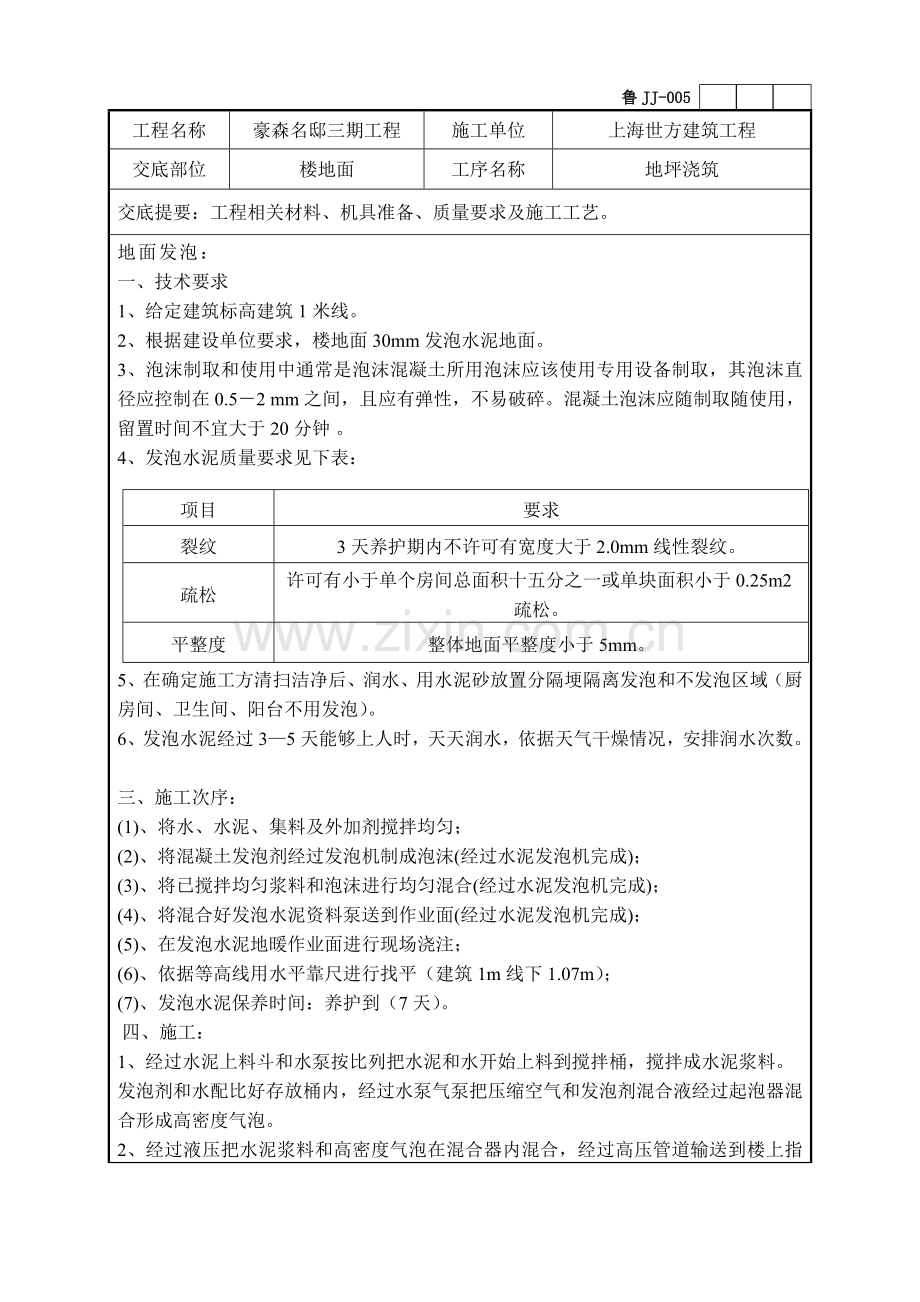

鲁JJ-005
工程名称
豪森名邸三期工程
施工单位
上海世方建筑工程
交底部位
楼地面
工序名称
地坪浇筑
交底提要:工程相关材料、机具准备、质量要求及施工工艺。
地面发泡:
一、技术要求
1、给定建筑标高建筑1米线。
2、根据建设单位要求,楼地面30mm发泡水泥地面。
3、泡沫制取和使用中通常是泡沫混凝土所用泡沫应该使用专用设备制取,其泡沫直径应控制在0.5-2 mm 之间,且应有弹性,不易破碎。混凝土泡沫应随制取随使用,留置时间不宜大于20分钟 。
4、发泡水泥质量要求见下表:
项目
要求
裂纹
3天养护期内不许可有宽度大于2.0mm线性裂纹。
疏松
许可有小于单个房间总面积十五分之一或单块面积小于0.25m2疏松。
平整度
整体地面平整度小于5mm。
5、在确定施工方清扫洁净后、润水、用水泥砂放置分隔埂隔离发泡和不发泡区域(厨房间、卫生间、阳台不用发泡)。
6、发泡水泥经过3—5天能够上人时,天天润水,依据天气干燥情况,安排润水次数。
三、施工次序:
(1)、将水、水泥、集料及外加剂搅拌均匀;
(2)、将混凝土发泡剂经过发泡机制成泡沫(经过水泥发泡机完成);
(3)、将已搅拌均匀浆料和泡沫进行均匀混合(经过水泥发泡机完成);
(4)、将混合好发泡水泥资料泵送到作业面(经过水泥发泡机完成);
(5)、在发泡水泥地暖作业面进行现场浇注;
(6)、依据等高线用水平靠尺进行找平(建筑1m线下1.07m);
(7)、发泡水泥保养时间:养护到(7天)。
四、施工:
1、经过水泥上料斗和水泵按比列把水泥和水开始上料到搅拌桶,搅拌成水泥浆料。
发泡剂和水配比好存放桶内,经过水泵气泵把压缩空气和发泡剂混合液经过起泡器混合形成高密度气泡。
2、经过液压把水泥浆料和高密度气泡在混合器内混合,经过高压管道输送到楼上指定位置摊平。经过几天干燥养护后即形成发泡砼。
3、施工环境温度应不低于5℃;在低于0℃环境施工时,现场应采取升温方法。
4、全部进场水泥和发泡剂必需进行检验验收,包含产品技术文件(说明书和合格证等)、标志和外观检验,必需时应抽样进行相关检测。
5、施工前应对设备机械状态和安全性进行检验,确定正常后方可开机。
6、发泡水泥生产时要依据使用水泥和发泡剂类型做配比试验后,方可进行现场浇筑。 现场浇注应根据先内后外次序进行。房间中浇注前应首先确定发泡层厚度找平线,浇注后要用刮板刮平。
7、找补高出及漏发部分,处理边缘及楼梯口、公共区域走道处及三小间内残留部分。
8、浇注完成后不得进行交叉作业以预防踩踏破坏。
五、浇灌中检验关键点
1、随时检验浆料流动性,发泡稳定性。空隙应均匀,水泥和气泡无分离。
2、发泡水泥经过输送管送至房间,刮平后发泡水泥表面应光亮无浮泡。
3、 派人观察埋件管道有没有松动及变形,假如发觉问题立即处理,在发泡水泥硬结前修正完成。
4、强度:确保粘结性,控制好配合比。
5、厚度:根据设计图纸标高进行浇注,许可偏差正负5mm。
6、发泡水泥铺满房间后,施工人员要用刮耙摊平,再用刮杠刮平,平整度许可偏差正负5mm。
7、养护:发泡水泥完成后要洒水湿润进行养护,洒水不宜多,养护时间不少于7昼夜。
细石砼浇筑:
一、施工准备:
1、按图纸设计结构(住宅客厅、餐厅、卧室、书房)地面做法自上而下
(3)50mm厚C20细石混凝土,压实抹光(内配Ф4双向抗裂钢筋网片@150,中间配散热管,沿墙设置20mm厚挤塑板隔离条),标准完成面后为建筑1m线下1.02m。
(2)30mm水泥发泡
(1) 钢筋混凝土楼板
住宅户内厨房、卫生间、阳台楼地面
(4)15mm厚1:3水泥砂浆保护层
(3) TS防水卷材两道(300g/m2),上翻300mm
(2)最薄处30mm厚C20细石混凝土找坡挂平层,1%坡向地漏(厨房不找坡,厚度为40mm)
(1)钢筋混凝土楼板
2、地暖管铺设完工后,优异行气压试验,确定不漏后供暖管再进行水压试验,自检后,报监理部门进行检验。
3、复核结构和建筑标高差是否满足各结构层总厚度及找坡要求。
4、实测楼层结构标高,依据实测调整建筑地面做法或依实际标高。结构误差较大应做合适处理,如局部剔凿,局部增加细石混凝土找平层等;
5、施工前应编制施工方案和进行技术交底,必需时应先做样板间,经业主(监理)或设计认可后再大面积施工。
二、材料及关键机具
1、C20细石砼、20mm厚沿墙边挤塑板、Ф4双向抗裂钢筋网片@150
2、振捣磨光机、运输小车、笤帚、2m靠尺、长刮杠、木抹子、平锹、铁抹子、细石混凝土泵、卷尺、照明灯等设备。
三、工艺步骤及操作工艺
1、确定现场含有施工条件→地暖经验收合格→基层处理→找标高弹水平控制线→钢丝网铺设→浇注混凝土→振捣→找平压光→养护
2、基层处理:基层表面浮土、砂浆块等杂物应清理洁净。墙角、管根、门槛等部位被埋住杂质要剔凿洁净;清理完后要依据标高线检验细石混凝土厚度,预防地面过簿而产生空鼓开裂。基层清理是预防地面空鼓关键工序,一定要认真做好。
3、找标高弹水平控制线:依据墙上建筑+100cm水平标高线,分别弹出各房间水平控制线(客厅、卧室、餐厅、书房成活地面上表面压光均为1.02m,厨房、阳台、卫生间地面上表面压光为1.06m,公共部位走道处地面表面细毛为1.05)。依据以上各房间地面建筑标高,弹出各房间水平控制线。
4、晒水湿润:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要确保地面湿润,但无积水。
5、刷素水泥浆:浇灌细石混凝土前应先在已湿润基层表面(厨房、卫生间、阳台、公共部位走道处)刷一遍1:0.4~0.45(水:水泥)素水泥浆,要随铺随刷,预防出现风干现象,如基层表面为光滑面还应在刷浆前先将表面凿毛。
6、浇筑混凝土:本工程作法为C20细石砼50mm厚随振捣随压光,同时放置地暖地面房间四面墙根部位放置厚度20mm高度50mm挤塑板界格条,并在混凝土浇筑后绝对不许可外露挤塑板。对浇筑好砼面层,除立即刮平、压实外,4h后应进行二次打、抹处理,以闭合表面不规则裂缝(卫生间及有地漏阳台必需向地漏找坡,且地面必需进行压光)
7、振捣:浇筑混凝土时,使用木抹子压实,确保混凝土密实。
8、 找平压光:混凝土振捣密实后,以水平标高线拉线为准检验平整度,高铲掉,凹处补平。用水平铁抹抹平、压实。
9、养护:面层抹压完24h后进行浇水养护,天天不少于2次,养护时间通常最少不少于7d,养护周期须严格控制,养护期前三天严禁上人,养护周期内严禁上振动型机械设备及重型设备。养护期不到,严禁任何专业工种上人施工。
四、质量标准
1细石混凝土强度必需符合设计及规范要求。
2细石混凝土表面密实光洁,无裂纹、脱皮、麻面和起砂等现象。
3表面平整度许可偏差:5mm,标高许可偏差:10mm,地面分格缝平直许可偏差:3mm
4地暖管距细石砼上表面保护层大于15mm。
5全部门框地下必需用混凝土塞实到门框底部,在进户门及三小间和户内房间内门交界处门高差位置处必需同墙面平齐且在一条直线处。
6在地坪面全部立管位置同墙角阴阳角周围处必需同户内地坪面一样压光及平整。
五、 成品保护
1、混凝土输送泵在楼层铺设好地暖管上架设,必需保护好地暖管,泵管安装、拆除应注意轻装轻放,以免损坏管子,造成渗水。如破坏水暖管立即向项目部管理人员汇报,立即安排修理。
2、混凝土浇筑时注意对完成墙面污染保护。
3、四面设置聚苯板分格缝不得缺乏。
4、泵管安装、拆除应注意轻装轻放,以免损坏门窗洞口、阳角,铝合金、玻璃等。
5、混凝土浇筑时注意钢丝网网片蹊跷外露。
6、注意卫生间和其它房间浇筑时高差。
7、混凝土浇筑时应有地暖施工单位现场随时配合。
8、操作时注意保护好地漏、出水口等部位,作临时封堵或覆盖,以免灌入砂浆等造成堵塞。
9、面层养护期间(通常不少于7天),严禁车辆行走或堆压重物。
10、浇筑细石混凝土时,避免盘管浮动,不要使砂浆进入保温层或沿墙保温带内。
六、安全及文明施工
1、 严禁地暖管及给水管未经打压就进行地暖地面砼浇筑施工。
2、了解操作部位周围情况,做到一旦发生事故立即抢救及人员怎样退出,确保人身安全。搅拌材料时,首先检验电线有没有破损,电源接头是否正确,操作必需带橡胶手套,严禁带隐患设备操作。操作人员有权拒绝在不安全部位操作。
3、场地整齐。进入施工现场多种机械设备、半成品、原材料等,均须按指定位置,堆放整齐,不得随意乱放,以确保道路通畅。
4、工完料清。对施工人员进行文明教育,做到谁做谁清,工完料清,场地洁净。
5、进入施工现场必需戴好安全帽,不穿拖鞋。
6、严格实施本工种安全技术操作规程,预防违章指挥、违章作业。
7、工人防护:在使用过程中,应避免吸入粉尘和接触眼睛,并应戴上适宜防护手套及护眼罩,预防危害身体健康。
8、夜间施工应有良好照明灯具,照明灯具应固定在安全绝缘体上。
9、施工阳台、凸窗、电梯口及风井管道处等楼面时应做好临边防护工作。
项目(专业
技术责任人)
交底人
接收交底人
