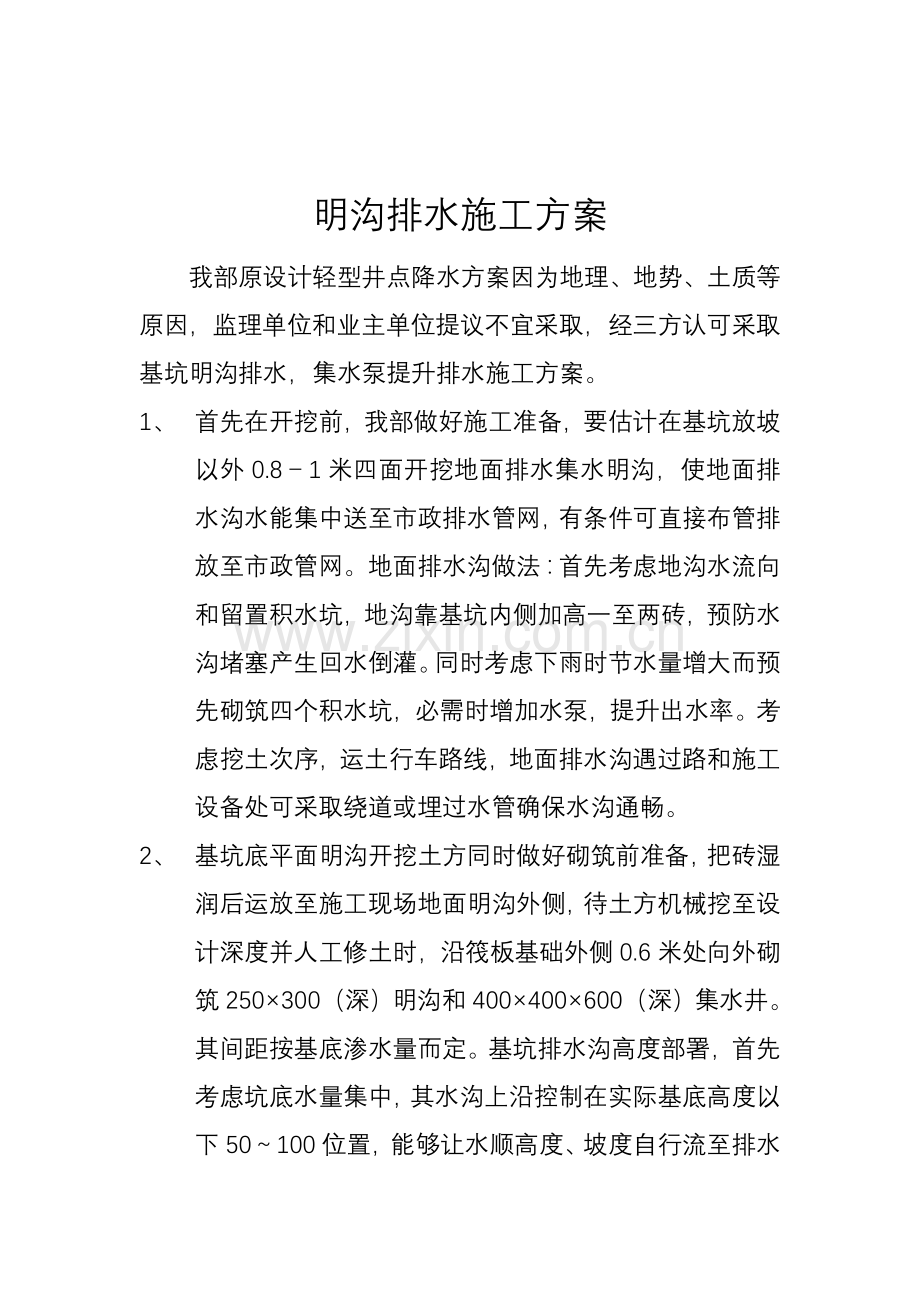

1、明沟排水施工方案我部原设计轻型井点降水方案因为地理、地势、土质等原因,监理单位和业主单位提议不宜采取,经三方认可采取基坑明沟排水,集水泵提升排水施工方案。1、 首先在开挖前,我部做好施工准备,要估计在基坑放坡以外0.81米四面开挖地面排水集水明沟,使地面排水沟水能集中送至市政排水管网,有条件可直接布管排放至市政管网。地面排水沟做法:首先考虑地沟水流向和留置积水坑,地沟靠基坑内侧加高一至两砖,预防水沟堵塞产生回水倒灌。同时考虑下雨时节水量增大而预先砌筑四个积水坑,必需时增加水泵,提升出水率。考虑挖土次序,运土行车路线,地面排水沟遇过路和施工设备处可采取绕道或埋过水管确保水沟通畅。2、 基坑底平面
2、明沟开挖土方同时做好砌筑前准备,把砖湿润后运放至施工现场地面明沟外侧,待土方机械挖至设计深度并人工修土时,沿筏板基础外侧0.6米处向外砌筑250300(深)明沟和400400600(深)集水井。其间距按基底渗水量而定。基坑排水沟高度部署,首先考虑坑底水量集中,其水沟上沿控制在实际基底高度以下50100位置,能够让水顺高度、坡度自行流至排水沟内必需时能够在基底表面人工开挖2080深水沟,基底排水沟内挖开流水槽能够在浇筑垫层时用相同级砼填平,或用砂石填实。3、 人工开挖修土层时和开挖流水槽时,操作人员尽可能注意不要在基底平面上过多走动,以免造成基底不平,起泥浆等。4、 基底排水明沟砌筑时要考虑大雨
3、量天气,每隔1520米设集水坑。预防大雨量增加水泵排水,达成排水效果。水沟外侧就近土壁一侧砖墙应比内侧高400600mm,起到挡土作用,预防散落土块或小坍塌土方进入明沟而堵塞明沟,或直接做喷浆护坡,从地面排水明沟做起至地下排水明沟终,预防大坍塌和大雨量作用,具体方案我部待申请甲方认能够何种护坡方案而定,另行编制。5、 基坑底明沟做法:人工挖土至计划深度为650500深度,采取C15细石砼浇筑留孔或留小型方块或垫层,见详图。地沟外侧砌筑240宽沟壁M5混合砂浆,沟壁至坑底平面高300400处内侧砌120宽沟壁至坑底平面低100mm处,垫层孔或留有小方块处铺100mm厚砾石渗水层,供地下水自行渗透
4、地沟,有效降低地下水位,能使基底表面保持无渗水状态。砌筑地沟同时相隔1518m砌筑一只集水坑,预防大水量时提升。6、 集水坑做法:挖至比地沟深300400深度,100厚垫层浇成留有方块形状,砌240宽,M5混合砂浆,垫层方块留置内填100厚碎石渗水层供明沟水集中。基底水沟渗出和支潜水泵作用,有效把水提升至地面排水沟内。7、 局部深基础排水如:电梯井、集水坑、虑毒池等基坑排水,方法以下:本工程有局部加深电梯井、集水坑、虑毒池等深基础。首先在机械开挖筏板基础时,确定好深基础部位,就同时挖掉部分土方,考虑基底边挖土边放线不能绝对正确,应多留置空间供人工修土,确保深基础位置正确性,人工修土挖至设计标高
5、后,再在深基坑一角挖出500500深度为400集水坑,供吸水泵抽除基坑积水和地下渗出水,一旦人工修土完成,通知现场监理人员立即验槽,抢最快速度浇筑已修好深基础垫层,浇筑深基础底部垫层时集水坑也一样浇筑,但集水坑部位要留有吸水泵抽水空间,以免基坑集水。8、 本明沟排水使用过程:人工修土时降水 垫层浇筑时降水 筏板基础外围模板支设 雨季天降水 筏板基础浇筑、钢筋绑扎时降水 地下人防墙板支模、绑扎 浇筑人防墙板,直至达成单位工程无需抗浮时停泵,并得到监理、设计等相关部门认可。9、 本明沟排水过程中需派专员天天二十四小时维护,清理淤泥,看护水泵,预防明沟堵塞,水位高差改变造成潜水泵缺水损坏等。10、 本明沟排水方法待施工完成后将永久性埋入地下,地面明沟破坏后作为外脚手架硬化基层使用。 水泵提升 垫层、施工缝 垫层、施工缝C15垫层 300 垫层浇筑前后用深基础吸水坑 深基础部位示意图 深基底 集水吸水坑 潜水泵实际投入量按现场实际台数报监理证实深基础部位示意图 120 240 基底平面 300400基坑外淌水坡 300 100 基底排水示意图
