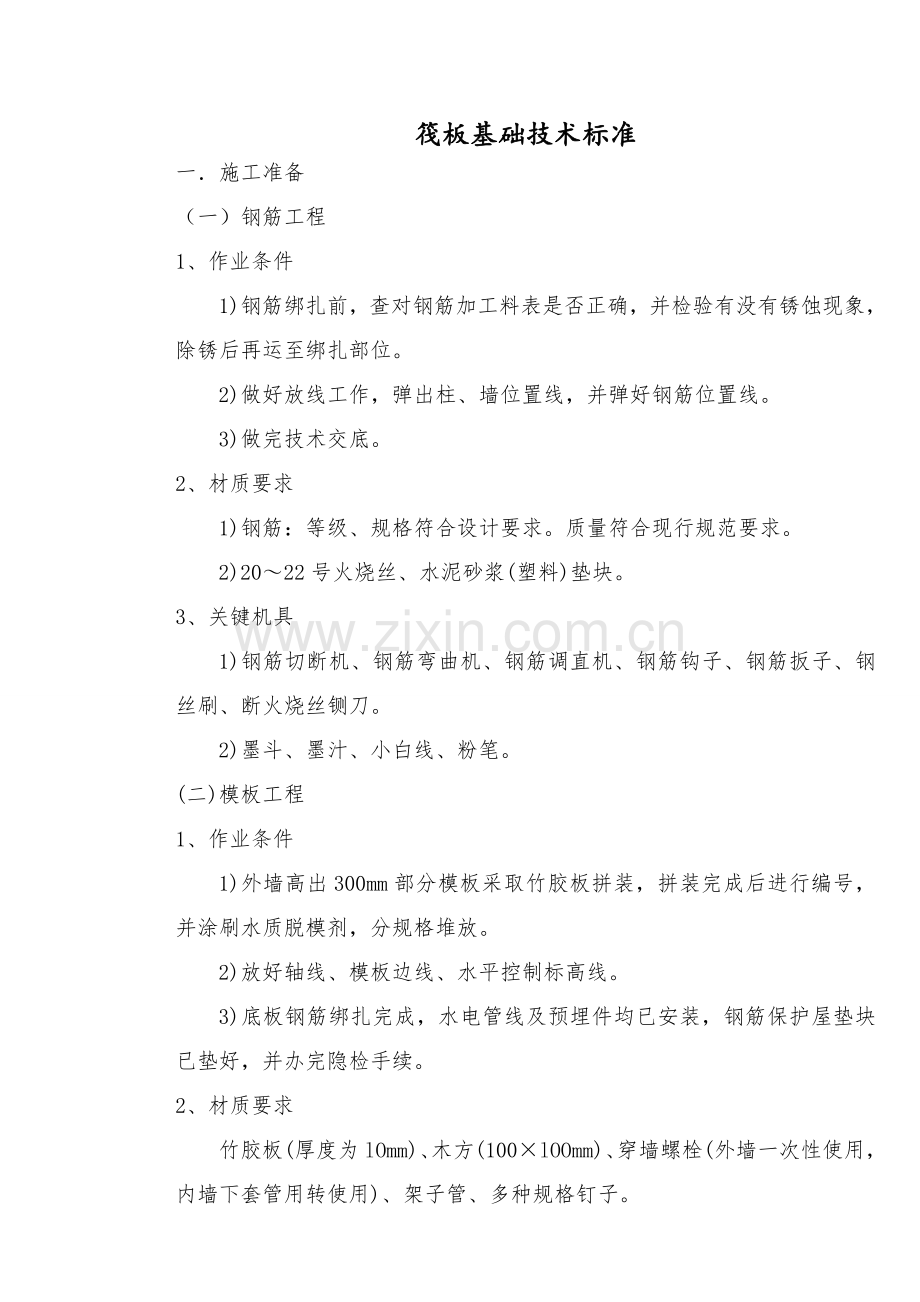

资源描述

1、筏板基础技术标准一施工准备(一)钢筋工程 1、作业条件 1)钢筋绑扎前,查对钢筋加工料表是否正确,并检验有没有锈蚀现象,除锈后再运至绑扎部位。 2)做好放线工作,弹出柱、墙位置线,并弹好钢筋位置线。 3)做完技术交底。 2、材质要求 1)钢筋:等级、规格符合设计要求。质量符合现行规范要求。 2)2022号火烧丝、水泥砂浆(塑料)垫块。 3、关键机具 1)钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀。 2)墨斗、墨汁、小白线、粉笔。 (二)模板工程 1、作业条件 1)外墙高出300mm部分模板采取竹胶板拼装,拼装完成后进行编号,并涂刷水质脱模剂,分规格堆放。 2)

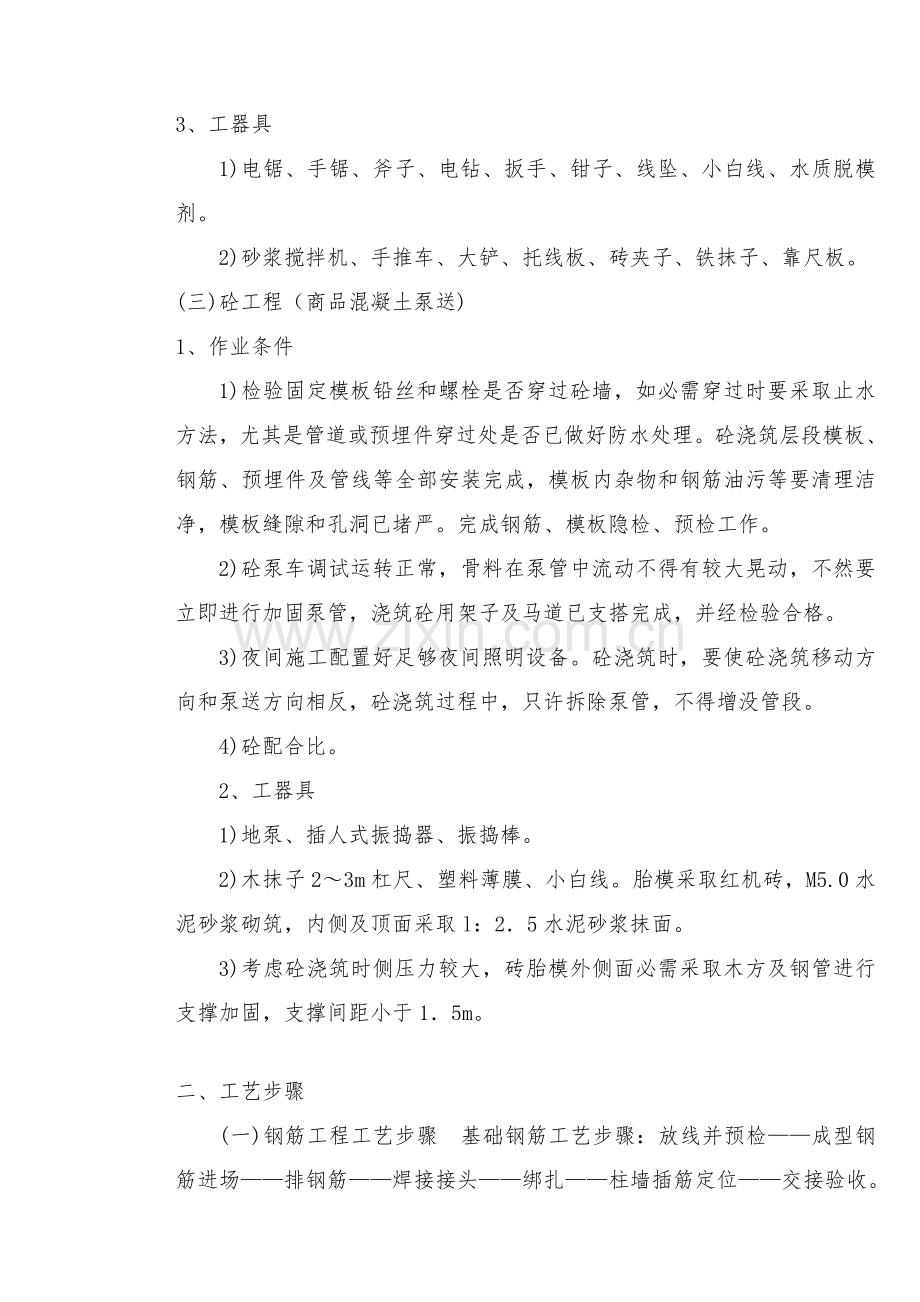

2、放好轴线、模板边线、水平控制标高线。 3)底板钢筋绑扎完成,水电管线及预埋件均已安装,钢筋保护屋垫块已垫好,并办完隐检手续。 2、材质要求 竹胶板(厚度为lOmm)、木方(100lOOmm)、穿墙螺栓(外墙一次性使用,内墙下套管用转使用)、架子管、多种规格钉子。 3、工器具 1)电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水质脱模剂。 2)砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板。 (三)砼工程(商品混凝土泵送) 1、作业条件 1)检验固定模板铅丝和螺栓是否穿过砼墙,如必需穿过时要采取止水方法,尤其是管道或预埋件穿过处是否已做好防水处理。砼浇筑层段模板、钢筋、预埋件及管线

3、等全部安装完成,模板内杂物和钢筋油污等要清理洁净,模板缝隙和孔洞已堵严。完成钢筋、模板隐检、预检工作。 2)砼泵车调试运转正常,骨料在泵管中流动不得有较大晃动,不然要立即进行加固泵管,浇筑砼用架子及马道已支搭完成,并经检验合格。 3)夜间施工配置好足够夜间照明设备。砼浇筑时,要使砼浇筑移动方向和泵送方向相反,砼浇筑过程中,只许拆除泵管,不得增没管段。 4)砼配合比。 2、工器具 1)地泵、插人式振捣器、振捣棒。 2)木抹子23m杠尺、塑料薄膜、小白线。胎模采取红机砖,M5.0水泥砂浆砌筑,内侧及顶面采取l:25水泥砂浆抹面。 3)考虑砼浇筑时侧压力较大,砖胎模外侧面必需采取木方及钢管进行支撑加

4、固,支撑间距小于15m。二、工艺步骤 (一)钢筋工程工艺步骤 基础钢筋工艺步骤:放线并预检成型钢筋进场排钢筋焊接接头绑扎柱墙插筋定位交接验收。(二)模板工程工艺步骤 1、240mm砖胎模:基础砖胎模放线砌筑抹灰。 2、外墙及基坑:和钢筋交接验收放线并预检外墙及基坑模板支设钢板止水带安装交接验收。 (三)混凝土工程工艺步骤 基础砼施工工艺步骤:钢筋模板交接验收顶标高抄测砼搅拌现场水平垂直运输分层振捣赶平抹压覆盖养护。三、操作工艺 (一)钢筋工程 1、绑底板下层网片钢筋 1)依据在防水保护层弹好钢筋位置线,先铺下层网片长向钢筋,钢筋接头尽可能采取焊接或机械连接,要求接头在同一截面相互错开50,同一

5、根钢筋在35d或500mm长度内不得有两个接头。 2)后铺下层网片上面短向钢筋,钢筋接头尽可能采取焊接或机械连接,要求接头在同一截面相互错开5O,同一根钢筋尽可能降低接头。 3)预防出现质量通病:因为底板钢筋施工要求较复杂,此处一定要注意钢筋绑扎接头和焊接接头按要求错开问题。 4)绑扎加强筋:依据图纸设计依次绑扎局部加强筋。 2、绑扎地梁钢筋 1)在放平梁下层水平主钢筋上,用粉笔画出箍筋间距。箍筋和主筋要垂直,箍筋转角和主筋交点均要绑扎,主筋和箍筋非转角部分相交点成梅花交错绑扎。箍筋接头,即弯钩叠合处沿梁水平筋交错部署绑扎。 2)地梁在槽上预先绑扎好后,依据已划好梁位置线用塔吊直接吊装到位。和

6、底板钢筋绑扎牢靠。 3、绑扎底板上层网片钢筋 1)铺设上层铁马凳:马凳用剩下短料焊制成,马凳短向放置,间距1215m。 2)绑扎上层网片下铁:先在马凳上绑架立筋,在架立筋上划好钢筋位置线,按图纸要求,次序放置上层网下铁,钢筋接头尽可能采取焊接或机械连接,要求接头在同一截面相互错开50,同一根钢筋尽可能降低接头。 3)绑扎上层网片上铁:依据在上层下铁上划好钢筋位置线,次序放置上层钢筋,钢筋接头尽可能采取焊接或机械连接,要求接头在同一截面相互错开50,同一根钢筋尽可能降低接头。 4)绑扎暗柱和墙体插筋:依据放好柱和墙体位置线,将暗柱和墙体插筋绑扎就位,并和底板钢筋点焊固定,要求接头均错开50,依据

7、设计要求实施,设计无要求时,甩出底板面长度45d,暗柱绑扎两道箍筋,墙体绑扎一道水平筋。 5)垫保护层:垫块底板下保护层为35mm,梁柱主筋保护层为25mm,外墙迎水面为35mm,外墙内侧及内墙均为15mm。保护层垫块间距为600mm,梅花型部署。 6)成品保护:绑扎钢筋时钢筋不能直接抵到外墙砖模上,并注意保护防水。钢筋绑扎前,导墙内侧防水必需甩浆做保护层,导墙上部防水浮铺油毡加盖红机砖保护,以免防水卷材在钢筋施工时被破坏。(二)模板工程 1、240mm砖胎模 1)砖胎模砌筑前,先在垫层面上将砌砖线放出,比基础底板外轮廓大40mm,砌筑时要求拉直线,采取一顺一丁“三一”砌筑方法,转角处或接口处

8、留出接槎口,墙体要求垂直。砖模内侧、墙顶面抹15mm厚水泥砂浆并压光,同时阴阳角做成圆弧形。 2)底板外墙侧模采取240mm厚砖胎模,高度同底板厚度,砖胎模采取MU75砖,M5O水泥砂浆砌筑,内侧及顶面采取1:25水泥砂浆抹面。 3)考虑砼浇筑时侧压力较大,砖胎模外侧面必需采取木方及钢管进行支撑加固,支撑间距小于15m。 2、集水坑模板 1)依据模板板面由lOmm厚竹胶板拼装成筒状,内衬两道木方(100lOOmm),并钉成一个整体,配模板面确保表面平整、尺寸正确、接缝严密。 2)模板组装好后进行编号。安装时用塔吊将模板初步就位,然后依据位置线加水平和斜向支撑进行加固,并调整模板位置,使模板垂直

9、度、刚度、截面尺寸符合要求。 3、外墙高出底板300mm部分1)墙体高出部分模板采取lOmm厚竹胶板事先拼装而成,外绑两道水平向木方(50lOOmm)。 2)在防水保护层上弹好墙边线,在墙两边焊钢筋预埋竖向和斜向筋(用12钢筋剩下短料),方便进行加固。 3)用小线拉外墙通长水平线,确保截面尺寸为297m(300mm厚外墙),将配好模板就位,然后用架子管和铅丝和预埋铁进行加固。 4)模板固定完成后拉通线检验板面顺直。 (三)混凝土工程(商品混凝土泵送) 1、砼输送管线宜直,转弯宜缓,每个接头必需加密封垫以确保严密。泵管支撑必需牢靠。 2、泵送前先用适量和砼强度相同级减石子水泥砂浆润管,并压人砼。

10、砂浆输送到基坑内,要抛散开,不许可水泥砂浆堆在一个地方。 3、砼浇筑:基础底板一次性浇筑,间歇时间不能太长,不许可出现冷缝,砼浇筑次序由一端向另一端浇筑,砼采取踏步式分层浇筑,分层振捣密实,以使砼水化热尽可能散失。具体为:从下到上分层浇筑,从底层开始浇筑,进行5m后回头来浇筑第二层,如此依次向前浇筑以上各层,上下相邻两层时间不超出2小时,为了控制浇筑高度,须在出灰口及其周围设置尺杆,夜间施工时,尺杆周围要用手把灯进行照明。 4、每班安排一个作业班组,并配置3名振捣工人,依据砼泵送时自然形成坡度,在每个浇筑带前、后、中部不停振捣,振捣手要求认真负责,仔细振捣,以确保砼振捣密实。预防上一层砼盖上后

11、而下层砼仍未振捣,造成砼振捣不密实。振捣时,要快插慢拔,插入深度各层均为350mm,即上面两层均须插人其下面一层50mm。振捣点,问距为450mm,梅花型部署,振捣时逐点移动,次序进行,不得漏振。每一插点要掌握好振捣时间,通常为2030秒,过短不易振实,过长可能引发砼离析。以砼表面泛浆,不大量泛气泡,不再显著下沉,表面浮出灰浆为准,边角处要多加注意,预防漏振。振捣棒距离模板要小于其作用半径05倍,约为150mm,并不宜靠近模板振捣,且要尽可能避免碰撞钢筋、芯管、止水带、预埋件等。 5、砼泵送时,注意不要将料斗内剩下砼降低到200mm以下,以免吸人空气。砼浇筑完成要进行数次搓平,确保砼表面不产生

12、裂纹,具体方法是振捣完后先用长刮杠刮平,待表面收浆后,用木抹刀搓平表面,并覆盖塑料布以防表面出现裂缝,在终凝前掀开塑料布再进行搓平,要求搓压三遍,最终一遍抹压要掌握好时间,以终凝前为准,终凝时间可用手压法把握。砼搓平完成后立即用塑料布覆盖养护,浇水养护时间为14天。 6、成品保护:保护钢筋、模板位置正确,不得直接踩踏钢筋和改动模板;在拆模或吊运物件时,不得碰坏施工缝止水带。当砼强度达成12MPa后,方可拆模及在砼上操作。(四)后浇带施工方法1.按设计要求后浇带止水钢板厚*,板带宽*,由专门厂家制作后在现场焊接,按规范要求将止水钢板在现场搭接焊接,四面均焊接。止水钢板设置位置:基础底板后浇带弯折

13、边向下、地下室顶板后浇带弯折边向上、外墙后浇带弯折边向外。 2.底板后浇带闸槎:在基础垫层上后浇带两侧预制好100宽高40细石砼条。当底板下层钢筋网片绑扎完后用高标号砂浆在后浇带位置堵住钢筋间距空格,以防底部漏浆。3.后浇带上口处理:统一用木方子闸槎,施工前先对后浇带处上层钢筋抄平后纠正不水平钢筋确保上口保护层一致。将木龙骨用铁丝固定在钢筋上,必需拉直线校直。(五)大致积混凝土施工方法 1.控制混凝土出机温度 降低砂、石温度,夏季应在砂、石堆场搭设简易遮阳棚预防曝晒,也能够在骨料使用前用冷水冲洗降温,夏季施工贮水池搭设防晒棚,给水管埋入土中,降低太阳直射和外界气温对拌合水影响,必需时用地下深井

14、水或在水中加入碎冰(必需溶化)。 2.控制混凝土浇筑温度 在混凝土搅拌运输车停靠位置处搭防晒棚,混凝土泵管用湿草袋包裹隔热,选择合理浇筑时间既在室外气温较低时进行,完善浇筑工艺。总而言之加紧混凝土各步骤施工速度。控制混凝土浇筑温度不超出28。 3.模板及支撑 泵送工艺大致积混凝土,速度快,浇筑面集中,不能同时将混凝土均匀地分送到浇筑混凝土各部位,所以不能按传统、常规措施配置。应依据实际受力情况对模板内侧和结构主筋拉结钢筋直径和间距、模板纵向和竖向背枋规格和间距,模板外侧支撑用料和间距等按计算所得混凝土最大侧压力计算确定,模板下口应用50100木枋找平,木枋上开530排水孔以排除混凝土浇筑时产生

15、泌水。 4.混凝土运输和泵送 混凝土搅拌、运输、泵送机具数量配置应依据现场混凝土浇筑强度经计算确定多种规格型号机具具体台数,多种机具平面部署应按浇筑方案精心计划,确保混凝土连续不间断浇筑。 5.大致积混凝土浇筑 为了降低大致积混凝土最高温升,控制结构内外温差,依据工程对象和施工季节采取对应方法。浇筑方法结合结构物大小、钢筋疏密、混凝土供给条件和施工季节等情况综合选择。 A、斜面分层法 结构长度超出厚度三倍结构物,如汽轮发电机基础采取斜面分层浇筑法施工,即分段定点、一个坡度、薄层浇筑、循序推进、一次到顶,混凝土浇筑从短边开始,沿长边方向推进,遇有横梁结构,则从梁两端向中间同时进行,振捣工作面从浇

16、筑层下端开始逐步上移. B、分段分层法 厚度不大,而面积或长度较大结构,如主厂房地下室底板采取分段分层浇筑法施工。混凝土从底层开始浇筑,进行一定距离后,回来浇筑第二层,如此依次向前浇筑。 C、全方面分层法 结构平面尺寸不太大结构物,如引风机、送风机基础从短边开始浇筑施工,沿长边进行。在整个浇筑仓内进行全方面分层来浇筑混凝土,在第一层全方面浇筑完成还未初凝前,返回来浇筑第二层,如此逐层进行,直到全部浇筑完。6.混凝土振捣在每个浇筑带前、后部署两道振捣器。第一道部署在混凝土卸料点,关键处理上部混凝土振实,第二道部署在混凝土坡脚处,确保下部混凝土振捣密实。伴随混凝土浇筑工作向前推进,振动器也应对应跟

17、上,确保整个高度混凝土质量。混凝土分层下料厚度不得超出50cm。混凝土振捣采取50振动棒,振动间距不得大于40cm,采取快进慢退振动捣实方法,振动棒须插入上层混凝土50mm内使两层混凝土结合密实。7.混凝土泌水处理 泵送混凝土在浇筑、振捣过程中,上涌泌水和浮浆顺垫层混凝土坡面下流到坑底,经过模板底部预留孔排除坑外。少许来不及排除泌水伴随混凝土浇筑向前推进被赶至基坑顶端,由顶部模板下部预留孔排至坑外。当混凝土大坡面坡脚靠近端部模板时,应改变浇筑方向,既从另一端往回浇,和原斜坡相交成集水坑,立即用软轴泵排除最终阶段全部泌水。 8.混凝土表面处理 泵送大致积混凝土,其表面水泥浆较厚,在混凝土浇筑结束

18、后必需认真处理。初步按标高用长木刮尺刮平,初凝前抹压密实,以闭合收水裂缝,终凝后覆盖塑料薄膜或二层草包充足浇水湿润养护。保温保湿养护不少于14昼夜。 9.温度测定 测量范围:浇筑时测量原材料温度、出机温度、混凝土浇筑温度和气温;养护时测量混凝土内部温度、混凝土表面温度和气温。 测温次数:原材料(含水)、混凝土搅拌和浇筑温度,每2小时测量一次,每班不少于4次;蓄热养护混凝土温度和环境温度,每4小时测量一次,每昼夜不少于4次。 测温方法:在砼中埋设测温水管,灌满水后,测温时用温度计测,并作好统计,测温完后画出测温曲线整理成册。依据大致积混凝土内部温度改变情况,对照抗裂理论计算得出内外温差临界值,随时报警,便于决议处理方法。 四.质量验收标准 参见混凝土结构工程各分部分项工程施工质量验收标准。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 行业标准/行业规范

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
