收藏 分销(赏)

万科研发万科集团精装修基本工艺新工法统一标准质量的保证.doc

上传人:天**** 文档编号:2799796 上传时间:2024-06-06 格式:DOC 页数:12 大小:22.54KB
下载 相关 举报
万科研发万科集团精装修基本工艺新工法统一标准质量的保证.doc_第1页
第1页 / 共12页
万科研发万科集团精装修基本工艺新工法统一标准质量的保证.doc_第2页
第2页 / 共12页
万科研发万科集团精装修基本工艺新工法统一标准质量的保证.doc_第3页
第3页 / 共12页
万科研发万科集团精装修基本工艺新工法统一标准质量的保证.doc_第4页
第4页 / 共12页
万科研发万科集团精装修基本工艺新工法统一标准质量的保证.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

1、【万科研发】万科集团精装修工艺工法标准(质量确保) 第一部分、工序管理(一)制订合理施工工序强调正确施工次序,合理安排工序,尽可能避免多工种在同一作业套内交叉施工,对于成品保护难度较大材料,安排在大部分装饰工作量完成后进行安装,施工期间做好成品保护工作,标准上谁施工谁保护,做到工序结束即保护到位后移交下道工序进行后续施工,精装总包负责成品保护日常维护,具体工序以下:(二)工序检验现场应加强对水电预留预埋、卫生间防水、厨卫墙地砖镶贴、吊顶、木门套、涂料、地板、橱柜、电器安装、卫生器具安装等工序控制,做到项目部工程师10抽查,监理100检验验收,并形成检验统计以备查验。每一道工序大面积展开前,均应

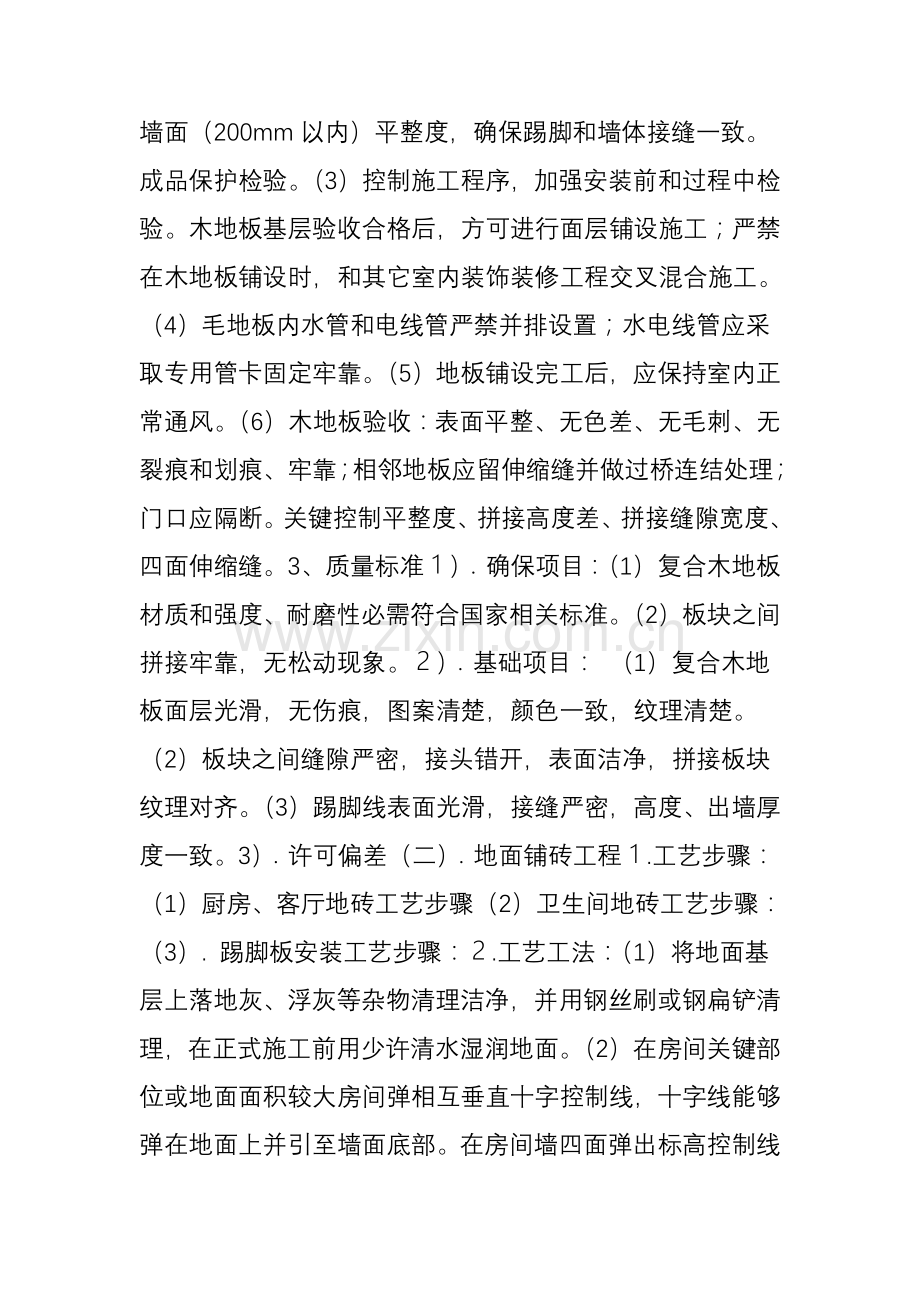

2、先做工序样板,经监理、甲方确定后将作为大面积施工工序质量标准。施工工序检验一览表以下:二、工艺工法标准(一)复合木地板工程、工艺步骤2.工艺工法:(1)铺设前应对材质、颜色、油漆、尺寸、含水率、甲醛含量、加工精度等验收认可。(2)木地板基层要求洁净、平整、干燥、牢靠、耐腐,应预留伸缩缝,以预防变形。基层处理提议采取水泥自流坪或提升土建地面施工标准,地板铺装前应注意地面清洁。应有踢脚线,踢脚线安装前一定检验墙面(200mm以内)平整度,确保踢脚和墙体接缝一致。成品保护检验。(3)控制施工程序,加强安装前和过程中检验。木地板基层验收合格后,方可进行面层铺设施工;严禁在木地板铺设时,和其它室内装饰装

3、修工程交叉混合施工。(4)毛地板内水管和电线管严禁并排设置;水电线管应采取专用管卡固定牢靠。(5)地板铺设完工后,应保持室内正常通风。(6)木地板验收:表面平整、无色差、无毛刺、无裂痕和划痕、牢靠;相邻地板应留伸缩缝并做过桥连结处理;门口应隔断。关键控制平整度、拼接高度差、拼接缝隙宽度、四面伸缩缝。3、质量标准)确保项目:(1)复合木地板材质和强度、耐磨性必需符合国家相关标准。(2)板块之间拼接牢靠,无松动现象。)基础项目: (1)复合木地板面层光滑,无伤痕,图案清楚,颜色一致,纹理清楚。(2)板块之间缝隙严密,接头错开,表面洁净,拼接板块纹理对齐。(3)踢脚线表面光滑,接缝严密,高度、出墙厚

4、度一致。3)许可偏差(二)地面铺砖工程.工艺步骤:(1)厨房、客厅地砖工艺步骤(2)卫生间地砖工艺步骤:(3). 踢脚板安装工艺步骤:.工艺工法:(1)将地面基层上落地灰、浮灰等杂物清理洁净,并用钢丝刷或钢扁铲清理,在正式施工前用少许清水湿润地面。(2)在房间关键部位或地面面积较大房间弹相互垂直十字控制线,十字线能够弹在地面上并引至墙面底部。在房间墙四面弹出标高控制线和作出标高控制,注意检验和楼梯或有其它不一样面层材料部位标高交圈和过分。(3)有防水要求地面处理:(a)控制基层水泥砂浆找平层强度和配合比,基层应 不空鼓、不起砂。(b)控制防水涂膜品种、牌号及配比;(c)控制涂刷方法、搭接、收头

5、,关键控制涂膜防水层厚度。(d)涂刷前应先对上下水管根等关键部位进行涂刷。涂膜防水层应涂刷均匀。(e)淋浴部位(三面墙)防水涂膜应刷到1800mm高度。(f)盛水试验:防水层完全干后,应进行48h盛水试验。(4)首先应在图纸设计要求基础上,对石材颜色、纹理、几何尺寸、表面平整等进行严格挑选,然后根据图纸要求预铺。(5).铺贴:(a)首先应提前将地砖入水浸泡(b)在铺装砂浆前对基层清扫洁净后用喷壶洒水湿润,刷素水泥浆(水灰比为0.5左右做到随刷随铺)。(c)采取1:4(1:3)干硬性砂浆经充足搅拌均匀后进行施工(要求砂浆干硬度以手捏成团不松散为宜),卫生间是用非干硬性水泥砂浆(d)从远离门口一侧

6、开始,收口到门口处。(e)铺装时接缝要严密,通常不留缝隙。(6)在铺装完成后12昼夜进行1:1稀水泥浆勾缝,完成后立即将石材板面水泥浆用棉丝清理洁净后加以保护。(7).打蜡前必需对地面进行根本清理做到无任何污物。3、质量标准:)确保项目(1)地砖品种、规格、质量必需符合设计要求,面层和基层结合必需牢靠、无空鼓。(2)地砖表面洁净、图案清楚、光亮、光滑,色泽一致,接缝均匀,周围顺直。板块无裂纹、掉角和缺楞等现象。(3)卫生间、水房等有地漏处坡度符合设计要求或规范要求(通常要求0.5%)(4)踢脚线表面洁净,接缝平整均匀,高度一致,结合牢靠,出墙厚度适宜。(5)镶边材料及尺寸符合设计要求和施工规范

7、要求,边角整齐、光滑。3).许可偏差值(三)内墙面砖镶贴工程1.工艺步骤:2.工艺工法:(1)墙地砖品种、规格、表面观感满足设计要求。墙面和四角、门窗洞口边弹线找规程、做灰饼。(2)控制基层处理和底层抹灰平整度、垂直度。墙面抹底层砂浆前清理和浇水湿润,控制水泥砂浆配合比和刮糙厚度,控制木杆搓毛和浇水养护立即性。(3)控制弹线分格、面层贴标准点、预排砖和选砖,确保面砖垂直平整和砖缝均匀。排砖时应考虑开关、插座位置,应避免一个开关同时骑4块砖。(4)控制浸砖:面砖镶贴前应最少浸泡2h,并待表面阴干或擦干后方可使用。(5)控制面砖镶贴次序:在同一分段或分块面砖应自下向上镶贴;铺贴时应在面砖外皮 上口

8、拉水平通线。3.质量标准:1).确保项目:(1)墙面砖品种、规格、颜色、图案必需符合设计要求和现行行业标准要求。(2)墙面砖镶贴必需牢靠,严禁空鼓,无歪斜、缺棱、掉角和裂缝等缺点。(3)确保砖缝宽度一致。(4)确保无小半块砖。(5)确保开关插座不跨砖缝。2).基础项目:(1)表面:平整、洁净、颜色协调一致。(2).接缝:填嵌密实、平直、宽窄一致,颜色一致,花纹一致,阴阳角处砖压向正确,非整砖套割吻合,边缘整齐;墙裙、贴脸等出墙厚度一致。(3)坡向正确。3)许可偏差项目:(四)墙面乳胶漆施工1.工艺步骤:2.工艺工法:(1)涂料颜色、品牌符合设计要求。(2)涂饰前对基层进行了全方面检验(如平整度

9、、强度、干燥度、裂缝、空鼓等)。(3)涂饰前进行了基层清理和缺点修补,基层复查合格后方可进行涂料施工。(4)涂料使用前应搅拌均匀;涂料滚涂施工时依据基层干湿程度、吸水快慢来调整涂料流平性能,涂料中填充料百分比及胶粘度应满足要求。(5)控制涂料施工平整度和阴阳角顺直,确保色泽一致。3.质量标准:(1)流坠、皱皮:大面无,小面显著处。(2)光亮和光滑:光亮和光滑均匀一致,不透底。(3)装饰线:分色线平直,偏差小于1mm(拉5m线检验,不足5m拉通线检验)。(4)颜色刷纹:颜色一致,无显著刷纹。(五)扣板吊顶安装工程1. 工艺步骤:2.工艺工法:(1)吊顶施工必需在卫生间蓄水试验、水管试压、电管铺设

10、、墙砖粘贴等完成后进行。(2)顶棚标高水平控制线弹线清楚、正确。(3)龙骨分档线划分符合设计要求主、次龙骨间距。(4)控制主龙骨吊杆选材、间距、位置、长度和下端头标高、安装方法及固定符合设计要求。吊杆不得和专业管道接触,二者发生冲突时应采取型钢支架过渡。(5)控制龙骨选型、壁厚、分档和中部起拱高度是否满足图纸要求;卡扣和配件位置是否正确牢靠;四边龙骨应贴墙边;主龙骨悬挑端不应大于300mm。(6)面层安装前应对管线安装质量进行隐蔽验收,验收合格后方可进行面层安装。(7)面层必需和龙骨连接牢靠,表面平整,接缝平直和均匀,多种留洞留设正确。(8)轻钢龙骨吊挂件、连接件、钉固附件等在各工序安装前须刷

11、防锈漆。(9)安装灯具及专业维修吊顶内设施应有吊顶人员陪同,防治损坏或污染罩面板。3.质量标准:1)、质量要求(1)铝合金装饰吊顶板工程所用材料品种、规格颜色和基层结构、固定方法等应符合设计要求。(2)铝合金装饰吊顶板和龙骨连接应紧密,表面应平整,不得有污染、折裂、缺棱掉角、锤伤、划痕等缺点。(3)灯饰、通风口、检验孔等,应和吊顶协调配合,除设计上充足注意,施工时也应注意其收口质量要求。对于大型灯饰和风口篦子悬吊系统,应和轻质铝合金吊顶系统分开。(4)在风口、检验孔和墙面或柱面交接部位,面板要做好封口处理,不得露白槎。常采取方法是用相同色泽角铝封口。在检验口部位,因包含两面收口,所以需要两根角

12、铝背靠背用拉铆钉固定,然后按预留口尺寸围成框子。2).合金装饰吊顶板安装许可偏差和检验方法:(六)石膏板吊顶工程1. 工艺步骤:2.工艺工法:(1)吊顶施工必需在电管铺设完成后进行。(2)顶棚标高水平控制线弹线清楚、正确。(3)龙骨分档线划分符合设计要求主、次龙骨间距。(4)控制主龙骨吊杆选材、间距、位置、长度和下端头标高、安装方法及固定是否符合设计要求。吊杆不得和专业管道接触,二者发生冲突时应采取型钢支架过渡。(5)控制龙骨选型、壁厚、分档和中部起拱高度是否满足图纸要求;卡扣和配件位置是否正确牢靠;四边龙骨应贴墙边;主龙骨悬挑端不应大于300mm。(6)面层安装前应对管线安装质量进行隐蔽验收

13、,验收合格后方可进行面层安装。(7)面层必需和龙骨连接牢靠,表面平整,接缝平直和均匀,多种留洞留设正确。(8)轻钢龙骨吊挂件、连接件、钉固附件等在各工序安装前须刷防锈漆。(9)安装灯具及专业维修吊顶内设施应有吊顶人员陪同,防治损坏或污染罩面板3.量验收标准:1)确保项目(1)轻钢龙骨骨架或铝合金龙骨骨架和罩面板材质、规格、品种、式样应符合设计要求。(2)龙骨骨架吊杆,主次龙骨安装间距、位置正确,连接牢靠,无松动。(3)罩面板应无脱层、翘曲、折裂、缺棱掉角等缺点,安装必需牢靠。2).基础项目(1)整面龙骨骨架应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合要求。(2)罩面板表面平正,洁净、颜

14、色一致,无污染、反锈等缺点。(3)罩面板接缝形式符合设计要求,拉缝和压条宽窄一致、平直、整齐、接缝严密。3).许可偏差项目:(七)木门安装工程1.工艺步骤:2.工艺工法:(1)门框、窗框、门扇安装A.拆包:按测量清单上洞口尺寸及包装标签上标注尺寸,复核和产品相对应洞口尺寸,无误后将门框外包装用刀片拆除,取出门框部件,将主框部件摆好,取出螺丝。(2).组装:将拆掉纸板包装物摊平,平整地铺在地下,把主框部件摆在纸板上,以避免碰到门框,(有胶条一面向上)用螺丝将主框连接紧固,调平。(3).安装门扇:将门套匹配尺寸规格复核门扇尺寸,明确开启方向、孔锁位置,分清上下杩头及带百页门百页内外方向;把合页尺寸

15、量好,把门对应位置铣出合页槽(每扇门上安装三个合页),请将合页螺丝孔位先用电钻钻直径2mm,深20mm孔后,再将螺丝钉悬紧;安装门扇时,木螺丝要拧紧卧平,杜绝将螺丝钉直接钉入,不然,将影响其安全程度。将合页旋紧在门上,把门平铺在门框上,找好对应位置将合页旋紧在主框上,门扇和门框横担缝隙2mm。(4).镶门框:将组装好门和门框或窗框轻推入洞口内,用木楔调整门框或窗框和墙体洞口间隙,木楔间距以350mm为宜,调整为立边水平垂直,门和框缝隙为合页边2-3mm,安锁边3-4 mm平行,平整无错台,将调整好门框或窗框用楔子固定塞紧,达成稳固,调整好后用铝方或木横支撑杆将门框或窗框立边撑紧,以免注胶后变形

16、,加铝方或木横支撑杆时支撑两端头要加软物垫好,以免磨伤门框漆面,用水平尺等工具进行正、侧面吊线,校正门框或窗框水平度和垂直度并测量门框对角线,使其安装规范;在洞口和框之间缝隙处注胶,在距立边边缘2530mm处自下而上间断注入,横担依据长度不一样,注胶点也不一样。通常独立门框横担注三点。推拉门框和折叠门框横称通常要注满胶,以确保强度。在门套两侧肩部交角及合页、锁位置处注胶量要充足并能充足并能充足发泡。发泡胶夏季固化时间为2小时,每套用量0.25千克,注胶时不要将胶液淋到产品表面(其它说明详见使用说明书)。待胶充足发泡和固化,方可拆卸全部工装。(5).扣线安装待胶干后(通常两小时胶干),在扣线后面

17、点注发泡胶,将扣线插入门框或窗框扣线内,确保扣线无松动、不歪斜,和墙体表面粘结严密、牢靠,如感觉镶嵌太松,能够在扣线后面加薄纸条来加紧,纸条厚度不停调整,直到适宜,确保扣线插入一致,确保立边扣线和横担扣线结合处严密无缝隙。(6).安装门锁及其它五金把购好锁具打开,取出锁芯,用专用工具打好锁孔,把锁镶好,铣出框上锁舌孔,调整门上锁具和框上锁舌孔间距,镶好锁舌孔挡片,锁芯和门边相平,安装门框锁孔板盒和锁孔板,要求五金位置正确、安装齐全。(7).检验维护看门和框配合是否适宜,看门和框表面是否有杂物,看锁具闭合是否自如。将不妥之四处理好,等候验收。(8).清理待现场清扫洁净,用门框和门包装物做好进行成

18、品保护。用门包装对门实施全方面包裹,用框包装对门框实施关键部位包裹。3.质量标准1).确保项目(1)门窗安装位置必需符合设计要求(2)门窗必需安装牢靠,固定点符合设计要求和施工规范要求。(4).室内温度应在5摄氏度以上(5).墙体安装表面湿度应符合门窗套施工工艺要求,含水率通常应控制在15%以下为宜 表面没有腻子(6).避免部件被尖锐硬物碰坏;避免拖动部件;避免拆包后部件磨擦。(7).发泡胶、乳白胶、玻璃胶注入量要依据情况所定,前提是确保强度,避免浪费,避 免淋到产品表面。(8).安装过程用力要均匀,不能野蛮安装,镶扣线药轻砸,安装锁具要调整自如,合页上螺丝全上,不能直接钉入。2).基础项目(

19、1)门窗框和墙体间需填塞保温材料时,应填塞饱满、均匀。(2)门窗扇安装:裁口顺直,刨面平整光滑、开启灵活、稳定无回弹和倒翘。(3)门窗小五金安装:位置适宜,槽深一致,边缘整齐、尺寸正确、规格符合要求、螺丝拧紧卧平而且方向一致,插销开启灵活。(4)门窗披水、盖口条、压缝条、密封条安装尺寸一致,平直光滑,和门窗结合牢靠严密,无缝隙。3)许可偏差项目见表(八)窗护杆安装工程1.工艺步骤:2.工艺工法:(1).按图纸位置正确放线定位。(2).依据立杆确定埋件位置,确定正确后钻孔。(3).埋件安装牢靠后,摆正骨架进行焊接(4).检验合格后,进行成品保护3.质量标准(1).埋件厚度及膨胀螺栓要满足强度要求

20、。(2).使用不锈钢符合设计和相关材料验收标准。(3).安装牢靠,无松动现象.(九)电器安装工程(1)检验电器安装应符合设计和规范要求。(2)吊顶内配管应设独立固定吊支架,金属电管束节应作电气跨接,穿线前管口护套应齐全,管内导线不得出现接头等。(3)灯具规格、型号应满足要求;灯具应有铭牌、标识、说明书、质保书等。(4)灯具应位置正确、安装牢靠,接线接触良好,需接地或节零灯具金属外壳应由接地螺栓连接。(5)控制开关数量、安装高度和距门框距离,成排开关高度应一致,开关安装位置应便于使用,操作应灵活,接点接触应可靠。(6)控制插座数量、插座距地面高度,同一场所安装高度应一致,插座安装应符合设计要求及

21、安装标准等。(7)开关、插座、五金配件等产品要求供货商提供适量备货,放置在项目部材料仓库。(8)燃气灶安装后安排时间进行测试。(十)、卫生器具安装:(1)卫生器具型号、规格、质量应符合设计要求;安装应平直、位置正确。(2)卫生器具支、托架应平整、牢靠,和器具接触应紧密,控制好坐便和墙距离。(3)安装洁具应采取预埋螺栓或膨胀螺栓固定(坐便器严禁使用膨胀螺栓固定),洁具和 龙头和角阀连接应完好。(4)卫生器具排水口和排水管承口连接处应严密不漏,返水弯安装应牢靠。【关注微信:dichan360 回复:万科 自动获取万科资料】.直接回复目录 就可获取最前沿地产资料 假如您认为本文不错,欢迎分享给您同行 转载文章请阅读下面规则:1.文章第一行必需注明: 本文来自【房地产经理人联盟】2.文章最终一行必需注明: 本文来自:微信公众号:dichan3603.文章内图片上LOGO不可更改4.未按要求转载,一律按侵权投诉. 欲转载未加LOGO原文,可联络:懒人 懒人微信:dichanlanren 欲看地产联盟绝密资料,点击左下阅读原文

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
