收藏 分销(赏)

市政管道工程计算规则.doc

上传人:丰**** 文档编号:2785927 上传时间:2024-06-05 格式:DOC 页数:13 大小:63KB
下载 相关 举报
市政管道工程计算规则.doc_第1页
第1页 / 共13页
市政管道工程计算规则.doc_第2页
第2页 / 共13页
市政管道工程计算规则.doc_第3页
第3页 / 共13页
市政管道工程计算规则.doc_第4页
第4页 / 共13页
市政管道工程计算规则.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

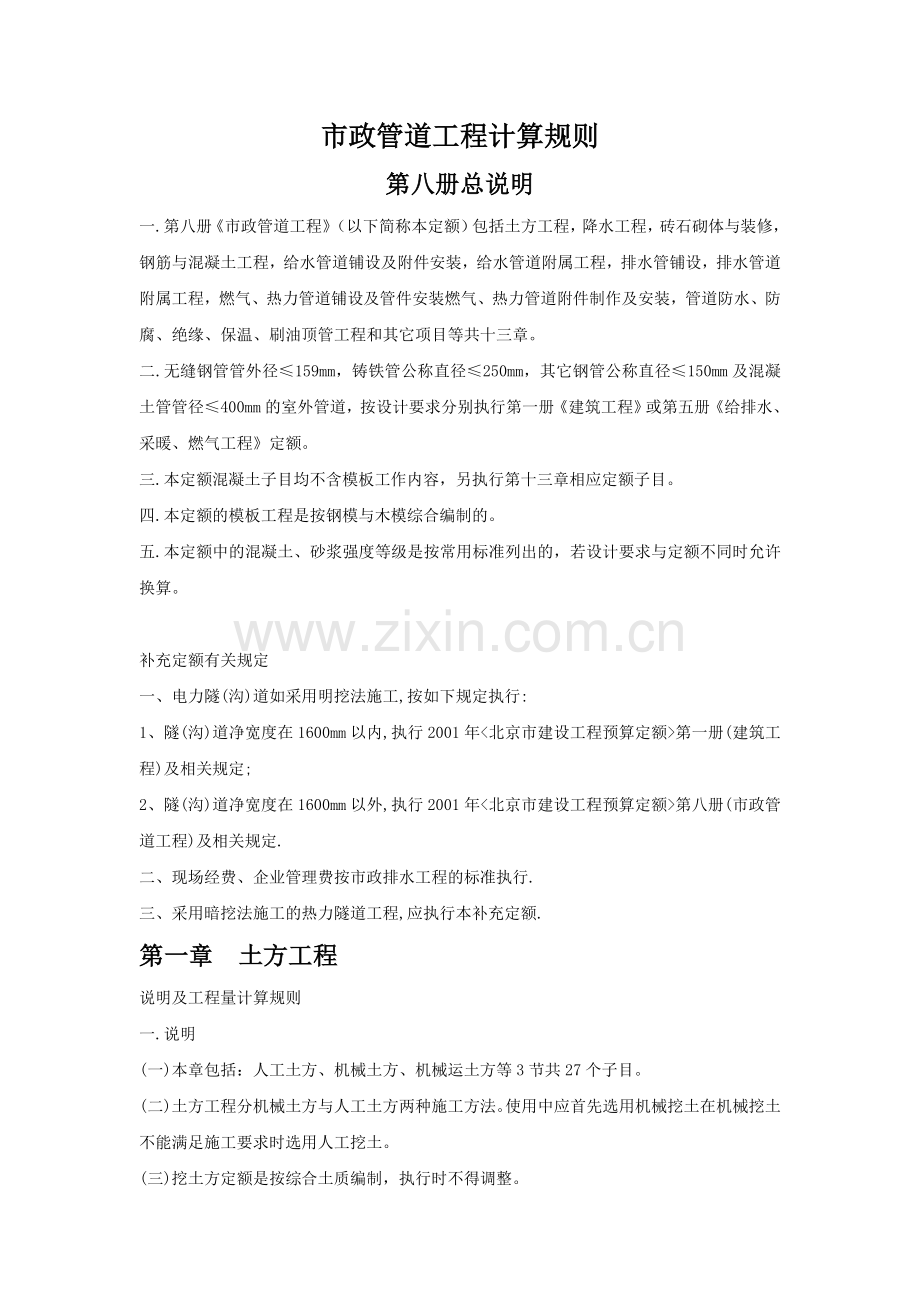

1、市政管道工程计算规则第八册总说明一.第八册市政管道工程(以下简称本定额)包括土方工程,降水工程,砖石砌体与装修,钢筋与混凝土工程,给水管道铺设及附件安装,给水管道附属工程,排水管铺设,排水管道附属工程,燃气、热力管道铺设及管件安装燃气、热力管道附件制作及安装,管道防水、防腐、绝缘、保温、刷油顶管工程和其它项目等共十三章。二.无缝钢管管外径159mm,铸铁管公称直径250mm,其它钢管公称直径150mm及混凝土管管径400mm的室外管道,按设计要求分别执行第一册建筑工程或第五册给排水、采暖、燃气工程定额。三.本定额混凝土子目均不含模板工作内容,另执行第十三章相应定额子目。四.本定额的模板工程是按

2、钢模与木模综合编制的。五.本定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时允许换算。补充定额有关规定一、电力隧(沟)道如采用明挖法施工,按如下规定执行:1、隧(沟)道净宽度在1600mm以内,执行2001年第一册(建筑工程)及相关规定;2、隧(沟)道净宽度在1600mm以外,执行2001年第八册(市政管道工程)及相关规定.二、现场经费、企业管理费按市政排水工程的标准执行.三、采用暗挖法施工的热力隧道工程,应执行本补充定额.第一章 土方工程说明及工程量计算规则一.说明(一)本章包括:人工土方、机械土方、机械运土方等3节共27个子目。(二)土方工程分机械土方与人工土方两种施

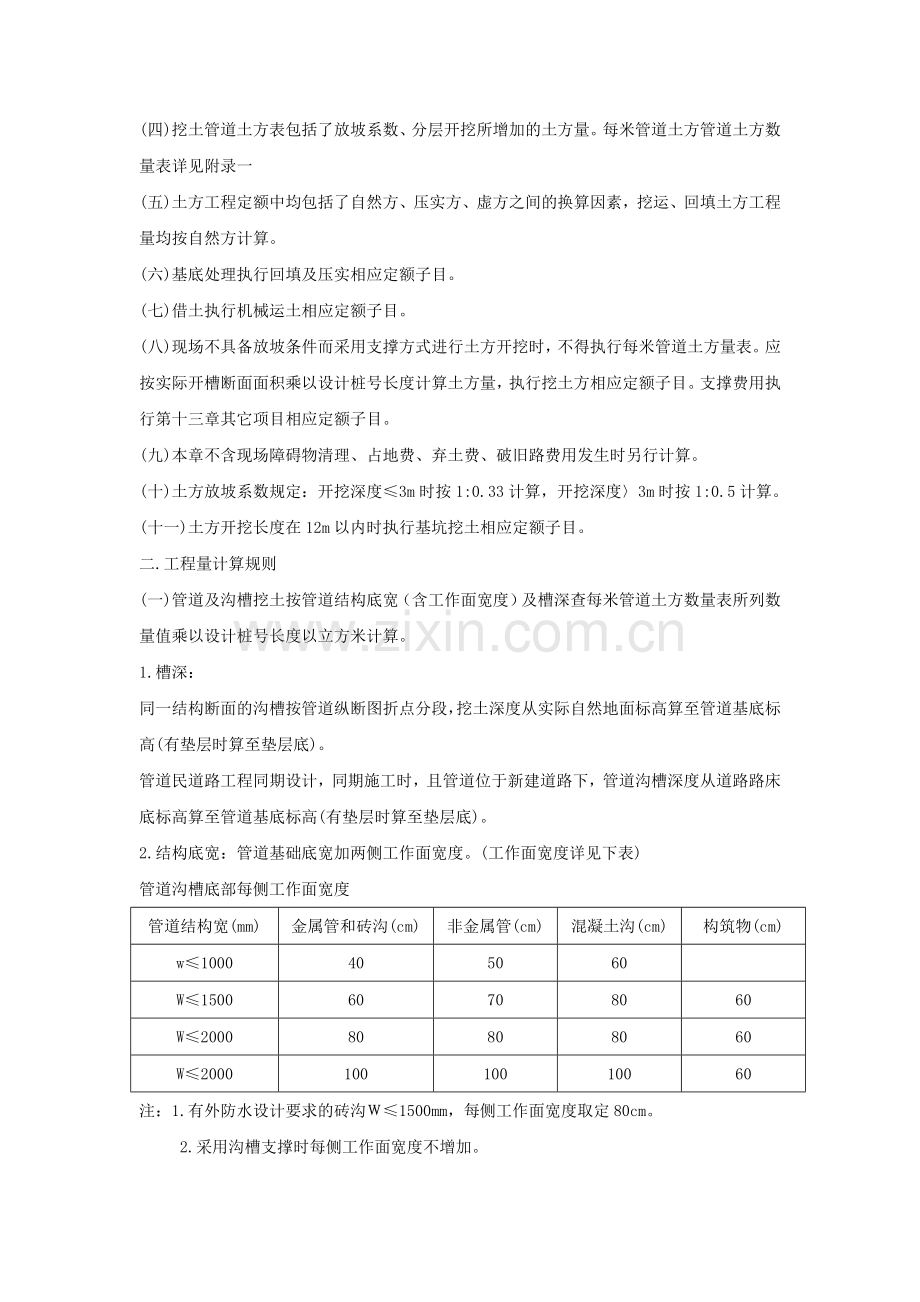

3、工方法。使用中应首先选用机械挖土在机械挖土不能满足施工要求时选用人工挖土。(三)挖土方定额是按综合土质编制,执行时不得调整。(四)挖土管道土方表包括了放坡系数、分层开挖所增加的土方量。每米管道土方管道土方数量表详见附录一(五)土方工程定额中均包括了自然方、压实方、虚方之间的换算因素,挖运、回填土方工程量均按自然方计算。(六)基底处理执行回填及压实相应定额子目。(七)借土执行机械运土相应定额子目。(八)现场不具备放坡条件而采用支撑方式进行土方开挖时,不得执行每米管道土方量表。应按实际开槽断面面积乘以设计桩号长度计算土方量,执行挖土方相应定额子目。支撑费用执行第十三章其它项目相应定额子目。(九)本

4、章不含现场障碍物清理、占地费、弃土费、破旧路费用发生时另行计算。(十)土方放坡系数规定:开挖深度3m时按1:0.33计算,开挖深度3m时按1:0.5计算。(十一)土方开挖长度在12m以内时执行基坑挖土相应定额子目。二.工程量计算规则(一)管道及沟槽挖土按管道结构底宽(含工作面宽度)及槽深查每米管道土方数量表所列数量值乘以设计桩号长度以立方米计算。1.槽深:同一结构断面的沟槽按管道纵断图折点分段,挖土深度从实际自然地面标高算至管道基底标高(有垫层时算至垫层底)。管道民道路工程同期设计,同期施工时,且管道位于新建道路下,管道沟槽深度从道路路床底标高算至管道基底标高(有垫层时算至垫层底)。2.结构底

5、宽:管道基础底宽加两侧工作面宽度。(工作面宽度详见下表)管道沟槽底部每侧工作面宽度管道结构宽(mm)金属管和砖沟(cm)非金属管(cm)混凝土沟(cm)构筑物(cm)w1000405060W150060708060W200080808060W200010010010060注:1.有外防水设计要求的砖沟1500mm,每侧工作面宽度取定80cm。 2.采用沟槽支撑时每侧工作面宽度不增加。3.采用排水井降水时槽底宽度另加30cm。双排降水另加60cm.。(二)管道附属构筑物增加的土方量,均折成沟槽长度计算。每座附属构筑物增加2m。(三)土方运距:挖土至填土或弃土中心线距离。(四)计算回填土工程量时应

6、扣减管道及结构体积和各种检查井、闸门、热力小室所占外形面积,以立方米计算。管道工程及道路工程同期施工时,回填土填至路床底标高。第二章 防水工程说明及工程量计算规则一.说明(一)本章包括:排水井、轻型井点、喷射井点、大口径井点和水平井点降水等5节共20个子目。(二)执行地下降水定额应根据地质水文勘察资料和设计要求且地下水位高于施工基度的施工地段。排除地表水和沟槽滞水不得使用本定额。(三)本定额按单排降水编制。(四)喷射井点降水定额包括了喷射井沟内管和外管及两根观察孔。(五)降水工期由施工组织设计确定。(六)槽底宽度大于6m时,按双排降水计算。二.工程量计算规则(一)排水井以座计算,排水井使用按井

7、.日计算。(二)井管的安装、拆除以组计算定额以10根为一组编制的,不中10根按10根计算。(三)井点使用按组.日计算,轻型井点是按50根一组;喷射井点是按30根一组;大口井是按10根一组分别编制的不足50根、30根、10根时,均按50根、30根、10根计算。第三章 砖石砌体与装修说明及工程量计算规则一.说明(一)本章包括:砌筑、抹面及色缝、其它项目等3节共32个子目。(二)本章适用于管道工程的砖石砌体工程。设计为标准型的附属构筑物不得执行本定额,应执行第六章和第八章相应定额子目。(三)有防水要求的砌体按设计要求执行相应定额子目。(四)砖砌出水口帽石工程量与砖砌翼墙工程量合并计算执行砌筑相应定额

8、子目。(五)方沟工程各种检查井盖板以下的砌体执行沟道砌筑相应定额子目。(六)检查井及热力小室盖板以上执行蝇筒相应定额子目无盖板的以收口处划分,收口以上执行井筒相应定额子目。(七)砖砌、石砌出水口的级配砂石垫层执行第一章级配砂石回填及夯实相应定额子目。(八)热力小室的砌体执行沟道砌筑相应定额子目。(九)热力沟的防水保护墙根据墙体厚度执行沟道砌筑相应定额子目。(十)砖墩执行沟墙砌筑与装修相应定额子目。二.工程量计算规则(一)砖、石砌筑按图示尺寸以立方米计算,不扣除0.3m2以内孔洞所占体积。(二)抹面、勾缝按图示尺寸以平方米计算,不扣除面积在0.3m2以内孔洞所占面积。第四章 钢筋与混凝土工程说明

9、及工程量计算规则一.说明(一)本章包括:现场搅拌混凝土、预拌混凝土浇筑、现场预制混凝土构件制作及安装、工厂预制混凝土构件安装、钢筋、参埋铁件及井盖安装、预制混凝土井筒安装等7节共61个子目。(二)本章混凝土及钢筋定额,适用于非定型井及混凝土方沟。(三)本定额混凝土子目基价中不包括钢筋。需按设计图纸用量执行相应定额。(四)预制混凝土构件定额分为现场预制及工厂预制使用时按实际发生执行相应定额子目。(五)预制热力滑动支座基础上中不含铁件,其铁件执行预埋铁件相应定额子目。(六)工厂预制混凝土构件、金属构件的运输执行第十三章相应定额子目。(七)非定型检查井及热力小室的混凝土基础执行方沟基础相应定额子目。

10、(八)伸缩缝处混凝土执行封闭沟相应定额子目。二.工程量计算规则(一)混凝土工程量按设计图示尺寸以立方米计算。(二)混凝土构件制作及安装按图示尺寸以立方米计算。(三)钢筋、预埋铁件按图示用量以吨计算。第五章 给水管道铺设及附件安装说明及工程量计算规则一.说明(一)本章包括:承插铸铁管铺设、球墨铸铁铺设、铸铁管管件安装、钢管管道铺设、钢管管件安装、管道试压、管道冲洗消毒、阀门及消火栓等附件安装等8节共244个子目。(二)承插铸铁管及铸铁管件按接口形式不同执行相应定额子目。(三)铸铁管件安装及钢管管件安装不分管件种类,均执行同一定额。(四)消火栓、排气阀、水表安装定额中均已包括各种管件安装不得另行计

11、算。(五)钢管防腐执行第十一章相应定额子目。二.工程量计算规则(一)承插铸铁管、球墨铸铁管、钢管管道铺设按图示长度以米计算。不扣除管件及阀门等附件所占长度。(二)管道试压、管道冲洗消毒,按试压及冲洗消毒管道长度以米计算。(三)管件、阀门及消火栓等附件以个计算。第六章 给水管道附属工程说明及工程量计算规则一.说明(一)本章包括:给水阀门井、堞阀井、消火栓井、排泥井、排气阀井、测流测压井、室外水表井等10节共163个子目。(二)本间定额基础上是按照TG42标准图集所列井型划分,执行定额时按设计要求选用相应定额子目。(三)井深系指底板上表面至盖板上表面的垂直距离,按最小复土计算如实际井深大于定额规定

12、,其超出部分执行第三章或第四章井筒相应定额子目。(四)设计中若使用非标井或本间未列的井型时,分别套用第三章砖石砌体与装修和第四章钢筋及混凝土工程相应定额子目。二.工程量计算规则各种井均按形式、井深及管径以座计算。第七章 排水管道铺设说明及工程量计算规则一.说明(一)本章包括:普通混凝土管水泥浆抹带接口、普通混凝土管钢丝网水泥砂浆抹带接口、混凝土管加固铺设、企口管水泥砂浆捻缝接口、企口石棉水泥打口接口、企口膨胀水泥砂浆接口、现浇混凝土套环增加费、柔性接口增加费、砂基础管道铺设等9节共171个子目。(二)本章定额项目是按照标准图集所列类别划分的执行时按设计要求选用相应定额子目。(三)管道基础的混凝

13、土按预拌混凝土编制。(四)管道铺设中接口采用混凝土套环接口及柔性接口时先执行水泥砂浆捻缝接口开式管道铺设子目后,再执行混凝土套环增加费或柔性接口增加费相应定额子目。二.工程量计算规则(一)管道铺设按设计桩号长度以米计算。不扣除各种检查井所占长度。管道纵向坡度在于5%时按斜长计算。(二)混凝土套环增加费和柔性接口增加费按照接口数量以个计算。(三)砂基础管道铺设的天然级配砂石垫层、基础、砂三角按设计断面面积乘以设计长度以立方米计算。第八章 排水管道附属工程说明及工程量计算规则一.说明(一)本章包括:雨水直线井、雨水转弯井、雨水三通井、雨水四通井、污水直线井、污水转弯井、污水三通井、污水四通井、跌水

14、井、雨水口及雨水口连接管等10节共180个子目。(二)本章定额项目是按标准图集所列井型划分,执行时按设计要求选用相应定额。(三)设计使用非标检查井、特殊井、出水口、方沟附属工程时,执行第三章砖石砌体与和第四章钢筋及混凝土工程相应定额子目。(四)若道路工程与雨水管道工程同期设计同期施工时,雨水口及雨水口连接管工作内容属于道路附属工程,不得执行雨水管道工程定额子目。(五)本定额检查井盖板均按工厂预制及安装编制。(六)检查井、各种特殊井定额中不含井筒工程量,另执行相应定额子目。二.工程量计算规则(一)各种井按设计井型及管径以座计算。(二)井筒工程量按设计井筒高度以米计算。(三)雨水口及雨水口连接管按

15、雨水管道的设计桩号长度以米计算。第九章 燃气、热力管道辅设及管件安装说明及工程量计算规则一、说明(一) 本章包括:钢管架空及地沟内安装、钢管直埋铺设、直埋式预制保温管辅设、管道氩弧焊打底增加费、钢管管件制作及安装、燃气管道强度试压、燃气管道严密性试验、热力管道总试压及冲洗、热力管道试压、管道吹扫、钢管焊缝X射线探伤、管道警示带铺设、牺牲阳则试桩安装等13节共246个子目。(二) 钢管安装不包括支吊架制作、安装、应另行计算。(三) 保温管道及保温管件安装中已包括保温接口费用,不得另行计算。(四) 燃气管道强度试压、燃气管道气密性试验、管道吹扫、热力管道试压、热力管道总试压及冲洗的临时管线、管件、

16、附件、仪表等材料设备的费用均含在相应定额内,不得另行计算。(五) 聚乙烯管道及管件安装执行第五册给排水、采暖、燃气工程相应定额子目。(六) 管道安装或铺设均不包括氩弧焊打底,发生时执行氩弧焊打底增加费相应定额子目。二、工程量计算规则(一) 管道及警示带按设计桩号以米计算,不扣除各种附属构筑物所占长度。管道纵向坡度大于5%时按实际长计算。(二) 管道试压、严密性试验、吹扫等,按试压、试验、吹扫等管道长度以米计算,不扣除各种附属构筑物所占长度。(三) X射线探伤按实际拍片数量以张计算。(四) 牺牲阳极的阳极坑定位以组计算;制作、敷设及通电点以支计算;测试桩以立方米计算;均压线以处计算。(五) 管件

17、以个计算。第十章 燃气、热力管道附件制作及安装说明及工程量计算规则一、说明(一) 本章包括:法兰阀门安装、焊接阀门安装、绝缘法兰安装、平焊法兰安装、堵板安装、燃气波纹管安装、燃气检漏管安装、凝水器制作、凝水器安装、绝缘接头安装、燃气法兰盘放散阀门安装、热力补偿器安装、除污短管及放水阀门制作安装、除污器安装、蒸汽管道抽水喷射装置制作安装、支架制作安装、直埋套管穿墙处理等17节共300个子目。(二) 保温管道附件接口定额已包括管件保温费用,不得另行计算。(三) 调压器、过滤器安装,执行第五册给排水、采暖、燃气工程相应定额子目。二、工程量计算规则(一) 阀门、法兰、堵板、燃气波纹管和燃气检漏管等,分

18、另以套或个计算。(二) 凝水器分高、中、低压以台计算。(三) 支架以吨计算。(四) 直埋套管穿墙自理按套管有无保温层以处计算。第十一章 管道防水、防腐、绝缘、保温、刷油说明及工程量计算规则一、说明(一) 本章包括:防水及伸缩缝工程、防水砂浆抹面、钢管喷除锈、钢管防腐、金属及灰面表面刷油保温层、保护层等7节共314个子目。(二) 钢管喷砂除锈、钢管防腐、刷油、保温等项目如为工厂集中制作,另执行第十三章中的集中防腐运输相应定额子目。(三) 聚氨脂泡沫塑料保温定额是按厂家制成品并现场安装编制的。二、工程量计算规则(一) 防水及伸缩缝、防水砂浆抹面以平方米计算。(二) 钢管喷砂除锈分内壁、外壁除锈以米

19、计算。(三) 钢管防腐以米计算。(四) 管道刷油以平方米计算。金属构件及支架刷油以公斤计算。(五) 保温层按保温层体积以立方米计算。保护层按保护层的表面积以平方米计算。第十二章 顶管工程说明及工程量计算规则一、说明(一) 本章包括:顶管工作坑、企口混凝土管顶进、钢管顶进、企口混凝土管顶管接口、触变泥浆、土壤加固等6节共178个子目。(二) 顶管工作坑包括挖土方,但未包括土方的运输和回填,发生时执行第一章相应定额子目。(三) 顶企口混凝土加固管,如设计要求采用橡胶圈接口,应执行橡胶圈接口增价定额项目。(四) 顶管工程的检查井、各种特殊井执行相应专业附属工程定额子目。(五) 钢套环项目仅适用于永久

20、性接口套环,在顶进中为防止错口而在管内接口处所设置的工具式临时性钢胀圈不得执行钢套环项目。二、工程量计算规则(一) 顶管工作坑以座计算。(二) 顶管长度按两座检查井中心间距,以米计算,不足1m按1m计算。(三) 顶管接口,按接口形式以个计算。(四) 钢板内套环的制作,按套环重量以吨计算。第十三章 其它项目说明及工程量计算规则一、说明(一) 本章包括:模板、脚手架、施工便桥、支撑、构件运输等5节共30个子目。(二) 模板分不同施工部位执行相应定额子目。(三) 砌筑高度超过1.2m可计算脚手架费用。(四) 本章施工便桥是指社会便桥,应根据效能部门要求的通行种类和设计文件执行相应定额子目。施工用临时

21、便桥不得计取此项费用。(五) 若土方开挖不具备放坡条件,采用直槽施工时,执行支撑相应定额子目。密板支撑指满铺板,疏板支撑指间隔铺板,但间隔大小不调整。二、工程量计算规则(一) 模板工程量按混凝土与模板的接触面积以平方米计算。(二) 脚手架按墙面水平边线长度乘以墙面砌筑高度以平方米计算。(三) 施工便桥按开槽上口宽度乘以桥面宽度(含护栏)以平方米计算。(四) 支撑按槽、坑侧面实际支撑面积以平方米计算。(五) 金属构件运输、集中防腐运输以吨计算。(六) 预制混凝土构件运输以立方米计算。第十四章 暗挖电力隧道工程一、说明(一)本章包括:暗挖土方、暗挖结构混凝土、钢筋及钢构件、支护、防水及伸缩缝、砌筑

22、、其他工程等7节共112子目。(二)本章混凝土项目不含模板的工作内容,使用时执行相应的定额子目。(三)本章混凝土及砂浆强度等级是按常用标准编制的,若设计要求与定额强度等级不符时允许换算。(四)本章工程水、电费定额子目,仅适用于暗挖隧道工程,非暗挖隧道工程不得使用。(五)土方工程定额中的挖土、运土及回填土的土方量均按自然方计算。竖井挖土方定额项目未分土质类别,是综合编制的,实际施工中不论土质如何,均不得换算。(六)机械装土定额子目只限于人工挖土项目,发生运弃土时方可使用。(七)混凝土定额项目是按现场搅拌混凝土和预拌混凝土分别编制的,使用时按不同的项目执行相应的定额子目。(八)暗挖隧道工程中,发生

23、明水处理情况时,可依据实际施工部位、发生的数量及处理方法,经监理单位认定后,与建设单位协商解决。(九)设计有防水的结构按设计要求执行相应的定额子目。(十)设计结构高度超过1.2m时,可执行脚手架相应定额子目。(十一)构件运输是分别按5以内和每增5编制的,运距不足5时,按5计算。(十二)暗挖隧道土方按土质分类执行附:土质分类表定额分类土质类别土质名称开挖方法及工具一、 二类土质I类土1、砂用尖锹开挖2、砂壤土3、腐植土4、泥炭一、 二类土质类土1、 轻壤土和黄土类别: 潮湿而松散的黄土 平均15mm以内的松散而软的砾石用尖锹开挖并少数用镐开挖2、含有草根的密实腐植土3、含有直径在30mm以内根类

24、的泥炭和腐植土4、掺有卵石、碎石和石屑的砂和腐植土5、含有卵石或碎石杂质的胶结成块的填土6、含有卵石、碎石和建筑料杂质的砂壤土三类土质类土1、肥粘土其中包括石炭纪、侏罗纪的粘土和冰粘土用尖锹并同时用镐开挖(用镐开挖量占30)2、重壤土、粗砾石、砾径为15mm40mm的碎石、卵石3、干黄土和掺有碎石、卵石的自然含水量黄土4、含有直径大于30mm根类的腐植土或泥炭5、掺有碎石、卵石和建筑碎料的土壤四类土质类土1、含有碎石重粘土,其中包括侏罗纪和石炭纪的硬粘土用尖锹并同时用镐和撬棍开挖(用镐和撬棍开挖量占30)2、含有碎石、卵石、建筑碎料和25 kg的顽石(总体积在10以内)等杂质的肥粘土和重壤土3

25、、冰碛粘土,含有50kg以内的巨砾,其含量为总体积的10以内4、泥板岩5、不含或含有10的顽石二、工程量计算规则(一)隧道暗挖土方按设计结构外围断面(其中拱、墙部位以设计结构初衬墙外侧各增加5cm)面积乘以长度以立方米计算。(二)竖井挖土方按设计结构外围水平投影面积乘以竖井高度以立方米计算,竖井高度按实际自然地面标高算至竖井基底下表面标高;与道路同期施工时,竖井高度按设计道路路床底标高算至竖井基底下表面标高。(三)竖井提升土方按隧道挖土方量的总和以立方米计算(不含竖井土方)。(四)计算回填土工程量时,应扣减沟道结构和各种井室所占外形体积,以立方米计算。沟道工程与道路工程同期施工时,回填土填至路

26、床底标高。(五)喷射混凝土、模筑混凝土、竖井混凝土等项目的工程量,均按结构断面面积乘以设计长度以立方米计算。扣除面积大于0.3的孔洞所占体积。(六)钢筋,格栅钢架、竖井隧道钢筋网,竖井钢平台、钢护栏、钢爬梯、活挂梯,预埋铁件、电缆支架、电缆吊架,接地装置及接地扁铁等,均按设计图示用量以吨计算。(七)集水井篦子,铸铁井盖安装,按设计图示用量以套计算。(八)铸铁踏步安装,钢筋踏步安装、拉力环制安等,均按设计图示用量以个计算。(九)铁件防腐喷锌处理按设计图示用量以吨计算。(十)导管、管棚、锚杆的制作安装按设计图图示用量长度以米计算。(十一)土钉墙喷射混凝土支护按设计图图示面积以100计算。(十二)土

27、钉墙挂钢筋网按设计图图示用量以吨计算。(十三)注浆,分别按设计图示注明的注浆材料和注浆量以立方米计算。(十四)防水层按设计图示面积以平方米计算。(十五)变形缝、施工缝以设计图示长度以米计算。(十六)砖砌体按图示尺寸以立方米计算,不扣除面积在0.3以内孔洞所占体积。(十七)抹面及勾缝按图示尺寸以平方米计算,不扣除面积在0.3以内孔洞所占体积。(十八)模板按模板与混凝土的接触面积以平方米计算。(十九)脚手架按结构水平边线长度乘以结构的高度以平方米计算。(二十)混凝土构件运输按构件的体积以立方米计算。(二十一)金属构件运输按构件的重量以吨计算。(二十二)喷射混凝土运输按喷射混凝土总量以立方米计算(二

28、十三)拆除混凝土工程按设计图示尺寸以立方米计算。(二十四)临时工程是按一季度以内和每增一季度分别编制的,施工时间不足一季度时,按一季度计算。(二十五)工程水电费按设计暗挖外围结构宽度乘以暗挖长度以平方米计算。第十五章 电力管道铺设工程说明及工程量计算规则一、说明(一)本章包括:低摩高强维纶水泥管铺设、钢管铺设、PV塑料管铺设、波纹管铺设等4节共19个子目。(二)低摩高强维纶水泥管、钢管、PVC塑料管、波纹管铺设,定额中已包括接口附件安装。(三)本章定额中未包括土方、砌筑、混凝土、模板、钢筋等项目,应执行其它章节相应的定额子目。二、工程量计算规则低摩高强维纶水泥管、钢管、PVC塑料管、波纹管铺设工程量,均按设计图示单根管的长度(扣除井室内壁之间的长度)以米计算。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 市政工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
