资源描述

JL-C005
房屋建筑工程和市政基础设施工程
单位工程质量评定汇报
监理号: -001
工程名称: 中央贮备粮成全部直属库新建贮备仓项目
子项名称: 一标段(1-1#、1-2#、1-3#平房仓)
监理单位(章): 中咨工程建设监理企业
(甲、乙、丙级)

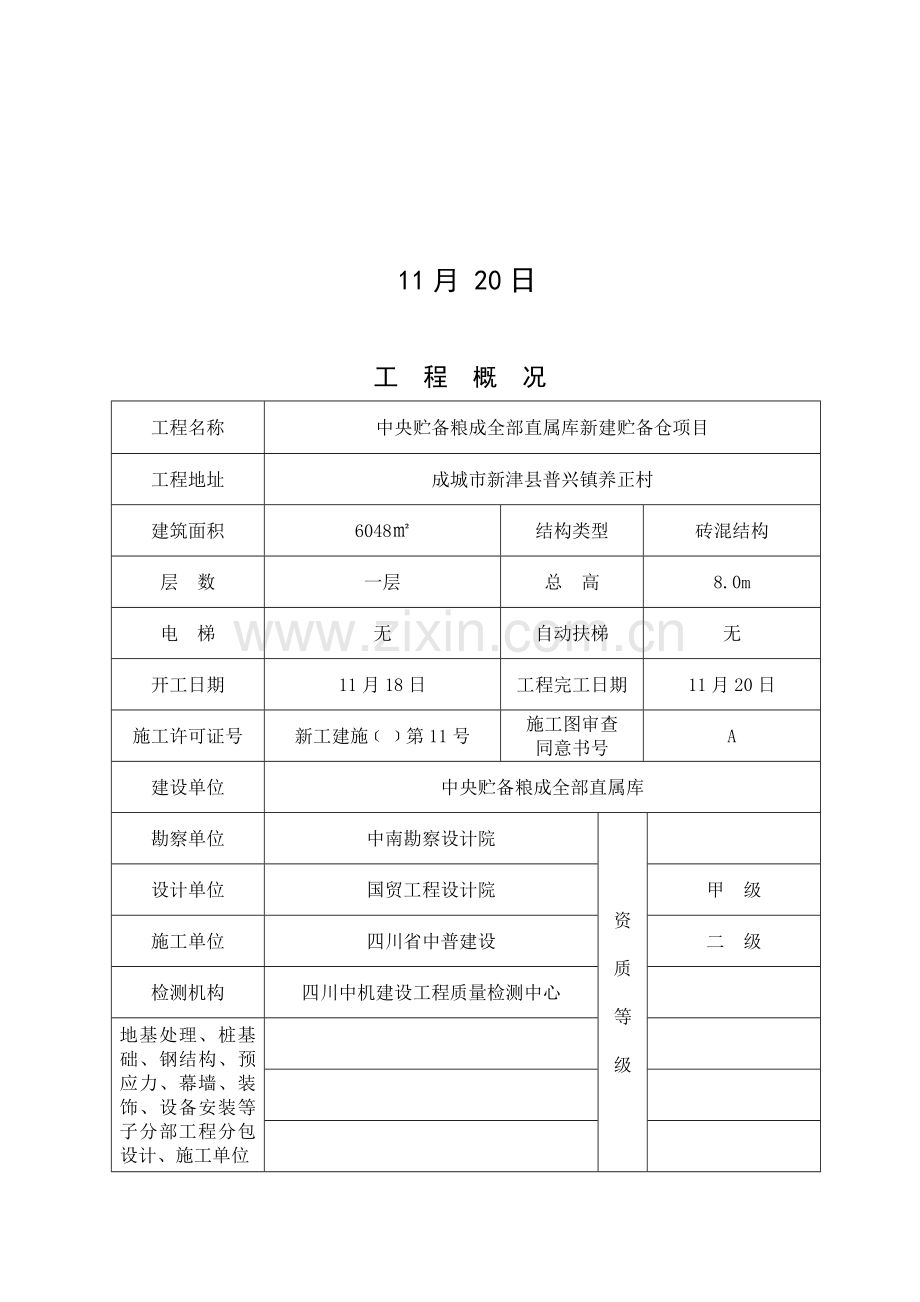

11月 20日
工 程 概 况
工程名称
中央贮备粮成全部直属库新建贮备仓项目
工程地址
成城市新津县普兴镇养正村
建筑面积
6048㎡
结构类型
砖混结构
层 数
一层
总 高
8.0m
电 梯
无
自动扶梯
无
开工日期
11月18日
工程完工日期
11月20日
施工许可证号
新工建施﹝﹞第11号
施工图审查
同意书号
A
建设单位
中央贮备粮成全部直属库
勘察单位
中南勘察设计院
资
质
等
级
设计单位
国贸工程设计院
甲 级
施工单位
四川省中普建设
二 级
检测机构
四川中机建设工程质量检测中心
地基处理、桩基础、钢结构、预应力、幕墙、装饰、设备安装等子分部工程分包设计、施工单位
总监理工程师
仵晓振
专
业
工民建
证
号
35001280
监理工程师
金涪江
工民建
[川]监工岗字
(04)0145号
杨大兴
工民建
[川]监工岗字
(08)1445号
戴玉华
工民建
监理员
地基和基础分部工程质量评定汇报
监理周期
基础类型
工 程 建 设 过 程 中 质 量 控 制 情 况 ( 工 程 监 理 检 查 内 容 及 情 况 )
原材料、构
配件检验
钢筋、水泥、砂石、砖全部有出厂合格证书,并经过进场抽查,见证取样送检百分比为100%。复试汇报均合格。
验槽试桩
或地基处理
经验槽检验,地勘人员认为基槽土为黏土,满足设计要求。
检测情况
试块、试件
垫层混凝土C10、基础混凝土C25、水泥砂浆M10,试块强度评定均满足设计要求。
防水层
无
检验批
检验情况
土方开挖、回填、钢筋加工安装、模板工程、混凝土工程、砖砌体等检验批共 批,经检验,主控项目和通常项目均满足质量验收规范要求,隐蔽工程在隐蔽前均经监理工程师检验、签认。可进入下道工序。
质量文件
签认情况
部位和工序工程质量方法经审查合格。工程材料进场报验单、见证取样统计、施工测量放线报验单、工程隐蔽资料、设计交底、图纸会审纪要均立即签认。对试验室进行了考评,含有对应资质。
对工程项目检验批质量验收统计均立即签认。
监理抽测情况
经检验,混凝土密实,砌体组砌合理,观感质量很好。
抽测通常项目标许可偏差共50点,合格46点,合格点率92%。
抽测混凝土、砂浆强度均满足设计要求。
抽测砂浆饱满度5组,均大于85%。
发觉问题
和处理结果
发觉回填土未分层扎实,已书面要求施工单位整改。
整改后重新检验验收,符合要求。
工程建设
过程中实施
规范法规情况
严格按现行规范、标准、法规及已审查经过设计图纸施工。无重大设计变更,通常修改均经设计签认。
其它需要
说明问题
无
基础分部工程质量评定意见
施工质量符合勘察、设计文件要求。无影响结构安全质量问题。
(公章)
项目监理工程师: 总监理工程师: 年 月 日
备 注
主体结构分部工程质量评定汇报
监理周期
结构类型
工 程 建 设 过 程 中 质 量 控 制 情 况 ( 工 程 监 理 检 查 内 容 及 情 况 )
原材料、构
配件检验
钢筋、水泥、砂石、砖全部有出厂合格证书,并经过进场抽查,见证取样送检百分比为100%。复试汇报均合格。
检测情况
试块、试件
结构柱、圈梁混凝土C25、天沟挑板混凝土C25、预制拱板混凝土C40、砌体混合砂浆M10,试块强度评定均满足设计要求。
检验批
检验情况
钢筋加工安装、模板工程、混凝土工程、砖砌体、预制拱板吊装等检验批共125批,经检验,主控项目和通常项目均满足质量验收规范要求,隐蔽工程在隐蔽前均经监理工程师检验、签认,可进入下道工序。
质量文件
签认情况
部位和工序工程质量方法经审查合格。工程材料进场报验单、见证取样统计、施工测量放线报验单、工程隐蔽资料、设计交底、图纸会审纪要均立即签认。对试验室进行了考评,含有对应资质。
对工程项目检验批质量验收统计均立即签认。
监理抽测情况
经检验,混凝土密实,砌体组砌合理,观感质量很好。预制拱板安装平整、板缝均匀。
抽测通常项目标许可偏差共200点,合格194点,合格点率97%。
抽测混凝土、砂浆强度均满足设计要求。
抽测砂浆饱满度6组,均大于85%。
发觉问题
和处理结果
发觉局部砌体灰浆饱满度差,已书面要求施工单位整改。
整改后重新检验验收,符合要求。
工程建设
过程中实施
规范法规情况
严格按现行规范、标准、法规及已审查经过设计图纸施工。无重大设计变更,通常修改均经设计签认。
主体分部工程质量评定意见
工程施工质量符合勘察、设计文件要求,无影响结构安全使用质量问题。
(公章)
项目监理工程师: 总监理工程师: 年 月 日
备 注
子分部工程质量评定汇报
监理周期
子分部名称
监 理 检 查 内 容
检验批质量验收情况
钢构件焊接、一般紧固件连接、零件及部件加工、构件组装、机构安装等检验批共25批,经检验,主控项目和通常项目均满足质量验收规范要求,隐蔽工程在隐蔽前均经监理工程师检验、签认,可进入下道工序。
质量文件
签认情况
部位和工序工程质量方法经审查合格。工程材料进场报验单、见证取样统计、施工测量放线报验单、工程隐蔽资料、设计交底、图纸会审纪要均立即签认。对试验室进行了考评,含有对应资质。
对工程项目检验批质量验收统计均立即签认。
发觉问题和处理结果
发觉存在十字交叉焊缝,已书面要求施工单位整改。
整改后重新检验验收,符合要求。
工程建设过程中实施规范法规情况
严格按现行规范、标准、法规及已审查经过设计图纸施工。无重大设计变更,通常修改均经设计签认。
子分部工程质量评定意见
施工质量符合设计文件及相关规范要求。无影响结构安全质量问题。
项目监理工程师: 总监理工程师: 年 月 日
备 注
装饰、屋面、设备安装分部工程质量评定汇报
序号
名称
旁 站 监 理 检 查 内 容 及 结 论
1
装饰装修
材料合格。抹灰、门窗、涂饰工程均和设计要求相符,并按相关要求施工。经检验,质量合格。
总监理工程师: 年 月 日
2
建筑屋面
材料合格。屋面找平层、保温层、防水层工程及细部结构均和设计要求相符,并按相关要求施工。经检验,质量合格。
总监理工程师: 年 月 日
3
给 排 水
设备、材料进场验收合格,工程按设计及相关规范施工,隐蔽工程已签认。试验项目齐全,系统功效满足设计及相关规范要求,生活给水系统经相关部门取样检验,符合国家《生活饮用水标准》。经检验,质量合格。
总监理工程师: 年 月 日
4
建筑电气
设备、材料进场验收合格,产品有许可证编号和安全认证标志。工程按设计及相关规范施工,隐蔽工程已签认。试验项目齐全,系统功效满足设计及相关规范要求。经检验,质量合格。
总监理工程师: 年 月 日
5
智能建筑
设备、材料进场验收合格,工程按设计及相关规范施工,隐蔽工程已签认。试验项目齐全,系统功效满足设计及相关规范要求。经检验,质量合格。
总监理工程师: 年 月 日
6
通风和空调
设备、材料进场验收合格,工程按设计及相关规范施工,隐蔽工程已签认。试验项目齐全,系统功效满足设计及相关规范要求。经检验,质量合格。
总监理工程师: 年 月 日
7
电 梯
总监理工程师: 年 月 日
8
工程质量确保文件
工程材料进场报验单、见证取样统计、施工测量放线报验单、试验汇报、消防检测汇报、工程隐蔽资料,均立即签认。对工程项目检验批质量验收统计均立即签认。
总监理工程师: 年 月 日
单位工程质量评定意见
单 位 工 程 质 量 监 理 小 结
装饰完工工程,严格按现行规范、标准、法规及已审查经过设计图纸施工。无重大设计变更,通常修改均经设计签认。在对该工程质量监督工作中,按相关要求对工程必检项目进行了监督检验,并对结构工程进行了监督抽查和抽样测试,发觉砌体灰浆饱满度质量问题,已书面要求施工单位整改。整改后重新检验验收,符合要求。未发觉其它影响结构安全质量问题。在对该工程完工验收监督检验中发觉内墙抹灰平整度质量问题,已书面要求施工单位整改。整改后重新检验验收,符合要求。未发觉其它影响使用安全质量问题。该工程施工质量符合《工程建设标准强制性条文》相关要求。
无违反工程建设各方责任主体相关质量管理要求行为。
监 理 结 论
施工质量符合设计文件及相关规范要求。无影响结构安全质量问题。
(公 章)
项目监理工程师: 总监理工程师: 年 月 日
