资源描述

1、城市园林绿化工程施工及验收规范1 范围本标准要求了园林绿化施工前准备、植物材料和种子、种植前土壤处理、种植穴(槽)挖掘、苗木运输和假植、苗木种植前修剪、各类植物种植、屋顶绿化、地下设施覆土绿化、垂直绿化、斜面护坡绿化、绿化工程隶属设施和工程验收等基础要求。本标准适适用于公共绿地、防护绿地、隶属绿地和其它绿地绿化工程及其隶属设施施工及验收。2 规范性引用文件下列文件中条款经过本标准引用而成为本标准条款。通常注日期引用文件,其随即全部修改单(不包含勘误内容)或修订版均不适适用于本标准,然而,激励依据本标准达成协议各方研究是否可使用这些文件最新版本。通常不注日期引用文件,其最新版本适适用于本标准。G

2、BJ 301 建筑安装工程质量检验评定统一标准DB11/T 211 城市园林绿化用植物材料木本苗3 术语和定义下列术语和定义适适用于本标准。3.1绿化工程:树木、花卉、草坪、地被植物等种植工程。3.2种植土:理化性状良好,适宜于园林植物生长土壤。 3.3客土:将栽植地点或种植穴中不适合种植土壤更换成适合种植土壤,或掺入某种栽培基质改善理化性质。3.4种植土层厚度:植物根系正常生长发育所需土壤深度。3.5种植穴(槽):种植植物挖掘坑穴。坑穴为圆形或方形称为种植穴,长条形称为种植槽。3.6规则式种植:按一定规则配植种植方法。3.7自然式种植:株行距不等,采取不对称自然配植形式。3.8土球:挖掘苗木

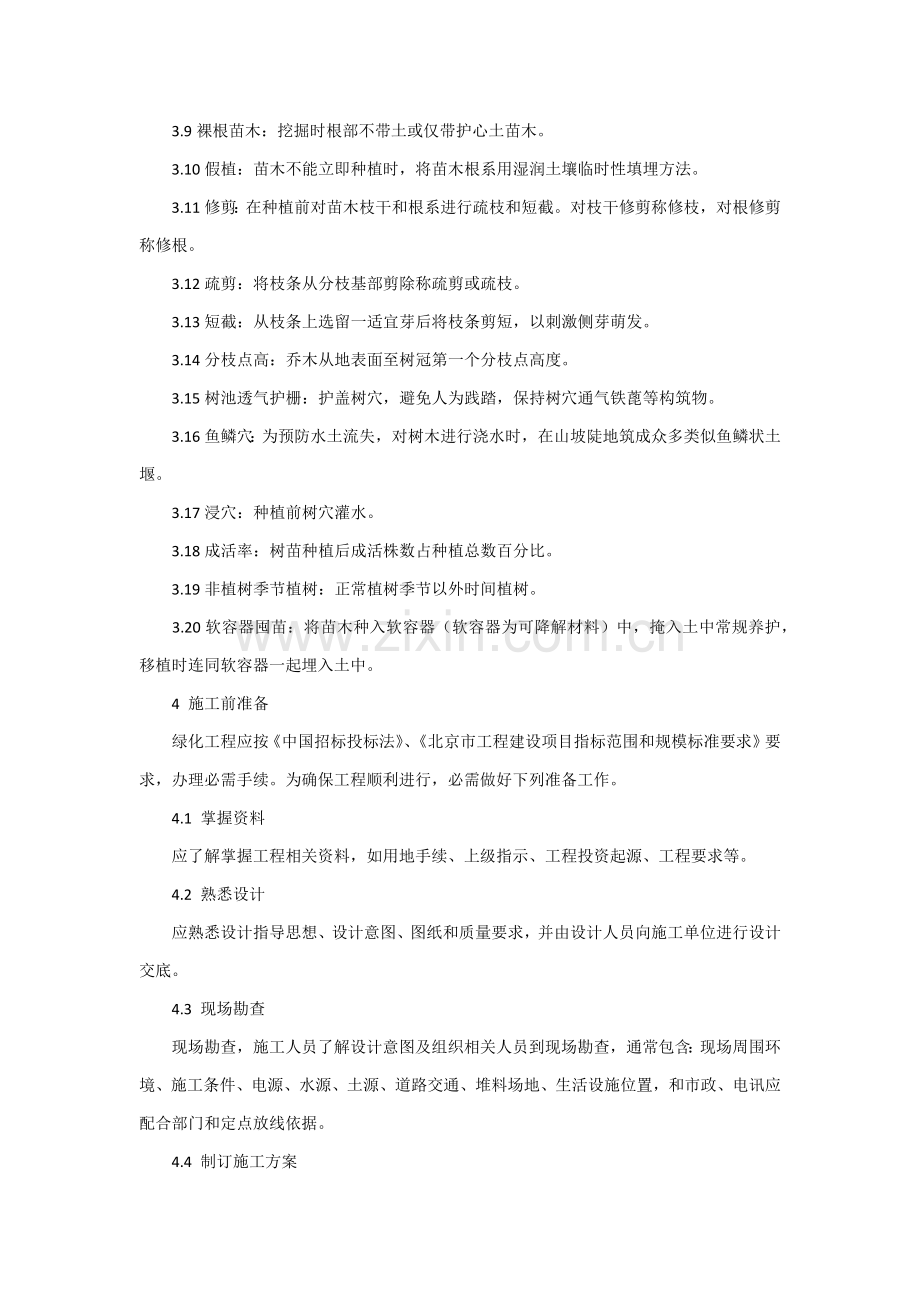

3、时,按一定规格切断根系,保留土壤呈圆球状并加以捆扎、包装苗木根部。3.9裸根苗木:挖掘时根部不带土或仅带护心土苗木。3.10假植:苗木不能立即种植时,将苗木根系用湿润土壤临时性填埋方法。3.11修剪:在种植前对苗木枝干和根系进行疏枝和短截。对枝干修剪称修枝,对根修剪称修根。3.12疏剪:将枝条从分枝基部剪除称疏剪或疏枝。3.13短截:从枝条上选留一适宜芽后将枝条剪短,以刺激侧芽萌发。3.14分枝点高:乔木从地表面至树冠第一个分枝点高度。3.15树池透气护栅:护盖树穴,避免人为践踏,保持树穴通气铁蓖等构筑物。3.16鱼鳞穴:为预防水土流失,对树木进行浇水时,在山坡陡地筑成众多类似鱼鳞状土堰。3.

4、17浸穴:种植前树穴灌水。3.18成活率:树苗种植后成活株数占种植总数百分比。3.19非植树季节植树:正常植树季节以外时间植树。3.20软容器囤苗:将苗木种入软容器(软容器为可降解材料)中,掩入土中常规养护,移植时连同软容器一起埋入土中。4 施工前准备绿化工程应按中国招标投标法、北京市工程建设项目指标范围和规模标准要求要求,办理必需手续。为确保工程顺利进行,必需做好下列准备工作。4.1 掌握资料应了解掌握工程相关资料,如用地手续、上级指示、工程投资起源、工程要求等。4.2 熟悉设计应熟悉设计指导思想、设计意图、图纸和质量要求,并由设计人员向施工单位进行设计交底。4.3 现场勘查现场勘查,施工人

5、员了解设计意图及组织相关人员到现场勘查,通常包含:现场周围环境、施工条件、电源、水源、土源、道路交通、堆料场地、生活设施位置,和市政、电讯应配合部门和定点放线依据。4.4 制订施工方案工程开工前应制订施工方案(施工组织设计),包含以下内容:4.4.1 工程概况:工程项目、工程量、工程特点、工程有利和不利条件。4.4.2 施工方法:确定采取人工或机械施工,劳动力起源,是否有社会义务劳动参与。4.4.3 编制施工程序和进度计划。4.4.4 施工组织:指挥系统、部门分工、职责范围、施工队伍建立和任务分工等。4.4.5 制订安全方法、技术规范、质量标准和成活率指标。4.4.6 现场平面部署图:包含水源

6、、电源、道路交通、料场、库房、生活设施等具体位置图。4.4.7 施工方案应附有计划表格,包含用电、用水、劳动力、进度、苗木、材料机械运输、防尘降尘方法等。4.5 编制施工预算应依据设计概算、工程定额和现场施工条件、采取施工方法等编制施工预算。4.6 关键材料准备如特殊需要苗木、材料应事先了解起源、质量、价格和供给情况。4.7 做好现场准备事先和市政、电讯、公用、交通等相关单位配合好,并办理相关手续。4.8 其它注意事项劳动力、机械、运输等应事先由专员负责联络安排。5 植物材料和种子植物材料和种子应品种正确、纯正、无病虫害。5.1 植物材料植物材料应根系发达,生长健壮,规格及形态应符合设计要求。

7、5.1.1 木本苗木木本苗木使用应符合DB11/T 211要求。5.1.2 露地栽培花卉露地栽培花卉应符合下列要求:5.1.2.1 一、二年生花卉,株高通常为10cm 50 cm,冠径为15cm35cm,分枝不少于3个4个,植株健壮,色泽明亮。5.1.2.2 宿根花卉,根系必需完整,无腐烂变质。5.1.2.3 球根花卉,球根应茁壮、无损伤,幼芽饱满。5.1.2.4 观叶植物,叶片分布均匀,排列整齐,形状完好,色泽正常。5.1.3 水生植物水生植物根、茎、叶发育良好,植株健壮。5.1.4 草块及草卷铺栽草坪用草块及草卷应规格一致,边缘平直,杂草不得超出1。草块土层厚度宜为3cm,草卷土层厚度宜为

8、1.8cm 2.5cm。5.2 种子草坪、草花、地被植物种子均应掌握品种、品系、产地、生产单位、采收年份、纯净度及发芽率,不得有病虫害。自外地引进种子应有检疫合格证,发芽率达85以上。6 种植前土壤处理6.1 种植或播种前应使该地域土壤达成种植土要求。6.1.1 覆土0.6m以内粒级为1cm以上渣砾和2m内沥青、混凝土及有毒有机垃圾必需清除。6.1.2 土壤疏松,容重不得高于1.3g/cm3。6.1.3 土壤排水良好,非毛管孔隙度不得低于10%。6.1.4 土壤pH值应为7.08.5,土壤含盐量不得高于0.126.1.5 土壤营养元素平衡,其中有机质含量不得低于10g/kg,全氮量不得低于1.

9、0g/kg,全磷量不得低于0.6g/kg,全钾量不得低于17g/kg。6.2 绿地地形整理应严格根据竖向设计要求进行,地形应自然流畅。6.3 草坪、花卉种植地、播种地应施足基肥,耧平耙细,去除杂物,平整度和坡度应符合设计要求。6.4 平整土地后,应采取防尘方法。6.5 园林植物生长所必需最小种植土层厚度应大于植物关键根系分布深度(见表1)。表1 园林植物关键根系分布深度 单位:cm植被类型 草本花卉 地被植物 小灌木 大灌木 浅根乔木 深根乔木分布深度 30 35 45 60 90 2007 种植穴、种植槽挖掘7.1 种植穴、种植槽挖掘前,应向相关单位了解地下管线和隐蔽物埋设情况。7.2 种植

10、穴、种植糟定点放线应符合下列要求:7.2.1 种植穴、种植槽定点放线应符合设计图纸要求,位置正确,标识显著。7.2.2 种植穴定点时应标明中心点位置,种植槽应标明边线。7.2.3 定点标志应标明树种名称(或代号)、规格。7.2.4 树木定点遇有障碍物影响,应立即和设计单位取得联络,进行合适调整。7.3 种植穴、种植槽大小,应依据苗木根系、土球直径和土壤情况而定。种植穴、种植槽必需垂直下挖,上口下底相等,规格应符合表2表6要求。表2 常绿乔木类种植穴规格 单位:cm树高 土球直径 种植穴深度 种植穴直径150 150250 250400 400以上4050 7080 80100 140以上506

11、0 8090 90110 120以上8090 100110 120130 180以上表3 落叶乔木类种植穴规格 单位:cm胸径 种植穴深度 种植穴直径 胸径 种植穴深度 种植穴直径 23 3040 4060 56 6070 8090 34 4050 6070 68 7080 90100 45 5060 7080 810 8090 100110表4 花灌木类种植穴规格 单位:cm冠径 种植穴深度 种植穴直径 200 7090 90110 100 6070 7090表5 竹类种植穴规格 单位:cm种植穴深度 种植穴直径大于盘根或土球厚度2040 大于盘根或土球直径4060表6 篱类种植槽规格 单位

12、:cm种植高度 单行 双行3050 3040 40605080 4040 4060100120 5050 5070120150 6060 60807.4 种植穴、种植槽挖出好土和弃土分别置放处理,底部应回填适量好土。7.5 土壤干燥时应于种植前浸穴8 苗木运输和假植8.1 苗木运输量应依据现场种植量确定。8.2 苗木在装卸车时应轻提轻放,不得损伤苗木和造成散球。8.3 起吊小型带土球苗木时应用绳网兜土球吊起,不得直接用绳索绑缚根颈起吊;起吊重量超出1t大型土球(土台),应在其外部套大绳吊起。8.4 土球苗木装车时,将土球朝向车头方向,树冠朝向车尾方向码放整齐。8.5 裸根乔木长途运输时,应保持

13、根系湿润,装车时应次序码放整齐,装车后应将树干捆牢,并应加垫层预防磨损树干及进行根系保护。8.6 装运竹类时,不得损伤竹竿和竹鞭之间着生点和鞭芽。8.7 苗木运到现场后,裸根苗木应该日种植,不能种植苗木应立即进行假植。8.8 带土球苗木运至施工现场后,当日不能种植时,应合适喷水保持土球湿润。8.9 珍贵树种和非植树季节所需苗木,应提前备苗,带容器假植。8.10 运输过程应遵守相关交通法规,办理相关手续(如检疫证),确保安全。9 苗木种植前修剪9.1 种植前应进行苗木根系修剪,将劈裂根、病虫根、过长根剪除,并依据根系大小、好坏对树冠。进行修剪,保持地上地下部生长平衡。9.2 乔木类修剪应符合下列

14、要求:9.2.1 落叶乔木应保持原有树形,合适疏枝,保持主侧枝分布均匀,对保留主侧枝应在健壮叶芽上方短截,可剪去枝条1/52/3,有主尖乔木应保留主尖,如银杏只能疏枝,不得短截,国槐、栾树等耐修剪树种不得抹头修剪。9.2.2 常绿针叶树,只剪除病虫技、枯死枝、生长衰弱枝、过密轮生枝和下垂技。9.2.3 用作行道树乔木,分枝点高应大于2.8m,分枝点以上枝条酌情疏剪或短截。9.3 灌木及藤木修剪应符合下列要求:9.3.1 有显著主干型灌木,修剪时应保持原有树型,主枝分布均匀,主枝短截长度应不超出1/2。9.3.2 丛枝型灌木预留枝条大于30cm,多干型灌木合适疏枝。9.3.3 用作绿篱、色块、造

15、型苗木,在种植后按设计要求整形修剪。9.3.4 藤木类苗木应剪除枯死枝、病虫枝和影响观瞻部分,上架藤木可剪除交错枝、横向生长枝。9.4 苗木修剪质量应符合下列要求:9.4.1 剪口应平滑,不得劈裂。9.4.2 枝条短截时应留外芽,剪口应在留芽位置上方0.5cm。9.4.3 修剪直径2cm以上大枝及粗根时,截口必需削平并涂防腐剂。9.5 对于生长季移植落叶树, 依据不一样树种在保持树形前提下应重剪,确保成活。10 树木种植10.1 在北京地域树木种植应以春季为主,雨季可种植常绿树,耐寒落叶乔木可于秋季落叶后种植。10.2 种植施工质量应符合下列要求:10.2.1 种植应按设计图纸要求查对苗木品种

16、、规格及种植位置。10.2.2 树木植入种植穴前,应先检验种植穴大小及深度。不符合根系要求时,应修整种植穴。10.2.3 行道树或行列种植树木应在一条线上,相邻植株规格应合理搭配,高度、干径、树形近似,种植树木应保持直立,不得倾斜,加支撑立柱,同时应注意观赏面合理朝向。10.2.4 种植深度通常乔灌木应和原种植线持平,部分快长、易生不定根树种可较原土痕栽深5cm10cm,常绿树栽植时土球应略高于地面5cm;竹类可比原种植线深5cm;树木种植根系必需舒展,填土应分层扎实。10.2.5 种植裸根树木时,应将种植穴底填土呈半圆土堆,置入树木填土至l/2时,应轻提树干使根系舒展,并充足接触土壤。10.

17、2.6 带土球树木入穴前必需扎实穴底松土,土球放稳,树干直立,随即拆除并取出不易腐烂包装物。10.2.7 种植植篱应由中心向外次序退植;坡式种植时应由上向下种植;大型块植或不一样彩色丛植时,宜分区分块种植。10.2.8 绿篱、植篱株行距应均匀。树形丰满一面应向外,按苗木高度、冠幅大小均匀搭配。10.2.9 假山或岩缝间种植,应在种植土中掺入苔藓、泥炭等保湿透气材料。10.3 对排水不良种植穴,可在穴底铺10cm15cm砂砾或铺设渗水管,加设盲沟,以利排水。10.4 树木支撑、固定、浇水应符合下列要求:10.4.1 种植后应在略大于种植穴直径周围,筑成高15cm20cm灌水围堰,堰应筑实不得漏水

18、。10.4.2 种植乔木应设支撑物固定。支撑物应牢靠,基部应埋入地下30 cm以下,绑扎树木处应加垫物,不得磨损树干。10.4.3 新植树木应在当日浇透第一遍水,三日内浇透第二遍水,十日内浇透第三遍水。浇水渗下后,应立即用围堰土封树穴。再筑堰时,不得损伤根系。10.4.4 浇水时应预防因水流过急冲刷裸露根系或冲垮围堰,造成跑漏水。浇水后出现土壤沉陷,致使树木倾斜时,应立即扶正、培土。10.5 对人员集散较多广场、人行道,树木种植后,种植池应铺设透气铺装,加设护栅。10.6 攀缘植物种植后,应进行绑扎或牵引。10.7 生长季节种植时,应依据不一样情况分别采取以下技术方法:10.7.1 苗木必需提

19、前环状断根或在适宜季节起苗用容器假植等处理。10.7.2 落叶乔木、灌木类应进行强修剪,剪除部分侧枝,保留侧枝也应疏剪或短截,并应保持原树冠形态,合适加大土球体积。10.7.3 可摘叶应摘去部分叶片,但不得伤害幼腋芽。10.7.4 夏季可采取遮荫、树冠喷雾或喷施抗蒸腾剂等方法,降低水分蒸发;冬季可采取树干缠草绳等保温、保湿方法,防风防寒。10.7.5 掘苗时根部可喷布促进生根类激素,栽植时可加施保水剂。10.7.6 以阴雨天或黄昏时栽植为宜。11 大树移植(不包含古树)11.1 移植干径在20 cm以上乔木,应属大树移植。11.2 大树移植前准备工作:11.2.1 移植大树上岗人员必需是有经验

20、技术人员或经园林部门培训合格高级工。11.2.2 大树移植前应对移植大树生长情况、立地条件、周围环境等进行调查研究,制订移植技术方案和安全方法。11.2.3 对需要移植树木,应依据相关要求办好全部权转移及必需手续,并做好施工所需工具、材料、机械设备准备工作。施工前要和交通、市政、公用、电讯等相关部门配合排除施工障碍,并办理必需手续。11.2.4 选定移植树木后,应在树干南侧做出显著标识,标明树木朝阳面,同时建立树木卡片,内容包含:树木编号、树木品种、规格(高度、分枝点、干径、冠幅)、树龄、生长情况、树木所在地、拟移植地点。如需要还可保留照片或录像。11.2.5 当需移植大树时,宜在移植前1年2

21、年分期断根、修剪,做好移植准备。11.2.6 移植大树应是无病虫害、无显著机械损伤、含有很好观赏性、植株健壮、生长正常树木,并含有起重及运输机械能达移植树木现场条件。11.3 大树移植应遵照下列要求:11.3.1 常绿树、珍贵树种、生长季移植落叶乔木必需带土球(土台)移植。干径为20cm25cm,采取土球移植,土球直径1.5m1.8m;干径为26cm40cm应采取土台移植,土台边长1.8m3m。通常土球、大木箱规格为干径8倍10倍,土球高度通常为土球直径4/5左右。11.3.2 休眠期移植落叶树,裸根移植应带护心土。根系直径为干径8倍10倍。11.3.3 带土球(土台)移植大树,定植后可剪去移

22、植过程中折断枝;裸根移植应采取重修剪,剪去枝条1/22/3。11.3.4 常绿树修剪时应留1cm2cm木橛,不得贴根剪去。修剪时剪口必需平滑,截面尽可能缩小,修剪2cm以上枝条,剪后立即涂防腐剂。11.3.5 珍贵树种和生长季移植大树,树干应采取包裹方法。并符合10.1条要求11.3.6 挖掘过程根系应全部切断,切口要平滑不得劈裂。带土球移植,必需确保土球完好,而且封底。裸根移植根系掘出后应喷保湿剂或蘸泥浆,用湿草包裹等,应保持根部湿润。11.3.7 挖掘、吊装、运输中应对树干、枝条、根系采取保护方法,避免劈裂。11.3.8 大树装卸和运输必需使用大型机械车辆,严格按安全要求作业。11.3.9

23、 种植时应注意选好关键观赏面方向。11.3.10 种植穴大小应较根系或土球直径加大60cm80cm,深度增加20cm30cm。挖出弃土要运走,将种植土和腐植土置于坑周围待用。11.3.11 种植裸根树木根系必需舒展,剪去劈裂断根,剪口一定要平滑。有条件可施入生根剂。种植土球树木时,应将土球放稳,随即拆包取出包装物,如土球松散,腰绳以下部分可不拆除,以上部分则应解开取出。11.3.12 种植时回填土,应种植土加腐植土混合使用,其百分比为7:3。肥土必需充足腐熟,混合均匀。11.3.13 种植深浅应和原土痕平,常绿树应略高于地面5cm左右,种植时要栽正扶直。11.3.14 大树移植后,必需设置牢靠

24、支撑,分层扎实,预防树身摇动。11.3.15 大树移植后,两年内应配置专职技术人员做好修剪、抹芽、喷雾、叶面施肥、浇水、排水、设置风障、搭荫棚、包裹树干、防寒和病虫害防治等一系列养护管理工作,在确定大树成活后,方可进入正常养护管理。11.3.16 大树移植应建立技术档案,其内容应包含:实施方案、施工和完工统计、图纸、照片或录像资料、养护管理技术方法和验收资料等。统计表内容应符合表7要求。表7 大树移植统计表原栽地点 移植地点 胸径 移植日期施工单位 树种 高度 施工责任人员技术方法年 月 日填表12 草坪及草当地被建植12.1 依据草坪及草当地被建植使用功效、立地条件不一样及经济实力等原因,因

25、地制宜选择不一样草种和草当地被植物,种类应多样化。12.2 草坪建植可选择播种、分栽、铺砌草块、草卷等方法;草当地被建植可选择播种和分栽方法。12.3 草坪和草当地被播种应符合下列要求:12.3.1 暖季型草坪播种宜在5月6月;冷季型草坪播种宜在3月4月或8月9月;二月兰播种宜在45月或89月;崂峪苔草播种宜在4月5月;白三叶播种宜在4月5月或8月9月。12.3.2 选择优良合格种籽,播种前应做发芽试验和催芽处理,确定合理播种量。12.3.3 播种时,先把土地整平,大面积草坪应留0.30.5坡度,再将表土疏松,镇压后播种,然后耙平,使种子和土壤混合,再过磙压实。12.3.4 播种后应立即喷水,

26、水点宜细密均匀,浸透土层8cm10cm,保持湿度。12.3.5 坡地和大面积草坪建植可采取喷播法。12.3.6 草坪混播草种组合应符合性状互补标准,关键依据成坪速度、生长速度、抗病性、耐荫性、绿色期等指标进行组合。不一样草种或草种间不一样品种能够混播。12.4 分株种植:种子繁殖较困难草种或匍匐茎、根状茎较发达种类用此方法,北京地域常见此法栽植有野牛草、大羊胡子、小羊胡子、白三叶、麦冬、崂峪苔草等。12.4.1 分栽时期:暖季型草宜在5月6月,冷季型草宜在4月9月,白三叶、麦冬、崂峪苔草宜在4月9月。12.4.2 分栽密度:野牛草1520cm1520cm穴栽;羊胡子草(1215)cm(1215

27、)cm穴栽;结缕草15cm行距条栽;草地早熟禾10cm10cm穴栽;匐匍翦股颖20cm20cm穴栽;白三叶10cm10cm穴栽;麦冬10cm10cm穴栽;崂峪苔草10cm10cm穴栽。每穴或每条草量视草源及达成全方面覆盖日期长短而定。12.5 铺设草块、草卷应符合下列要求:12.5.1 选择无杂草、覆盖度95以上,草色纯正,生长势好草源。12.5.2 掘草块、草卷前应适量浇水,待渗透后掘取。掘取草块、草卷应边缘整齐、厚度一致,紧密不散。12.5.3 草块、草卷运输时应用垫层相隔,分层放置,运输和装卸时,应预防破碎。运输时不宜堆放,以草叶挺拔鲜绿为准。12.5.4 铺设草块、草卷应周围平直整齐,

28、高度一致,必需和其下土壤密接,相互衔接不留缝。铺设后需碾压、拍打、扎实,并立即浇水,保持土壤湿润直至新叶开始生长。13 花卉种植13.1 总则地栽花卉应依据北京地域气候特点、使用功效、立地条件等原因,因地制宜选择色泽鲜艳、花冠整齐、花量大、花期较长、低矮健壮、适应性强、管理较粗放、病虫害较少种类。13.2 种植要求13.2.1 地栽花卉应根据设计图定点放线,在地面正确划出位置、轮廓线。面积较大花坛,可用方格线法,按百分比放大到地面。13.2.2 栽种带花一、二年生花卉、球根和宿根花卉应使用容器苗。当气温高于25时,应避开中午高温时间,宜在黄昏栽植。13.2.3 裸根苗应随起苗随种植;带土球苗,

29、应提前在圃地灌水渗透后起苗,保持土球完整不散。13.2.4 种植花苗株行距,应按植株高低、分蘖多少、冠丛大小决定,以成苗后覆盖住地面为宜。13.2.5 种植深度应为原种植深度,不得损伤茎叶,并保持根系完整。球茎花卉种植深度宜为球茎12倍。块根、块茎、根茎类可覆土3cm。13.2.6 水生花卉应依据不一样种类习性进行种植。为适合水深要求,可砌筑种植槽或将缸盆架设水中,种植时根部应牢靠埋入泥中,预防浮起。关键水生花卉最适水深,应符合表8要求。表8 水生花卉最适深度类别 代表种类 最适水深(cm) 备注沿生类 菖蒲、千屈菜 0.510 千屈菜可盆栽挺水类 荷、宽叶香蒲 100以内浮水类 芡实、睡莲

30、50300 睡莲可水中盆栽漂浮类 浮萍、风眼莲 浮于水面 根不生于泥土中13.2.7 对漂浮类水生花卉,根据设计要求范围移入水面。13.2.8 花卉种植后,清理场地,立即浇水,保持植株清洁。13.3 种植次序要求13.3.1 大型花坛,宜分区、分块种植。13.3.2 独立花坛,应由中心向外次序种植。13.3.3 坡式花坛,应由上向下种植。13.3.4 高矮不一样品种花苗混植,应按前矮后高次序种植。13.3.5 宿根花卉和一、二年生花卉混植时,应先种植宿根花卉,后种植一、二年生花卉。13.3.6 模纹花坛,应先种植图案轮廓线,后种植内部填充部分。应将不一样品种分别置放,色彩不得混淆(特殊设计除外

31、)。14 屋顶绿化14.1 屋顶绿化必需依据屋顶结构和荷载能力,在建筑物整体荷载许可范围内进行。14.2 必需含有良好防水、排灌系统。14.3 必需采取轻质、含水率高栽培基质,基质厚度必需依据屋顶荷载力和种植植物种类而改变。最低厚度不得小于35cm。14.4 屋顶绿化应以植物造景为主,绿化种植材料应选择适应性强、耐旱、耐贫瘠、喜光、抗风、不易倒伏园林植物。高大乔木不宜使用。14.5 种植乔木和大型植物材料必需加设固定设施。14.6 种植植物容器宜选择轻型材料。14.7 参考北京地域城市屋顶绿化指导书相关内容。15 地下设施覆土绿化15.1 城市绿地内地下设施覆土厚度必需在3m以上。15.2 必

32、需含有良好防水、排灌系统。15.3 应以植物造景为主,绿化种植材料应选择适应性强、耐旱、耐贫瘠、抗风园林植物。15.4 绿化设计应和周围绿地环境相协调。15.5 种植乔木和大型植物材料必需加设固定设施。15.6 参考北京地域地下设施覆土绿化指导书相关内容。16 垂直绿化16.1 城市中各类建筑物、构筑物外立面、围栏等有条件可做垂直绿化。16.2 垂直绿化宜采取“上攀”和“下垂”方法进行,高层建筑宜于每20m处加设种植垂直绿化植物材料种植槽,并配有浇灌设施。16.3 垂直绿化植物材料应以抗性强植物种类为主,充足利用城市小气候特点,多个类,多形式地进行选择和种植。16.4 垂直绿化在进行植物材料栽

33、植时,必需做牵引和固定处理。16.5 高度为3m以下建筑物或构筑物光滑外立面进行垂直绿化时,必需加设载体。17 斜面护坡绿化17.1 城市中斜面护坡除依据建筑需要做硬质铺装外必需进行绿化,并加设栽植植物所需排灌系统。17.2 护坡绿化必需依据护坡性质、质地、坡度大小进行合适加固,预防水土流失,固定植物材料。采取金属护网加固地段,金属护网必需做防腐处理;采取空心砖铺装地段必需确保土壤理化性能能够满足植物生长所需;采取其它材料做加固处理地段,加固材料必需确保加固性能。17.3 护坡绿化种植土壤除做通常改良以外,必需适量加大有机质含量,填补因以后施肥困难所带来植物营养不足。17.4 护坡绿化植物材料

34、应选择根系发达、株形较低矮、萌蘖性强、耐干旱、耐瘠薄、病虫害少、绿色期较长和观赏性较高植物。18 绿化工程隶属设施18.1 绿化工程隶属设施指绿地中给水浇灌设施、绿地排水设施、绿地护栏设施、花坛设施、绿地园路。18.2 各类绿地应依据北京气候特点、地形、土质、植物配植和管理条件,设置对应隶属设施。18.3 应依据北京缺水现实状况提倡建设集水、节水型绿地,有条件地域应建设隐蔽式集水浇灌系统或使用再生水、河湖水(古树名木现在暂不使用再生水)。各类绿地应依据不一样条件设置喷灌、滴灌、渗灌等节水设施。18.4 喷灌设施施工应符合下列要求:18.4.1 管道基础不得铺设在冻土和未经处理松土上。18.4.

35、2 管道套箍、接口应牢靠、紧密,管端清洁不乱丝,对口间隙正确。18.4.3 管道铺设应符合设计要求,管线布局合理,使绿地全部能浇上水,并预防喷洒到绿地外,铺设后必需进行水压试验。18.4.4 管道沟槽还土后应进行分层扎实。18.5 绿地需设护栏时,施工应符合下列要求:18.5.1 铁制护栏立柱混凝土墩强度等级不得低于C15,墩下素土应扎实。18.5.2 墩台预埋件位置应正确,焊接点应光滑牢靠。18.5.3 铁制护栏锈层应打磨洁净刷防锈漆一遍,调和漆两遍,或其它防锈处理。18.6 隶属设施严格根据设计要求和GBJ 301相关要求实施。19 工程验收19.1 市、区城市绿化管理部门组织验收。19.

36、2 监理(监督)部门负责对绿化施工全过程进行监理(监督)。19.3 植物材料、种植土和肥料等,均应在种植前按其规格、质量分批进行阶段检测、验收。19.4 工程中间验收项目:19.4.1 种植植物定点、放线验收应在挖种植穴、种植槽前进行。19.4.2 种植穴、种植槽质量验收根据本规范第6条要求实施。19.4.3 种植土壤质量验收根据本规范第5条要求实施。19.4.4 草坪、花卉整地质量验收根据本规范第5条要求实施。19.4.5 隶属设施需要中间验收项目根据本规范第16条要求实施。19.4.6 施工过程中立即清理现场,关键交通道路和关键地域应在当日清理完成,保持场地整齐。19.4.7 工程中间验收

37、,应由监理(监督)部门和施工单位分别填写验收统计并签字。19.5 工程完工验收前,施工单位应于一周前向绿化主管和监理(监督)部门提供下列相关文件:19.5.1 工程项目开工汇报、完工汇报(相关指标及完成工作量全部应齐全)。19.5.2 完工图和工程决算。19.5.3 设计变更、技术变更文件。19.5.4 土壤和水质化验汇报。19.5.5 外地购进苗木检验、检疫汇报。19.5.6 隶属设施用材合格证、试验汇报。19.6 工程完工后,主管部门应在受理完工验收申请后,30天内组织验收,并于十二个月后进行复检。19.7 工程质量验收应符合下列要求:19.7.1 乔灌木成活率应达成 95 %以上,并对未成活植物适时进行补栽。珍贵树种、孤植树和行道树成活率应达成98 。19.7.2 花卉种植地应无杂草、无枯黄、无病虫害,多种花卉生长茂盛,种植成活率应达成 95 %以上,并对未成活植物立即进行补栽。19.7.3 草坪无杂草、无枯黄、无病虫害,覆盖率应达成 95 %以上。19.7.4 绿地整齐,无杂物,表面平整。19.7.5 植物材料整形修剪应符合设计要求。19.7.6 绿地隶属设施工程质量验收应符合GBJ 301相关要求。19.8 完工验收后,填报完工验收立案表,绿化工程完工验收立案表应符合表9要求。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 园林绿化

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
