资源描述

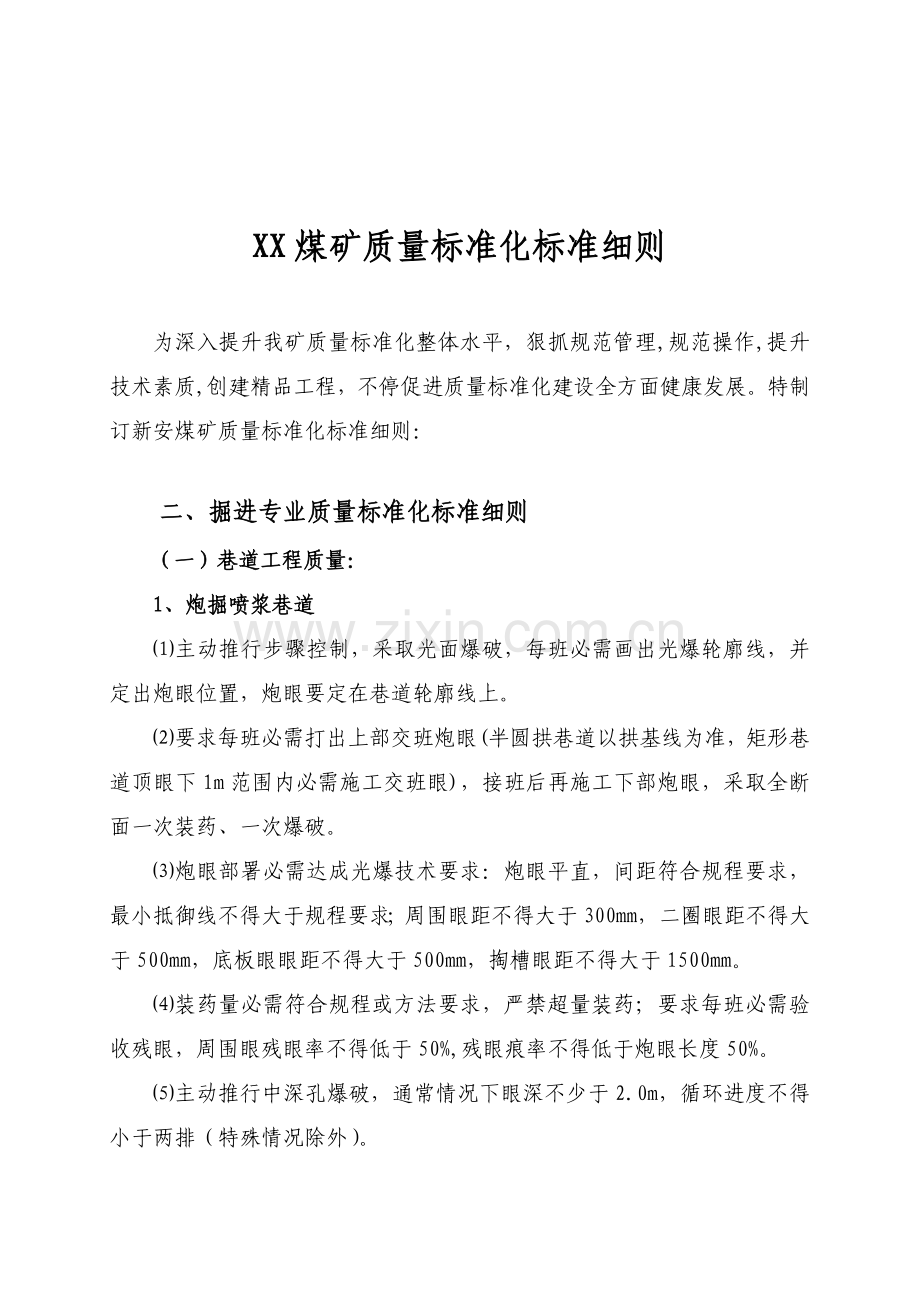

XX煤矿质量标准化标准细则
为深入提升我矿质量标准化整体水平,狠抓规范管理,规范操作,提升技术素质,创建精品工程,不停促进质量标准化建设全方面健康发展。特制订新安煤矿质量标准化标准细则:
二、掘进专业质量标准化标准细则
(一)巷道工程质量:
1、炮掘喷浆巷道
⑴主动推行步骤控制,采取光面爆破,每班必需画出光爆轮廓线,并定出炮眼位置,炮眼要定在巷道轮廓线上。
⑵要求每班必需打出上部交班炮眼(半圆拱巷道以拱基线为准,矩形巷道顶眼下1m范围内必需施工交班眼),接班后再施工下部炮眼,采取全断面一次装药、一次爆破。
⑶炮眼部署必需达成光爆技术要求:炮眼平直,间距符合规程要求,最小抵御线不得大于规程要求;周围眼距不得大于300mm,二圈眼距不得大于500mm,底板眼眼距不得大于500mm,掏槽眼距不得大于1500mm。
⑷装药量必需符合规程或方法要求,严禁超量装药;要求每班必需验收残眼,周围眼残眼率不得低于50%,残眼痕率不得低于炮眼长度50%。
⑸主动推行中深孔爆破,通常情况下眼深不少于2.0m,循环进度不得小于两排(特殊情况除外)。

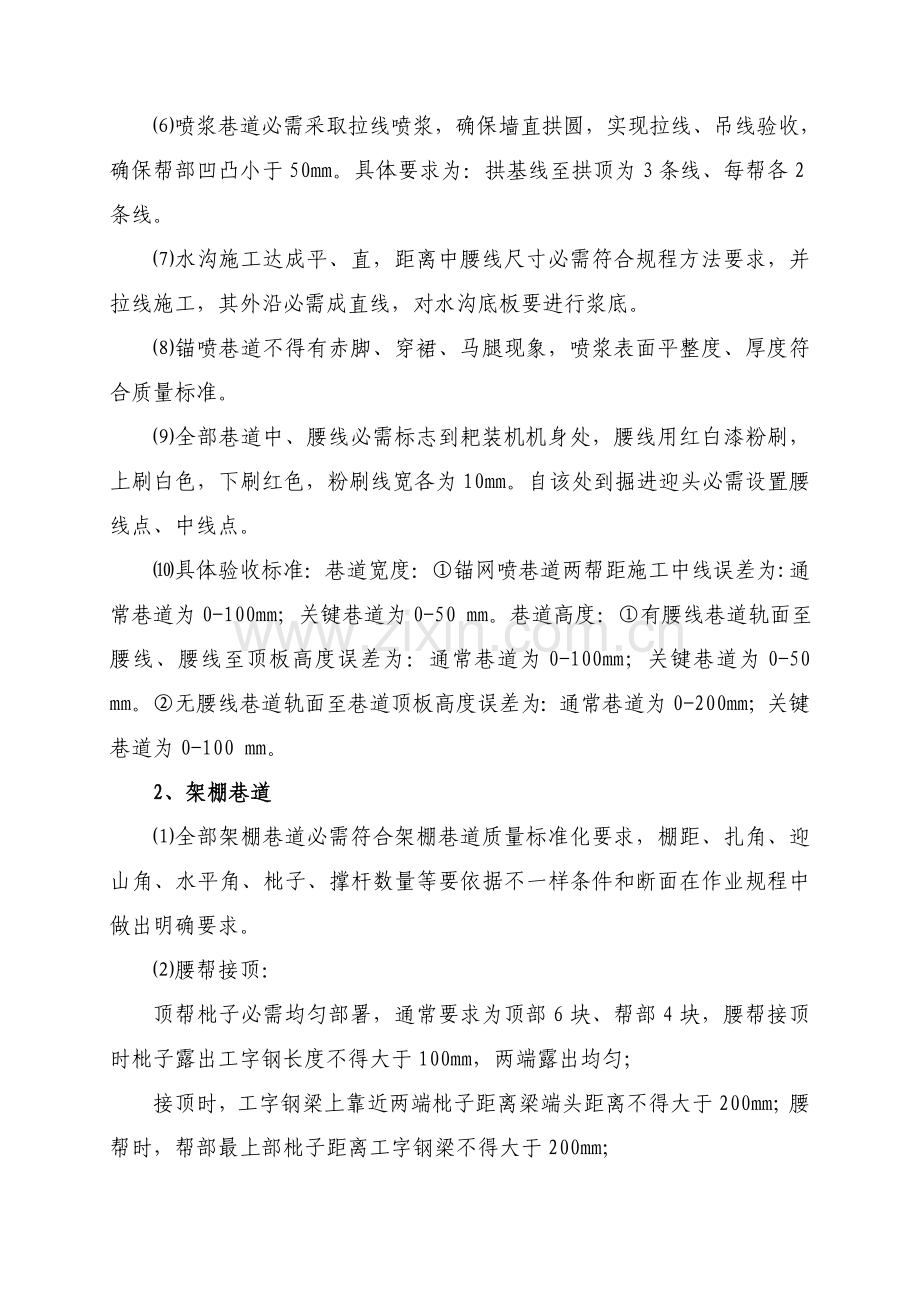

⑹喷浆巷道必需采取拉线喷浆,确保墙直拱圆,实现拉线、吊线验收,确保帮部凹凸小于50mm。具体要求为:拱基线至拱顶为3条线、每帮各2条线。
⑺水沟施工达成平、直,距离中腰线尺寸必需符合规程方法要求,并拉线施工,其外沿必需成直线,对水沟底板要进行浆底。
⑻锚喷巷道不得有赤脚、穿裙、马腿现象,喷浆表面平整度、厚度符合质量标准。
⑼全部巷道中、腰线必需标志到耙装机机身处,腰线用红白漆粉刷,上刷白色,下刷红色,粉刷线宽各为10mm。自该处到掘进迎头必需设置腰线点、中线点。
⑽具体验收标准:巷道宽度:①锚网喷巷道两帮距施工中线误差为:通常巷道为0-100mm;关键巷道为0-50 mm。巷道高度:①有腰线巷道轨面至腰线、腰线至顶板高度误差为:通常巷道为0-100mm;关键巷道为0-50 mm。②无腰线巷道轨面至巷道顶板高度误差为:通常巷道为0-200mm;关键巷道为0-100 mm。
2、架棚巷道
⑴全部架棚巷道必需符合架棚巷道质量标准化要求,棚距、扎角、迎山角、水平角、枇子、撑杆数量等要依据不一样条件和断面在作业规程中做出明确要求。
⑵腰帮接顶:
顶帮枇子必需均匀部署,通常要求为顶部6块、帮部4块,腰帮接顶时枇子露出工字钢长度不得大于100mm,两端露出均匀;
接顶时,工字钢梁上靠近两端枇子距离梁端头距离不得大于200mm;腰帮时,帮部最上部枇子距离工字钢梁不得大于200mm;
腰帮接顶枇子必需达成直顺、错落有秩、交叉前行,枇子上面和巷道坡度一致,要求呈线部署。
木楔方向必需和枇子保持一致,不得出现重楔。
⑶撑杆部署必需成线,牢靠有力,无松动、加刹现象。要求全部架棚巷道必需标志撑杆线,撑杆线采取红柒或白漆在棚腿上绘制,宽度为15mm,撑杆上面和撑杆线上面一致。
⑷当顶帮煤岩体破碎时,应在枇子上(外)部,铺设塑钢网。
⑸棚梁通常为水平,淋肩度数不得大于0.5度;棚梁和棚腿必需保持一致,不得出现明暗不齐。
⑹相邻棚腿间扎角误差通常不得大于±20mm/m。
⑺棚距误差不得大于±50mm。
⑻三角线误差不得大于±50mm。
⑼棚梁距离中线误差不得大于±20mm。
⑽棚腿必需栽在实底上,若无实底必需采取方法。
⑾架设对棚时,棚梁、棚腿必需高底一致、不得出现缝隙。
⑿水沟施工铺设矿统一导水槽,达成平、直,距离中腰线尺寸必需符合规程方法要求,并拉线施工,其上沿和道板上面平。
⒀具体验收标准:①架棚巷道上宽棚梁两端距施工中线误差为: 通常巷道为0-30mm;关键巷道为0-10 mm。下宽验收棚腿扎角误差为:0-10mm。②巷道轨面至腰线、腰线至顶板高度误差为:通常巷道为0-50mm;关键巷道为0-30 mm。
3、锚网梯、索支护巷道:
⑴锚杆间排距、角度要依据不一样条件和断面在作业规程中做出明确要求,施工时严格按线,做到横成排、竖成行,锚杆间排距误差不得超出50mm。
⑵巷道顶板及沿空送巷顶、帮铁锚杆外露长度为30~50mm。其它巷道帮部铁锚杆外露长度为10~30mm,竹锚杆外露长度为50~80mm。
⑶安装木托盘时,其木托盘方向和巷道方向要垂直,做到横平竖直。
⑷挂网时,一律采取对接,严禁压差,连网时扎结点间距为100mm,扎结点扎丝头不准露出网外平面,而且抿到方向应一致。
⑸采取锚索支护其外露长度为200 mm,误差±50mm。
⑹水沟施工铺设矿统一导水槽,达成平、直,距离中腰线尺寸必需符合规程方法要求,并拉线施工,其上沿和道板上面平。
⑺巷道不得有赤脚、穿裙、马腿现象。
⑻具体验收标准:巷道宽度:①锚网梯巷道两帮距施工中线误差为:通常巷道为0-100mm。巷道高度:①有腰线巷道轨面至腰线、腰线至顶板高度误差为:通常巷道为0-150mm。②无腰线巷道轨面至巷道顶板高度误差为:通常巷道为0-200mm。
(二)掘进文明生产标准:
1、巷道卫生
⑴责任区巷道底板平整,无杂物、无淤泥、无积水(积水深不超出0.1m,长不超出5m)、无直径30mm以上块矸(块煤),无乱写乱画现象。
⑵胶带机必需清理到H架脚以下,尤其是靠帮一侧,必需配有专用清理工具,如长把钉耙、平板扒子、铲子。交班时必需做到皮带下无浮煤。
⑶有轨道巷道,底板高度不得超出轨枕上平面以下20mm。
⑷巷道掘进时,全部低洼点应设有沉淀池及水仓,水仓深度应大于1m,水仓四面应采取沙灰砌筑,厚度不少于100mm,部署在巷道底板水仓要加盖板,部署在帮部水仓应设护栏。
⑸施工场所应有材料库,应设有挂衣架、工具箱等。
⑹电话应安装在安全硐内,有电话号码表。
2、材料管理
⑴材料实施分类、分层码放,定置、线性、数码管理。材料、工具放置位置距轨道大于0.5m。规格一致材料要求三个侧面平齐;长短不一致要求两个侧面平齐。材料放置间距和外侧位置一致,视觉成线。分层放置每层数量一致,锚杆杆体、锚杆盘,工具要上架。
⑵井下支护材料存放量不得超出5天用量。
⑶全部材料必需上架、进箱存放,全部使用架、箱必需统一规格,摆放整齐,做到整齐划一。
⑷全部材料、备用配件,均要挂牌管理,要随时做到牌板数量和现场实际相符合。
⑸全部材料管理牌板必需统一规格,全部牌板不得用铁丝吊挂。
⑹分层码放应加垫板,垫板要统一规格,外头50mm刷红漆。
⑺轨道、耙装机、40T溜子、皮带机、综掘机拆除时,现场必需有搜集小件专用箱或筐,拆下螺丝、道钉、夹板、小件等集中搜集,避免随手乱扔,造成丢失。
⑻各单位分管责任区内不得发觉有废旧物件乱丢乱放,如多种箱子、道钉、螺丝、铁丝等。
⑼树脂药卷、水泥药卷转运和使用时,全部要有专门盛具,不准随地搁置。
3、图牌板管理
巷道各类技术、设施等牌板齐全。牌板内容齐全、文字图表符合要求,不准用铁丝吊挂,悬挂位置:
⑴巷道标志牌在巷道开门后,悬挂在人进入巷道易于看到一帮。
⑵五图一表、限员开工牌及区(队)管理人员岗位责任制牌板挂在距迎头300m范围内,行人侧巷道帮上,人易于观看位置。
⑶物料牌挂在码放物料侧巷道帮上,具体在物料中间上方,人易于观看地方。
⑷设备牌标准挂在设备上适宜地方,对部分不好挂牌低矮设备可挂在设备周围安装侧帮上,适宜地方。
⑸特殊工种岗位责任制牌板挂在其岗位周围巷道帮上人易于观看适宜位置。
⑹上下山小绞车运输管理牌板挂在绞车周围巷道一帮上一个适宜位置上。
⑺安全警示(如多种运转设置、过桥等)、多种设施牌板挂在人易于看到地方或巷道帮上,高度因情而定。
4、临时支护
⑴巷道施工要使用前探梁进行临时支护。巷道宽度小于3m使用两根,大于3m使用三根,每根梁长不少于4m,每根前探梁吊挂点不得少于三处。
⑵前探梁要紧跟迎头,坚固顶板,制作和使用要在作业规程中明确要求。
⑶临时支护设施及支护材料架设置在迎头向外50米以内范围。
⑷接顶木料应符合规程要求,并刷红白漆放置在临时支护材料架上。
三、机运专业质量标准化标准细则
(一)通常要求
1、电气设备(含电缆、电线)不得超出额定值运行。
2、新增负荷及供电线路延长,必需经机运办审批后,方可领取开关、电缆。
3、开关继电保护整定值必需严格按机运办下达整定值进行整定,严禁随意变动。
4、对低压检漏装置运行情况,由机运工区天天要进行1次跳闸试验。
5、每个月由机运办和用电单位进行1次远方漏电试验,并制订专题方法。
6、接地电网接地电阻值测试每季1次;对新安装电气设备,在投人运行前,必需测试绝缘电阻和接地电阻并做好相关统计;由机运办和用电单位负责。
7、固定敷设电缆每季摇测1次绝缘,每七天由责任单位电工检验1次外部和悬挂情况,并将资料报机运办。
8、移动式电气设备橡套电缆每个月摇测1次绝缘,每班由当班司机或专职电工负责检验外皮有没有破损。由责任单位负责。
9、设备、电缆卫生情况良好,无积尘、无喷浆料、非铠装电缆严禁刷漆。
10、无专门峒室高压供电设备,并设置保护栅栏(移变列车除外),有合格消防器材。
11、现场悬挂有计算机绘制图幅为A2号供电系统图,并依据实际情况立即进行修改完善;供电系统图放在560×420㎜不锈钢镜框中,并用铝塑板压平。
12、井下电工经培训合格后持证上岗,所使用电工工具符合要求。
13、井下采掘供电必需分开。
14、井下开关使用合理,末端电压降不高于8%。
15、设备标志牌、完好牌齐全、完整,书写清楚正确,闲置设备挂牌管理。
16、本着“谁用谁维修”标准,各单位要加强对使用设施维修保养。当工作结束后,应立即回收上井;如需移交其它单位,经资产办公室同意后交接,双方办理移交转帐手续(设备、小型电器、电缆和其它设施)。对不办理移交手续,一切设施仍由原使用单位负责维护和管理。
(二)采掘运输绞车管理要求
1、小绞车操作按钮要上板上架,司机有坐凳。
2、小绞车道(斜巷)必需设有声光兼备工作信号,该信号由上把钩处把钩工转发,司机不许发任何信号,操作处仅设听铃灯光;信号必需和小绞车使用同一电源。
3、通常斜巷提升上下山起始点、中间巷、通道和甩车道口处,必需悬挂“行车不准行人”警示牌和声光报警装置,并一起悬挂在上述地点顶板中央,警示牌要醒目,红、绿灯对着行人方向,斜巷长度小于30m时,可在下车场装设一处声光报警装置。
4、斜巷安全设施(包含挡车棍、阻车器、挡车栏、超速捕车器、声光信号、报警装置及托绳轮等)必需挂牌管理;上下山扒钩处悬挂统一管理牌板,并标明各安全设施数量、使用单位、责任人等;上把钩变坡点下第一个挡车器必需使用蓄能式档车装置,挡栏装置中间使用最少4根1寸铁管,铁管中间用铁链连接,用6分钢丝绳穿过铁管成“Z”型。此挡车栏不得和上变坡点不倒翁联锁;车场内阻装置必需统一制作,不准私自制作。
5、钢丝绳必需整齐排列在滚筒上,不得出现爬垛子排绳不整情况;上下扒钩地点侧帮应制作标准挂绳器(管子切口挂绳器),在提升运行工作结束后,钩头及保险绳挂在侧道一侧专用挂绳架上,严禁落地;阻车器等安全设施使用完后应立即归位。
6、小绞车滚筒正前方应安装架绳轮(架绳轮应安设在绞车前方2m以外地方)和钢丝绳自动加油机,油盒内保持长久有油,开车时正常使用,钢丝绳杜绝出现锈蚀现象。
7、各单位使用小绞车及安全设施不使用时必需立即回收或立即到资产办办理转交手续,临时使用绞车本着“谁使用、谁负责”标准,不然出现一切管理责任由原使用单位负担。
8、矿车使用严格实施矿“十严禁”要求,严禁不一样物资混放。
9、小绞车和架绳轮间距必需满足大于2m要求。
10、标准上安全设施均应安装气动控制,安装使用不超出30天临时地点,能够安装手动装置。
11、小绞车提升斜巷(上、下山)一律使用保险绳,主钢丝绳钩头插接必需有绳谱,插接长度不得少于绳径20倍(插接股数不少于4花24锥),保险绳一端也必需有绳谱,和主绳联接不少于2个绳卡;同时,主钢丝绳不得产生扭曲或变形,不得有变黑、锈蚀、点蚀、麻坑等损伤,不得使用有接头钢丝绳。
12、小绞车闸、闸轮应保持完好,闸带无断裂,磨损余厚大于3mm,铆接可靠不松动;闸轮磨损深度小于2mm,闸轮表面无油迹。
(三)机电设备管理制度
1、设备到货后,应由资产办相关技术人员按协议计划,对设备规格、型号、质量、附件、备件、工具及多种技术资料进行验收。附件、备件、工具应指定专员妥善保管,技术资料交一份由机运办档案室保留。
2、各掘进迎头及采煤工作面负荷调整需要设备时,应提前一天向资产办、机运办提出申请,内容包含负荷大小及领用设备规格、型号等,经机运办审批后,方可领用设备、电缆。
3、领用前,资产办人员应对设备进行编号,并统计存档。
4、库存设备必需确保完好,零部件齐全,并挂牌管理。
5、领用时,要严格按审批设备规格型号发放,而且有资产办人员在场,不准随意挑选、更改设备规格、数量。
6、领用设备不得私自调用,确实需要更换时,应首先取得机运办、资产办同意,并补办相关手续。
7、发放防爆设备(或小电)时,由资产办书面并提前一天(特殊情况除外),提供质量合格设备(或小电)交机运办进行检验其防爆性能,经验收合格贴防爆合格证后,方可下井,不然不准入井。
8、设备下井后,必需在审批地点使用,不准随意变通更为她用。
9、对需拆除、调整负荷应经办审批后,立即进行供电调整,并对拆除或某种原因在井下闲置设备应立即上井,交资产办。
10、机电设备必需有产品合格证、煤矿矿用产品安全标志。
11、任何下井防爆设备必需贴有防爆合格证后方可下井,防爆合格证使用期为六个月。
12、防爆设备符合防爆标准(GB3836-)。
13、机电设备零部件齐全、完整、无锈蚀。
14、接线装置齐全、完整、紧固,导电良好。
15、隔爆开关电源、负荷引人装置,不得颠倒使用;开关小喇叭口严禁引出动力线。
16、井下设备安装摆放要求:
⑴硐室内设备摆放:设备间距为800mm,设备距墙500mm,对不需要从两侧或后面进行检修设备,可不留通道,设备距轨道大于500mm。
⑵各类开关前脸成一条线,安装时拉标准线,误差应小于5mm。
⑶固定硐室设备应放在台阶上,配电点及其它地点电气设备应做联体开关架,统一摆放。
⑷开关有脱漆、锈蚀现象时,应立即采取除锈方法,并补刷同色漆。
17、井下移动电气设备要全部上架,摆放整齐,贴设备标志牌、完好牌,“小电”(含通信、监测小件,包含电铃、按钮、打点器、三通、四通)全部上板,并张贴标志牌。
18、电气设备、“小电”标志牌张贴要求
(1)80开关贴在上接线腔和下接线腔中间(侧面)。
(2)80N开关贴在产品标志牌上方。
(3)计量箱贴在左侧喇叭口下方。
(4)QBZ-120贴在开关左侧、喇叭口下方。
(5)QBZ-120N贴在开关左侧、喇叭口下方。
(6)赔偿器贴在左侧喇叭口下方。
(7)QJZ-300贴在小喇叭口左侧(徐州煤矿机械厂)。
(8)QJZ-200贴在显示窗口左侧(薛城开关厂)。
(9)QJZ-4×315贴在左侧停止按钮处。
(10)照明信号综保贴在产品标志牌右侧。
(11)母线盒贴在大盖右下角。
(12)“双按”、“三按”贴在接线腔上面中间部位。
(13)“三通”、“四通”应贴在正面标志牌上方,下边和标志牌上边齐。
(14)综合电铃应贴在电铃底座,左右两边中间分界线为齐向上贴,但必需贴在靠人行道侧面上。
(15)标志牌内容填写必需符合《标志牌填写要求》,并使用圆珠笔或签字笔填写,要规范、正确、工整、清楚,和现场实际相符。
19、低压隔爆开关及小电闲置接线嘴必需封堵压紧,其次序由内向外为:密封圈、挡板、金属垫圈,挡板厚度大于2mm。线嘴紧固程度:螺旋线嘴用手拧紧为合格,外露1~3丝;压叠式线嘴用手晃不动为合格。
20、40Kw及以上电机应使用真空电磁起动器控制,并使用电动机综合保护。
21、 各采区变电所内设施由机运工区负责安装、维护;各生产单位使用设备及线路由生产单位自己负责维护。
(四)电缆和“四小线”管理制度
1、全矿低压橡套电缆(4mm2以上)统一由电缆组负责管理、编号、维修、试验和发放。
2、持机运办审批手续方可领用电缆,并不得随意更改电缆规格、数量。
3、领用电缆要按审批计划使用,不得私自调用。如确需更换时,应首先取得机运办、电缆管理组同意,并补办手续后方可调换。
4、对因调整供电系统拆除电缆,或因某种原因在井下闲置电缆,应立即回收上井,交电缆管理组修复备用;并进行撤负荷审批,电缆回收要坚持“在谁帐谁回收”标准。
5、各单位不准私自存放4mm2及以上电缆。
6、电缆标志牌要齐全,注明电缆编号、电压、截面积、长度、用途等,而且电缆两端必需有号,无号电缆不准使用。
7、使用中低压电缆如有破皮、损伤,应立即更换,不经机运办、电缆组同意,不得任意截断电缆。
8、对使用电缆应吊挂好,不准用铁、铜、铝条吊挂,不得让电缆落地。
9、电缆选型要合理。
10、动力电缆和“四小线”必需选择取得煤矿矿用产品安全标志阻燃电缆,在井下采区严禁使用铝芯电缆,严禁使用无接地芯线(或无其它可供接地护套,如铅皮、铜皮套等)橡套电缆或塑料电缆。
11、电缆钩敷设要求:
⑴电缆钩安装时应垂直于顶底板,垂直误差±1°,间距为1m,间距水平,高度误差小于5㎜。
⑵在工字钢棚巷道、锚网梯巷道和煤、岩巷道,电缆钩上下端分别固定在两条¢8㎜钢绞线上,钢绞线两端分别生根在巷道上。钢绞线中间部分用倒正丝等,依据需要固定在巷道上,吊挂点数量、间距以确保电缆吊挂后平直为标准。
12、电缆和“四小线”敷设基础要求:部署均匀,排列整齐,不交叉,不落地,悬垂高度一致,并有合适弛度,做到悬挂一条线。
13、电缆和“四小线”敷设、吊挂、除尘坚持“谁使用谁负责”标准,通常多单位使用电缆,必需明确维修单位和责任人。
14、电缆穿过墙壁部分应用套管保护,并严密封堵管口;电缆过巷道时,应使用电缆过桥。
15、电缆同压风管、供水管在巷道同一侧敷设时,必需设在管子上方,并保持0.3m以上距离。电缆同风筒等易燃物品应分挂在巷道两侧,相互之间应保持0.3m以上距离。井筒和巷道内通讯和信号电缆,应同电力电缆分挂在井巷两侧,如受条件限制,应敷设在电力电缆上方0.1m以上地方。
16、电缆不得悬挂在风管或水管上,不得遭受淋水,电缆上严禁挂任何物件。不得用铁丝吊挂电缆,也不得出现落地及盘圈、弯等违反规程情况。
17、电缆和“四小线”应保持清洁洁净,不得有浮灰和其它污垢。
18、电缆接线盒应用6分管子悬挂在电缆钩上并固定好,无电缆受挂力现象;设在淋水处电缆接线盒应有防护方法。
19、使用中低压电缆如有破皮损伤应立即更换。
20、电缆连接必需符合下列要求:
(1)不一样型电缆之间不得直接连接,必需经过符合要求接线盒、连接器或母线盒进行连接。
(2)同型电缆之间,除按不一样型电缆之间连接方法进行连接之外,还可直接连接,但必需遵守相关要求(详见质量标准)。
21、《电缆标志牌、电缆去向标志牌》使用要求:
⑴每根电缆两端,穿墙电缆两边全部应有《电缆标志牌》。
⑵《电缆标志牌》应贴在距电缆接线盒0.5米处,距墙0.5米处地方。
⑶从每个变电硐室进出电缆移动变电站,每台低压电开关及电缆拐弯处全部使用《电缆去向标志牌》。
⑷《电缆去向标志牌》应贴在距变电硐门1.5米处,距移动变电站、低压馈电开关接线盒0.5米处,距拐弯起点0.5米处地方。(接线盒一端贴电缆去向标志牌电缆,此端就不在贴《电缆标志牌》,另《电缆去向标志牌》有左右方向使用时请注意。
(五)安全保护
1、有合格供电系统设计及保护整定校验。
2、继电保护灵敏可靠,严禁甩掉不用;熔体选择合格。
3、井下由采区变电所、移动变电站或配电点引出馈电线上,应装设短路、过负荷和漏电保护装置;井下低压馈电线上,必需装设检漏保护装置或有选择性漏电保护装置,确保自动切断漏电馈电线路。
4、低压电动机控制设备应含有短路、过负荷、单相断线、漏电闭锁保护装置及远程控制装置。
5、局部扇风机和掘进工作面中电气设备,必需装有风电闭锁装置和瓦斯电闭锁装置。
6、采煤工作面必需设置甲烷传感器。
7、在瓦斯异常区、煤巷掘进工作面必需装设双风机双电源自动切换装置、风电闭锁装置和瓦斯电闭锁装置。
8、井下照明和信号装置应采取含有短路、过载和漏电保护照明信号综合保护装置配电。
9、在回风流中机电硐室进风侧必需设置甲烷传感器。
10、采掘工作面及其它作业地点风流中、电动机或其开关安设地点周围20m以内风流中瓦斯浓度达成1.5%时,必需停止工作,切断电源,撤出人员,进行处理。对因瓦斯浓度超出要求被切断电源
电气设备,必需在瓦斯浓度降到1.0%以下时,方可通电开动。
11、瓦斯喷出区域、高瓦斯矿井、煤(岩)和瓦斯(CO2)突出矿井中,掘进工作面局部通风机应采取三专(专用变压器、专用开关、专用线路)供电;也可采取装有选择性漏电保护装置供电线路供电,但天天应有专员检验1次,确保局部通风机可靠运转。
(六)接地
1、保护接地符合煤生字[1998]第237号《煤矿井下保护接地装置安装、检验、测定工作细则》要求。
2、36V以上电气设备金属外壳、构架,和铠装电缆钢带(或钢丝)、铅皮和橡套(塑料)电缆接地芯线或屏蔽护套等均必需接地。
3、全部电气设备保护接地装置(包含电缆铠装、铅皮、接地芯线)和局部接地装置,应和主接地极连接成一个总接地网。
4、接地网上任一保护接地点接地电阻值不得超出2欧姆。每一移动式或手持式电气设备至局部接地极之间电缆芯线和接地连接导线电阻值,不得超出l欧姆。
5、下列地点应装设局部接地极:
(1)采区变电所(包含移动变电站和移动变压器)。
(2)装有电气设备硐室和单独装设高压电气设备。
(3)低压配电点或装有3台以上电气设备地点。
(4)无低压配电点采煤工作面运输巷、回风巷、集中运输巷(胶带运输巷),和由变电所单独供电掘进工作面,最少应分别设置一个局部接地极。
(5)连接高压动力电缆金属连接装置。
⑹每台照明综保。
6、严禁采取铝导体作为接地极、接地母线、辅助接地母线、连接导线和接地导线。
7、接地导线和接地母线(或辅助接地母线)连接最好采取焊接,无条件时,可用M12镀锌螺栓加防松装置(弹簧垫、螺帽)拧紧连接。连接处应镀锡或镀锌。用裸铜线绑扎时,沿接地母线轴向绑扎长度不得小于100mm。
8、电气设备在每次安装或移动后,应具体检验电气设备接地装置完善情况。对那些震动性较大及常常移动电气设备,应尤其注意,随时加强检验。
9、检验发觉接地装置有损坏时,应立即修复。电气设备保护接地装置未修复前,严禁送电。
10、设备接地要用铜线鼻子压接,并用满足截面要求铜线;接地极应用镀锌钢板或镀锌钢管做成,接地螺栓、螺帽及弹簧垫圈不能有锈蚀。
11、设置潮湿地方局部接地极,应采取面积大于0.6m2(㎜×300㎜)厚度大于3mm镀锌钢板;局部接地极应统一放在接地极坑内;接地极坑尺寸2200×320×300(㎜);接地极坑坑口边框用40×40×4(㎜)角钢、尺寸2200×320(mm)、框刷红漆做标识,坑内放潮湿河沙。
12、采区配电点及其它机电峒室辅助接地母线(接地导线、连接导线),应采取截面大于50mm2裸铜线、或40×4(㎜)镀锌扁钢,搭接长度150㎜(两螺栓间距100㎜,螺栓中心至自由端25㎜),用M12镀锌螺栓连接。额定电压低于或等于127V电气设备接地导线、连接导线,可采取断面大于6mm2裸铜线。
13、每台设备均必需用独立连接导线和接地网直接相连,严禁将几台设备串联接地,也严禁将多个接地部分串联。
14、供检漏保护装置作试验用辅助接地线,用芯线总截面大于l0mm2橡套电缆。检漏保护装置辅助接地极应单独设置,规格要求和局部接地极相同,并距局部接地极直线距离不小5m。
15、照明信号综合保护装置辅助接地极,可采取直径大于22mm、长度大于500mm钢管进行埋设。辅助接地极应统一放在接地极坑内;接地极坑尺寸1000×320×300(㎜);接地极坑坑口边框用40×40×4(㎜)角钢、尺寸1000×320(mm)、框刷红漆做标识,坑内放潮湿河沙。
16、机运办应建立接地电阻摇测统计,以备查阅。井下接地电阻每季测定一次;新安装接地装置,在投人运行前,应摇测电阻。
(七)机电硐室及配电点
1、硐室内电缆吊挂必需符合上面要求,硐室门口电缆吊挂严禁出现打硬弯现象,弯曲半径大于电缆直径15倍。
2、设备摆放见上面要求。
3、照明灯悬挂成一条直线,间距均匀,亮度符合要求。
4、灯具无尘,无蜘蛛网。
5、同一地点悬挂牌板应尺寸整齐划一,并悬挂位置合理,悬挂整齐,清洁无尘。
6、牌板完好,字迹清楚,无错别字,和实际相符。。
7、橱及消防器材卫生清洁,无灰尘;有标志牌,填写规范,字迹清楚,悬挂位置符合要求。
8、工具、绝缘用具、消防器材齐全完好。
9、硐室两头分别设2个合格灭火器,并配有不少于0.2m3灭火砂,不少于6个砂袋及2把消防铲。
10、门口悬挂硐室名称牌和“非作业人员严禁入内”警示牌。硐室内有高压电器设备时,入口处和硐室内必需悬挂“高压危险”字样警示牌。
11、硐室内清洁卫生,地面无积尘、积水、痰迹及杂物。
12、电缆沟盖板整齐,表面清洁。
13、工作台抽屉内无杂物,设备及墙壁无积尘,顶部无蛛网。
(八)井下照明敷设吊挂要求
1、全部变电所、主运输巷、运输上下山车场及绞车窝、皮带机头机尾及转载点全部应安装照明灯。
2、照明灯悬挂应平直一条线,用2分钢丝绳当拉线,两头用倒正丝固定,照明灯间距20m一个(机房硐室内照明间距5m一个),悬挂间距误差不超出10mm。
3、照明灯上应张贴统一小电标志牌,贴在灯座上。
(九)采掘运设备
1、掘进机必需设置机载式甲烷断电仪或便携式甲烷检测报警仪。
2、采煤机上有急停刮板输送机闭锁装置、综采工作面有通讯和照明。倾斜15°及以上工作面必需有防滑装置。
3、综掘机蜂鸣器、紧急开关应灵敏可靠,在非司机侧有紧急按钮,机前照明合格,有安全防护栏。
4、工作面在倾角12°以上时,刮板输送机必需装防滑、锚固装置。刮板输送机液力耦合器必需使用水(或耐燃液)介质,使用合格易熔塞和防爆片。
5、扒装机应有卡轨器、制动闸、保护栏杆、照明灯。掘进机必需蜂鸣器、照明、急停且开关完整齐全。
6、胶带输送机使用阻燃胶带,有防滑、堆煤、防跑偏、急停、烟雾保护,有超温自动洒水装置,输送机机头有防护栏,机尾有护罩,行人需跨越处设过桥,输送机机头机尾固定牢靠。
(十)窄轨轨道线路和道岔管理要求
1、斜巷内及上下车场必需使用标准道岔,道岔轨型不低于线路轨型,不得有杂拌道,道岔及轨道合格,上变坡点使用整体罗锅道,下变坡点使用整体塌弯道。道岔应实施挂牌管理。
2、窄轨轨道线路:
⑴轨面及内外错差小于2mm,不应有硬弯。
⑵轨距符合设计,关键运输线路应满足直线段+5mm,-2mm;曲线段加宽后+5mm,-2mm。通常运输线路应满足直线段+6mm, -2mm;曲线段加宽后+6mm,-2mm。
⑶轨枕间距符合设计,误差±50mm。关键运输平巷不得大于700mm,采区不得大于1m,且用过渡道板,且轨木一头对齐,拉线10m内端头小于10mm,接头轨枕距离为480mm。
⑷道碴捣固坚实,无空板、吊板(轨底和轨枕间隙大于2者为吊板)。
⑸道床整齐,道碴不埋没轨枕面(使用插抓式人车斜井绞车道木枕必需露出1/3),无积水、淤泥。
⑹托绳轮数量齐全,转动灵活,间距标准10~15m一个,以钢丝绳不磨钢轨、地板、轨枕及扣件为准。
3、窄轨轨道道岔:
⑴轨距按标准加宽后+3mm;辙岔前后,轨距偏差±3.0mm。
⑵水平偏差小于5mm。
⑶轨面及内侧差错小于2mm。
⑷尖轨尖端和基础轨密贴,间隙小于2mm,无跳动;尖轨损伤长度不超出100mm,在尖轨顶面宽20处和基础轨高低差小于2mm。
(十一) 胶带式输送机管理要求
1、安全要求
⑴巷道内应有充足照明。
⑵必需装设驱动滚筒防滑保护、煤堆保护、防跑偏装置、温度保护、烟雾保护和自动洒水装置。
⑶在关键运输巷道内安设带式输送机还必需装设:
①输送带张紧力下降保护装置和防撕裂保护装置;
②在机头和机尾预防人员和驱动滚筒和导向滚筒相接触防护栏。
⑷倾斜井巷中使用带式输送机,上运时,必需同时装设防逆转装置和制动装置;下运时,必需装设制动装置。
⑸带式输送机巷道中行人跨越带式输送机处应设过桥。
2、文明生产及设备完好要求
⑴输送机机头范围支护应牢靠可靠,无障碍物或浮煤、杂物等不安全隐患,机头机尾严禁有淤水淤煤,积水严禁进入胶带。
⑵胶带机道内无杂物、淤泥、积水、无积煤、无磨胶带,物料配件存放整齐。
⑶胶带机头应有统一、清楚、责任到人管理图牌板,H架应统一编号,机头、机尾旋转部位应安设栅栏并悬挂警示牌。
⑷输送机下列部位应进行检验完好:
①机头及储带装置所用连接件和紧固件应齐全、牢靠,防护罩齐全完整,各滚筒、轴承应转动灵活。
②托辊齐全、转动灵活,托架吊挂装置完整可靠,托梁平直。
③承载部梁架平直,承载托辊齐全、转动灵活、无脱胶。
④输送带接头完好,卡子无折断、松动(硫化热补接头无开胶现象),输送带无撕裂、伤痕。
⑤输送带中心和前后各机中心保持一致,无跑偏,松紧适宜,挡煤板齐全完好。
⑥动力、信号、通讯电缆吊挂整齐,无挤压、刮断。
⑦煤仓上口栅栏、篦子应完整牢靠,仓口上方应安设红灯,悬挂警示牌。
⑧全部胶带机巷必需铺设轨道实现轨胶合一。
(十二) 气动控制装置安装使用要求
1、气控箱应统一安装在信号把钩硐室内一侧墙壁式专用板上,箱体底端距地面1.2m,固定平整牢靠,严禁铁丝捆扎、吊挂。
2、气缸应按标准安装,固定平整牢靠;钢丝绳连接处应使用两道绳卡固定,绳头留出30mm,严禁使用铁丝吊挂、捆绑;螺栓连接紧固处,要使用平垫、弹垫,螺纹露出1-3丝。道岔、阻车器气缸安装时,要打基础窝、抹面,加角钢框架式盖板。
3、气管线路地板穿墙时,应穿管子隐蔽敷设,敷设时应横平竖直,严禁交叉、散乱;应使用标准扎线捆扎,射钉固定或特制夹具固定,螺纹露出1-3丝。
4、安装后,气动控制装置控制阀、接头、气管、气缸等处不应漏气。如漏气应重新固定气管接头。
5、维护时,应将截止阀关闭,操作换向转阀释放气缸气体卸压后,再进行各部分维修处理。
6、应依据实际情况,最少每七天一次维护气源处理元件,立即清除空气过滤器中水、杂质;立即补充油雾器中润滑油。
7、气控箱应统一安在安全硐室或轨道面以上1.2m处。多个箱体在同一位置应做架(单个时做板,2个以上均需做架)固定,必需同一高度,排列整齐。
(十三)采掘运输各类牌板悬挂要求
1、小绞车运行许可证
验收合格小绞车:运行前必需悬挂“小绞车运行许可证”;
悬挂高度:牌板底边距底板1.5m;
设有小绞车硐室:牌板应悬挂于操作者后方;
没有小绞车硐室:牌板应悬挂于靠近小绞车巷壁上。
2、小绞车管理制度
小绞车运行前必需悬挂“小绞车管理制度”;
悬挂高度:牌板底边距底板1.5m;
设有小绞车硐室:牌板应悬挂于操作者后方,若宽度不够,可悬挂在硐室侧面;
没有小绞车硐室:牌板应悬挂于靠近小绞车巷壁上。
3、斜巷信号把钩牌板
斜巷提升上下山上下车场全部有信号硐室:牌板悬挂在信号硐室内;
斜巷提升上下山上下车场没有信号硐室:牌板悬挂在上下车场巷壁上。
4、“行车严禁行人”牌
通常斜巷提升上下山起始点、中间巷、通道和甩车场道口处必需悬挂,且醒目标悬挂在上述地点顶板中央;悬挂高度:牌板底边距底板2m。
5、挡车棍、阻车器、自动吊梁、托绳轮、道岔
上述设施标志牌,应制作统一牌板悬挂在巷道把钩硐室侧;
悬挂高度:牌板底边距底板1.5m;
6、安全硐
此牌应悬挂在安全硐室内,牌板底边距底板1.5m。
7、运输安全设施管理牌板
斜巷安全设施牌必需悬挂在上把钩巷壁上。
斜巷提升上下山上下车场:牌板悬挂在上下车场巷壁上。
悬挂高度:牌板底边距底板1.5m
8、气控箱责任牌
责任牌统一贴在气控箱标志牌正下方;
气控箱正面靠近操作手柄侧张贴位置牌。
(十四)安全设施及小电刷漆要求
1、挡车棍挡环上部刷红白相间漆,其中上部230mm红漆,中部230mm白漆,下部230mm(包含挡环)刷红漆,挡环以下500mm刷黑漆。
2、不倒翁上爪200mm刷红漆,框架和其它部分刷黑漆,不倒翁拉杆刷漆红白相间,间距200mm,不倒翁拉手弧型架刷红漆,底座刷黑漆。
3、吊梁生根件刷黑漆,吊梁刷红白相间漆,间距500mm;打击棍框架刷红漆,打击棍刷红白相间漆,间距200mm。
4、地轮端盖刷红漆,地轮架刷黑漆。
5、护栏刷红白相间漆,依据长、高灵活掌握间距,分布均匀、醒目。
6、司机座凳刷蓝漆,单位及编号刷红漆。
7、喷(刷)漆前必需先除锈、凉干,除锈要根本、不留死角,喷(刷)面要干燥、无油迹、水迹。
8、地面操作必需喷漆,井下操作也尽可能采取喷漆。
9、不一样颜色结合处要界线清楚、整齐。
10、全部字迹必需清楚、规整。
(十五)处理车辆掉道规范化管理要求
1、处理车辆掉道时,应遵照“人工抬道,重载卸车,大件车辆起吊”标准。
2、处理掉道时,首先仔细观察掉道地点顶帮支护等安全情况;判定掉道原因,如偏载,封车不牢,轨道质量差,操作不妥等;检验掉道车数及车辆掉道车轮数量。要制订安全切实可行上道方案。
3、平巷段不准用绞车牵引上道。
4、因装封车不标准造成车辆掉道,必需首先按标准进行装封车。
5、信号必需清楚,明确要求开车、停车、慢起钩信号。
6、处理掉道期间,绞车司机严禁脱岗。
7、处理掉道车辆时,严禁摘掉主钩头,主绳保持张紧状态,不留余量。提升时同时使用好保险绳。
8、两车和两车以上同时掉道时,必需按从上到下次序处理。
9、严禁人员站在重物可能倾斜侧面和下方。
10、人员抬道时,垫山及撬棍支撑点必需牢靠,人员站位正确,统一指挥配合默契,口号一致,预防意外。
11、人工抬道抬不动时,可考虑卸车,空车上道后再装车。
12、大件车辆掉道时,必需在合适位置下设起吊棚,起吊棚必需坚固,起吊千不拉合格且和重物相匹配,起吊索具安全系数大于6。人员站在安全地点操作。
13、起吊前先试吊,观察起吊棚、连接索具、重物等情况,确定安全后,方可起吊至需要高度。
14、绞车牵引时,钢丝绳方向正确合理,人员必需站在车辆、钢丝绳波及区域以外安全地点。
15、上道完成后,应装净散落木料,煤矸石和材料、设备、配件等。整理好轨道、及安全设施。
16、为预防车辆掉道必需做到装封车符合要求,车辆完好,轨道质量合格,按章操作。
(十六)相关钢丝绳插接要求
1、勾头绳蹼形状应用桃形为宜,并和绳结合紧密。
2、在30°以下斜巷中使用对接钢丝绳,其插接长度不得小于钢丝绳直径1000倍。
3、绳扣插接长度要达成绳径20—24倍,破头长度要达成绳径45—48倍,绳扣长度要达成绳径18—24倍(绳扣长度可依据不一样用途来决定)。
4、钢丝绳插接方法采取一进一、一进二、一进三均可,但锥数要达成27锥以上,绳股只能在股缝中插入,并注意让开麻芯。
5、凡不按上述要求插接钢丝绳者,按违章处理,发生事故者要追究责任。
6、“斜巷运输用钢丝绳连接装置,在每次换钢丝绳时,
展开阅读全文
