收藏 分销(赏)

基础综合项目施工说明.doc

上传人:快乐****生活 文档编号:2697604 上传时间:2024-06-04 格式:DOC 页数:19 大小:153.54KB
下载 相关 举报
基础综合项目施工说明.doc_第1页
第1页 / 共19页
基础综合项目施工说明.doc_第2页
第2页 / 共19页
基础综合项目施工说明.doc_第3页
第3页 / 共19页
基础综合项目施工说明.doc_第4页
第4页 / 共19页
基础综合项目施工说明.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

1、一、工程概况1.工程综述本工程概况是:起点起始于承德与建平交界处N41号塔大号侧,终结于建平变电站,同塔双回路,途径长度:28.782km。铁塔基数:74基,其中:灌注桩1基,耐张塔17基;导线型号: 2XLGJ-400/35;地线型号: 一侧为OPGW,另一侧为JLB4-150铝包钢绞线及GJ70镀锌钢绞线分段配备。全线地形均为山地。2.施工范畴自承德与建平交界处N41号塔大号侧到建平变电站架构间线路本体施工所有工作量,即:基本、铁塔74基(其中灌注桩基本1基),架设导线228.782 km,地线、OPGW光缆各28.782km(铁塔、导线、地线、绝缘子、光缆、光缆金具及线路金具为建设管理单

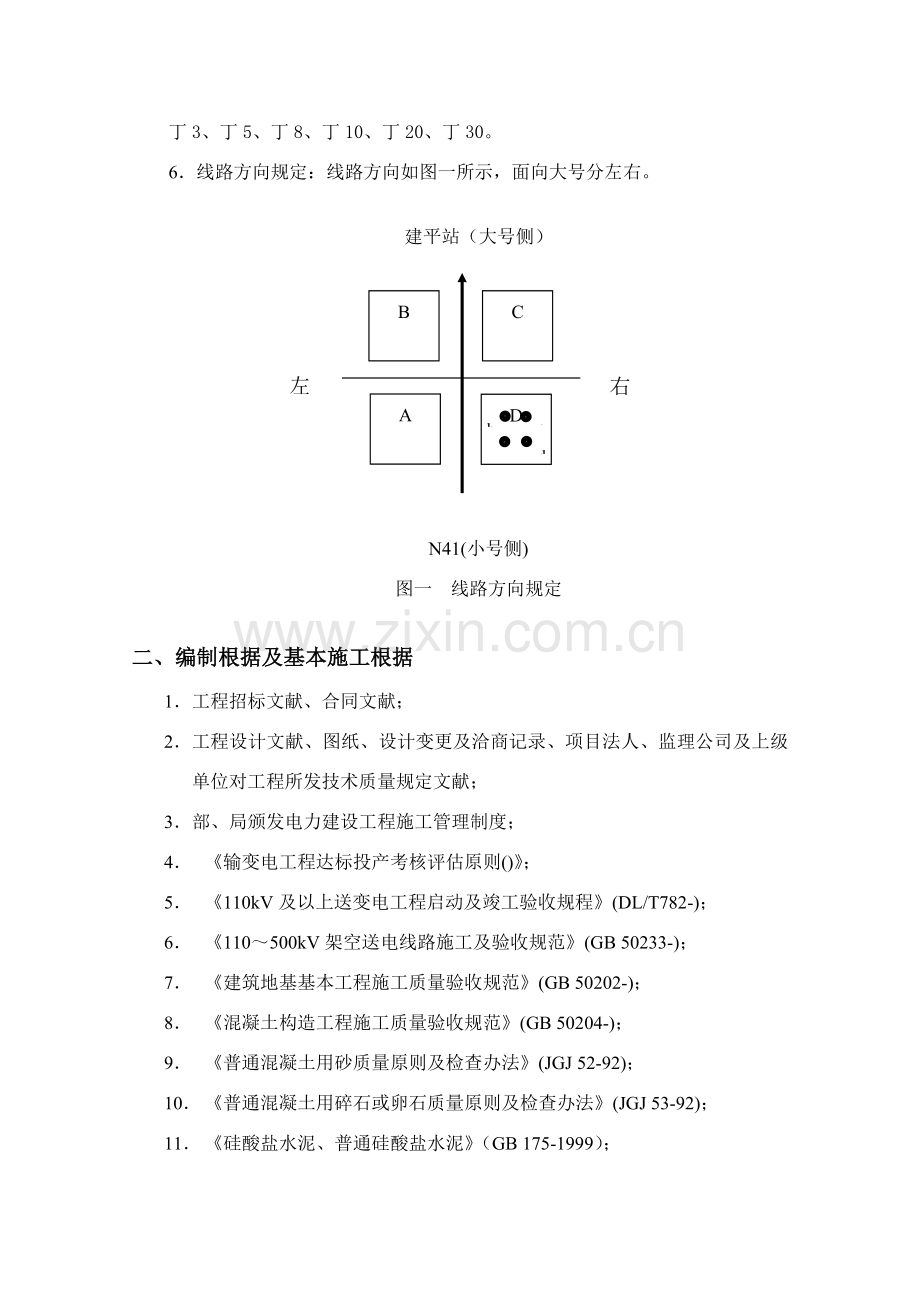

2、位供货),并按规定办理各种施工手续。3.地形、地质、地貌地形 表1-1类 型山 区平 地合 计长度(km)2878228782比例(%)100100地质 表1-2类 型岩 石水 坑砾砂、花岗片麻岩合 计比例 (%)959527135100地貌本工程地形均为山区,地势起伏较大,沟壑纵横交错,山上树木较多,重要是林地、灌木、松树、果树等;交叉跨越多而复杂;难度较大。4.基本型式刚性地脚基本(2基)、掏挖基本(71基)、灌注桩基本(1基)。5接地型式丁3、丁5、丁8、丁10、丁20、丁30。6线路方向规定:线路方向如图一所示,面向大号分左右。建平站(大号侧)右左CBADabdcN41(小号侧)图一

3、线路方向规定二、编制根据及基本施工根据1 工程招标文献、合同文献;2 工程设计文献、图纸、设计变更及洽商记录、项目法人、监理公司及上级单位对工程所发技术质量规定文献;3 部、局颁发电力建设工程施工管理制度;4 输变电工程达标投产考核评估原则();5 110kV及以上送变电工程启动及竣工验收规程(DL/T782-);6 110500kV架空送电线路施工及验收规范(GB 50233-);7 建筑地基基本工程施工质量验收规范(GB 50202-);8 混凝土构造工程施工质量验收规范(GB 50204-);9 普通混凝土用砂质量原则及检查办法(JGJ 52-92);10 普通混凝土用碎石或卵石质量原则

4、及检查办法(JGJ 53-92);11 硅酸盐水泥、普通硅酸盐水泥(GB 175-1999); 12 普通混凝土配合比设计规程(JGJ 55-);13 砌筑砂浆配合比设计规程(JGJ 98-);14 钢筋焊接及验收规程(JGJ 18-);15 混凝土强度检查评估原则(GBJ 107-87);16 组合钢模板技术规范(GB 50214-);17 混凝土外加剂应用技术规范(GB 50119-);18 中华人民共和国安全生产法中华人民共和国主席令70号;19 建设工程安全生产管理条例国务院第393号令;20 建设工程施工现场管理规定中华人民共和国建设部1991年15号令;21 安全生产工作规定国网公

5、司10月08日;22 电力建设安全工作规程(第2某些:架空电力线路)(DL 5009.2);23 国家电力公司工程建设监理管理规定国电火1999688号;24 国家电网公司电力建设安全健康与环境管理工作规定(国家电网工168号 -05-23) 25 电力建设文明施工规定及考核办法原电力部1995543号;26 安全管理24种制度汇编(四川省输变电工程公司);27 质量、环境、职业健康安全管理体系程序文献(四川省输变电工程公司)28 架空电力线路土石方及基本施工守则(四川省输变电工程公司);29 项目部编发基本施工数据表。三、工地运送及基本材料保管本工程主干运送道路为宣化到上花园公路及附属支路,

6、周边环境复杂,支线运送困难,道路较窄,车流量大,经常有堵车状况发生,对运送极为不利。线路周边地形复杂,沟壑纵横,支线运送困难,某些桩号需整修运送道路、清理障碍,修桥补路、拓宽道路、绕道运送、山区人力运送等工作量大。开工前组织司机及押运人员对运送道路进行逐基调查,选取经济、合理运送途径,对运送车辆不能通过或难以通行地段进行修路。2修路和运送中涉及青苗、树木等关于事宜,提前告知合同人员及时解决。3材料堆放地点平整及水泥堆放、保管、使用等由施工队负责。材料到达现场时间由施工队提出,水泥堆放须采用防潮防水办法;堆放砂、石场地需平整,并清除杂物,下铺彩条布;地脚螺栓、主角钢及钢筋应堆放在垫物上,角钢涮锌

7、某些恰当抬高,防止锈蚀物存留在涮锌某些。4检查材料质量,严把原材料质量关,发现问题及时上报关于部门解决。严格按照技术部门提供运送表供料。四、线路复测及分坑(一) 线路复测1本工程所有测工应持证上岗,工程所用计量仪器必要有计量合格证,并在检定有效期内。2施工前必要对线路进行全面复测,复测内容涉及档距、转角方向、转角度数、塔位标高、交叉跨越点及影响线路走径危险点。3按各自施工范畴进行复测,当施工范畴以直线塔划分时,必要复测至耐张转角塔位桩,涉及档距、方向和转角度数。4施工复测实际值与设计值偏差应满足规程规定,复测值超过容许值时,须重测一遍,两次超差,应查明因素,报请技术部门解决解决。以两相邻直线塔

8、为准,横线路方向偏差不不不大于50mm; 复测转角桩角度偏差不不不大于130; 相对标高偏差不不不大于500mm;顺线路方向档距偏差应不不不大于设计值1% 。5在复测线路时若发现走廊内新建筑物、地下管道、古墓、文物及地貌变化大地点,及时上报技术部门解决。6对于丢失塔位桩,在复测线路时予以恢复,恢复后偏差须符合规范规定。直线塔位桩恢复:采用正倒镜分中法拟定线路方向并用视距法或量尺法拟定桩位。 转角塔位桩恢复:采用正倒镜分中法拟定线路方向,可用两台仪器交叉钉桩,亦可先延长一侧线路方向,在桩位附近钉辅助桩拉老弦,仪器移置另一侧以同样办法将线路方向做延长线,在老弦交会点钉桩。仪器置于新钉塔位桩测其线路

9、转角及两测档距,其测量数值应符合设计值,偏差须符合规程规定。7在基本横顺线路方向不影响基坑开挖位置钉必要辅助桩,用于基面开挖后校核塔位中心桩,并做好必要记录和标记。8填写线路复测记录,上报施工技术及质检部门。(二) 基本分坑1基本分坑办法及数据详见架空送电线路土石方及基本施工守则、基本工程分坑及找正数据表。2正方形基本按45线进行分坑,矩形基本按大正方形进行分坑。3分坑坑口尺寸拟定依照底盘宽度B,操作裕度C,坑深H,坡度系数K,按下列公式计算拟定坑口尺寸A:A=B+2C+2KH 不同土质坡度系数K 表4-1土质分类泥水砂质土普通土粘土坡度(宽、深)0.75:10.5:10.3:10.15:1基

10、本坑预留操作裕度c: 表4-2土质条件操作宽度(m)普通土质0.3水坑(用挡土板)0.6(三) 基本开方1为保证施工无误,认真核算设计现场定位时塔位桩,核对如有不符,应告知设计代表进行解决。2耐张塔、直线塔基本分坑基本施工时,应按照根开表中所列每个腿基本半根开进行分坑,确认无误,再按其图示施工。基坑开挖依照不同土质、地下水位状况,拟定不同挖掘方式,并遵循电力建设安全工作规程规定留有恰当边坡,距坑口0.8 m范畴内不得堆放其他物件。五、基坑开挖及回填1在开挖基坑及接地槽时,如发现地下文物、军事设施、地下电缆、管道等应暂停施工,应及时上报项目部技术部门,待做出明确方案后方可继续施工。2基本基面标高

11、以铁塔中心桩高程为准,依照中心桩钉出必要、作为施工及质量检查辅助桩,并对其位置作记录,以便监理、设计、运营等单位检查。位于鱼虾池及洼地内基本需要抬高基面,其基面标高以塔位附近岸边辅助桩高程为准。如有变化上报技术部门解决。 3地脚式有预留高基本受压腿基面应相应提高,同步四腿基本顶面也应按予留高千分值抹成斜面。插入式有予留高基本除按千分比提高受压腿以外,横线路中心也应按千分比计算值向受拉方向侧偏移。 4为防止破坏植被,导致水土流失,影响自然生态环境,挖坑前应依照实际地形拟定出渣土方向,并严格遵循执行。5基坑开挖后地质状况与设计条件不符,边坡尺寸不能满足规定或与设计关于问题,需及时告知技术部门请设计

12、代表解决。6水坑开挖可采用挡土板或其他防坍塌施工办法,木挡土板厚度不适当不大于50mm,横木间距不适当不不大于1.5m;对称支顶,支点间距不不不大于1m。在挖掘过程中经常检查挡土板有无变形或断裂等现象。7遇有淤泥坑,应及时采用相应办法,如井点降水法、沉井法、沉箱法。采用上述办法时提前告知技术部门,由技术部门提供技术参照资料,并依照详细状况编写施工阐明。8如遇与设计地质资料不符流沙坑,必要及时停止施工,及时向技术部门报告,由技术部门核对并上报公司施工处及监理,报请设计核算解决,项目部技术部门编制施工阐明。9为减轻对坑壁及挡土板压力,挖出土应堆放在距坑边2m以外,且必要做好十字水平支撑或水平斜角支

13、撑;更换挡土板支撑必要先装后拆;拆除挡土板应待基本浇制完毕后与回填土同步进行。10如果挡土板高度满足不了技术规定期,可将地表附近不塌落某些随挡土板下降清除,清除深度应低于挡土板上顶面0.2m,宽度不不大于1 m。11人员不得站在挡土板上传递土方或在支撑上搁置传土工具,施工负责人及安全监护人要经常检查挡土板有无变形或断裂现象。12易积水桩位应修筑排水沟,防止雨水流入坑内导致坑壁坍塌。13基本坑底挖掘平整,基坑深度容许偏差100mm、50mm,基本坑在坑深容许范畴内按最深一坑操平。超深100mm某些铺石灌浆解决。14回填时清除坑内杂物,排除坑内积水。回填土由基本四周均匀回填,每300mm夯实一次,

14、回填土高出地面300mm,对于不易夯实土质,高出地面500mm,且表面平整,见棱见角。15现浇基本回填土密实度为原状土密实度70及以上。16. 所有基坑回填土应严格按照现行施工规范及设计规定进行分层夯实,基本竣工后,应清理基面。留有排水道;做好防沉层。注意基本及周边防护办法与否完毕。位于水渠或汇水沟道附近塔位更应注意积水浸泡塔位,必要时,应采用导流、防渗、堵漏等办法。17.对于个别需要修筑护坡桩号,按设计规定在基本浇注完毕后,设计到现场实测绘图施工。18.基本施工完毕后,应做到工完料尽场地清。 六、基本材料及混凝土配合比(一) 基本材料1本工程项目部采购基本原材料必要符合下列规定:采购材料必要

15、有完整产品合格证、材质证明。关于材料代用应经设计代表承认,在无承认状况下禁止以小代大。2基本地脚、圆钢基本地脚、圆钢符合设计规定,并有出厂合格证,使用前除去浮锈。 对地脚直径、长度、丝扣长度及螺母配合状况进行全面检查,必要符合设计及规范规定。圆钢每60t为一检查批次。3水泥 本工程基本施工采用PO 32.5普通硅酸盐水泥,并具备出厂质量合格证及化验报告。 不同批号水泥应分别堆放使用,尽量避免混用。 当水泥出厂超过三个月,或虽未超过三个月但保管不善时,必要补做标号实验,并按实验后实际标号使用。水泥每200t为一检查批次。 4砂、石 混凝土用砂:用中砂。含泥量5%;空隙率45%。 碎石:石子使用粒

16、径540mm、持续级配碎石,最大粒径不得不不大于构造截面最小尺寸1/4,同步不得不不大于钢筋最小净距3/4,含泥量不大于2%,强度不不大于所浇制混凝土强度1.5倍。针片状颗粒25%;空隙率45%。 砂、石每600t为一检查批次,并做到配备合理。 5水现场浇筑混凝土宜使用饮用水,当无饮用水时,可采用清洁河溪或池塘水,不得具有油脂及有害物质。除设计特殊规定外可只进行外观检查。 (二) 混凝土配合比 1本工程基本混凝土标号为C20级;垫层、保护帽采用C10级混凝土。施工前到有资质实验单位做配合比实验,并经公司审批。 2严格按照混凝土构造工程施工质量验收规范(GB50204-)施工。 3混凝土浇筑时塌

17、落度,每个班时或每个基本腿应检查两次以上。 4配合比采用重量比,每个班日过秤不少于两次,用料容许偏差(质量):砂、石5%,水、水泥2%。5砂、石含水以坍落度控制用水量,可减少用水量,使塌落度符合规定值。6.混凝土塌落度为35cm。塌落度筒为上口直径10cm,下口直径20cm,高度30cm,捣固扦直径为1cm。塌落度筒底部外对称设立一对踩实鸭舌,中上部设立一对提高耳朵。做塌落度时,每10cm高度捣固一次,混凝土捣固填满后抹平,提高塌落度筒,以筒高为支撑点测量塌落度。7、配合比表配 合 比 ( C20 )材料名称水泥砂子石子水塌落度用量Kg/m3297656127217545mm质量配合比1221

18、428059七、基本浇筑(一) 钢筋绑扎及焊接1钢筋焊接和绑扎质量应符合混凝土构造工程施工质量验收规范(GB50204-)规定,保证钢筋绑扎牢固,间距均匀,绑线回头一致,工艺美观。2钢筋与模板之间应采用办法以保证保护层厚度。 3当受力钢筋采用焊接接头时,设立在同一构件内焊接接头互相错开。在任一焊接接头长度为钢筋直径D35倍且不不大于500mm区段内,同一根钢筋不得有两个接头,在此区段内有接头受力钢筋截面面积占受力钢筋总截面面积百分率,应符合下列规定: 非预应力钢筋,受拉区不适当超过50%,受压区和装配式构件连接处不限制。 接头宜设立在受力较小部位,且在同一根钢筋上宜少设接头。4焊接接头距钢筋弯

19、折处,不应不大于钢筋直径10倍,接头不适当位于构件最大弯矩处。5、钢筋焊接采用搭接双面焊,搭接长度不不大于钢筋直径5倍。 (二) 支模找正 本工程在施工前要对地脚螺栓及配筋进行校对,与施工图纸相符后方可施工。模板应使用定型钢模板并保持基本表面光滑,模板强度应足够、不变形,接缝处严密不漏浆。 1正方形基本按45线进行找正,矩形基本按小正方形进行找正,详细数据见基本工程分坑及找正数据表。 2地脚螺栓露出高度以基本顶面(地脚螺栓中心处)进行操平找正,有扣某些不得进入剪切面,同组地脚螺栓丝扣长短一致。3在保证基本几何尺寸同步,注意防止基本整体扭转及位移。4钢模板上下层结合缝必要错开,在使用前涂刷隔离剂

20、,但要防止隔离剂遇到钢筋。5为防止立柱浮现鼓肚现象,立柱模板每隔1m加一道抱箍,抱箍可用角铁焊脚钉或钢管加卡子。6地脚螺栓操平找正之后必要固定牢固;地脚螺栓丝扣某些涂黄油裹物保护。 (三) 基本预留高1转角塔预偏值应依照转角度数大小进行预偏,预偏办法是将受压基本高于受拔基本,各腿混凝土顶面同坡度倾斜。并依照基本中心顶面高度分别控制同组地脚螺栓露出高度。1 预偏值规定:(D为铁塔基本根开)(1) 转角度数为030基本,预偏值为铁塔基本根开5D。(2)转角度数为3060基本,预偏值为铁塔基本根开6D。(3)转角度数为6090基本,预偏值为铁塔基本根开7D。(4)终端塔基本,预偏值为铁塔基本根开7D

21、。地脚螺栓基本,只提高受压腿基本面,塔脚板处混凝土面同坡度倾斜。 (四) 基本浇筑 1浇筑前全面检查基本各部尺寸,并检查地脚螺栓规格及固定状况,模板支撑与否可靠。2混凝土搅拌投料顺序为沙、石、水泥、防腐剂、粉煤灰、水。3.混凝土采用机械搅拌(坍落度30-50mm)、机械振捣。4混凝土搅拌必要均匀,机械搅拌时间不得少于2分钟。 5浇筑高度超过2m应采用吊筒,溜管下落,防止混凝土离析现象。6采用插入式振捣器振捣时,混凝土浇筑层厚度为作用某些长度1.25倍,振捣时应保持混凝土均匀密实,机械振捣时间不适当过长,防止石子下沉。 7在浇筑捣固混凝土过程中,不要集中一处投料,防止受力不均使模板变形或地脚移动

22、。 8每个基本采用持续浇筑,不得二次浇制或二次抹面。 9不同品种、不同标号水泥不得混合使用。 10浇筑完毕后,标高抹面一次成型,有预留高地脚螺栓式基本按倾斜方向抹成斜面。 11混凝土强度以试块为根据进行检查,试块体积为150150150mm,养护条件与基本条件相似。试块制作数量符合下列规定: 所有基本直线塔每5基取一组;转角塔每基取一组;灌注桩每条腿取一组,承台一组(每组三块)。当原材料变化,配合比变更时试块此外制作。12试块检查,要到有资质实验室试压,并将实验室资质上报监理审查。八、拆模养护 1基本养护有条件尽量采用自然养护,无条件采用养护液或加遮盖物保温等办法。 2浇筑后312小时内应开始

23、养护;平均气温低于5不得浇水养护,养护时应在基本模板外加遮盖物,保持混凝土表面湿润。 3基本拆模后,要保证表面及棱角不受损伤,且强度不低于2.5MPa。4模板参照下表时间拆模。 表8-1平均气温+5+10+15+20昼夜数(天)43225基本养护尽量采用自然养护,无条件采用养护剂养护,养护剂合格证书需上报监理审查。采用养护剂养护时,在拆模并经表面检查合格后及时涂刷,成模后注意保护养护膜,涂刷后不再浇水养护。九、基本质量规定及缺陷解决 (一) 浇筑铁塔基本塔腿尺寸容许偏差 1保护层厚度:-5mm 2立柱及各底座断面尺寸:-1% 3同组地脚螺栓中心对立柱中心偏移:10mm 4地脚螺栓露出混凝土顶面

24、:+10mm、-5mm5同组地脚螺栓根开:2mm6主柱倾斜为柱高1%(二) 整基铁塔基本在回填夯实后尺寸容许偏差: 表9-1项 目评级原则(容许偏差)合格优良整基基本中心与中心桩位移(mm)横线路方向直线转角直线转角3024顺线路方向30302424基本根开及对角线尺寸(地脚式)2;1.6;整基基本扭转()108基本顶面操平印记相对高差(mm)5 (三) 缺陷解决本工程杜绝蜂窝、露石、露筋等混凝土质量通病。基本若浮现缺馅需会同监理人员认定,并研究解决办法;对于影响混凝土构造性能缺陷,必要会同设计及监理部门研究补强解决办法。对于基本缺陷禁止施工队擅自解决。十、基本接地施工(一)普通规定为搞好本工

25、程接地引下线质量,接地引下线和保护帽按如下规定进行施工。 1全线接地引下线安装工艺应统一、美观。 2接地沟深度不不大于设计埋深0.6米,宽度0.3米,回填时清除杂草、浮石。 3接地体材料使用12圆钢。 4引下线连接板应大体水平安装,与铁塔连接应紧密,用连接板下孔连接。引下线与接地体连接某些与基本结合紧密,走线美观。 5接地引下线钢筋制弯时应注意保护其镀锌层,弯曲半径R=30mm,不得强行敲击与热弯,应使用专用工具冷弯。 6接地体应采用集中加工,搭接双面焊其长度不不大于接地圆钢直径6倍7当接地电阻满足不了规定期,报请设计解决。9接地引下线脱离杆塔后,进行接地电阻测量,其值满足设计规定,雨雪过后不

26、得进行接地电阻测量。测量接地及位置符合规定。10. 接地电阻测量方式和电阻值都应符合设计规定,若电阻达不到规定期,需查明因素,采用办法,直到符合设计规定为止。11保护帽制作应规范,工艺美观,符合设计规定。(二)量尺划印 1接地引下线安装方位接地型式为大方环,接地板装在铁塔B、D腿正面(顺线路方向),A、C腿侧面(横线路方向),如图二所示;施工a随塔基尺寸不同而定,塔基更开变化时应调节a值使其总长度保持49米不变。aaABCD图二 引下线安装位置示意图2.接地引下线安装走向如图三所示:基本立柱接地引下线连接板接地引下线保护帽图三 接地引下线安装走向示意图 在保证引下线与塔材(塔脚板)间隙满足规定

27、前提下,连接板尽量取与塔材坡度相似走向。引下线沿塔材(塔脚板)下行某些保持与塔材同坡度。引下线沿保护帽和基本立柱及承台表面行走某些,水平行走时,其走向与线路(线路转角平分线)方向垂直或平行,上下行走时应保持垂直。引下线应尽量与塔材(塔脚板)、保护帽和基本立柱及承台表面靠紧量尺划印时应认真量取接地引下线每一转折点之间在塔材(塔脚板)、保护帽和基本立柱及承台表面上距离(尺寸),再依照所量尺寸在接地引下线上用划印笔画出加工印记。(三)引下线制弯1引下线制弯操作顺序从连接板开始,依次向连接板远处进行。 2引下线用专用冷弯器制弯 ,操作时注意保护引下线镀锌层。(四)连接板安装 1检查塔材安装孔周边和连接

28、板与否平整干净。2暂用普通螺栓紧固,达到连接可靠即可,并加装垫片1个,待工程验收完毕后,再进行防盗解决。3连接螺栓应与连板下孔装配。(五)回填与场地平整1检查接地引下线安装质量原则。接地连接板整板与塔材紧贴无间隙,安装下连接孔,螺栓紧固达到可靠连接即可。引下线走向顺畅、对的,沿塔材(塔脚板)某些与塔材斜度相似,沿保护帽、基本立柱、承台表面某些水平走向者与棱线垂直,上下走向者与水平面垂直。引下线与保护帽、基本立柱、承台表面靠紧,间隙最大处不不不大于25mm。转折处弯曲半径符合规定。 2检查接地引下线表面有无缺锌,如有进行喷锌解决。3回填,按原则留够防沉层。十一、基本施工安全技术规定 1进入施工现

29、场工作人员防护用品要齐全,必要对的配戴使用。 2施工现场应设安全监护人。3基坑开挖须按技术规定预留坡度,在松软土质挖坑时应采用挡土板等防止塌方办法,坑内设爬梯。4坑深超过1.5m作业时,抛土时要特别注意土石回落伤人,坑底面积超过2m2时,可由二人同步挖掘,但不得面对面或互相接近工作。 5大块基本距坑口0.8m内均不得堆放物品,2米范畴内不得堆土。6施工人员不得在支撑木或独木上行走。7现场暂时电源设隔离区,电源刀闸必要专闸专用,禁止一种刀闸带两台如下设备。8现场用电设施接地必要安全可靠,并要安装漏电保护器,保证一机一闸一保护。9 做好各项安全记录及台帐填写整顿工作,为工程竣工移送及投产达标打好基

30、本。十二、文明施工 1根据设计图纸、设计变更、施工及验收规范、施工技术资料施工。 2遵守规程、守则、施工方案、技术规定作业。 3施工现场绘制平面布置图:少占地,布局合理,场地平整,看守工棚整洁。 4水泥存储垫道木、防潮、防雨、排水;砂、石堆放铺垫苫布或编制布,占地要少。 5工器具分类存储,有条有理。 6划定作业区,四角插旗。 7插标示牌:工作负责人,安全负责人,技术负责人,作业内容。(挖坑:长宽深;土方量等)(基本浇筑:混凝土标号;混凝土量;水泥品种标号;配合比;塌落度;每次搅拌用料及容许偏差等) 8到现场携带安全帽,进入作业区对的佩戴安全帽,着装干净统一。 9施工现场在施工完毕后,派专人进行

31、清理,涉及施工驻地环境,暂时工程清除、移走。做到工完料尽场地清,恢复地貌。 10不损害本地及农民、牧民利益。11施工过程中,注意保护土地植被、林地树木、农田庄稼,做到少破坏植被,余土、弃渣妥善解决,少砍树木,少毁庄稼;保护野生动物、文化古迹和文物。 12对施工任务进行交底,使每个工人都理解施工项目细节,避免盲目施工;对各道工序编制各种内容保证办法,并发放到施工队,做到尽人皆知。 13关怀职工生活,定期为职工进行身体检查,合理安排职工休息,多开展有益文体活动,丰富职工业余文化生活;施工驻地环境整洁有序,布局合理物品摆放整洁;食堂卫生,伙食管理好。承德建平220kV输电线路工程基本(接地)施工作业指引书四川省输变电工程公司12月目 录一、工程概况1二、编制根据及基本施工根据2三、工地运送及基本材料保管3四、线路复测及分坑3五、基坑开挖及回填5六、基本材料及混凝土配合比7七、基本浇筑8八、拆模养护10九、基本质量规定及缺陷解决11十、基本接地施工11十一、基本施工安全技术规定14十二、文明施工15附:基本分坑找正数据表.16

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
