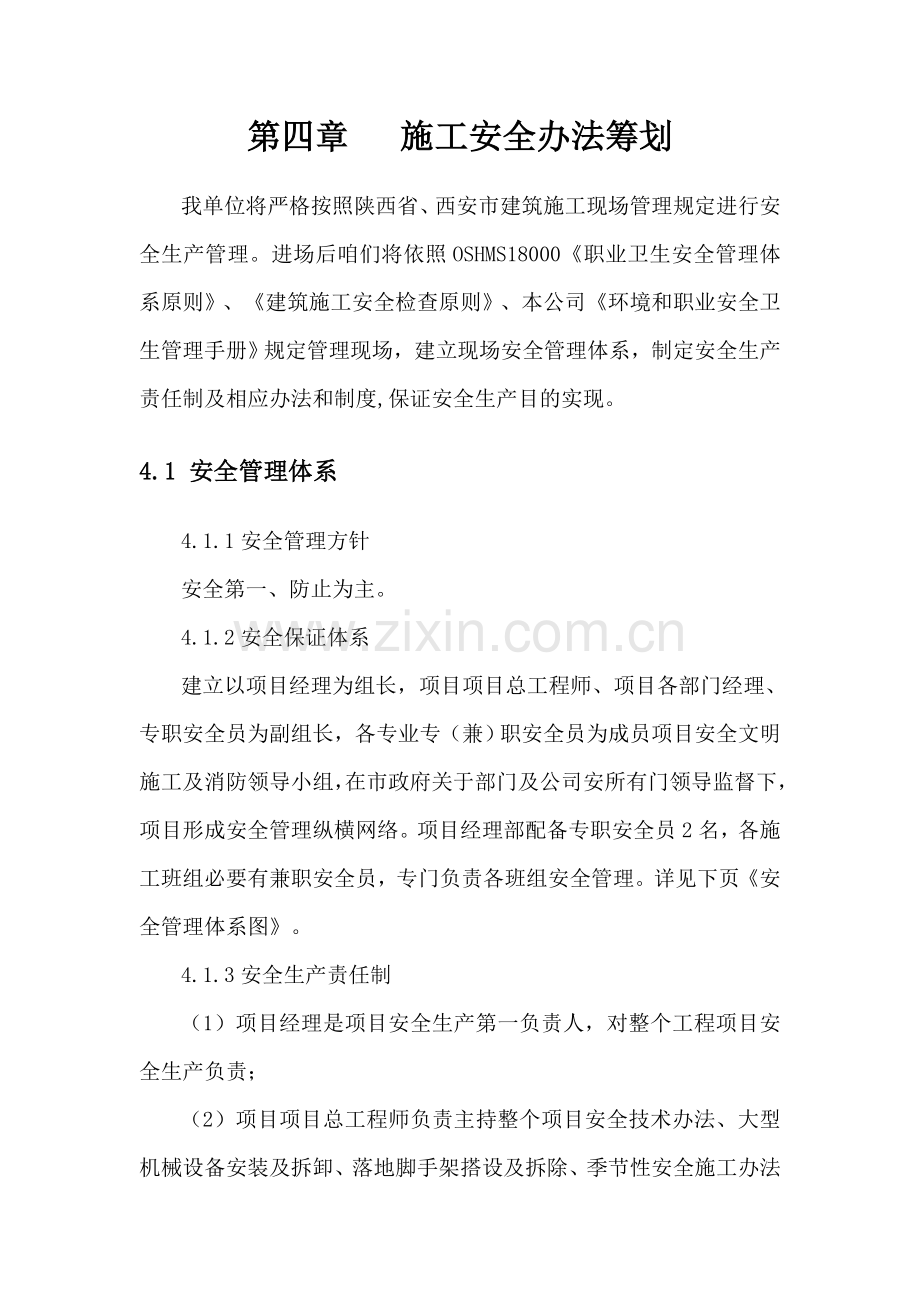

1、第四章 施工安全办法筹划我单位将严格按照陕西省、西安市建筑施工现场管理规定进行安全生产管理。进场后咱们将依照OSHMS18000职业卫生安全管理体系原则、建筑施工安全检查原则、本公司环境和职业安全卫生管理手册规定管理现场,建立现场安全管理体系,制定安全生产责任制及相应办法和制度,保证安全生产目的实现。4.1 安全管理体系4.1.1安全管理方针安全第一、防止为主。4.1.2安全保证体系建立以项目经理为组长,项目项目总工程师、项目各部门经理、专职安全员为副组长,各专业专(兼)职安全员为成员项目安全文明施工及消防领导小组,在市政府关于部门及公司安所有门领导监督下,项目形成安全管理纵横网络。项目经理部

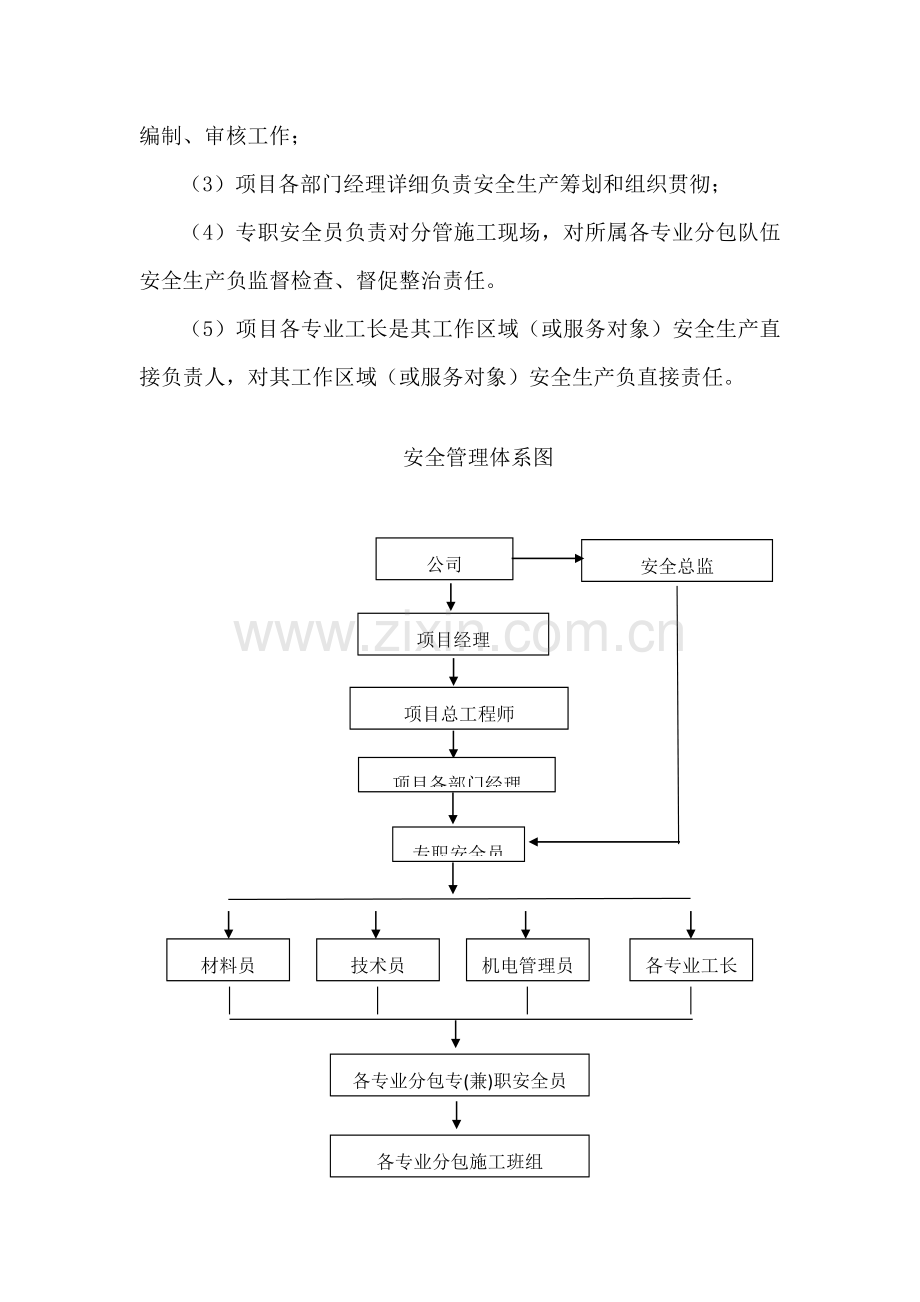

2、配备专职安全员2名,各施工班组必要有兼职安全员,专门负责各班组安全管理。详见下页安全管理体系图。4.1.3安全生产责任制(1)项目经理是项目安全生产第一负责人,对整个工程项目安全生产负责;(2)项目项目总工程师负责主持整个项目安全技术办法、大型机械设备安装及拆卸、落地脚手架搭设及拆除、季节性安全施工办法编制、审核工作;(3)项目各部门经理详细负责安全生产筹划和组织贯彻;(4)专职安全员负责对分管施工现场,对所属各专业分包队伍安全生产负监督检查、督促整治责任。(5)项目各专业工长是其工作区域(或服务对象)安全生产直接负责人,对其工作区域(或服务对象)安全生产负直接责任。安全管理体系图公司安全总监
3、项目各部门经理项目经理项目总工程师专职安全员材料员技术员机电管理员各专业工长各专业分包专(兼)职安全员各专业分包施工班组4.1.4安全管理制度(1)安全教诲制度:所有进场施工人员必要通过安全培训,经公司、项目、岗位三级教诲,考核合格后方可上岗。(2)安全学习制度:项目经理部针对现场安全管理特点,分阶段组织管理人员进行安全学习。各分包队伍在专职安全员组织下坚持每周一次安全学习,施工班组针对当天工作内容进行班前教诲,通过安全学习提高全员安全意识,树立“安全第一,防止为主”思想。(3)安全技术交底制:依照安全办法规定和现场实际状况,项目经理部必要分阶段对管理人员进行安全书面交底,各施工工长及专职安全
4、员必要定期对各分包队伍进行安全书面交底。(4)安全检查制:项目经理部每半月由项目经理组织一次安全大检查;各专业工长和专职安全员每天对所管辖区域安全防护进行检查,督促各班组对安全防护进行完善,消除安全隐患。对检查出安全隐患贯彻负责人,定期进行整治,并组织复查。(5)大中型机械设备安装、外脚手架搭设安全验收制:大中型机械设备安装完毕后,必要经西安市安全劳动部门进行验收后才干使用;外脚手架搭设前需进行详细载荷验算,搭设完毕后,必要经公司工程部验收合格后,方可使用。不经验收一律不得投入使用。(6)持证上岗制:特殊工种持有上岗操作证,禁止无证上岗。(7)安全隐患停工制:专职安全员发现违章作业、违章指挥,
5、有权进行制止;发现安全隐患,有权下令及时停工整治,同步上报,并及时采用办法消除安全隐患。(8)安全生产奖罚制度:项目经理部设立安全奖励基金,依照半月一次安全检查成果进行评比,对遵章守纪、安全工作好班组进行表扬和奖励,违章作业、安全工作差班组进行批评教诲和惩罚。此外,进场后积极与业主共同协商制定工地其她安全规章制度。4.2 安全生产保证办法4.2.1 合理布置安全标志进场后,依照工程特点、现场环境及安全色标编制施工现场安全标志总平面图。按安全标志总平面图,在施工现场坑、井、沟和各种孔洞、易燃品存储仓库、配电房周边设立护栏、盖板和警示灯等防护设施和相应安全标志,安全防护棚设立显眼易于辨认安全标志牌
6、,各种防护设施、警告标志,不得随意移动和拆除。4.2.2 分阶段安全防护重点办法4.2.2.1基本阶段防护本工程基坑安全防护极其重要,我单位将采用如下办法进行有效防护:基坑上口设立红白相间水平警示护拦一道,采用483.5钢管搭设,立杆间距3m,高1.2m,横杆两道,分别设立在0.6m、1.2m处,并用密目网进行封闭封挡,待土方回填完毕后,方可所有拆除。4.2.2.2主体阶段防护(1)脚手架防护脚手架外立面采用密目安全网进行全封闭。脚手架搭设必要有施工方案和安全技术交底。架子工应在专业工长和专职安全员指引下严格按规程规定搭设,脚手架应在验收后才干投入使用。(2)楼板与墙洞口处设立牢固盖板、防护栏
7、杆、安全网等防坠落防护办法。施工现场通道附近各类洞口、坑槽及所建车道出入口等处,除设立防护设施与安全标志外,夜间还应设红灯示警。室内楼板孔洞使用坚实盖板固定盖严。边长1.50m以上洞口,四周设防护栏杆,搭设高度为1.2m,用密目网封闭,洞口下设兜网。(3)楼梯处及楼层临边部位用钢管搭设防护栏杆,高度1.2m,立杆间距3m,横杆两道,处在0.6m、1.2m处,用密目网封闭围护。(4)在建筑物底层,人员来往频繁,而立体交叉作业对底层安全防护工作规定更高,为此将在人员活动频繁地方搭设防护棚作为安全通道,其上采用双层木模板覆盖。4.2.2.3装修、安装阶段防护办法(1)外装修时每天检查外脚手架及防护设
8、施设立状况,发现不安全因素则及时整治加固,并及时报告主管部门。(2)随时检查各种洞口临边防护办法状况,因施工需要拆除防护,设警示标志,施工结束后及时恢复。在洞口上下施工需设警戒区,派专人看守。(3)当施工作业易产生可燃、有毒气体时,需保证屋内通风良好,或配备强制通风设施。4.2.3 暂时用电和施工机具(1)使用电动工具(手电钻、手电锯、圆盘锯)前检查安全装置与否完好,运转与否正常,有无漏电保护,严格按操作规程作业。(2)电焊机上应设防雨盖,下设防潮垫,一、二次电源接头处要有防护装置,二次线使用接线柱,且长度不超过30m,一次电源采用橡胶套电缆或穿塑料软管,长度不不不大于3m,焊把线必要采用铜芯
9、橡皮绝缘导线。(3)配电箱、开关箱应装设在干燥、通风及常温场合,不得装设在易受外来固体物撞击、强烈震动、液体浸溅及热源烘烤场合。(4)开关箱必要实行“一机一闸一漏”制,熔丝不得用其他金属代替,且开关箱上锁编号,有专人负责。(5)施工电梯须安装高度限位器、防坠落装置、紧急停止开关,卸料平台和人员出入口应设防护门。每日工作前必要对施工电梯行程开关、限位开关、紧急停止开关等进行空载检查,正常后方可使用。(6)塔吊拆装顶升由专业人员负责,专业装拆人员操作,并经专门验收后,方准使用。塔吊在六级以上大风、雷雨、大雾天气或超过限重时禁止作业。4.2.4 卫生和急救办法为保证管理人员和工人安全,在施工现场设有
10、医务室,备有医疗人员和急救办法以及附近急救中心联系电话,并经常与本地卫生保健部门获得联系,为防止传染病和其她福利做出必要安排,积极宣传酒精饮料和毒品等危害,严格遵守有关法律法规和政府规章。4.3 重要工序安全管理办法4.3.1立体防护办法建筑物外侧整体采用全封闭、立网防护。外挂1.8m3.9m密目式安全网,网间封闭严密,施工作业层及作业层如下每隔10m铺设平网。4.3.2施工用电安全办法1 施工现场按照三相五线制(TN-S系统)进行布线,保证工作接地电阻不大于4,重复接地电阻不大于10,脚手架、塔吊、龙门架等设备必要进行防雷接地,接地电阻不大于30。2 在总配电箱和开关箱之间设两级漏电保护器,
11、且末端漏电保护器动作电流在30mA如下,动作时间不大于0.1s,实行一机、一闸、一漏电保护器、一种开关箱。3 固定式电箱底高1.3-1.5m,移动式电箱底高0.6-1.5m。分派电箱与开关箱之间距离不超过30m,用电设备与开关箱之间距离不适当超过3m。4 施工现场采用专用电杆,设横担和绝缘子,电杆埋设深度为杆长1/10加0.6m。线高不不大于4m。线路有过道保护,穿墙设套管。5 建立用电档案制度,有专项用电施工组织设计,且履行审批签字手续,有绝缘电阻检测记录和接地电阻测试记录和现场有持证电工巡视、维修、管理记录。4.3.3其她安全办法1 认真贯彻安全幅、安全网、安全带安全“三宝”使用规定和楼梯
12、口、通道口、电梯井口、预留洞口安全“四口”防护规定,并在电梯井口暂时安装铁栏杆,高度1.2m,井内每隔两层用4cm厚木(或竹)制板隔离封闭。2 严格执行西安市开工验收及施工用电、脚手架、塔吊等专项验收制度。3 现场出入口处设立门卫,施工人员挂牌出入,非施工人员均不得出入施工现场。4.4 消防保证办法4.4.1消防领导小组职责(1)由项目经理对施工现场消防安全负第一领导责任,领导和组织小构成员制定消防筹划。(2)部门经理和专职安全员直接负责施工现场消防安全管理,负责对施工人员进行消防防止教诲和培训,贯彻消防安全办法。4.4.2消防保证办法(1)严格遵守西安市关于消防方面法令、法规,配备专职消防安
13、全员。(2)对易燃易爆物品指定专人负责,并按其性质设立专用库房分类存储。对其使用严格按规定执行,并制定防火办法。(3)布置消防设施,配足灭火器材。开工前依照施工总平面图、建筑高度及施工办法等按照有效半径25米规定,布置消火栓和工程用消防竖管。(4)在库房、木工加工房及各楼层均匀布置消防器材和消防栓,并由专人负责,定期检查,保证完整。冬季应对消防栓、灭火器等采用防冻办法。(5)施工现场内建立禁止吸烟制度,发现违章吸烟者从严惩罚。为保证禁烟,在现场指定场合设立吸烟室,室内安放存储烟头、烟灰水桶和必要消防器材。(6)坚持现场用火审批制度,现场内未经容许不得生明火,电气焊作业必要由培训合格专业技术人员
14、操作,并申请动火证,工作时要随身携带灭火器材,加强防火检查,禁止违章。对于明火作业每天巡逻,一查与否有“焊工操作证”与“动火证”;二查“动火证”与用火地点、时间、看火人、作业对象与否相符;三查有无灭火用品;四查电气焊操作与否符合规范规定。(7)施工现场运送道路兼作暂时消防车道,并保证暂时消防车道畅通。(8)在不同施工阶段,防火工作应有不同侧重点。构造施工时,要注意电焊作业和现场照明设备,加强看火,特别是高层焊接时火星一落数层,应注意电焊下方防火办法。安装及装修施工时,要注意电气线路短路引起火灾,对电气设备和线路要严格检查;还要注旨在施工后期收尾时,个别电气线路变更或其她变更项目,需要用电气焊时防火办法;在易燃材料较多处施工时,要设防火隔板,控制火花飞溅;在进行油漆和某些挥发易燃易爆气体涂料作业时,要做好通风,禁止明火,同步还应注旨在这种场合施工时工具碰撞打火或静电起火。(9)新工人进场要进行防火教诲,重点区域设消防人员,施工现场值勤人员昼夜值班,搞好“四防”工作。(10)积累各项消防资料,健全施工现场防火档案。
