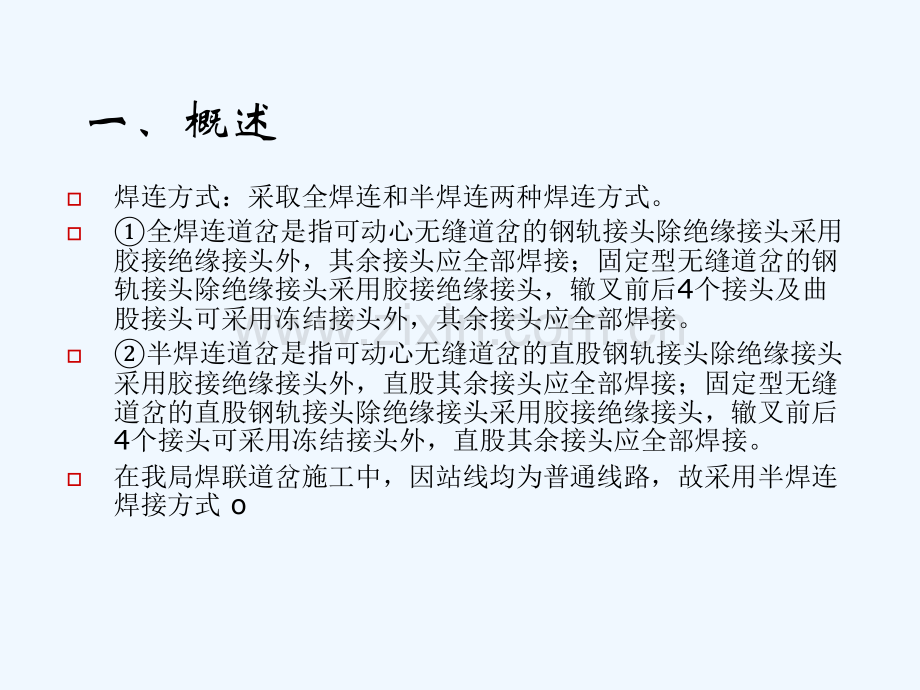

1、无缝道岔的施工及养护一、概述o焊连方式:采取全焊连和半焊连两种焊连方式。o全焊连道岔是指可动心无缝道岔的钢轨接头除绝缘接头采用胶接绝缘接头外,其余接头应全部焊接;固定型无缝道岔的钢轨接头除绝缘接头采用胶接绝缘接头,辙叉前后4个接头及曲股接头可采用冻结接头外,其余接头应全部焊接。o半焊连道岔是指可动心无缝道岔的直股钢轨接头除绝缘接头采用胶接绝缘接头外,直股其余接头应全部焊接;固定型无缝道岔的直股钢轨接头除绝缘接头采用胶接绝缘接头,辙叉前后4个接头可采用冻结接头外,直股其余接头应全部焊接。o在我局焊联道岔施工中,因站线均为普通线路,故采用半焊连焊接方式o二、半焊连焊连方式技术标准o1、无缝道岔采用
2、半焊式,60kg/m1/12改进型无缝道岔焊接、冻结或胶结示意图如下:oo图例:o表示焊接(1、2、3、6、11接头);o表示摩擦冻结(9、10、12、13、14接头);o表示胶接冻结(4、5接头);o表示绝缘MT(1、2、7、8接头);o二、半焊连焊连方式技术标准o2、辙叉心更换为每端加长600mm的贝氏体合金钢辙叉心时,9、10、12、13号接头全部进行焊接。o3、道岔锁定轨温应与相邻区间无缝线路相同,并与相邻单元轨节的锁定轨温差不大于5。同一岔区相邻的同行别道岔的锁定轨温应一致,不同行别的道岔锁定轨温差不大于3。施工中要严格控制铺设轨温,在合适的锁定温度范围内进行道岔与相邻无缝线路的焊连
3、。o二、半焊式无缝道岔施工技术标准o4、焊接、冻结接头。o使用轨缝调节器顶死冻结接头轨缝,道岔焊联后冻结接头后轨缝为0,绝缘接头轨缝为6mm。o直股所有接头全部焊接、胶结或冻结,非绝缘接头采用胶接连接后应用导线导通,绝缘接头采用MT。o侧股接头利用胶结或摩擦冻结进行有效锁定。摩擦冻结接头采用全断面夹板连接。o直、侧股尖轨后第一轨枕孔处尖轨与基本轨间增设一对大间隔铁(可在焊连后按设计增设)。o道岔基本轨锯眼截割后与前后配轨焊连,尖轨、辙叉与前后配轨胶结或冻结(见图)。胶结或冻结接头要对钢轨采用打磨、矫直、切除部分轨头等方式进行整修,且两轨高差不得大于1mm,钢轨轨腰高差不得大于0.6mm。o冻结
4、接头可采用6、8、10mm端板挤死,胶结绝缘接头轨缝为6mm。o二、半焊连焊连方式技术标准o5、观测桩设置:o单组道岔:无缝道岔设3对观测桩,在间隔铁或限位器处设1对,在岔头、岔尾处各设1对。o观测标尺的粘贴位置o限位器处在直基本轨和直尖轨粘贴观测标尺。o道岔后在两个直股和曲下股粘贴观测标尺。o三、焊联道岔施工组织o1、劳力组织o该施工需安排6个作业小组,卸轨收轨组、线下配轨组粘接组、拨轨整细组、线上粘接组、焊接组、轨道车组三、焊联道岔施工组织o2、施工步骤:o施工准备:包括卸轨、预配轨、粘接MT绝缘o封闭天窗内(180分钟):o拆除待更换旧轨,20分钟(3-11、6-8、4-9、5-10)o
5、拨入待换新轨,10分钟o调整尖轨位置,使限位器子母块居中(塞卡块,施工后拿下)10分钟o预留焊缝进行焊接和冻结接头的粘接100分钟。(焊接前道岔轨温为该道岔锁定轨温)o整修道岔几何尺寸达标,20分钟o电务配合人员调试道岔,10分钟o检查确认道岔达到放行列车条件后开通线路,10分钟o收尾工作:o焊联缓冲区,并该岔区道岔与前后无缝线路相连,形成跨区间无缝线路,通过应力放散使各道岔锁定轨温满足设计锁定轨温的要求。o回收旧轨,整理外观、整修几何尺寸、验收交接o三、焊联道岔施工组织o3道岔应力放散o换算现轨温与设计锁定轨温之间的长度差l(总长度=缓冲区长度+道岔区放散长度)。o在缓冲区锯开钢轨,将缓冲区
6、及道岔区(曲基本轨、直基本轨)所有扣件全部松开(护轨销子抽掉),使钢轨达到自由伸缩状态。o在开口处预留轨缝25mm+l,架上拉伸器开始拉伸。o拉伸量为l,拉伸时应加强钢轨伸长量控制,达到焊接标准轨缝。o对轨焊接。o焊接完成后,当焊头温度降到300以下时,取下拉伸器。o焊头打磨,恢复线路。o三、无缝道岔养护维修o1、无缝道岔养护维修工作重点o控制锁定轨温变化。o防止道岔纵爬横移。o保持道岔整体性能。o导轨、辙叉、心轨、翼轨的扣件齐全有效。o三、无缝道岔养护维修o2、无缝道岔的养护维修方法和要求o无缝道岔的维修管理,应以单组或相邻多组一次锁定的道岔及其线路为管理单元。o综合维修o无缝道岔的综合维修
7、周期一般为1年一遍,采用大型道岔捣固车进行道岔维修作业。o经常保养o无缝道岔的经常保养工作以道岔重点部位的加强、重点病害整治为主要内容。o临时补修o三、无缝道岔养护维修o3、对无缝道岔养护维修作业的要求o严格坚持无缝道岔的作业轨温条件:综合维修在锁定轨温10范围内进行。o按现行道岔养护维修作业方法作业的同时,要参照无缝线路养护维修的方法安排作业。o无缝道岔综合维修l年安排一次。道岔养护维修要按“实际锁定轨温”来掌握。o道岔起道作业应以便携式捣固机为主,每根岔枕均应全面捣固。凡进行扒开道床的作业,封碴后均应进行道床夯拍。o要加强扣件和各种联结零件的养护工作,要求每月至少检查、整修、复紧一次,有损坏、丢失的要及时更换、补充。o要及时消除几何超限,尤其要注重整治方向不良和岔枕空吊板。o
