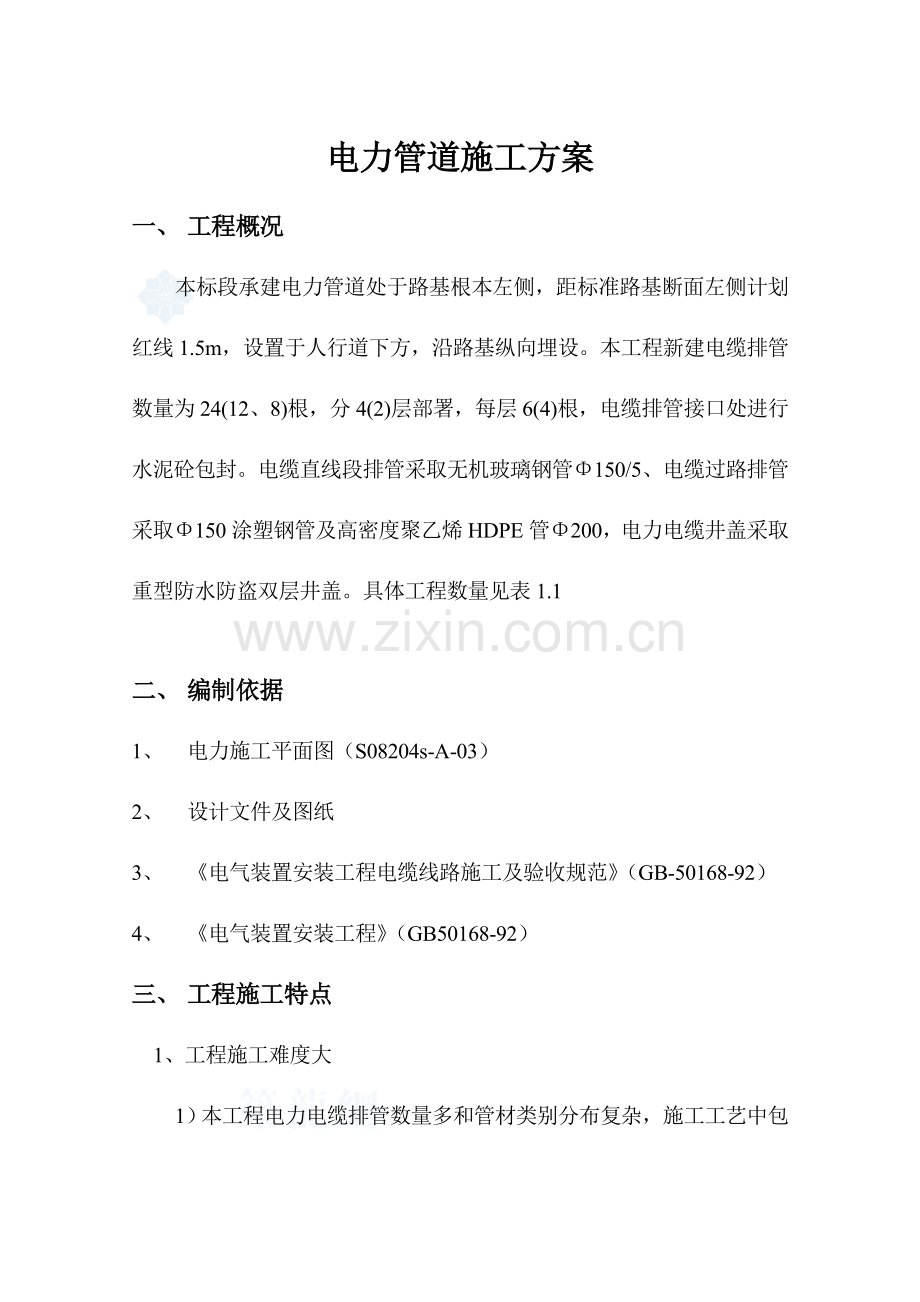

1、电力管道施工方案一、 工程概况本标段承建电力管道处于路基根本左侧,距标准路基断面左侧计划红线1.5m,设置于人行道下方,沿路基纵向埋设。本工程新建电缆排管数量为24(12、8)根,分4(2)层部署,每层6(4)根,电缆排管接口处进行水泥砼包封。电缆直线段排管采取无机玻璃钢管150/5、电缆过路排管采取150涂塑钢管及高密度聚乙烯HDPE管200,电力电缆井盖采取重型防水防盗双层井盖。具体工程数量见表1.1二、 编制依据1、 电力施工平面图(S08204s-A-03)2、 设计文件及图纸3、 电气装置安装工程电缆线路施工及验收规范(GB-50168-92)4、 电气装置安装工程(GB50168-

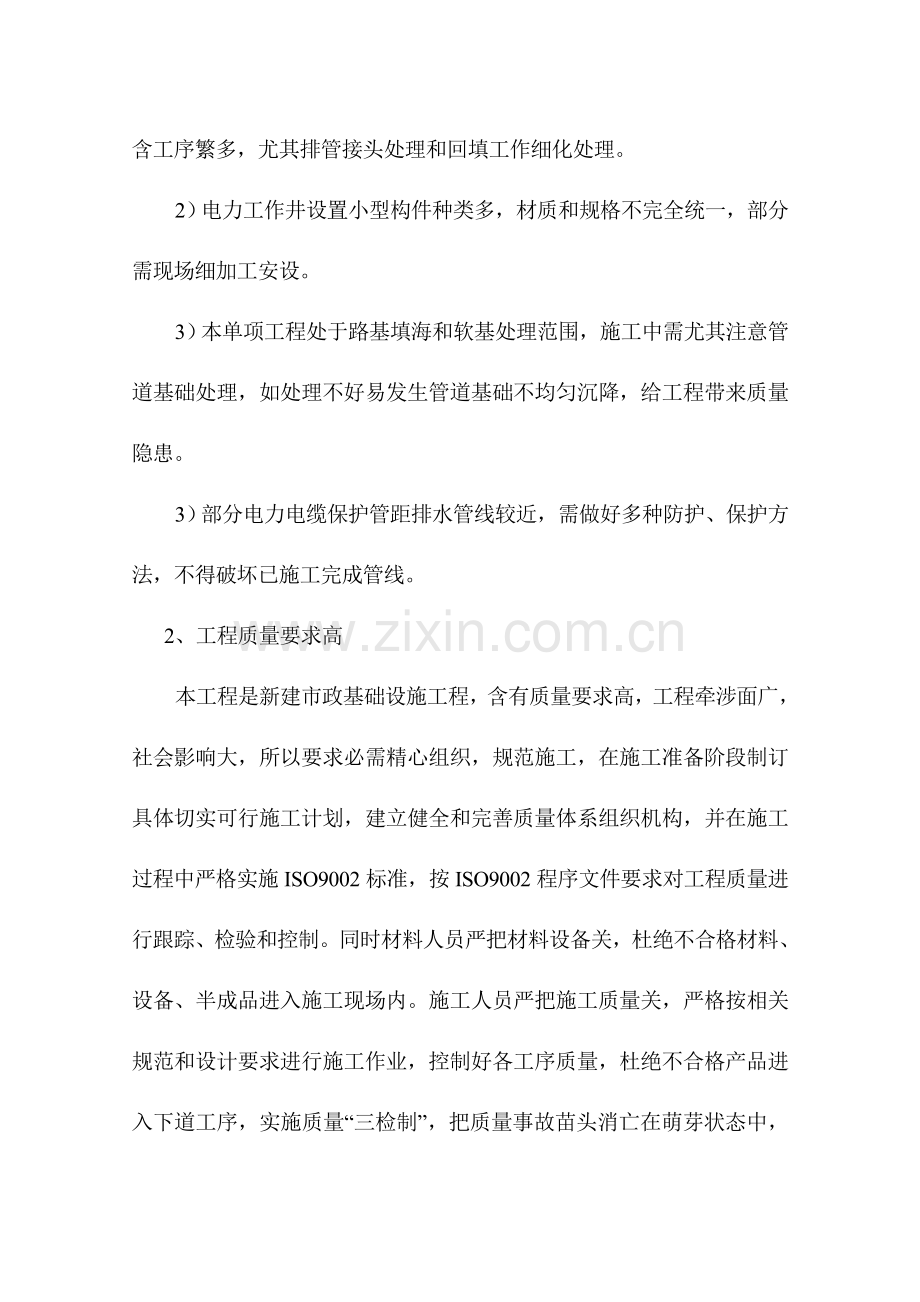

2、92)三、 工程施工特点1、工程施工难度大1)本工程电力电缆排管数量多和管材类别分布复杂,施工工艺中包含工序繁多,尤其排管接头处理和回填工作细化处理。2)电力工作井设置小型构件种类多,材质和规格不完全统一,部分需现场细加工安设。3)本单项工程处于路基填海和软基处理范围,施工中需尤其注意管道基础处理,如处理不好易发生管道基础不均匀沉降,给工程带来质量隐患。3)部分电力电缆保护管距排水管线较近,需做好多种防护、保护方法,不得破坏已施工完成管线。2、工程质量要求高本工程是新建市政基础设施工程,含有质量要求高,工程牵涉面广,社会影响大,所以要求必需精心组织,规范施工,在施工准备阶段制订具体切实可行施工
3、计划,建立健全和完善质量体系组织机构,并在施工过程中严格实施ISO9002标准,按ISO9002程序文件要求对工程质量进行跟踪、检验和控制。同时材料人员严把材料设备关,杜绝不合格材料、设备、半成品进入施工现场内。施工人员严把施工质量关,严格按相关规范和设计要求进行施工作业,控制好各工序质量,杜绝不合格产品进入下道工序,实施质量“三检制”,把质量事故苗头消亡在萌芽状态中,确保工程质量万无一失。3、工期要求紧。本工程在路基左侧人行道进行施工,待该工程施工完成后方能进行路基人行道施工,本工程施工周期很担心,多个作业面开展已是肯定,时值当地域冬季施工,天天有效作业时间有限,需材料组织立即到位,人工和机
4、械加大配置方能确保施工工期。四、 施工布署一)施工总体目标我部将认真落实实施质量方针,“精心组织、规范施工、质量第一、信誉至上”。优化组合调配施工技术力量,各项资源全力给予确保。采取优异成熟施工工艺,采取各项有力方法,确保工程高速、安全、文明施工,按协议要求及承诺全方面完成工程任务,确保以下管理目标实现:1、 工程质量目标工程一次交验合格,确保优良工程。2、 安全管理目标 按建筑施工安全检验标准(JGJ59-99)要求,实现现场安全达标,杜绝死亡、重伤事故,重大设备、交通和火灾事故。3、 文明施工目标落实实施建设部建筑工程施工现场管理要求和JGJ59-99中相关文明施工检验标准,强化施工现场管
5、理工作,建成文明施工标准化现场。二)施工组织和管理1、 施工组织机构为确保该工程总体目标实现,本着“科学组织,精心施工”精神,根据关键工程施工要求,在项目经理统一领导下,根据“项目法”施工模式实施管理。常务副经理对工程质量、进度、安全、文明施工、经济效益等全方面负责。项目经理、常务副经理项目总工程师质 检 员资 料 员预 算 员作 业 队安 全 员材 料 员现场技术员2、 管理职责项目经理负责组织健全各阶段现场项目部,全方面推行施工协议。定时检验工程施工进度、施工质量、施工安全,并对工程施工生产重大问题进行决议。总工程师负责编制施工技术指导文件,并做到逐层交底。工程技术部门人员负责现场人工机械
6、和材料组织管理工作,落实完成各项施工技术控制任务。物资机械部按施工进度计划立即组织每施工阶段所需材料进场,经试验部门检测和现场技术员验收复核后报方投入施工生产使用。管材运输至现场后,由现场技术员负责签字验收。根据标准对管材、管件进行验收,签字验收时,应做以下外观检验: 保护管内外表面光滑,无铁屑、毛刺; 保护管外表面无穿孔、裂缝及显著锈蚀凹凸不平现象;三)施工配合严格实施业主、设计院、监理单位发出文件和修改、变更、整改等相关通知,亲密配合业主、设计院、监理单位做好本工程综合管理工作,使工程质量、进度得到有力保障。四)施工准备本工程工期短,时间紧、任务重、质量要求高,人力和机械投入量较大,所以,
7、必需做好各方面准备工作,加强管理,做到有序施工,以确保总体目标实现。1、 现场人员安排测量工程师1人、测量员2人现场工程师2人、现场技术员4人现场工长4人、技术工人30人、一般工人50人质检工程师1人、质检员2人安全员2人2、 施工机械准备序号名 称单位数量型号1污水泵台4150ZW2挖掘机台2200型3汽车台25T4吊车台28T5砼振动棒台86发电机台3120KW7全站仪台1DTM-352C8水准仪台1AL-329平板振捣器台410扎实机具台4蛙式夯、强夯机11压路机台1五)进度计划本工程计划从11月15日开始施工,因受路基滑坡段施工影响,实际工期视路基滑坡段治理而定,待路基治理完成20日内
8、完成电力管线施工。本工程施工分两个作业面进行,以电厂排水渠桥作为划分段:K6+300K10+006、K10+143K11+118.331。五、 施工方法第1节 沟槽开挖一) 测量放线按设计文件标识,电缆排管宽度为1.08m,管段管槽宽为1.185m。现场采取全站仪测量放样,确定出管线和工作井基坑位置,报请监理工程师现场检验后,分别在设计中心桩两侧每10m桩号放出电缆沟开挖边桩,用石灰画出边线,按1:1.5放开挖边坡线。依据沟槽深度不一样,采取两种沟槽开挖方法:1、当沟槽开挖深度小于3m时:2、当沟槽开挖深度大于3m时:因为施工时电力电缆保护管在沟槽内进行安装,开沟底部宽度最小值为1.78m。二
9、) 沟槽开挖为确保工期,现场施工关键采取机械进行开挖,机械关键采取200型挖掘机。挖方分层进行:表层采取机械进行开挖,以下层次遇排水管线和靠近开挖底标高时,采取人工进行开挖,预防排水管线被破坏或土石方超挖。根据标识范围进行开挖,确保底层土保持不被扰动,开挖出来土石方堆放在沟槽侧面,和沟侧保持3m距离,且两侧堆土不得高于1.5m,并立即运除余土。机械开挖时,预留10-20cm基底部分,人工再开挖至设计沟底标高,并整平,铲掉表层松散土石方,如有超挖,用石砂找平并进行扎实。沟槽挖深以设计电缆敷设断面图所表示为准。开挖深度从2.026.01m不等。沟槽开挖至设计标高后,由现场监理进行验槽,合格后方可进
10、入下一工序。三) 基坑开挖后立即排出坑内积水,采取污水泵抽排水,在基坑边坡处设临时支撑或减小堆土荷载确保其稳定性。四) 在沟槽底部,填平后采取强夯,确保足够密实度以确保地基承载力。五) 沟槽开挖完成后,立即浇筑垫层进行封闭。六) 垫层施工1、 基坑经检测合格,并经驻地监理工程师和试验监理工程师确定后进行砼垫层施工;2、 混凝土垫层为C15素砼,罐装砼搅拌车将砼运输至浇注施工现场,在运输过程中确保砼不离析、不泌水。3、 砼自由下落高度小于1.5m,如大于1.5m采取导管等方法降低自由倾落高度,以预防砼产生离析。4、 施工时,控制好砼垫层宽度、厚度。因为垫层厚度小于15cm,振捣时可用平板式振动器
11、进行振捣,振捣器必需纵向、横向各拖动两次以上,拖动振动器时必需缓慢拖动,振捣至表面泛浆,无较大气泡冒出才算振捣合格。七) 复测放线将沟槽底垫层边桩、中桩高程放出,通知监理工程师到现场检验合格后,再进行下一道工序。第2节 电缆保护管安装砼垫层完成,经监理单位验收合格后,方能进行安装工作。一) 管道运输、堆放1、管材运输时,应放置平稳,严禁人货同车。2、管材卸车时,应轻拿轻放,不得直接自车上推下,应人工或吊车搬运,加以保护,以预防碰撞损坏。3、管道运至施工现场后,应按类别、型号规格分开堆放整齐,产品堆放场地应平整。堆码高度小于1m,分层交叉堆放,承插口部位应交错放置,预防挤压变形。二) 管道安装涂
12、塑钢管管道1、 安装前对管材逐根检验,有没有裂纹、弯曲质量等缺点,按厂家技术要求进行安装。2、 用清洁抹布擦净管子插入端外表面和承插端里面及橡胶密封圈。3、 为了易于插入能够使用润滑剂,其方法立即润滑剂均匀地涂敷在擦净橡胶封圈里面及插入端四面表面。润滑剂应使用中性洗净剂溶液或起泡沫肥皂,切忌使用油和润滑脂,以免使橡胶圈老化。4、 保护管连接和敷设:先将管子配置好,然后按次序将管插接。插管时可用机械(插管机)操作,也可用槌打方法插入。采取槌打方法时,需在管道槌打端头垫上厚木板进行槌打。对向配管,将管切断,将切管一头插入,一头采取中间接头连接,或两头均采取中间接头连接。5、 对于排管接口处,两端各
13、加0.5m包封,在第一层排管敷设好后,其面上加覆C15砼到第二层底面厚度即可,然后将第二层排管敷设(无须等混凝土干燥即可排管)。在第二层排管面上,用一样方法及厚度加覆混凝土。但在最上面一层排管面上混凝土加覆到10cm厚度,需7-10天保养期。(以下图) 6DN200涂塑钢管排管断面图200CPVC管CPVC管道采取热熔接连管段,管沟内必需确保所连接管道在连接前必需冷却到土壤环境温度。管道安装过程中采取管线定位装置将电力电缆定位。三) 回填土覆盖在排管完成以后,即可覆盖回填土。回填时,在管周围必需将砂由下至上逐层填埋密实,每层20m,用蛙式夯扎实,待高出管顶50cm后方可采取压实机具,以预防填砂
14、不良引发路面下沉和管道Z字型移位。将回填土压实、整平至路基。直径200CPVC电缆排管断面图第3节 过路、预埋电缆保护管施工本工程过路、预埋管埋深比较大,属于施工难点,沟槽开挖时采取机械进行,开挖边线按1:1.5放坡,分两级设平台。根据放好边线进行开挖,开挖出来土石方堆放在旁边,和沟侧保持1m距离,机械开挖时预留10cm左右高差,再用人工开挖至设计沟底标高,并整平,铲掉表层松散土石方,如有超挖,用石砂找平并进行扎实。沟槽挖深以设计电缆敷设断面图所表示为准。本工程电力横穿管大部分埋深全部比较深,全部处于已经施工好雨水管线下面、污水管线上面,还有两道处于污水管线下面,这对于已经施工完成雨、污水管线
15、存在不一样程度干扰和造成破坏。施工时采取开挖成槽方法,开挖边线根据1:1.5边坡进行开挖,等挖至雨、污水管周围时采取人工配合机械开挖,尽可能避免破坏已施工好管线,对于不可避免而破坏,在回填电力管线槽时再将破坏管线接好,进行回填。对于因标高问题引发电力管线和已施工好雨、污水管线相干扰,就合适调整电力管线标高,使电力管线从雨水管线上方或下方穿过。第4节 电缆工作井施工一) 工艺步骤基坑开挖地基强夯垫层浇筑井底钢筋及模板制安浇筑井底砼井壁钢筋及模板制安浇筑井壁砼井顶钢筋及模板制安浇筑井顶砼井内构件安装二) 基坑开挖:放坡及开挖同沟槽开挖。三) 垫层施工前,垫层下地基进行强夯,强夯后地基承载力特征值大
16、于150Kpa。经现场监理认可后,进行砼垫层施工。四) 钢筋工程1、 垫层浇好后,应进行底板钢筋绑扎,底板钢筋配制应在垫层浇筑前完成并分类堆放,钢筋绑扎前先在垫层面上放样,弹出池壁墙轴线。绑扎时,严格按设计要求绑扎,先底层后上层,钢筋接头采取搭接,再安装好池壁墙基础插筋。在安装绑扎钢筋同时,也应安装好对应预埋件,钢筋保护层厚度应严格控制。2、 底板钢筋绑扎完成后,应进行模板安装。3、 钢筋接头采取搭接,受拉钢筋搭接长度为10d,锚固长度不得小于800mm,接头应相互错开,同一截面处钢筋接头数量不得大于总数量25。遇孔洞时应尽可能绕开不得截断,如必需截断时应和孔洞加固环筋焊接锚固。五) 模板安装
17、1、 模板采取胶合板,模板应平整,且拼缝严密不漏浆,并应有足够刚度、强度。2、 模板结构应牢靠稳定,可承受砼拌合物侧压力和施工荷载,且应装拆方便。3、 模板使用前,模内垃圾、泥土和钢筋上油污等杂质,应清除洁净。六) 混凝土施工1、砼浇筑和振捣混凝土采取商品砼浇筑。1)钢筋及模板工程验收合格后,即可开始浇捣砼,砼浇筑前把砼计划用量提前进行上报,方便商品砼站能够配置足够砼。2)砼浇捣时,应严格按操作规程进行施工,严禁漏振、过振、离析等现象发生。2、混凝土养护工作对抗渗砼养护要求较严,墙体采取不拆模养护。拆模时抗渗砼强度必需超出设计强度等级70,砼中心温度和环境温度之差,不得超出25,以防砼表面产生
18、裂缝。混凝土拆模后派专员负责养护,浇水次数以能保持混凝土有足够润湿状态,养护期通常不少于七昼夜。渗有缓凝剂混凝土养护不少于14d,养护强度达成1.2MPa以上方能上人操作。拆模后该回填土地方应立即回填。5、 基坑回填:砼沟槽回填。六、 施工质量确保一) 施工质量确保机构本项目为确保施工过程中质量,成立全方面质量管理领导小组,组织机构以下: 质量管理领导小组组 长:XX副组长:XX组 员:XX二) 施工质量确保方法1、采取“三验一督”制,进行每一步骤质量控制。“三验”指现场施工、技术员进行第一道验收,质检员进行第二道验收,技术责任人进行第三道验收,“一督”是请驻地监理作监督签证证验收,以确保工程
19、质量万无一失。2、沟槽应分层对称回填、扎实,每层回填高度不宜大于0.2m。在管底基础至管顶以上0.5m范围内,必需采取人工回填,严禁用机械推土回填,且不宜用扎实机具扎实。3、管顶0.5m以上沟槽采取机械回填时应从管轴线两侧同时均匀进行,并扎实、碾压。4、管道安装完成后,管道内部应无积水,且无杂物堵塞。5、电缆保护管应有大于0.1%排水坡度。 且导管连接时,管孔应对准,接缝应严密,不得有地下水和泥浆渗透。6、硬质塑料管在套接或插接时,其插入深度宜为管子内径1.11.8倍。在插接面上应涂以胶合剂粘牢密封;采取套接时套管两端应封焊。砼原材料必需符合现行国家标准、施工及验收规范和设计相关要求。7、检验
20、电缆工作井模板尺寸,坚固性,是否有缝隙、杂物,对欠缺之处应立即纠正。8、检验工作井配筋,钢筋保护层,预埋铁件,穿墙管等细部结构是否符合设计及规范要求。合格后填写隐蔽工程验收统计。检验砼拌合物在运输、浇筑过程中有否离析现象,观察浇捣施工质量,发觉问题立即纠正。七、 工期确保方法1、组织含有丰富同类工程施工经验和责任心强工程技术各类专业管理人员和施工队伍上场,依据本工程特点,我部决定以K8+500处下穿铁路地道为界,组织两个作业队进行电力管线施工。2、实施项目法施工管理方法,做到统一组织、统一管理、统一计划协调、统一物资供给、统一资金收付。施工队伍在项目经理部统一领导下,相互协作配合共同完成所负担
21、施工任务。3、发挥整体优势,对施工队伍实施动态管理,合理组合。八、 安全确保方法落实实施建设工程施工现场管理要求,按建筑施工安全检验标准(JGJ55999)要求,实施安全施工现场达标,实施河北省建筑工地文明施工标准相关文件要求创建一个安全文明施工环境。本项目为全过程、全方位安全管理,成立安全管理领导小组,组织机构以下: 安全管理领导小组组 长:XX副组长:XX组 员:XXXA、安全施工确保方法1、严格落实国家劳动安全法规,严格实施国家行业标准,加强现场人员安全教育工作。2、严格实施国家及河北省相关安全生产标准及要求。3、 建立健全安全生产责任制和安全确保组织体系,严格推行体系要求。进入施工现场
22、人员,应严格遵守安全生产规章制度,做好各级安全检验培训工作。 4、施工机械须挂好安全操作牌,操作人员持证上岗,现场职员应佩带各色安全帽及职别标志。 5、设置专职安全监督人员,每七天召开安全会议,检验安全规章制度落实情况,立即发觉和消除事故隐患。6、施工现场用电应严格实施施工现场用电安全管理要求,加强电源管理,预防发生电器火灾和人身伤亡事故。电工、焊工等特殊工种必需持证上岗,电工操作时必需有安全监护人。7、机械设备应实施定人定机制度,确保机械设备正常转动和操作人员及她人在施工中安全。8、在作业区设置防护围栏、警告标志,并有专员监护,严禁非作业人员入内。9、现场配置对应种类、数量消防器材。B、安全
23、生产注意事项1、除遵守安全生产要求和相关技术方法、安全操作规程外,依据工程特点还必需注意用电、中小型机具、防火等问题。 2、施工现场要平整压实,做好排水方法。 3、夜间施工,工地应有足够照明。 、4、施工人员要认真检验使用机具,关键部位关键检验,经试运转,符合安全施工要求,方能正式投入生产施工中。 5、遇雷雨和六级以上大风,应暂停施工。 6、施工现场内电线,电缆均要埋设或架空,避免碾压。 7、机械操作人员要正确操作各类机械,杜绝误操作损伤施工人员。九、文明施工及环境保护方法本项目为施工过程文明及换保管理,成立全方面环境保护管理领导小组,组织机构以下: 组长:XX副组长:XX组员:XXXA、文明
24、施工方法1、施工中严格实施河北省及唐山市相关施工现场文明施工要求。2、依据场地实际情况,设施设备按现场部署图要求设置堆放,施工现场设置临时围挡,场区外安放施工标志牌、安全警示标志。3、工地一直做到整齐有序、文明施工、工完料尽,保护当地水资源和建筑物,避免造成损失。4、路面开挖地段,应设置安全防护栏,标示牌和红色警示灯,以防车辆、行人误入而发生不幸。5、路面从开挖到回填前,开挖段应派专员守护,以防不测。6、管沟开挖后,应立即进行管道铺设、安装,并立即回填、扎实、恢复路面。7、道路通畅、平整不积水,建筑垃圾集中堆放。8、管材、钢筋等材料要分型号、规格、货架式堆放,并排牌标明规格,成型钢筋必需标明使
25、用部分。确保现场各类材料堆码有序。B、环境保护方法1、健全组织,专员负责环境保护工作检验、监督,发觉问题立即处理。 2、现场施工注意粉尘、废气、噪音污染,降到最低程度,达成环境保护要求,注意控制噪音,以免影响周围其它施工及生活人员正常工作及休息,注意控制扬尘,以免对大气造成污染。3、生产生活垃圾必需倒在指定专设垃圾堆放地进行处理,施工垃圾做到天天清运。4、施工现场立即完成“三通一平”发明良好施工环境,建设文明工地。5、施工中注意检验机械油料“跑、冒、滴、漏”现象,避免污染环境。6、施工机具要做到摆放整齐,机身保持整齐,口号编号显著,安全装置灵敏有效,机棚内外洁净。7、运输多种材料、垃圾等有遮盖和防护方法,预防泥浆等随车带出场外,影响市容环境卫生。
