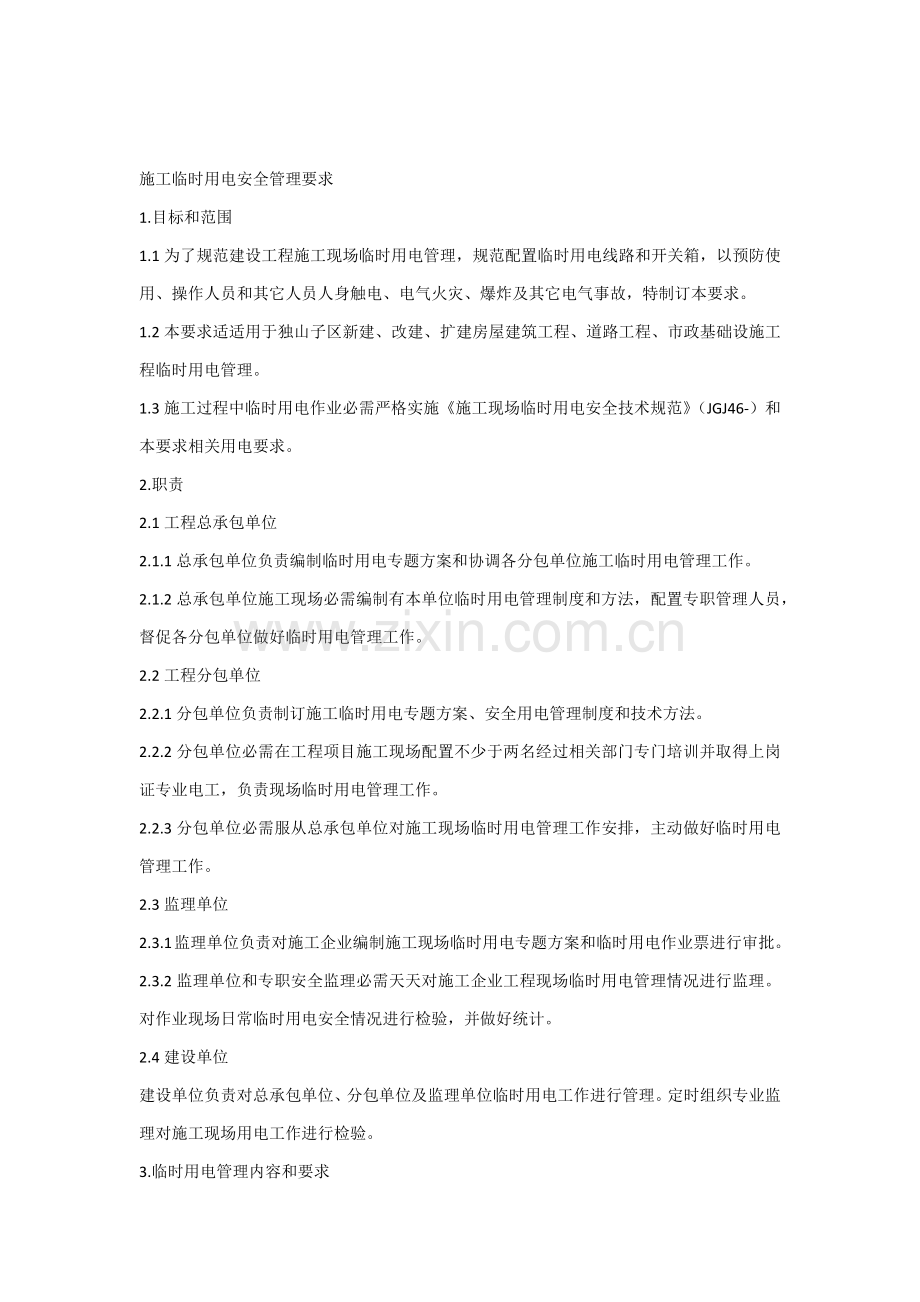

1、施工临时用电安全管理要求1.目标和范围1.1为了规范建设工程施工现场临时用电管理,规范配置临时用电线路和开关箱,以预防使用、操作人员和其它人员人身触电、电气火灾、爆炸及其它电气事故,特制订本要求。1.2本要求适适用于独山子区新建、改建、扩建房屋建筑工程、道路工程、市政基础设施工程临时用电管理。1.3施工过程中临时用电作业必需严格实施施工现场临时用电安全技术规范(JGJ46-)和本要求相关用电要求。2.职责2.1工程总承包单位2.1.1总承包单位负责编制临时用电专题方案和协调各分包单位施工临时用电管理工作。2.1.2总承包单位施工现场必需编制有本单位临时用电管理制度和方法,配置专职管理人员,督促

2、各分包单位做好临时用电管理工作。2.2工程分包单位2.2.1分包单位负责制订施工临时用电专题方案、安全用电管理制度和技术方法。2.2.2分包单位必需在工程项目施工现场配置不少于两名经过相关部门专门培训并取得上岗证专业电工,负责现场临时用电管理工作。2.2.3分包单位必需服从总承包单位对施工现场临时用电管理工作安排,主动做好临时用电管理工作。2.3监理单位2.3.1监理单位负责对施工企业编制施工现场临时用电专题方案和临时用电作业票进行审批。2.3.2监理单位和专职安全监理必需天天对施工企业工程现场临时用电管理情况进行监理。对作业现场日常临时用电安全情况进行检验,并做好统计。2.4建设单位建设单位

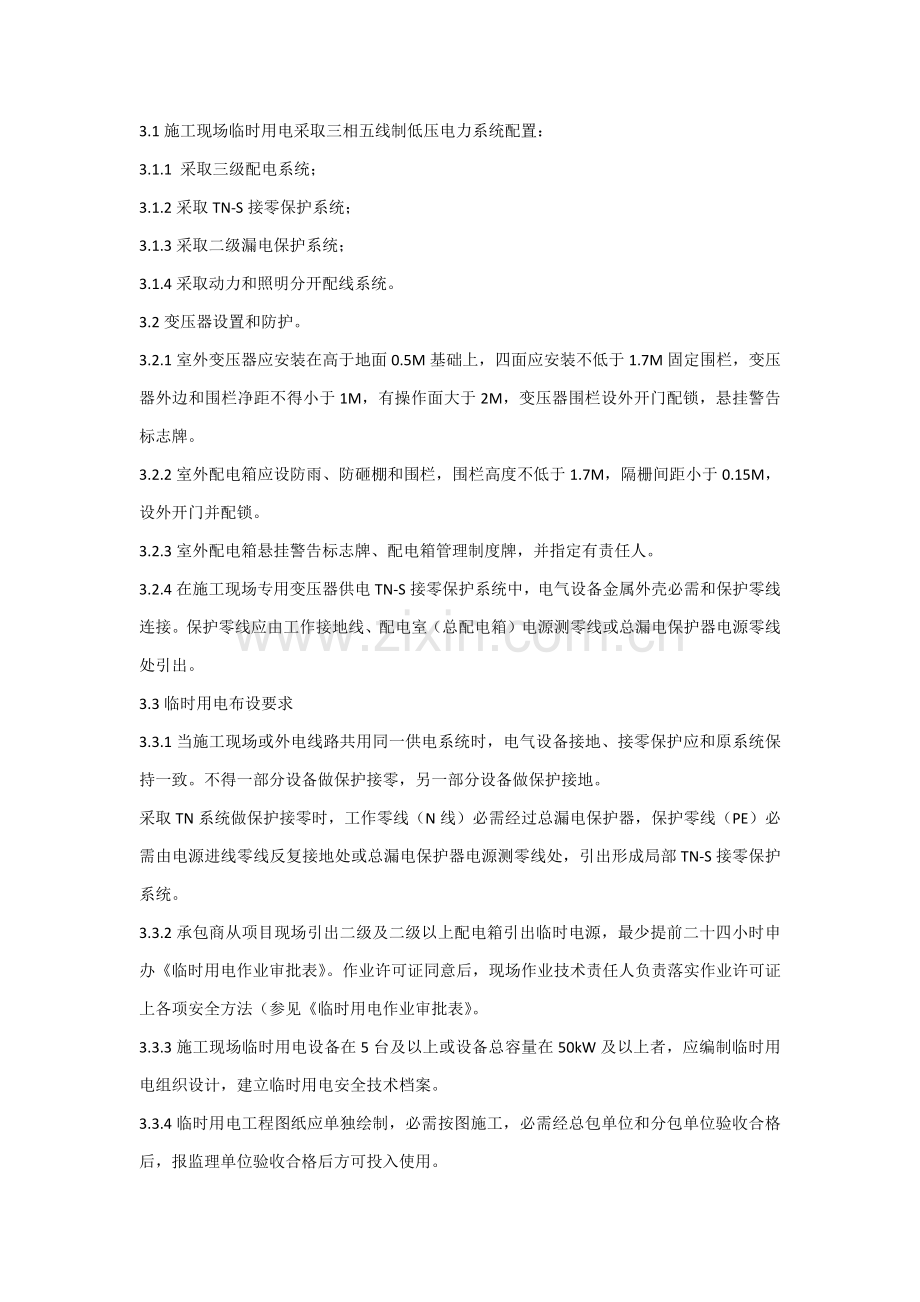

3、负责对总承包单位、分包单位及监理单位临时用电工作进行管理。定时组织专业监理对施工现场用电工作进行检验。3.临时用电管理内容和要求3.1施工现场临时用电采取三相五线制低压电力系统配置:3.1.1 采取三级配电系统;3.1.2采取TN-S接零保护系统;3.1.3采取二级漏电保护系统;3.1.4采取动力和照明分开配线系统。3.2变压器设置和防护。3.2.1室外变压器应安装在高于地面0.5M基础上,四面应安装不低于1.7M固定围栏,变压器外边和围栏净距不得小于1M,有操作面大于2M,变压器围栏设外开门配锁,悬挂警告标志牌。3.2.2室外配电箱应设防雨、防砸棚和围栏,围栏高度不低于1.7M,隔栅间距小于

4、0.15M,设外开门并配锁。3.2.3室外配电箱悬挂警告标志牌、配电箱管理制度牌,并指定有责任人。3.2.4在施工现场专用变压器供电TN-S接零保护系统中,电气设备金属外壳必需和保护零线连接。保护零线应由工作接地线、配电室(总配电箱)电源测零线或总漏电保护器电源零线处引出。3.3临时用电布设要求3.3.1当施工现场或外电线路共用同一供电系统时,电气设备接地、接零保护应和原系统保持一致。不得一部分设备做保护接零,另一部分设备做保护接地。采取TN系统做保护接零时,工作零线(N线)必需经过总漏电保护器,保护零线(PE)必需由电源进线零线反复接地处或总漏电保护器电源测零线处,引出形成局部TN-S接零保

5、护系统。3.3.2承包商从项目现场引出二级及二级以上配电箱引出临时电源,最少提前二十四小时申办临时用电作业审批表。作业许可证同意后,现场作业技术责任人负责落实作业许可证上各项安全方法(参见临时用电作业审批表。3.3.3施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制临时用电组织设计,建立临时用电安全技术档案。3.3.4临时用电工程图纸应单独绘制,必需按图施工,必需经总包单位和分包单位验收合格后,报监理单位验收合格后方可投入使用。3.3.5现场临时用电(配电箱及配电线路)停电检修时必需挂接地线,并悬挂“严禁合闸,有些人工作”标志牌,检修结束送电时必需由持证电工专员负责并经第

6、二人确定后方能送电。3.3.6 电工必需持证上岗。在现场开始工作前,该证书必需经过现场监理检验。其它用电人员必需经过相关安全教育培训和技术交底,考评合格后方可上岗工作。3.3.7承包商电工最少天天早晨现场施工开始前和下午下班前将自己负责配电设备和线路仔细巡查一遍,随时对关键部位和移动电气设备进行检验,发觉问题立即处理,配电盘内张贴日检表并将天天处理问题统计在日检表中。3.3.8施工现场临时用电设备采取准入检验制度,不合格电气设备不得进入施工现场。3.3.9 现场配电箱应上锁并有专员保管,临时用电出现问题应立即通知电工处理。3.3.10进入施工现场漏电保护器,若为新安装时应有出厂合格证,若为其它

7、工程使用过旧漏电保护器应按(GB 13955)中相关要求做动作特征试验,试验合格方可使用。3.3.11配电室内电气设备调试和受送电严格根据调试和受送电方案中程序和安全要求施工。3.3.12安装、巡检、维修或拆除临时用电设备和线路,必需由电工完成,并应有些人监护。3.3.13地下土方开挖应首先检验确定地下是否有带电地下电缆,如有地下电缆应采取人工开挖并有监护人员,如有条件应尽可能停电后开挖。3.3.14临时用电组织设计及变更时,必需推行“编制、审核、同意”程序,由电气工程技术人员组织编制,经相关部门审核及含有法人资格企业技术责任人同意后实施。变更用电组织设计时应补充相关图纸资料。3.3.15临时

8、用电工程定时检验应按分部、分项工程进行,对安全隐患必需立即处理,并应推行复查验收手续。3.4配电和漏电保护3.4.1 室外配电箱应有防雨方法,配电一、二、三级配电箱外壳钢板厚度不得小于1.5毫米。3.4.1.1总配电箱内应设置总隔离开关和总漏电保护器,分路设置分路隔离开关和分路漏电保护器。但总、分漏电保护器必需同时含有短路、过载、漏电保护功效。3.4.1.2隔离开关应设置于电源进线端,应采取分断时含有可见分断点,并能同时断开电源全部级隔离电器。3.4.1.3总开关电器额定值,动作整定值应和分路开关额定值、动作整定值相适应。到用电设备漏电开关应含有短路和过载保护功效,严禁使用刀闸开关控制用电设备

9、。3.4.1.4熔断器应选择含有可靠灭弧分断功效产品。3.4.2固定式配电箱应安装端正、固定牢靠,其中心点距地面距离应为1.41.6米;移动开关箱应固定在坚固、稳定支架上,其中心点距地面距离应为0.81.6米。3.4.3 总配电箱应设在靠近电源区域,分配电箱应设在用电设备或负荷相对集中区域,分配电箱和开关箱距离不得超出30米,开关箱和其控制固定式用电设备水平距离不宜超出3米。3.4.4 每台用电设备必需有各自专用开关箱,严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)。3.4.5 配电箱、开关箱周围应有足够2人同时工作空间和通道,不得堆放任何妨碍操作、维修物品,也不得堆放易燃易爆、潮

10、湿或腐蚀性物体。3.4.6配电箱、开关箱必需是国家许可生产制造厂家提供合格产品,在户外配电箱、开关箱必需设置防雨方法。3.4.7 配电箱、开关箱内电器(含插座)应先安装在金属或非木质阻燃绝缘电器安装板上,然后方可整体紧固在配电箱、开关箱箱体内。金属电器安装板和金属箱体应做电气连接。3.4.8配电箱电器安装板上必需分设N线端子板和PE线端子板。N线端子板必需和金属电器安装板绝缘;PE线端子板必需和金属电器安装板做电气连接。进出线中N线必需经过N线端子板连接,PE线必需经过PE线端子板连接。3.4.9 漏电保护器应装设在总配电箱、开关箱靠近负荷一侧,且不得用于开启电气设备操作。3.4.10 总配电

11、箱中漏电保护器额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流和额定漏电动作时间乘积不应大于30mA.s。3.4.11 开关箱中漏电保护器额定漏电动作电流不应大于30mA,额定漏电动作时间不应大于O.1s。使用于潮湿或有腐蚀介质场所漏电保护器应采取防溅型产品,其额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1S。3.4.12 手持电动工具要使用额定漏电动作电流不应大于15mA,额定漏电动作时间不应大于0.1S漏电保护器; 手持电动工具进入金属密闭容器内时要使用额定漏电动作电流不应大于10mA,额定漏电动作时间不应大于0.1S漏电保护器。3.4

12、.13 每台用电设备必需设置独立控制开关和漏电保护器。配电箱、开关箱电缘进线端严禁采取插头和插座做活动连接。3.4.14 用电设备保护零线不得串联。保护零线采取焊接、压接、螺栓连接等可靠方法连接,严禁缠绕和钩挂。一类(金属外壳)手动电动工具,必需要做保护接零。3.4.15和用电设备相关铁棚、金属平台或构架等全部必需做好接地。3.4.16 电器、用电设备接线端子不得裸露。3.5电缆、电线敷设3.5.1 严禁使用破皮、老化电缆、电线。每一根在用电缆接头不得超出3处。3.5.2 电缆线路应采取埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。3.5.3 架空线必需采取绝缘导线,固定在绝缘子

13、上,严禁架设在树木、脚手架及其它设施上。低压非铠装电缆架空高度不得低于2.5米,跨越道路时离路面高度不得低于6米。3.5.4 电缆直接埋地敷设深度不应小于0.7米,并应在电缆紧邻上、下、左、右侧均匀敷设大于50mm厚细砂,然后覆盖砖或混凝土板等硬质保护层。埋地电缆应在地面每隔不超出20米设置一个“下有电缆”显著标志并标示其路径方向。3.5.5 埋地电缆在穿过建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2米高到地下0.2米处,必需加设内径不应小于电缆外径1.5倍防护套管。电线、电缆过路或可能有机械伤害地方加套管保护或采取其它可靠防腐、防碾压方法。3.5.6 电缆接头应架起0.5米

14、以上(埋地电缆接头应设在地面上接线盒内),能防水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所。3.5.7 电线、电缆不得和电、气焊、钢丝绳等绞在一起。3.6照明3.6.1照明系统应和动力系统分开,单独设置专用照明回路。通常场所宜使用额定电压为220V照明线路。3.6.2在坑、洞、井内作业、夜间施工或厂房、道路、仓库、办公室、食堂、宿舍、料具堆放场及自然采光差等场所,应设通常照明、局部照明或混合照明。在一个工作场所内,不得只设局部照明。停电后,操作人员需立即撤离施工现场,必需装设自备电源应急照明。3.6.3 室外220V灯具距地面不得低于3米,室内220V灯具距地面不得低于2.5米。灯具和

15、易燃物距离大于0.5米,且不得直接照射易燃物或应采取隔热方法。3.6.4 金属卤化物灯具安装高度宜在3米以上,灯线应固定在接线柱上,不得靠近灯具表面。3.6.5 隧道、人防工程、高温、有导电粉尘、比较潮湿或灯具离地面高度低于25米等场所照明,电源电压不应大于36V。3.6.6 潮湿和易触及带电体场所照明,电源电压不得大于24V。3.6.7 尤其潮湿场所、导电良好地面照明,电源电压不得大于12V。3.6.8 行灯电源电压小于36伏,灯泡外部有金属保护网。潮湿环境使用行灯还应确保:灯体和手柄应坚固、绝缘良好并耐热耐潮湿;灯头和灯体结合牢靠,灯头无开关;灯泡外部有金属保护网;金属网、反光罩、悬吊挂钩

16、固定在灯具绝缘部位上。3.6.9 现场严禁使用开启式不防水碘钨灯,应使用带防护罩工作灯。防爆场所必需使用防爆型灯具。3.6.10照明变压器必需使用双绕组型安全隔离变压器,严禁使用自耦变压器。3.6.11对夜间影响车辆通行在建工程及机械设备,必需设置醒目标红色信号灯,其电源应设在施工现场总电源开关前侧,并应设置外电线路停止供电时应急自备电源。3.7防雷3.7.1 高度在20米及以上钢构架、提升架、钢脚手架、塔吊、天车、烟囱等要做防雷接地。3.7.2 避雷针长度为1-2米。施工现场全部避雷装置冲击接地电阻小于30欧姆。3.7.3做防雷接地机械上电气设备,所连接PE线必需同时做反复接地,同一台机械电

17、气设备反复接地和机械防雷接地可共用同一接地体,但接地电阻应符合反复接地电阻值要求。3.8其它3.8.1在使用临时用电设施过程中,假如发觉任何问题和缺点应立即切断临时电源并停止使用,直到找到问题或缺点原因并进行必需整改后,方可使用。3.8.2 当工作暂停或施工人员准备离开现场,承包商电工要关闭配电箱、开关箱电源。3.8.3在重新送电前,承包商电工应仔细检验确定全部电气设施、用电设备处于正常状态。3.8.4 每个承包商要指派最少两名合格电工负责临时用电设施和相关设备维护和控制。值班电工天天必需对配电箱、开关箱进行维护检验并做好统计,配电箱、开关箱内不得放置任何杂物,保持整齐。3.8.5 全部临时用

18、电设备、工具和线路必需正确使用,符合国家规范和标准要求。3.8.6 现场全部临时用电设施、配电箱、开关箱应正确编号并采取防雨方法。配电箱门应关紧上锁;施工现场停止作业1小时以上时,应将动力开关箱断电上锁。3.8.7 用电设备、线路维修时,其在上一级开关箱、配电箱内接线必需断开,箱体上锁,设置最少一名电工作监护人。3.9各责任单位要求3.9.1施工单位编制好临时用电专题方案后,按要求经安全技术总工审批后,再报监理项目总工程师同意。并在临时用电安装、作业前办理用电作业票,按作业票审批程序审批后方可作业。3.9.2施工单位制订临时用电日常检验表,张贴在施工现场全部配电箱内,方便电工、专职安全员日常检

19、验登记。3.9.3监理单位要对施工企业上报临时用电专题方案和用电作业票进行审批,并对作业人员和作业现场安全方法进行确定,符合作业要求后方可用电作业。3.9.4安全监理和电器监理应定时对施工企业工程现场临时用电管理工作进行监理,并加强巡检,做好监理统计。3.9.5安全质量监督站应加强对施工现场临时用电管理工作进行监督,发觉存在用电安全隐患,责令其施工企业进行立即整改,存在重大隐患,必需责令停工整改。 施工临时用电作业票 编号:工程名称:作业地点:作业责任人:联络电话:用电设备及功率电源接入点工作电压作业时间: 年 月 日 时起至 年 月 日 时止作业人员:安全监护人作业内容(必需时附图):序号作

20、业条件确定确定结果确定人1安装临时用电线路和设备是否满足“三级配电,两级保护”?是否2安装临时用电线路人员是否持有有效电工证?是否3电气设备安装是否按规范施工、验收是否合格?是否4线路电压等级、接线是否符合要求,绝缘测试是否合格? 是否5线路架空或埋地是否符合要求?是否6配电箱(柜)合格、有防雨方法并编号,门锁是否完好? 是否7用电设备开关箱是否安装漏电保护器?漏电参数是否符合要求?是否8施工现场照明电压符合要求、电器元件是否符合要求?是否9用电设备、线路容量、负荷是否满足要求?是否10手持电动工具漏电保护及绝缘是否符合要求?是否11是否满足“一箱一闸一漏一机”?是否12用电场所是否属于易燃易爆场所?电气是否防爆?是否 13补充方法:确定人意见: 年 月 日审查意见分包单位意见:电气工程师签字: 年 月 日总承包单位意见:电气工程师签字: 年 月 日监理单位意见: 电气监理工程师签字:总监理工程师签字: 年 月 日 建设单位安全责任人意见:签字: 年 月 日送电人署名: 年 月 日 时受电实施人署名: 年 月 日 时
