收藏 分销(赏)

冬季管道保温技术方案.docx

上传人:精**** 文档编号:2670981 上传时间:2024-06-04 格式:DOCX 页数:7 大小:2.96MB 下载积分:6 金币
下载 相关 举报
冬季管道保温技术方案.docx_第1页
第1页 / 共7页

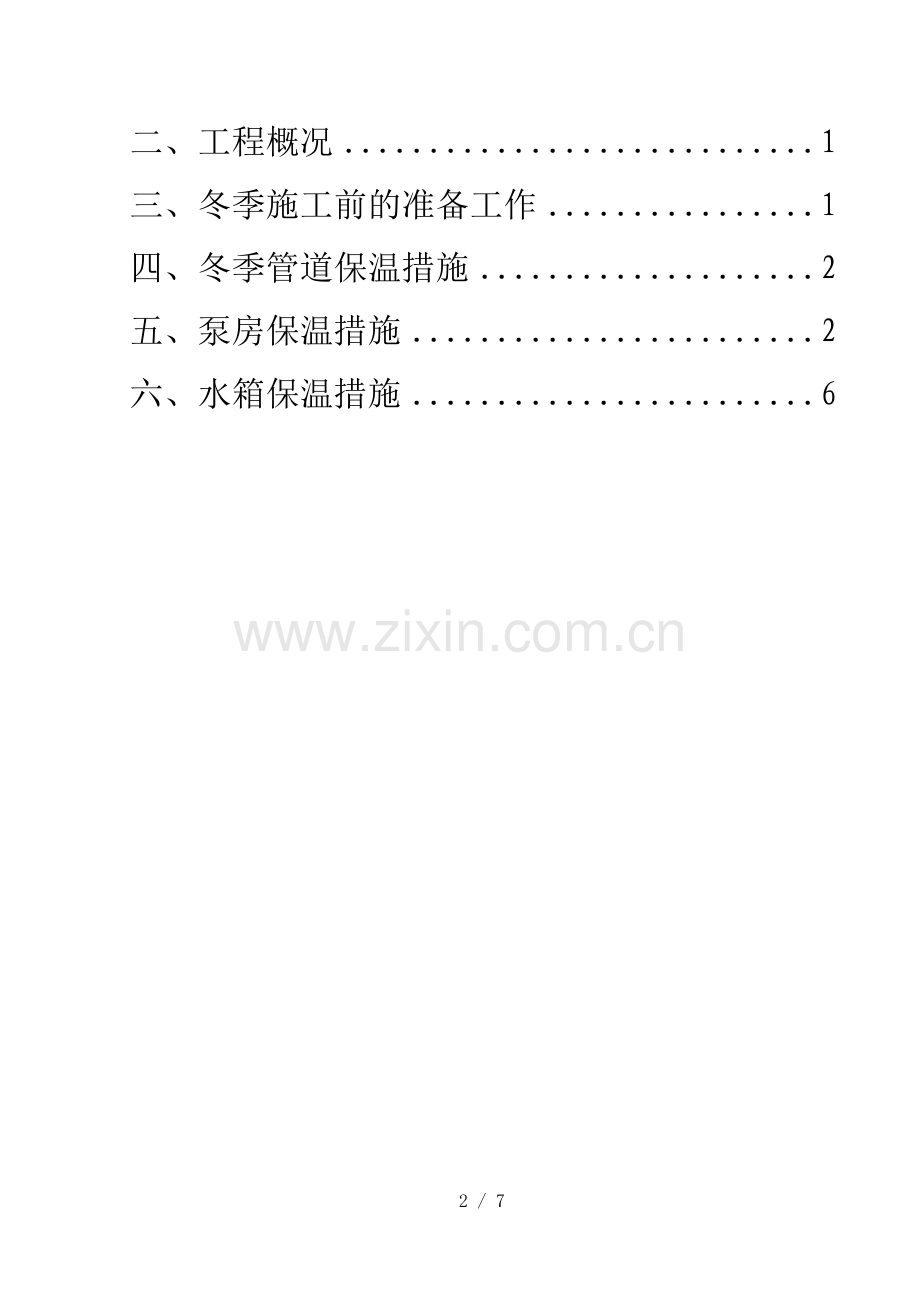

冬季管道保温技术方案.docx_第2页
第2页 / 共7页


点击查看更多>>
资源描述
牡丹江万达广场 冬季管道保温方案 中国建筑一局(集团)有限公司 二零一四年八月 目 录 一、编制依据 1 二、工程概况 1 三、冬季施工前的准备工作 1 四、冬季管道保温措施 2 五、泵房保温措施 2 六、水箱保温措施 6 5 / 7 一、编制依据 1、国务院发布的《关于安全生产管理条例》 2、国家《关于安全生产劳动保护的有关法律规定》 3、《建筑工程冬期施工规程》JGJ104-97 4、设计图纸及现行的相关技术规范 二、工程概况 牡丹江市位于北温带中部,属温带大陆季风气候,半湿润地区冬季漫长寒冷。年平均气温4.3度,1月最冷,平均气温-17℃,极端最低气温可达-35℃。冬季多风沙、寒冷、冻土层深、冬季周期较长,本工程现已完成临水、临时消防管线2000余米,泵房2座,分别位于场区东南角和西北角,一号泵房建筑面积36㎡,二号泵房建筑面积60㎡。 三、冬季施工前的准备工作 3.1.冬季施工开始和结束的日期应以气温条件为准,当室外日平均气温连续5天低于5℃即进入冬期施工;当室外日平均气温连续高于5℃时解除冬期施工。 3.2.冬季施工期间要密切注意天气预报以及现场实测大气温度纪录,现场安排专人进行大气测温记录工作,质量检查员现场进行监督检查,切实做好提前进入冬施的工作准备。 3.3.给排水管道施工时,管内严禁存水防止冻裂。管道焊接要做好焊前预热及焊后缓冷措施。 3.4.冬季施工管沟土方开挖、混凝土施工,为节约能源,降低成本.采用蓄热法保温和养护。开挖后的土方、管沟采用棉毡和草袋保温覆盖。 3.5.做好技术准备工作,进入冬季施工前,技术人员向有关班组作冬施工作的技术交底,在重要部位施工时要针对工程的特殊情况做好冬施措施和安全施工交底。 3.6.对参加施工的所有管理人员和施工作业人员进行培训,使之了解冬施的重要性及应注意的事项,现场施工前对作业人员做技术、安全交底。 四、冬季管道保温措施 4.1如冬季停工或冬季施工无需用水应将冻层以上的水泄掉。 4.2埋入地下的管道其埋深应超过冻结深度,架空管道应做好保温。   4.3排除现场积水,对施工现场进行必要的修整,做好排水及防滑措施,消除施工现场用水造成的场地结冰现象。 4.4施工现场临时用水管应埋入地下180cm深以下,外露管线用保温材料包裹,外露水龙头,消防箱可用锯末或其他保温材料做好保温。消防栓及外露消防管线必须做好保温防护。   4.5阀门井等井室采用袋装珍珠岩进行填充   4.6雪天及时清扫和清除施工场地积雪和结冰,做好冬季环境保护、防风、防扬尘工作。   4.7各施工部门及时做好冬季期间天气温度的记录及大风降温天气预报安排工作,保证寒流突然袭击时能及时采取相应措施。   4.8经常检查用电线路状况,防止因停电而不能正常用水。   4.9建立冬季施工值班制度,做好各种记录,记录齐全、准确、真实。 五、泵房保温措施 进入冬季施工停工前应将水箱中的水泄除,外墙保温采用防火等级为A1的岩棉作为保温材料。 1、施工工艺流程 1、基层界面处理: 墙面应清理干净、清洗油渍、清扫浮灰等。墙面松动、风化部分应剔除干净。墙表面凸起物大于10mm时应剔除。 为使基层界面附着力统一、均质,墙体要做界面处理,可用喷枪或滚刷均匀涂覆界面砂浆,保证所有的墙面做到界面处理。砖墙、加气混凝土墙在界面处理前要先淋水润湿,堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后用1:3水泥砂浆将其补齐砌严。如图1所示。 图1 涂覆基层界面砂浆 2、吊垂直、弹控制线: 根据建筑物高度确定放线的方法,利用墙大角用经纬仪打直线找垂直,绷低碳钢丝找规矩,横向水平线可依据地面标高向上500mm线为水平基准线进行交圈控制。根据调垂直的线及保温厚度,每步架大角两侧弹上控制线,再拉水平通线做标志块。 3、安装岩棉板:(框粘法+胀栓锚固) 3.1、岩棉应预先在工厂内或者施工现场用专用界面砂浆在岩棉板两侧均匀涂覆界面砂浆。界面砂浆可以采用喷涂、辊涂、刷涂的方式涂覆。如图2 图2 涂刷岩棉板界面砂浆 3.2、粘贴岩棉板时,首先在墙面均匀批抹约5~10mm厚岩棉粘结砂浆,然后在岩棉板粘贴面用粘结砂浆抹平后粘贴并轻揉挤压,严禁拍打岩棉板表面。24小时后进行下步施工工序。 岩棉板贴砌时遇到非标准尺寸时,可进行现场裁切。裁切时应注意边口尺寸整齐,切口应与聚苯板面垂直。 贴砌时应按照自下而上、水平方向依次贴砌,上下错缝粘贴,墙角处贴砌应交错互锁。 图3 岩棉板粘贴面批抹粘结砂浆 3.3、根据施工图在锚栓安装部位钻孔,并用U型卡子将大圆盘固定在钻孔位置。每米宽度墙面上至少设置3个锚固件,且每一块岩棉板上至少有2个锚固件,胀栓应按照图纸排列。 图4 岩棉板打孔,固定大圆盘 3.4、岩棉板必须对接和相互挤紧,不能有缝隙,镶嵌用的窄条岩棉板,其宽度不得少于150mm,至少应有一个锚固件穿过,使岩棉板紧贴墙面。 3.5、岩棉板铺设完毕后,从下至上铺设钢丝网,钢丝网单孔搭接时用低碳钢丝绑扎或用锚栓固定,绑接时每米不少于4处,对边搭接时用低碳钢丝联结,间隔不大于150mm。锚栓固定时,间隔不大于600mm。 3.6、整修全部接缝,并用卡钉把钢丝网突起部位压平。 ⑧保温层安装完毕后经检验合格可进行界面层的施工。 4、界面层的施工 :将塑料垫片安放在钢丝网下,将钢丝网垫起5mm。每平方米设置4个塑料垫片,按梅花型进行布置。采用专用喷枪将配制好的界面砂浆均匀喷到岩棉板表面及钢丝网上。 2、质量要求及保证措施 1、基层处理:垂直、平整度在5mm以内。在固定板前所有的水落管、各种线管等预埋件必须按设计图纸和施工验收规范要求安装完毕。脚手架距墙应在300mm以上。 2、剪裁岩棉板:专用刀、锯,确保板材尺寸精确,裁口整齐。 3、岩棉板:要严格控制岩棉板厚度、宽度均匀、挺直,必须保证结合一致,转角部位应咬茬搭接。 4、安装岩棉板时,板缝应挤紧,相邻板应齐平,拼缝严密。 5、岩棉板的表观密度应符合设计要求。岩棉板表面不得长期裸露,为防止岩棉板受潮,每块岩棉用塑料袋小包装,在墙体的顶部用塑料布苫盖岩棉板,板安装完后应及时报验,并进行下道工序施工。安装岩棉板时,板缝应挤紧,相邻板应齐平,板间缝隙拼接严密。 外保温施工的环境温度不低于5℃,5级以上大风天气和下雨天气禁止施工。质量偏差要求符合相关规定。 3、系统防水及特殊部位的处理 1、在遇到窗门洞口时,板材长度、宽度按墙体部位现场确定玻棉板的长宽。 2、防水防潮:在岩棉板施工完的顶部未进行下一道工序之前,用塑料布苫盖好, 防止下雨渗漏于板内侧;岩棉板转角处裸漏岩棉板的部位,使用与面层同等材质。 4、质量检验 各种材料进场前应检验生产许可证、产品合格证、试验报告等证件外,岩棉板应符合GB/T17795-2008的要求。施工过程中,项目经理部设专人加强管理。施工中的每一个分项工程经检查,验收合格后方可进行下道工序。岩棉板外形要平整,无明显膨胀和收缩变形,不得有油渍和杂质。规格尺寸及其允许误差必须符合规范要求。外墙保温材料进入现场时,应按国家现行建筑材料有关标准进行验收及抽检复试。 施工过程中收集、汇总,做好外墙外保温的竣工验收资料。 5、安全施工细则 1、 成立安全领导小组,定时进行安全检查,重点是外脚手架、电器、机械、安全 带等检查,防止事故发生。 2、 设立专职安全员,负责整个工程的日常安全工作。 3、全体施工人员进入现场后,应组织一次安全消防教育。 4、 编制有针对性的安全施工措施,及时贯彻执行。 5、 作好安全技术交底工作,使每位工人明白安全注意事项。 6、 建立机电设备验收制度,凡未经验收的机电设备不得使用,非机电人员不得动 用机电设备。 7、 所有手持电动工具,必须装有可靠的漏电保护器,使用前应进行绝缘检测,防 止漏电伤人。 8、准备足够的消防器材,做好防火措施。 9、五级以上大风,严禁在架子上作业。 10、 对工程上已搭好的安全防护装置,禁止拆除。 11、外墙施工人员应带好安全帽,有效的系好安全带。 12、 施工人员在操作时必须铺好脚手架板,做好安全网防护。 六、水箱保温措施 泵房水箱与泵房外墙之间采用袋装珍珠岩填充进行保温。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
