收藏 分销(赏)

抢工措施方案新6.11.doc

上传人:精*** 文档编号:2669513 上传时间:2024-06-04 格式:DOC 页数:25 大小:420.04KB
下载 相关 举报
抢工措施方案新6.11.doc_第1页
第1页 / 共25页
抢工措施方案新6.11.doc_第2页
第2页 / 共25页
抢工措施方案新6.11.doc_第3页
第3页 / 共25页
抢工措施方案新6.11.doc_第4页
第4页 / 共25页
抢工措施方案新6.11.doc_第5页
第5页 / 共25页
点击查看更多>>
资源描述

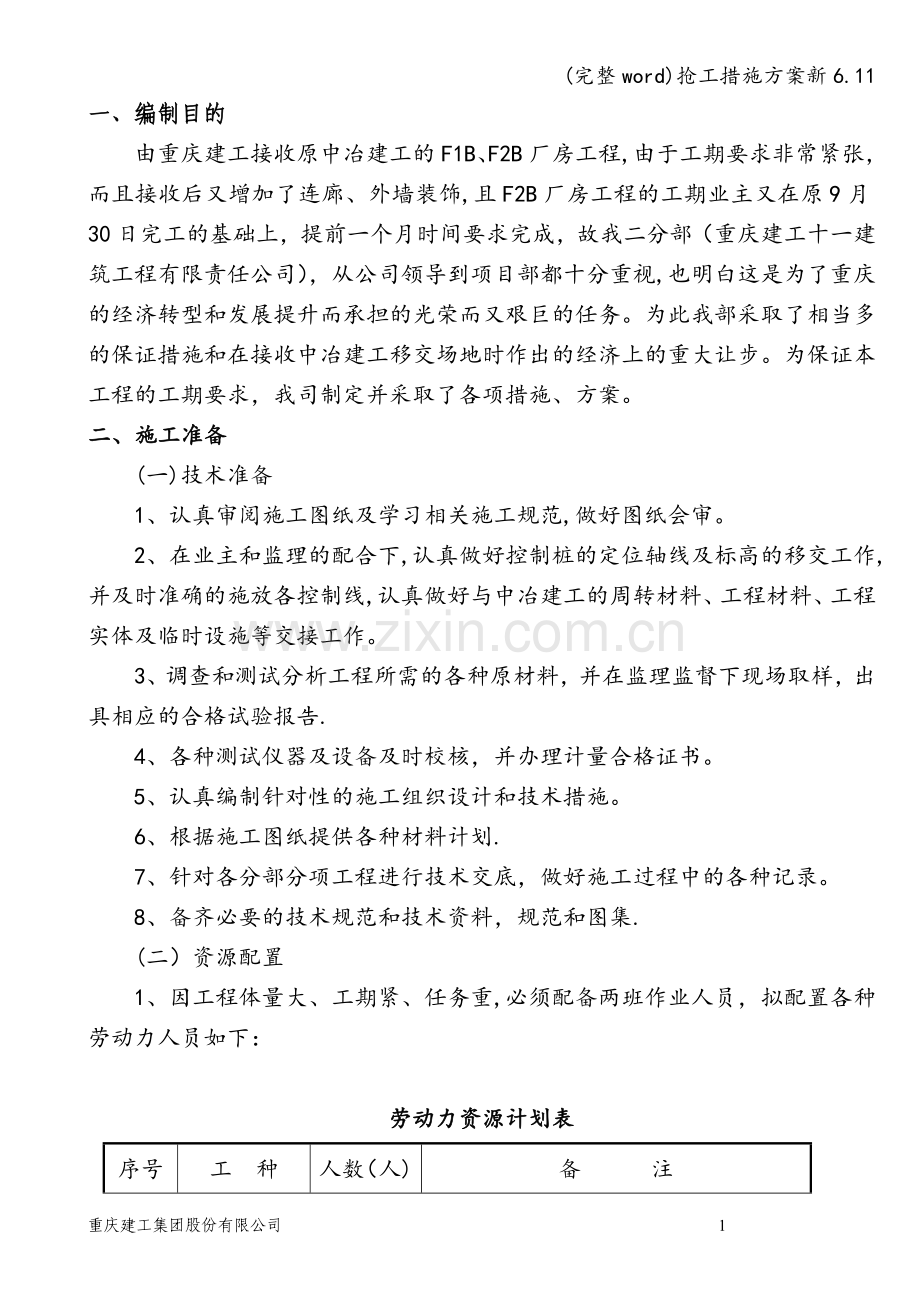

1、(完整word)抢工措施方案新6.11一、编制目的由重庆建工接收原中冶建工的F1B、F2B厂房工程,由于工期要求非常紧张,而且接收后又增加了连廊、外墙装饰,且F2B厂房工程的工期业主又在原9月30日完工的基础上,提前一个月时间要求完成,故我二分部(重庆建工十一建筑工程有限责任公司),从公司领导到项目部都十分重视,也明白这是为了重庆的经济转型和发展提升而承担的光荣而又艰巨的任务。为此我部采取了相当多的保证措施和在接收中冶建工移交场地时作出的经济上的重大让步。为保证本工程的工期要求,我司制定并采取了各项措施、方案。 二、施工准备(一)技术准备1、认真审阅施工图纸及学习相关施工规范,做好图纸会审。2

2、、在业主和监理的配合下,认真做好控制桩的定位轴线及标高的移交工作,并及时准确的施放各控制线,认真做好与中冶建工的周转材料、工程材料、工程实体及临时设施等交接工作。3、调查和测试分析工程所需的各种原材料,并在监理监督下现场取样,出具相应的合格试验报告.4、各种测试仪器及设备及时校核,并办理计量合格证书。5、认真编制针对性的施工组织设计和技术措施。6、根据施工图纸提供各种材料计划.7、针对各分部分项工程进行技术交底,做好施工过程中的各种记录。8、备齐必要的技术规范和技术资料,规范和图集.(二)资源配置1、因工程体量大、工期紧、任务重,必须配备两班作业人员,拟配置各种劳动力人员如下:劳动力资源计划表

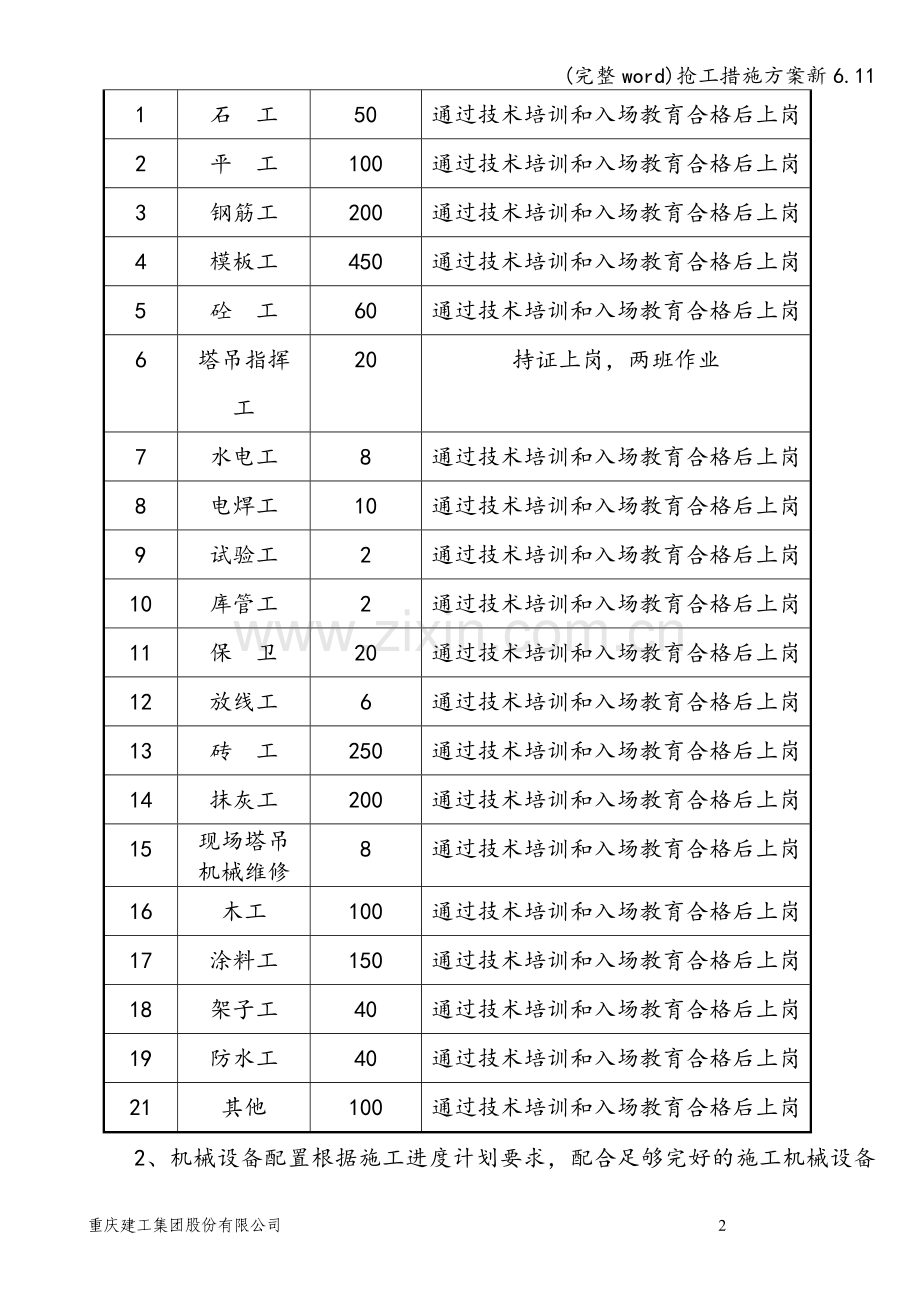

3、序号工 种人数(人)备 注1石 工50通过技术培训和入场教育合格后上岗2平 工100通过技术培训和入场教育合格后上岗3钢筋工200通过技术培训和入场教育合格后上岗4模板工450通过技术培训和入场教育合格后上岗5砼 工60通过技术培训和入场教育合格后上岗6塔吊指挥工20持证上岗,两班作业7水电工8通过技术培训和入场教育合格后上岗8电焊工10通过技术培训和入场教育合格后上岗9试验工2通过技术培训和入场教育合格后上岗10库管工2通过技术培训和入场教育合格后上岗11保 卫20通过技术培训和入场教育合格后上岗12放线工6通过技术培训和入场教育合格后上岗13砖 工250通过技术培训和入场教育合格后上岗14

4、抹灰工200通过技术培训和入场教育合格后上岗15现场塔吊机械维修8通过技术培训和入场教育合格后上岗16木工100通过技术培训和入场教育合格后上岗17涂料工150通过技术培训和入场教育合格后上岗18架子工40通过技术培训和入场教育合格后上岗19防水工40通过技术培训和入场教育合格后上岗21其他100通过技术培训和入场教育合格后上岗2、机械设备配置根据施工进度计划要求,配合足够完好的施工机械设备(施工主要机械设备配置见下表),保证不因机具故障而对工期产生影响.主要机具设备表序号设备名称单位数量功率(KW)备注1QTZ80型台1351=30用于水平、垂直运输2QTZ63型台9309=270用于水平、

5、垂直运输3砼柴油输送泵(车)台24砼输送泵(背架)台2290=180用于砼浇筑5砼输送管m600用于砼浇筑650污水泵(20m扬程)台51.55=7.5用于桩承台内抽水7HZ50砼振动棒根101。110=11用于砼振捣8UN1-100闪光套丝机台10用于钢筋连接9WJ40钢筋弯曲机台1012用于钢筋加工10CJ40钢筋断铁机台1012用于钢筋切割11调直机台665=30用于钢筋调直12切割机台20201。5=30用于贴转13MJ109圆盘锯台6用于木制作14刨木机台6用于木制作15电锤把40401.5=60装修施工16水泵台10施工用水的加压17打夯机台552=10土石方回填18水准仪DS3台

6、5测量放线19全站仪台1测量放线20激光经纬仪台2测量放线21无线对讲机台60测量放线、联络22照相机部2施工拍照23发电机台2用于提供施工用电24交通小客车台6项目管理人员交通3、周转材料配置为保证工程顺利施工,确保工程工期,采取所有工作全面展开施工,砼均为商品砼,使用车载泵及臂架泵方式高效输送,节约施工时间.现场所需各种施工用周转材料如下:周转材料需用表序号材料名称规格单位数量备注1模板m2160000主体结构2钢管1。56.0 m万米90主体结构、脚手架3顶托个50000主体结构4扣件万只80主体结构、脚手架5对拉丝杆套2000主体结构6步步紧套1000主体结构7彩条布m26000砼施工

7、过程中的防护8竹跳板块20000防护、通道搭设9竹编板块4000防护、通道搭设其他材料需用表序号材料名称规格单位数量备注1木枋60100m330002塔吊钢丝绳6m付40吊钢筋、模板钢管3塔吊吊钩付124灰盆个24吊砖等材料5料斗个12吊砂浆施工现场临时水电材料计划序号名 称规 格单位数 量1电缆3185+295m202。52370+235m3003350+225m4504335+216m3005325+210m300636+22.5m900732。5+21。5m6008护套线22。5 mm2m10009BV铜芯线4 mm2m80010BV铜芯线2.5 mm2m300011BV铜芯线1。5 m

8、m2m200012BV铜芯线黄绿双色 16 mm2m50013BV铜芯线黄绿双色 2。5 mm2m50014模数化插座单相三孔 16A 220V套3015模数化动力插座三相四孔 380V套3016卡槽DZ47型m517镝灯电压380 V套1218镝灯触发器个319镝灯低压灯座个1220镝灯灯管只3621碘钨灯罩个20022碘钨灯管只50023螺口灯头个10024螺口灯泡200 W只100025螺口灯泡100 W只200026防水电工胶布个20027电工万用表47型个228电工兆欧摇表个229螺丝M425mm套20030自功钉435mm颗20031PVC线管20m20032PVC直接20个503

9、3PVC锁扣20个5034PVC弯头20个5035PVC圆三通20个5036PVC座卡20个15037明装五孔插座86型个3038明装五孔插座带开关86型个3039成品二级户外配电箱透明总空开200A,下分设透明5路漏电3901型/40A,另设照明回路个340成品三级户外配电箱含透明总开100A,下分3回路透明漏电3901型/40A,模数化三相动力380V插座2个,单相插座6个个1041成品固定户外配电箱400mm500mm200mm 含透明空开160A,透明漏电4901型/160A,透明空开63A个642成品固定户外配电箱300mm400mm200mm 含透明空开63A,透明漏电3901型/

10、40A个2543PPR管 DN40m15044PPR管 DN25m20045PPR管件DN63 三通个646PPR管件DN63 弯头个1547PPR管件DN6340 大小头个2048PPR管件DN63 截止阀个349PPR管件DN40 弯头个3050PPR管件DN40 直接个5051PPR管件DN40 三通个1052PPR管件DN4025 异三通个5053PPR管件DN4025 大小头个2054PPR管件DN25 截止阀个5055PPR管件DN25 直接个5056PPR管件DN25 弯头个5057PPR管件DN25 三通个5058PPR管件DN251/2内丝直接个5059PPR管件DN40堵头

11、个10三、主要抢工部署1、组织管理该工程列为我公司重点工程, 坚决贯彻企业计划管理以竣工投产为目标的总精神,以方案中的总进度为基础、计划为龙头,实行长计划、短安排,通过月、周、日计划的布置和实施,加强调度职能,维护计划的严肃性,实行按期完成竣工的目标。1.1、建立每周的协调例会制度,举行与建设单位、设计单位、施工单位联席办公会议,及时解决施工生产中出现的问题。1.2、实行项目法施工,强化施工管理,抓住主导工序,安排足够劳动力,组织三班作业.采用以“大滚动、小流水、动态管理”为基本特点的模式,建立预警系统,确保计划按里程碑要求准点实现。1.3、本工程的统筹管理,其基本特点是大滚动、小流水、动态管

12、理,其基本要点是以总工期为目标、形象控制点为框架、分阶段计划为辅佐、小流水为补充,实行滚动管理,保证计划的连续性、均衡性和可施性,通过对各个局部的控制来保证对总工期有效地控制,确保工期计划目标的实现。2、进度计划控制管理系统:Y检查比较进度记录实施进度计划进度计划施工项目进度目标施工项目Y能否按原计划实施?是否出现进度偏差?及影响分析原因措施采取纠偏NN目标确保进度及影响分析原因措施采取纠编目标调整阶段进度计划控制循环图3、保证工期的组织管理3.1认真贯彻执行施工组织设计,严格按总进度计划指导施工全过程,并精心组织好人力、机械设备、材料、资金等施工资源,妥善安排进场的劳动力及各个不同工种的比例

13、,使各道工序施工进度大体平衡,顺利进行,同事工序搭接紧凑,避免人为造成窝工、停工现象.3.2加强材料需求计划和资源需用计划的管理,随工程进度及时提出材料采购或加工计划以及资源供应计划,与钢材、水泥、砂石、商品混凝土、砖等厂家签定按工期要求的供应合同,提前准备好各种物资,以保证不影响施工生产进度.3。3坚持深入现场,跟班作业,发现问题及时处理,保质保量按期完成任务,现场办公采取对讲机等通讯手段及时了解掌握各工点的施工情况,及时解决施工中遇到的问题。3.4对本工程项目部实行齐抓共管,制定奖罚制度,做到人人关心质量,人人关心工期,调动一切积极因素保证工期。项目部在施工过程中如遇到技术、人力、物力、财

14、力等问题及时反馈,发挥公司优势,迅速动员、全力支持、满足需求。3.5施工人员进场后,做好一切准备,抓住时机、掀起施工高潮,开展有利于施工生产的劳动竞赛活动,继续发扬项目部敢打硬仗、善打硬仗的传统和作风。3.6实行施工计划交底制度,做到各级施工人员对各个分项工程的施工安排心中有数,以利各分项工程的施工。合理安排工序,科学管理,加快进度。3.7合理利用时间空间,进行结构、装修、安装三者立体交叉作业。3。8主导工序采用三班作业,配足设备及劳动力、节假日不放假.3.9作好图纸会审工作,避免重大设计变更影响工期。3.10砼内掺入高效早强剂、减水剂,使混凝土达到100%强度时间提前,便于提前拆模。3.11

15、现场尽量做好充分的材料储备,所有机械配置备用机械,并配备多台汽车采购施工急需用材料,有充分的架料串换能力.3。12建立协调例会制度,举行业主、设计院、监理、施工单位联席办公会议,及时解决施工阶段出现的问题。3.13采用切实可行的季节性施工措施,保证连续施工,确保进度和质量。3.14在农忙期间,给所有上班民工发农忙费,这样能起到稳定民心,解决民工后顾之忧的作用,对工程的顺利进行具有很大的保证.3.15加强与建设、设计、质监站等单位及公安、环卫、消防、街道、交通等政府部门的密切联系,主动积极协调好关系,求得各单位的支持,以便工作的顺利开展。同时加强与业主、监理的信息交流,建立计算机内部局域网,保证

16、业主、监理的信息能及时传达到项目部。了解与本单位有关的进度信息,当发现有关于对本单位的进度有影响的信息时,应及时向业主、监理报告,请业主、监理协调。3.16立专人负责气象预报事宜,获取气象信息,由生产调度部门掌握近、中期气象情况,并及时通报项目部各施工作业班组,以尽量减少对施工的影响。4、技术管理4.1技术措施推广先进施工工艺、合理安排工序、科学管理、加快工程进度。配置足够的水平及垂直运输设备,加强运输能力。4.2合理利用空间,进行结构、设备安装、装修三者立体交叉作业。合理区分和安排作业队伍和施工场地,充分利用本工程工作面,在每个工作面根据不同工程内容划分若干施工组,使得不同工种、不同施工工序

17、在各工作面上平行展开,流水交叉作业。从而形成“流水生产、全面开花大会战的壮观场面,有效缩短工程施工的整体工期.4。4采用切实可行的季节性施工措施,保证连续施工,确保进度和质量。4。5现场配置有线及无线通讯系统,加强信息反馈.采用微机编制作业计划、统计、财务报表等各种管理资料.4.6材料、设备、劳务保证根据工期安排及准备工作计划进行上述三项筹备。模板及架料等周转材料一次性投入,按不周转使用进行备料,根据现场进度需要提前15天进场。工程材料提前落实货源,签订合同,支付定金;施工机械保证正常运转并增加备用机械设备满足施工生产能力要求;劳动力各阶段各工种应尽量保持均衡,施工各阶段劳动力按计划入场,保证

18、工程施工需要。4.7认真做好施工准备工作,各个相关专业众多项目内容施工技术方案均要提前制定,测量、试验及施工构件制作等技术保证工作要走在施工前列,不拖施工后退,不影响进度,以保证按计划及时进行施工作业。4.8 设立专职机修班,做好具体设备的维修和保养工作,每天定时保养,发现故障及时抢修,做到不带病作业,提高设备完好无率.4。9科学优化劳动组合,采用多种流水作业方式,切实搞好诸多专业工序街接与前后连贯施工,提高效率.充分发挥职工群众的劳动积极性.同时发动职工提合理化建议,加快施工进度,促进工程发展. 4.10实行三班作业制可有效保证机械使用率、更能加快施工进度.4.11加强施工进度计划的严肃性,

19、设备、材料供应部门依据计划做好施工物质材料的准备,检验部门按计划做好检验准备。设备、材料采购供应工作按进度需要安排供应计划,确保施工所用的设备、材料及半成品及时送到施工现场。4.12制定严格的奖惩措施,对不能按时完成计划的人员、班组,要给于处罚,直至驱逐出场。对于能按时完成计划的人员和班组,要给予奖励,调动积极性。4.13在风雨季施工时编制详细具体的风雨季施工方案,设材部门依据抢工方案做好风雨季施工防雨物质材料的准备,购买彩条布和雨衣。风雨季来临前,应组织风雨季施工前安全检查,落实防风雨措施,改善现场施工条件,保证施工顺利进行。4。14 加强施工现场的安全、文明施工管理,加强现场的保安,防止安

20、全事故个偷盗事件的发生,也是确保施工进度的有效措施之一,应严格按照业主及监理单位的要求进行现场管理,不断吸取其他单位的经验和教训,不断提高自己的管理水平。4。15考核与奖惩措施通过表彰先进、惩处落后,使参与本项目的管理和施工人员树立起全局意识,促进工作计划按时完成。项目将结合工程任务以每旬或每周为一个阶段,组织开展生产竞赛,奖励在竞赛中作出成绩的单位和个人.5、抢工措施由于本工程工期紧、任务重,我司为了保证按照市政府和园区提出的工期要求,将采用相应技术措施来保证施工进度,具体如下:5。1人员保证措施(1)增加劳动力投入量,减少工人的劳动强度,严禁打疲劳战术,采取三班作业及增加夜间施工时间.由于

21、夜间施工功效降低,采取给施工班组增加夜班补贴和夜间施工降效费.(2)节假日人员保证措施:我司为保证节假日正常施工,将在节日期间采取发放加班工资和节假日慰问金来保证工人上班的出勤率与积极性。(3)该工程无法按正常单层分段和逐层流水施工,采用全体平行施工作业方式,施工人数比合理正常施工人数增加23倍,此方式工人存在大量窝工,估计达50%采取给施工班组补贴窝工费,使各个工种和不同施工工序在各作业面平行展开,最大限度利用空间,缩短施工时间.(4)由于近期劳动力市场人力资源紧缺,采用高于市场价的方式短期内迅速组织大量劳动力,使用技术更强的作业班组,优化人员结构,优质优价确保工程质量(混凝土浇筑收平25元

22、/m3 ,钢筋制作安装600元/吨,模板制作安装48元/ m2),并制定工程节点控制完成时间和严格的奖惩制度,通过奖惩制度和优质优价等措施,提高所有人员积极性,使进度质量得到保证。并且本工程工期紧,质量要求高,造成各种人工单价比市场价高。(5)为加强现场管理,确保按时完工,现阶段比正常施工增加了现场施工管理人员30人,后勤保卫人员15人,现场文明维护及材料清理堆码人员60人,时间为开工至完工期间。5。2后勤保证措施(1)由于本工程的工期紧,施工人数比合理正常施工人数增加23倍,故加大临时设施的投入,拟搭建10000 m2的办公室、宿舍和配套设施,保证工人下班后有一个舒适休息场所和管理人员的办公

23、场所;(2)由于工程正处于夏季高温施工,现场配发人丹、十滴水、绿豆汤并发放高温施工补助费。5.3机械、设备保证措施(1)我部在F1B建筑物周边配置四台QTZ63型塔吊,运力紧张。为了加快F2B项目施工进度,多增设两台塔吊急6台塔吊,其中五台QTZ63型塔吊,一台QT280型塔吊,用于辅助施工作业。(2)为保证工程进度,采用25吨吊车解决材料上下车,并租用两台自卸货车解决材料场内转运,以便保证塔吊能正常调运楼层施工作业面材料,以及不影响塔吊吊砼泵管浇筑砼施工。(3)混凝土采用2台车载背架泵高效输送,节约施工时间,配备车载柴油泵方式输送混凝土作为辅助和补充。(4)增加施工机械数量和操作人员,设立专

24、职机修班共8人,随时做好机具设备的维修保养工作,发现故障及时维修,确保设备完好不影响工期。(5)保证夜间加班的照明,增加照明灯具、电缆线和配电箱,增加4名电工进行照明维护,满足施工需要。(6)增加施工机具设备,满足工程进度需要。5.4材料保证措施(1)本工程层数少,工期紧,现场模板、架料采取一次性投入,配齐三层的模板和架料,并提前15天备货。 (2)为了保证本项目的混凝土供应量,建工集团在西永建立了一个240搅拌站和一个120搅拌站,来保证施工期间的混凝土供应量;若集团公司混凝土搅拌站确实无法同时供应集团各分部浇筑混凝土要求时,采用高价在市场联系其他商品混凝土公司及时供应,确保现场混凝土及时浇

25、筑。(3)原材料供应:因材料供应量大,货源紧缺,采用高于市场价的方式组织货源。我司与多家合格分供商签订采购协议,并缴纳定金或提前备货等方式来保证材料的供应。对提前到场的材料采用现场临时堆放,现场材料堆场采用动态管理。5。5技术保证措施(1)为了保证施工场区施工车辆的正常通车,施工临时便道采取在设计道路的路床上部将路基水稳层改为C20代替,保证施工材料车辆的正常运输;(2)三层柱及屋面梁板砼整体浇筑,砼提高一个强度等级并增加早强剂以便提高混凝土的早期强度,保证混凝土提前拆模,以便三层及屋面砌体能提前施工;(3)梁柱机械连接钢筋接头采用级接头,以满足施工进度的要求。5.6资金保证措施(1)本工程在

26、施工过程中,集团在资金保障上设立专用帐户,并准备2亿元资金做前期的材料备料款和施工费用。我分部准备2千万资金做前期的材料备料款和施工费用。(2)为了保证现场生产,对本项目的资金采用专款专用措施.5。7其他保证措施(1)为节约工期,使工期尽量缩短,各工序存在大量的交叉作业,包括砌筑抹灰、内外墙装饰等与各种设备安装穿插进行。需增设4个协调管理人员,并加大成品保护的人力、财力和物力。(2)现场比正常施工增设钢筋加工房3个和木工房4个,面积为350m2,增加材料堆场用场地硬化.6、工期进度目标在工程各个阶段制定详细倒排计划,细化每天工程进度,对现场施工人数、施工机械进行清点,确保每天的施工任务按时完成

27、;总部每天下午在施工现场会同监理公司召开碰头会,协调解决每天施工中遇到的问题,确保问题不过夜;监理公司每周四召集施工单位和各个分包单位召开工程调度会,协调解决施工过程中遇到的问题。项目部将根据工程各施工阶段需要,采取各种优化措施,尽最大努力抢工程工期,以确保工程后期精装修和布展要求。对施工关键工序进行控制,充分发挥各部门的组织、协调作用,投入充足的人力、机具及材料,确保关键工序的进度。按图纸、设计既规范要求,依据具体的施工方案完成每道工序,及时组织相关单位部门对每道工序的验收工作,并做好相关的施工记录。在施工过程中不断寻求新工艺,不断改进施工方法,力求在最短时间内高效、高质量的完成该工程。以上

28、抢工措施,比正常施工工期将增加如下费用:一、我项目部在中冶建工未正式移交施工场地的情况下,提前15天将部分架料提前备好到场,为F2B主体施工提前作好物资准备。材料明细如下:序号材料名称单位数量备注1钢管(租赁)米1800002扣件(租赁)颗165000二、因为抢工期(F2B业主要求8月31日完工,又比原紧张的9月30日天钱了一个月),故将所需的模板、架料一次性投入,比正常的施工工期的流水作业多投入50%的租赁费用。材料明细如下:序号材料名称单位数量备注1钢管(租赁)米9000002011年4月28日-2011年6月20日,共计54天2扣件(租赁)颗1650002011年4月28日2011年6月

29、20日,共计54天3木模板张100000(木模板面积为建筑面积的2。76倍,每30模板面积需用1m3木方)4木方立方米5000三、为保证安全和工期,将原中冶建工在F2B安装的QTZ63型塔吊(前臂已弯曲且无法校正)换了一台QTZ80型塔机,增加了补偿费租金,租赁费用比市场价比市场价也要高出120元每台班(2011年4月28日到8月31日).为尽快进入正常的施工状态,只有接收原中冶建工劳务公司租赁的塔机9台,比市场价也要高出50元每台班(2011年4月28日到8月31日)序号名称单位数量备注1一次性补偿给塔吊出租方项135000元2QTZ63型塔吊租赁台班11349台126天(2011年4月28

30、日到8月31日)3QTZ80型塔机租赁台班1261台126天(2011年4月28日到8月32日)四、F2B厂房的主体结构和增加的连廊结构为抢工期,故采用柴油汽车泵。F2B夹层以下主体部分(50的范围)采用臂架泵浇筑砼(因中冶建工原布置线路不能满足电泵的用电需求)序号名称单位数量备注1柴油汽车泵(浇注砼)立方米20300增加费12元/ m32臂架泵(浇筑砼)立方米3500增加费(3512)元/ m3五、由于施工现场条件限制,且为了抢工不占用塔吊的作业时间,致使我部采取租用吊车进行钢材下车:序号名称单位数量备注1吊车租赁台班501950元/台班六、因材料供应量较大,货源紧张,导致各种材料价格上涨费

31、用序号名 称单位数 量价差(元)1钢材T2728。7521502商品砼M319216。56253水泥T26204。4304加气砼M311646.4105特细砂T61725.9256铝合金窗M24622.56207外墙面砖M297829.76108铝合金百叶窗M2577。72209甲级不锈钢制防火窗M2197.42010乙级不锈钢制防火窗M2392011不锈钢制门M2316.22012不锈钢玻璃门M219.442013铝合金门M240。322014木门M2520。322015密闭门M2190。082016不锈钢制甲级防火门M2338。162017不锈钢制乙级防火门M2715.742018不锈钢制

32、丙级防火门M235。282019甲级防火铝合金门连窗M211。522020铝合金玻璃幕墙M2246。42021不锈钢制卷帘门M2349.22022不锈钢制乙级防火卷帘门M2302023不锈钢制特级防火卷帘门M2562。820七、为保证工期,使用技术更强的作业班组,优化人员结构,故对劳务公司给予比市场价高出(20元30元)的人工费价格序号名称单位数量备注1建筑面积(F1B)m25800020元/平方米(高出市场价人工价格)2建筑面积(F2B)m25800030元/平方米(高出市场价人工价格)八、因抢工期而增加的临时设施费(1)、因市场材料供应紧张,只有采取多备料场而增加的费用(F1B、F2B各3

33、处,每处150,厚20cm的C20砼)序号名称单位数量备注1C20砼m360350/ m32挖机修筑临时道路台班202800元/台班(2)、施工作业人员比正常工期多出2-3倍,故搭建临舍费用也高出1倍序号名称单位工程建筑面积备注1增加搭建临舍费用m21160007/ m2(3)、增加临时用电、用水材料序号名 称规 格单位数 量单价1电缆3185+295m202.55452370+235m3001923350+225m4501674335+216m30098.675325+210m30067.5636+22。5m90029.78732.5+21.5m60023。248护套线22.5 mm2m10

34、005.389BV铜芯线4 mm2m8003.9510BV铜芯线2。5 mm2m30002。4411BV铜芯线1。5 mm2m20001.6112BV铜芯线黄绿双色 16 mm2m50015.7113BV铜芯线黄绿双色 2.5 mm2m5002。6914模数化插座单相三孔 16A 220V套301815模数化动力插座三相四孔 380V套3011816卡槽DZ47型m5617镝灯电压380 V套1243018镝灯触发器个34019镝灯低压灯座个125020镝灯灯管只362521碘钨灯罩个2003022碘钨灯管只5001023螺口灯头个100524螺口灯泡200 W只1000425螺口灯泡100

35、W只2000426防水电工胶布个200527电工万用表47型个250028电工兆欧摇表个245029螺丝M425mm套200230自功钉435mm颗200231PVC线管20m2002.5432PVC直接20个50233PVC锁扣20个50234PVC弯头20个50235PVC圆三通20个50236PVC座卡20个150237明装五孔插座86型个301838明装五孔插座带开关86型个302439成品二级户外配电箱透明总空开200A,下分设透明5路漏电3901型/40A,另设照明回路个338040成品三级户外配电箱含透明总开100A,下分3回路透明漏电3901型/40A,模数化三相动力380V插

36、座2个,单相插座6个个1016041成品固定户外配电箱400mm500mm200mm 含透明空开160A,透明漏电4901型/160A,透明空开63A个612042成品固定户外配电箱300mm400mm200mm 含透明空开63A,透明漏电3901型/40A个2512043PPR管 DN40m15018.3744PPR管 DN25m2003.5145PPR管件DN63 三通个63.5146PPR管件DN63 弯头个153.5147PPR管件DN6340 大小头个203.5148PPR管件DN63 截止阀个33。5149PPR管件DN40 弯头个3018。3750PPR管件DN40 直接个501

37、8。3751PPR管件DN40 三通个1018。3752PPR管件DN4025 异三通个5018。3753PPR管件DN4025 大小头个2018。3754PPR管件DN25 截止阀个503.5155PPR管件DN25 直接个503。5156PPR管件DN25 弯头个503.5157PPR管件DN25 三通个503.5158PPR管件DN251/2内丝直接个503.5159PPR管件DN40堵头个1018。37九、因市政道路提前介入施工,致使现场堆放的材料进行多次转运和损耗序号名称单位数量备注1空心砖损耗m31502多次材料转运用工工日200050人40天十、本工程自开工以来,采用两班制,夜间

38、施工增加费用:(1)、夜间补贴人员数量如下:序号名称单位数量备注1管理人员工日532040人133天2工人工日46550350人133天十一、因抢工期,雨天施工增加措施序号名 称单位数 量单价(元)1彩条布m25000252雨衣件20020十二、由于抢工期,无法按正常单层分段和逐层流水施工,采用全体平行施工作业方式,施工机具及人员存在大量的窝工现象而增加的费用:(1)、机具窝工见下表序号设备名称单位数量窝工台班数量窝工单价(元)1砼柴油输送泵(车)台2480380。5442砼输送泵(背架)台2432501。03350污水泵(20m扬程)台51072.2944UN1100闪光套丝机台102501

39、9.95WJ40钢筋弯曲机台1020013.0266CJ40钢筋断铁机台1020021.9847调直机台620020。4488切割机台2020021.9849MJ109圆盘锯台430034.63210刨木机台425015.74411水泵台101072。29412打夯机台52014.5513其它(2)、人工窝工见下表序号名称单位数量备注1工人工日33250250人133天十三、高温补贴(按37以上天气50天、39以上20天计算)序号名称单位数量备注1高温施工人员工日32500 650人/天(按37以上天气50天)2高温施工人员工日13000 650人/天(按39以上20天)十四、因抢工期,各专业工种交叉作业降效费(按上述合计4计取)十五

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
