资源描述

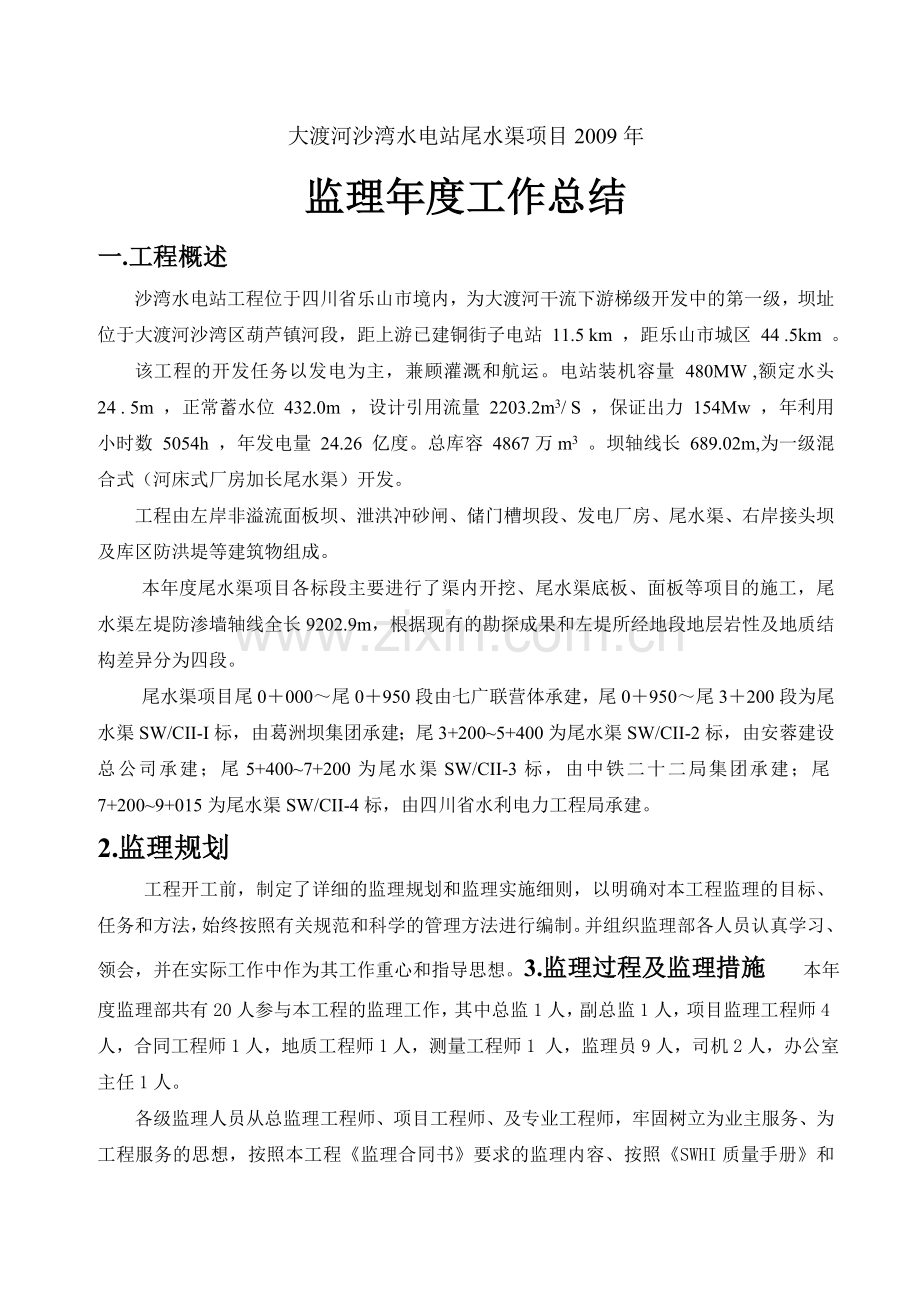

大渡河沙湾水电站尾水渠项目2009年
监理年度工作总结
一.工程概述
沙湾水电站工程位于四川省乐山市境内,为大渡河干流下游梯级开发中的第一级,坝址位于大渡河沙湾区葫芦镇河段,距上游已建铜街子电站 11.5 km ,距乐山市城区 44 .5km 。
该工程的开发任务以发电为主,兼顾灌溉和航运。电站装机容量 480MW ,额定水头 24 . 5m ,正常蓄水位 432.0m ,设计引用流量 2203.2m3/ S ,保证出力 154Mw ,年利用小时数 5054h ,年发电量 24.26 亿度。总库容 4867万m3 。坝轴线长 689.02m,为一级混合式(河床式厂房加长尾水渠)开发。
工程由左岸非溢流面板坝、泄洪冲砂闸、储门槽坝段、发电厂房、尾水渠、右岸接头坝及库区防洪堤等建筑物组成。
本年度尾水渠项目各标段主要进行了渠内开挖、尾水渠底板、面板等项目的施工,尾水渠左堤防渗墙轴线全长9202.9m,根据现有的勘探成果和左堤所经地段地层岩性及地质结构差异分为四段。
尾水渠项目尾0+000~尾0+950段由七广联营体承建,尾0+950~尾3+200段为尾水渠SW/CII-I标,由葛洲坝集团承建;尾3+200~5+400为尾水渠SW/CII-2标,由安蓉建设总公司承建;尾5+400~7+200为尾水渠SW/CII-3标,由中铁二十二局集团承建;尾7+200~9+015为尾水渠SW/CII-4标,由四川省水利电力工程局承建。
2.监理规划
工程开工前,制定了详细的监理规划和监理实施细则,以明确对本工程监理的目标、任务和方法,始终按照有关规范和科学的管理方法进行编制。并组织监理部各人员认真学习、领会,并在实际工作中作为其工作重心和指导思想。3.监理过程及监理措施 本年度监理部共有20人参与本工程的监理工作,其中总监1人,副总监1人,项目监理工程师4人,合同工程师1人,地质工程师1人,测量工程师1 人,监理员9人,司机2人,办公室主任1人。
各级监理人员从总监理工程师、项目工程师、及专业工程师,牢固树立为业主服务、为工程服务的思想,按照本工程《监理合同书》要求的监理内容、按照《SWHI质量手册》和《SWHI工程建设监理质量分手册》及程序、作业文件的有关规定开展监理工作,质量记录真实、齐全,并有效保存。监理人员在施工过程中,对设计图纸及设计修改通知单的审签、以及各单位间来往函件的批复、转发等,各种文件和资料均严格按规定发布、更改、使用和保管,并具有可追溯性,施工监理日志、单元工程记录等客观真实有效。

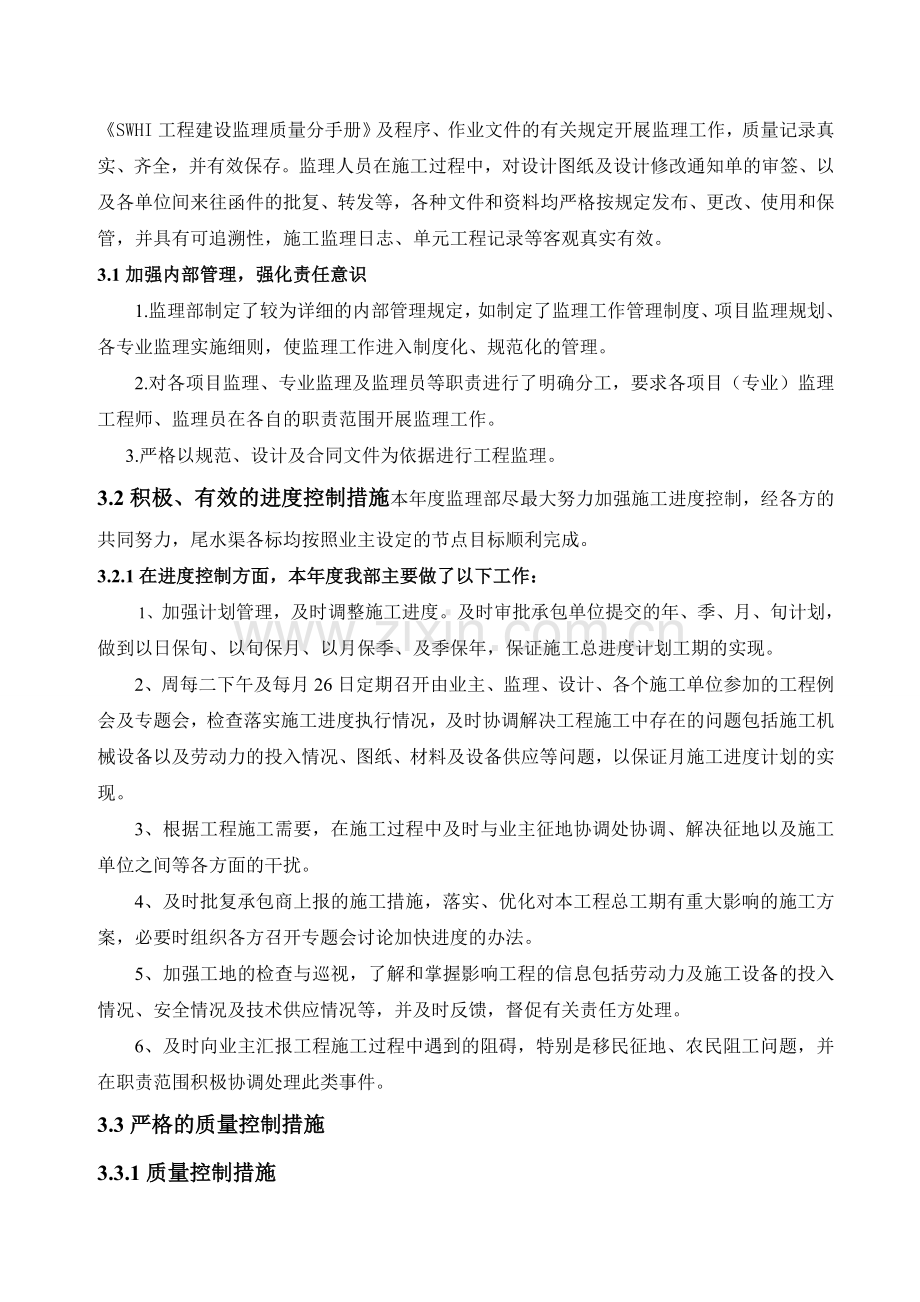

3.1加强内部管理,强化责任意识
1.监理部制定了较为详细的内部管理规定,如制定了监理工作管理制度、项目监理规划、各专业监理实施细则,使监理工作进入制度化、规范化的管理。
2.对各项目监理、专业监理及监理员等职责进行了明确分工,要求各项目(专业)监理工程师、监理员在各自的职责范围开展监理工作。
3.严格以规范、设计及合同文件为依据进行工程监理。
3.2积极、有效的进度控制措施本年度监理部尽最大努力加强施工进度控制,经各方的共同努力,尾水渠各标均按照业主设定的节点目标顺利完成。
3.2.1在进度控制方面,本年度我部主要做了以下工作:
1、加强计划管理,及时调整施工进度。及时审批承包单位提交的年、季、月、旬计划,做到以日保旬、以旬保月、以月保季、及季保年,保证施工总进度计划工期的实现。
2、周每二下午及每月26日定期召开由业主、监理、设计、各个施工单位参加的工程例会及专题会,检查落实施工进度执行情况,及时协调解决工程施工中存在的问题包括施工机械设备以及劳动力的投入情况、图纸、材料及设备供应等问题,以保证月施工进度计划的实现。
3、根据工程施工需要,在施工过程中及时与业主征地协调处协调、解决征地以及施工单位之间等各方面的干扰。
4、及时批复承包商上报的施工措施,落实、优化对本工程总工期有重大影响的施工方案,必要时组织各方召开专题会讨论加快进度的办法。
5、加强工地的检查与巡视,了解和掌握影响工程的信息包括劳动力及施工设备的投入情况、安全情况及技术供应情况等,并及时反馈,督促有关责任方处理。
6、及时向业主汇报工程施工过程中遇到的阻碍,特别是移民征地、农民阻工问题,并在职责范围积极协调处理此类事件。
3.3严格的质量控制措施
3.3.1质量控制措施
牢固树立“质量第一”的质量管理意识,坚持以“预防为主、防检结合”的方针,严把质量关,认真审核施工方案,并积极协助施工单位,建立健全的质量保证体系,督促施工单位严格按照施工方案组织施工,对工程质量进行全面管理,加强各工序的质量监督工作,对事前、过程中和事后进行全方位的跟踪检查,在防渗墙砼浇筑施工中采用24小时旁站监理,确保了本工程的施工质量。
在工程质量控制方面,我部主要做了以下工作:
1、加强内部质量意识教育与管理,强化工程质量的重要性与必要性;
2、要求并督促承包商建立完善、严密的质量保证体系,并严格按此实施。要求其配备足够、合格的质检人员。
3、要求承包商在分部分项工程开工前必须报送专项施工措施或方案,在方案中应详细描述质量控制方法与控制目标,并要求承包商按监理批复后的方案实施。
4、严格控制施工原材料、成品及半成品的质量,严把质量关,对进场的原材料,如粘土、粗骨料、砂、水泥等大宗材料要求必须出具合格的质量检测报告并经监理目测合格后,方能用于本工程的施工,同时,在施工过程中监理工程师定期或不定期对材料进行跟踪、平行检测,确保工程材料的质量状况始终处于受控状态;未提供材料检测报告的或检测不合格的材料不得用于本工程并要求承包商即刻运出施工场地。
5、要求承包商加强原材料的管理:石堆场有良好的排水设施,以免料堆底部积水。水泥、粉煤灰等粉料筒仓有防潮、防湿措施。砂、石按品种、规格分隔堆放,严防混料,避免混用或错用。各种材料标识清楚,特别是水泥、粉煤灰、外加剂贮存仓,进料口加盖上锁,并由专人管理,以防止进错料或受污染。
6加强过程控制,对重要部位或重要工序进行现场全过程旁站监理,上一工序未经监理验收合格不得进行下一工序的施工,发现问题及时指出并要求施工单位及时返工或整改。如沉砂池、防渗墙塑性砼浇筑等均有监理全程现场旁站,施工质量得到了良好的控制。
6、严格按有关规范与设计要求进行检查验收,要求承包商严格实行自检、复检、终检的三检制,如防渗墙清孔验收均在监理的主持、监督并在业主、设计、承包商下参与完成,所有通过验收的槽段均满足设计与规范要求;渠内开挖要求施工单位注意预留保护层,防止超挖,边坡验收按照测量规范严格执行,将误差控制在设计与规范允许范围内。
7、由于工地试验的数据作为工程质量控制的重要依据,监理部对此非常重视,要求承包商在监理的旁站下完成塑性砼、填筑等的取样,在龄期达到规范要求的砼试压块,定期或不定期进行旁站监督实施。
8、临建工程等一般项目,仍严格控制施工质量:1#公路的路基验收与填筑、3#渣场的浆砌石护坡、河道疏浚宽度与高程的控制、施工平台的填筑与平台的钢筋笼防护等,一般采用巡视或旁站的方式,施工完成后及时通知业主或设计参与下验收。
9、要求承包商加强渣场的管理,特别是曾沟渣场,为确保今后渣场的砂卵石回采的需要,监理部曾多次召开渣场的相关专题会议,要求按照监理要求对有用与无用料分区堆放。
10对于棘手的、易出质量隐患的部位或工序,组织各方召开专题研讨会加以讨论,并达成一致意见,以此更好的控制施工质量。
11、每周二和每月的26日定期组织各方召开生产例会,对上周(月)的施工质量情况进行总结,对出现的施工问题及时提出整改意见,要求承包商加以重视并在监理的监督下实施。
3.3.2单元工程质量评定结果
本年度尾水渠项目主要进行渠内开挖、左右堤填筑碾压、左右堤面板及尾水渠底板砼等项目施工,质量评定主要集中在已完成项目。本年度尾水渠质量总体控制较好,均满足设计及规范要求,并均达到了优良工程的标准。
现将各标段本年度单元质量评定方面的结果统计如下:
尾水渠项目2009年单元工程质量评定汇总
项目名称
开工以来工程质量情况
本年度工程质量情况
备注
标 段
单元工程(个)
优良单元工程(个)
优良率%
单元工程(个)
优良单元工程(个)
优良率%
SW/CⅡ-1
4391
4003
91.16%
895
779
87.04%
SW/CⅡ-2
3463
3135
90.53%
1717
1419
82.64%
SW/CⅡ-3
4285
4043
94.35%
721
691
95.84%
SW/CⅡ-4
2847
2494
87.60%
596
543
91.11%
合计
14986
13675
91.25%
3929
3432
87.35%
3.3.3分部工程质量评定结果
本年度尾水渠各标进行了大部分分部工程验收,尾水渠各标主要分渠内土石方开挖、左右堤碾压填筑、渠内砼浇筑、砌体工程以及水土保持五个分部工程,其中尾水渠1标增加防渗墙分部工程。尾水渠各标已验收的分部工程全部合格,大部分达到了优良工程标准。
现将各标段本年度分部工程质量评定结果统计如下:
尾水渠项目2009年分部工程质量评定汇总
序号
项目名称
标 段
备注
SW/CII-1
SW/CII-2
SW/CII-3
SW/CII-4
1
渠内开挖
优良
优良
优良
优良
2
左右堤填筑
优良
优良
优良
优良
3
砼浇筑工程
优良
优良
优良
优良
4
砌体工程
合格
合格
优良
优良
5
防渗墙工程
优良
/
/
/
6
优良率(%)
80
75
75
75
3.4规范的合同管理与计量工作
为最大限度的为业主节约投资,加强本标段工程的投资控制.
一.工程计量方面的工作:
1.对承包商工程进度月报表所反映的工程数量,监理工程师应进行认真核实。
2.按照建设单位与施工单位签定的承包合同规定的工程付款办法,根据核实的完成工程数量,签发(或会签)付款凭证。
3.对超出承包合同之外的设计修改、工地洽商,由施工安装单位作出预算,监理组根据设计单位委托审查预算和工程预算(签定合同时应予明确)。
4.要求承包商严格按照设计图纸与相关规范施工,对未按监理工程师指令或超出规范、设计及合同规定要求施工的工程量不予计量。
5.要求施工单位在进行工程计量前,及时通知监理工程师,监理部在得到验收的通知后组织施工、业主或设计到场验收,所有的数据均须得到三方的认可并以此作为工程计量、结算的依据。
6.未经监理工程师验收合格的部位不予计量。
7.未通过三方共同见证计量的工程量不予结算。
8.对承包商提出的索赔报告,包括洪水、阻工、材料二次转运、工期延误等有关报告,进行事实认定,并提出处理意见报业主审批。
9.在通过验收后的数据采用科学的计量、计算方法,例出计算式,得出准确的工程量并经业主、监理及施工三方签字认可。
二.施工合同管理
监理工程师按照合同对工程质量、工程进度及工程投资进行控制,包括批复承包人呈报的各种施工方案等技术文件、现场控制施工质量及对工序质量进行验收、组织各方对隐蔽工程进行验收、批复生产计划、组织召开周生产会议、对承包人呈报业主应供应的材料进行审核并书面告知业主供应、按合同规定对各标段完成的工程进行计价结算、并按合同界定对本月发生的新增项目单价及合同问题进行了批复处理。
3.4.安全监督管理工作
针对尾水渠项目施工中容易出现质量隐患与事故的特点,监理部非常重视施工安全。本工程自开工以来,在尾水渠项目在施工安全管理方面进行了以下几方面的工作:
一.2009年主要安全管理工作内容
1.贯彻执行国家有关劳动、安全生产的政策和法规,坚持安全第一、预防为主的方针,制定安全管理目标和办法。
2.审查施工单位的安全生产保证体系和制度,并对其领导机构、人员配备和安全设备等情况进行核查。
3.要求施工单位在报送施工技术措施的同时,必须报送施工安全措施;没有施工安全措施或安全措施不符合要求的,不予开工。
4.督促施工单位抓好职工的安全教育和培训工作,对有特殊要求的工种,必须经过专业培训考核取得有效合格证后,持证上岗。
5、要求施工单位安排人员清理施工道路上飞石,控制运输车辆速度、洒水等,防止道路交通安全事故发生。
6、要求承包商上报爆破施工方案,监理部在审批过程中将安全措施作为重点,要求承包商严格按监理审批后的方案实施。在相关的会议上强调爆破时间,要求承包商严格按照爆破时间施工,控制装药量,爆破前采用警报方式及时疏散人群,防止飞石伤人。
7、要求承包商在汛期加强施工现场管理,在尾2+236以及8+600等部位设置防洪围堰,在明显部位树明显的警示标牌,禁止当地村民下河游泳,有效的遏止了因村民下河游泳导致人员伤亡事故的发生。
8、鉴于尾水渠左堤施工区域无法完全封闭管理,社会闲杂人员进入施工区域的实际情况,监理工程师正式向业主反映过多次,同时要求承包人认真做好施工区域和生活区域、安全保卫工作。
9、坚持每月月底定期或不定期的安全生产检查制度(包括年度、重大节日、汛前等),对整个工程的安全问题进行大检查,检查施工安全措施和安全规程的落实情况。
10、建立安全生产月报、年报制度,报告施工过程中的安全生产情况并作出安全评价。
11、每日均有监理工程师深入施工现场巡视,当发现违章施工操作和其它不安全的因素与隐患时,及时下达监理通知,责令停工,限期整改。
二. 2009年尾水渠项目安全情况
沙湾水电站尾水渠的各参建单位,2009年尾水渠项目整体施工安全情况良好,无人身伤害、重大设备事故和其他重大责任事故;对工程中容易存在安全隐患的部位及时采取措施进行了处理,杜绝了一切安全事故的发生。
3.5信息管理工作
为加强信息管理与沟通,在信息管理方面做了以下工作:
1.监理部配备了三辆小汽车、一台传真机、一台座机、五台电脑并联网,人手一部手机,对于施工过程中的问题及时沟通,使工程施工始终处于受控之中。
2. 及时准确收集并详细记录工地与工程建设有关的各类信息,定期向业主报告工地有关进度、质量、费用等情况,重大或重要的事情随时向业主报告。
3.按时提交监理月报、年报(包括进度分析、质量控制、投资分析等内容)以及各类专题报告、会议纪要、年度总结和最终监理报告。所有报告将按照合同要求以一式两份提交给业主。
4.及时向业主抄送监理人与承包人之间的来往文函。
5.作好有关工程资料和文件的汇总管理工作,随时接受业主及政府有关质检机构的监督和检查。对承包人未按合同规定按时提交资料、报表、报告、图纸、文件等,将及时催要甚至发出警示性指令。4. 2009年尾水渠各标段主要工程形象面貌
4.1尾水渠各标2009年主要工程形象面貌
2009年是沙湾电站施工关键的一年,为确保2009年的年度节点目标的顺利、按期完成,本年度尾水渠项目各标段经业主的领导,设计单位、监理部及承包商的努力下,顺利完成了尾水渠各标的计划节点目标,主要工程形象面貌如下:
4.1.1尾水渠SW/CII-1标
1、底板及面板砼浇筑:完成10000m3;
2、右堤马道以上M8浆砌卵石:完成1080m3;
3、右堤顶路面:完成2571.28m3。
注:以上工程量为渠内剩余的主体工程量,已于2009年2月15日全部完成。
4.1.2尾水渠SW/CII-2标
1、尾水渠砂卵石方开挖:完成40000m3;
2、右堤马道以上砂浆垫层:完成670 m3;
3、右堤马道以上浆砌石:完成7764.51m3;
4、左堤堤顶砼浇筑:完成1737m3;
5、底板C15砼浇筑:完成24592m3;
6、左右堤马道以下砼浇筑:完成18000m3;
7、右堤堤顶砼浇筑:完成2588m3。
注:以上工程量为渠内剩余的主体工程量,已于2009年3月14日全部完成。
4.1.3尾水渠SW/CII- 3标
1、C15混凝土(左右尾水渠面板)工程量753.9m3;
2、C15混凝土底板工程量5028 m3;
3、M8浆砌卵石工程量720 m3;
4、C20喷混凝土工程量439 m3;
5、C20混凝土(右堤顶)剩余工程量960 m3;
6、右堤顶C15砖砌混凝土栏杆剩余1000米m3;
7、6#渣场水土保持工程,于 2009年 8 月完成;
注:以上工程量为渠内剩余的主体工程量,已于2009年1月25日全部完成。
4.14尾水渠SW/CII-4标
1、完成尾7+500及8+600围堰的拆除。
2、完成7+500~8+636.363段左右堤内侧面板及底板砼浇筑。
3、完成7+200~9+078.6右堤公路路面砼及外坡浆砌石。
4、完成尾水渠出口护坡。
5、完成徐湾碴场护坡C20砼框格梁及复耕。
注:以上工程量为渠内剩余的主体工程量,已于2009年1月20日全部完成。
4.2尾水渠各标2010年计划完成的主要形象面貌
4.2.1尾水渠SW/CII-1标
1、施工平台拆除:计划完成62万m3;
2、左堤外侧面板砼浇筑:计划完成16975m3;
3、左堤外趾板砼浇筑:计划完成10520m3;
4、钢筋制作安装:计划完成455t;
5、防渗墙墙体拆除:计划完成23000m3;
6、止水带安装:计划完成13795m。
其中渠内砼浇筑已于2009年2月15日全部完成,以上剩余工程量为左堤及其外侧工程量。
4.2.2尾水渠SW/CII-2标
所有主体工程已于2009年3月14日全部结束,2010年主要完成竣工资料的整理、完善,并进行单位工程竣工验收、移交。
4.2.3.尾水渠SW/CII-3标
所有主体工程已于2009年1月25日全部结束,2010年主要完成竣工资料的整理、完善,并进行单位工程竣工验收、移交。
4.2.4尾水渠SW/CII-4标
所有主体工程已于2009年1月20日全部结束,2010年主要完成竣工资料的整理、完善,并进行单位工程竣工验收、移交。
4.2尾水渠项目工程量完成情况及投资完成情况:
4.2.1工程量完成情况
尾水渠项目工程量完成情况表(2009)
标段
序号
项目名称
单位
合同工程量
设计工
程量
至08年底累计完成量
09年完成量
至09年底累计完成量
尾水渠SW/CⅡ-1
1
土石方开挖
万m3
546.18
548.67
482.39
11.704
494.094
2
土石方回填
万m3
46.08
45.5
30.357
0
30.354
3
混凝土浇筑
万m3
13.63
13.04
7.2451
1.4809
8.726
4
钢筋制安
t
1478.84
1880.14
1337.63
0
1206.55
5
砌体工程
万m3
1.846
2.69
1.560
0.1
1.660
6
防渗墙浇筑
m3
26310
57497
0
57497
尾水渠SW/CⅡ-2
1
土石方开挖
万m3
509.88
515.53
410.806
14.874
425.68
2
土石方回填
万m3
20.66
37.67
40.033
0.0
40.033
3
混凝土浇筑
万m3
10.97
10.06
4.852
5.438
10.29
4
钢筋制安
t
529.8
575.37
425.11
5.7
430.81
5
砌体工程
万m3
5.63
3.89
0.619
0.668
1.287
6
防渗墙浇筑
m²
39939
36227.74
0
36227.74
尾水渠SW/CⅡ-3
1
土石方开挖
万m3
405.00
379.07
330.359
7.244
337.603
2
土石方回填
万m3
31.68
34.08
27.017
1.119
28.136
3
混凝土浇筑
万m3
8.27
9.28
7.145
1.198
8.343
4
钢筋制安
t
193.7
386.37
396.23
0.0
396.16
5
砌体工程
万m3
4.56
24.2
1.553
0.551
2.104
6
防渗墙浇筑
m²
31804
29546.67
0
29546.67
尾水渠SW/CⅡ-4
1
土石方开挖
万m3
218.16
279.29
243.495
11.708
255.203
2
土石方回填
万m3
46.93
41.8
26.324
0.409
26.733
3
混凝土浇筑
万m3
9.58
11.53
9.863
0.318
10.181
4
钢筋制安
t
188.44
419.19
290.00
1.54
291.54
5
砌体工程
万m3
5.34
1.78
1.316
0.142
1.458
6
防渗墙浇筑
m²
30646.1
33633.64
0
33633.64
4.2.2、2009年完成投资情况
尾水渠项目2009年完成投资情况见下表:
尾水渠项目投资完成情况表(2009)
标段
项目
合同总金额
2009年完成产值
至2009年底完成产值(元)
累计完成支付金额占合同产值额比例(%)
备注
SW/CⅡ-1
合同内项目
123151774
3658345
159209027
129.28
合同外项目
10000000
6116342
30263594
302.64
小计
133151774
9774687
189472621
142.30
SW/CⅡ-2
合同内项目
101086792
12200311
96411098
95.37
合同外项目
10000000
0
16005948
160.06
小计
111086792
12200311
112417046
101.20
SW/CⅡ-3
合同内项目
84663440
7553879
80754546
95.38
合同外项目
10000000
936822
33718732
337.19
小计
94663440
8490701
114473278
120.93
SW/CⅡ-4
合同内项目
71211876
1067379
83309142
116.99
合同外项目
10000000
11595119
31536171
315.36
小计
81211876
12662498
114845313
141.41
尾水渠0+950~9+015
420113882
187658655
531208258
126.44
备 注:
6.尾水渠项目2009年度工程大事记
沙湾水电站尾水渠SW/CⅡ-1标2009年工程大事记
序号
时 间
事 由
1
2009年2月6日
尾水渠1标渠内开挖全部结束
2
2009年2月11日
左堤内侧面板C15砼(马道以下及以上部位)全部完成
3
2009年2月15日
尾水渠1标渠内马道以下砼全部完成
4
2009年10月25日
尾水渠1标左堤外侧开始防渗施工平台拆除开挖施工
沙湾水电站尾水渠SW/CⅡ-2标2009年工程大事记
序号
时 间
事 由
1
2009年3月14日
渠内砼浇筑全部完成
2
2009年12月18日
曾沟渣场水保工程基本完成
沙湾水电站尾水渠SW/CⅡ-3标2009年工程大事记
序号
时 间
事 由
1
2009年01月09日
尾水渠右堤马道上浆砌石全部完工
2
2009年01月13日
尾水渠马道以下所有砼浇筑全部完成
沙湾水电站尾水渠SW/CⅡ-4标2009年工程大事记
序号
时 间
事 由
1
2009年01月20日
尾水渠马道以下砼全部完成
2
2009年02月3日
河道疏浚及渠内清淤开始施工作业
3
2009年02月11日
业主、监理及施工单位三方对尾水渠出口河道疏浚及渠内清淤进行现场运距测量
4
2009年02月15日
主体工程砼全部完成
5
2009年02月25日
浆砌石工程全部完成
四川大桥水电咨询监理有限责任公司
大渡河沙湾水电站尾水渠项目监理部
2009年12月22日
