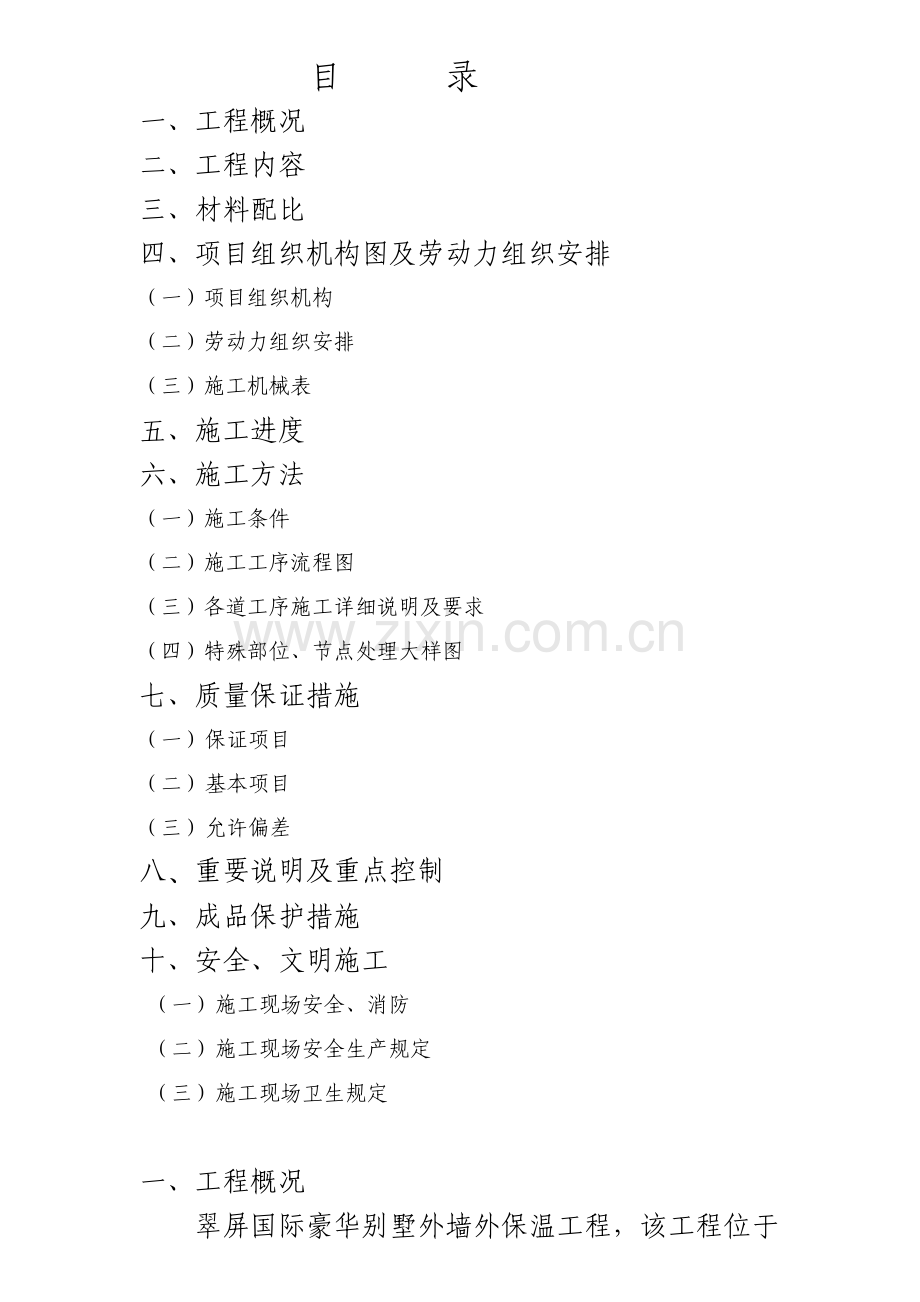

1、南京 翠屏国际(外墙外保温专项工程) 施工方案编制审核批准 南京市八建石湫建筑安装工程有限公司目 录一、工程概况二、工程内容三、材料配比四、项目组织机构图及劳动力组织安排(一)项目组织机构 (二)劳动力组织安排(三)施工机械表 五、施工进度六、施工方法(一)施工条件(二)施工工序流程图(三)各道工序施工详细说明及要求(四)特殊部位、节点处理大样图七、质量保证措施(一) 保证项目(二) 基本项目(三) 允许偏差八重要说明及重点控制九、成品保护措施十、安全、文明施工(一) 施工现场安全、消防(二) 施工现场安全生产规定(三) 施工现场卫生规定一、 工程概况翠屏国际豪华别墅外墙外保温工程,该工程位于
2、南京市江宁开发区将军中路88号翠屏国际城,本工程由中惠(南京)有房地产开发有限公司开发。本工程建筑为框剪结构,饰面为天然石材面砖。外墙外保温工程面积约630。工程监理为:。施工单位为:。本工程作业量不大,但外墙装饰较复杂,包含幕墙、天然石材饰面等,施工难度高,施工工序复杂、交叉施工作业多,为确保该工程能够顺利进行,特编写该工程组织设计及方案用于指导施工。二、 工程内容外墙保温范围为,按业主的要求:需进行外墙外保温的墙面为所有外墙,要求保温与不保温的墙面为自然断开,避免墙面不自然的出现一个台阶。窗台侧边不需做保温;其他未考虑到的细节以与业主、监理商量为准。施工材料为欧文斯科宁FEWEISTM系统
3、配套的六种材料,施工过程严格按照欧文斯科宁的施工流程进行施工。三、 材料配比欧文斯科宁FEWEISTM系统配套的六种材料配比为每/或:(面饰为天然石面砖)挤塑板 界面剂特用粘结剂固定件网格布聚合物砂浆1.050.063.5按节点图1.3-1.45.530%粘结面积厚度2.00.3,以盖住网格布为准四、 质量及依据标准(一)中华人民共和国行业标准外墙外保温工程技术规程JGJ1442004 J4082005(二)江苏省工程建设推荐性技术规程JG/T0162004(三) 中华人民共和国国家标准建筑装饰装修工程质量验收规范GB502102001(四) 中华人民共和国行业标准建筑施工扣件式钢管脚手架安全
4、技术规范JGJ 1302001 J842001(五) 中华人民共和国行业标准建筑施工安全检查标准JGJ5999说明:1.JGJ 1442004主要描述对象为EPS板,而XPS板的各方面性能皆优于EPS,为参照执行。2.系统拉伸强度按规范(P29为实验方法,P7为性能要求)为实验室检测。P7第4.0.12条:“本章所规定的检验项目应为型式检验项目, 型式检验报告有效期为2年”。需要说明得是,因系统与墙面粘结不是满粘,固定件也无法按比例缩小,因此无法进行现场检测。3面砖拉拔应按国家项关规范执行。由于外保温是以整个系统支持面砖拉拔0.4MPa的数值,这就要求检测进行切割时,不应有丝毫对保温系统面层的
5、破坏。按常规做法,检测时应通知我方共同参加,如需切割,为确保不损伤保温系统,建议对面砖粘结剂保留0.50.8不切透,最好由我方施工人员进行切割操作。4. 拉拔检测的时间安排:晴天3日后。5.过程报验:隐蔽工程报验:主要内容:粘贴挤塑板的平整度、垂直度,固定件的布置。峻工报验:表面平整度、垂直度。6.过程控制:五、 项目组织机构图及劳动力组织安排(一)项目组织机构图项目负责人:现场负责人:技术负责人:施工责人:技术负责人:施工负责人:(二)劳动力组织安排1 根据经验,一般每人每天完成成品(大小工均计)工作量7-8平方米,该工程外墙面积约 12000 平方米,业主工期要求 10 天,我公司争取用
6、10 天完成。 我公司实际劳动力安排按楼层墙面基层抹灰完成并干燥验收合格后逐次进场。2 施工人员组织划分及工作安排对每个工作面,施工人员在贴板及抹灰时, 一般以两人一小组为宜。所占工位幅面为不含门窗的8-10米,含门窗高的5-6米,视具体情况而定,设2人小组专门从事钻眼及固定件安装工作。界面剂及聚合物砂浆由专人搅拌及运送。(三)施工机械表施工机械表数量厂家12kg电锤4博世BOSCH2电动螺丝刀3博世BOSCH3搅拌机3国产4打磨机2博世BOSCH5分割缝切割机1田岛6挤塑板切割机1田岛7冲击钻头10*160100国产8米字螺旋转头No.310世达9搅拌器3国产10100米拉线盘411地拖插座
7、(30米)612钢锯113钢锯条214美工刀4015刀片10盒16砂纸No.310017卷尺4018吊锤419靠尺4020塞尺221墨斗222抹子3023油灰刀2024阴阳角抿子2套25铁锤426毛刷227滚筒4四、施工进度计划表工程名称:翠屏国际外墙外保温工程自 月 日起施工工期施工内容 123456789101112131415准备工序S25厚挤塑板粘贴固定件施工 面层施工其它工序验收晴雨表注: 1.计划按一幢楼交出工作面2 .因人力不可抗拒因素顺延3 .晴雨表4 .该进度表由施工人员进场施工面展开等条件具体编制5.进入面层施工前,脚手架必须满足要求,架上竹板最大间距不大于50公分五、施工
8、方法(一) 施工条件:基本要求:施工面、施工环境应具备的条件必须提供符合国家安全规范的施工环境。对施工主体的要求,水泥砂浆找平层已做好,基层墙面应干燥并已验收合格。各种管线、预留孔洞、支架已安装到位。由于薄抹面层外保温系统,抹面层和饰面层尺寸偏差很大程度取决于基层。因此,基层的尺寸偏差必须经多方验收合格。1、对脚手架的要求,符合(建标JGJ130-2001 J84-2001)规范:距墙体距离不大于120-150,满铺脚手板,安全防护网齐全。2、材料准备材料的验收、存放 和运输应符合有关要求,并分类挂牌存放,挤塑板成包平放,聚合物沙浆和界面剂存放要注意防雨防潮,网格布、固定件也应防雨存放。要求施
9、工现场提供必备的仓库。(仓库面积:120平方米,具体安排与业主协商)3、水、电到位,办公、仓库、施工队吃住安排妥善。4、基层墙体参照中华人民共和国行标标准JGJ144-2004 J408-2005的工程验收要求:“薄抹面层外保温系统抹面层和饰面层尺寸偏差取决于基层和板粘贴尺寸的偏差,由于薄抹面层和饰面层厚度很薄,只有当保温层的尺寸偏差符合建筑装饰装修工程质量验收规范GB50210-2001规定时,才能做到抹面层和饰面层尺寸偏差符合规定。保温层的尺寸偏差又与基层有,本规程第5.0.5条已规定,除外,外保温工程的施工应在基层施工质量验收合格后进行。”经过工程验收达到国家验收质量标准的结构承重墙面或
10、非承重墙面在找平层施工完毕后,待找平层干燥并已验收合格,进行外墙保温施工的基层墙面的尺寸偏差应符合表1的规定:GB 50210-2001 一般抹灰的允许偏差和检查方法 表1项 次项 目允许偏差(mm)检查方法普通抹灰高级抹灰1立面垂直度43用2m垂直检测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5线,不足5拉通线,用钢直尺检查5墙裙、勒脚上口直线度43拉5线,不足5拉通线,用钢直尺检查注:1)普通抹灰,本表第3项阴阳角方正可不检查; 2)顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。检验批按下列规定划分: 室外抹灰每5001000应
11、划分为一个检验批,不足500也应划为一个检验批. 室内抹灰每50个自然间(大面积房间和走廊按抹灰面积30为一间)应划为一个检验批.不足50间也应划为一个检验批. 检查数量应符合下列规定: 室外每个检验批每100应至少抽查 一处,每处不得小于己于10 室内每个检验批应至少抽查 10%,并不得少于3间;不足3间应全数检查.对于未达到以上标准的墙体应按以下方法进行处理:对新建工程,必须彻底清除基层表面浮灰、涂料、油污、空鼓及风化物等影响粘结强度的材料,墙面平整度超差部分应剔凿或用1:3的水泥砂浆修补。5、门窗口(1) 门窗洞口经验收,洞口尺寸位置达到设计和质量要求;门窗或辅框已安装完毕(特殊情况另商
12、)。6、窗的保温门窗的保温要按要求做特别的处理,应严格按照设计要求施工,具体做法参见节点图。7、伸缩缝和装饰缝伸缩缝的最大间距应符合设计要求或与设计单位协商确定,应同建筑设计师协调好伸缩缝和装饰缝的具体位置,具体做法可参见节点图。8、预埋管道各种与外墙有关的管线、预埋件、落水管卡子、支架等已安装、到位,并预留出外保温的余地。9、环境条件施工现场环境温度和基层墙体表面温度在施工及施工后24小时内均不得低于5C,风力不大于5级,雨天不能施工。为保证施工质量,施工面应避免阳光直射。必要时,应在脚手架上搭设防晒布,遮挡墙面。如施工中突遇降雨应采取有效措施,防止雨水冲刷墙面。经过工程验收达到国家验收质量
13、标准的结构承重墙面或非承重墙面在找平层施工完毕后,待找平层干燥并已验收合格,即可进行外墙外保温施工。10、FEWEISTM系统之外的辅料说明:(1)密封膏:建议采用中性硅酮耐侯密封膏标准:应符合建筑密封膏(JC48248492)颜色:根据需要可选用黑色、灰色、白色或者其它颜色(2)发泡聚乙烯膨胀棒:根据分隔缝间距大小定其直径,一般为缝宽的1.3倍,市场采购。 (3)饰面材料的要求: 涂料:选用水溶性高弹浅色涂料,性能应符合建筑涂饰工程施工及验收规程(JGJ/T29-2003)标准要求,底涂和腻子,必须为水溶性弹性腻子和水溶性弹性底涂。饰面砖施工:使用专用粘结剂,粘结厚度4(二) 施工工序流程根
14、据现场提供足够工作面及进度安排施工: 单体面积较小的楼一般为一次交付施工面, 单体面积较大的楼可分三次交付我方施工,每次交付量约为该幢楼30%。一般一幢楼之间粘贴挤塑板,安装固定件、打磨,面层砂浆三道主要工序之间分为多组,组与组之间形成流水;各工序由专业专人施工;确保质量。固定件的钻孔安装,必须在粘贴挤塑板8-12小时之后进行。每次交付的工作面我方施工挤塑板粘贴必须由下而上进行,面层砂浆必须由上而下进行。工序流程图(三)各道工序施工详细说明及要求1 基层处理(1) 必须彻底清除基层表面浮尘、涂料、油渍、脱模剂、空鼓及风化物等影响粘结强度的材料。(2) 对基层墙体,局部用2m靠尺检查,最大偏差小
15、于4mm,落差部分应剔除或用1:3掺建筑胶的水泥沙浆修补平整。(3) 为增强挤塑板与基层及保护面层的结合力,应在挤塑板表面涂刷界面剂,然后再用聚合物沙浆作粘结剂或抹面层聚合物砂浆保护层。2 弹控制线根据建筑立面设计和外墙外保温技术要求在门窗大阳角等处弹出水平垂直控制线。外墙面伸缩缝及装饰线位置与业主.监理.协商后,有业主.监理指定位置施工。3 挂基准线(1) 在建筑外墙大角(阴、阳角)及其他控制部位必须要挂出垂直基准控制线,弹出水平控制基线。(2) 施工过程中每层适当挂水平线以控制挤塑板的垂直度和平整度。4 配制专用粘接剂(1) 使用一只干净的铁皮搅拌桶倒入五份干混沙浆,加约一份的水,注意应边
16、加水边搅拌,然后用手持式电动搅拌器搅拌约五分钟,直到搅拌均匀,且稠度适中为止。保证聚合物沙浆有一定粘度。(2) 以上工作进行完成之后,应将配好的沙浆静置5分钟,再搅拌即可使用。调好的沙浆宜在一小时内用完。(3) 注意:本系统聚合物沙浆只需加入净水,不能加入其他添加剂如:水泥.沙.防冻剂及其他聚合物等。5 翻包网格布凡挤塑板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧),门窗洞口处,都应做网格布翻包处理,具体做法见节点图。6粘贴挤塑板(1) 非标准尺寸和局部不规则处可用电热丝切割器或工具刀现场切割,尺寸允许偏差为1.5mm,大小面垂直整块墙面的边角处应用尺寸超过300mm的挤塑板。(2)
17、在挤塑板表面(单面)涂刷一道专用界面剂,待晾干后即可涂抹聚合物沙浆。(3) 采用条点法粘贴挤塑板:用抹子在每块挤塑板已涂刷过界面剂的一面周边涂抹宽30-50mm,从边缘向中间逐渐加厚专用聚合物沙浆,最厚处达10mm,然后再在挤塑板上抹9个点梅花布置,确保挤塑板粘结面积在30%。(4) 涂好灰后立即将挤塑板贴到墙上,并用2m靠尺将其挤压找平,保证其垂直度.平整度和粘接面积符合要求。碰头处不得抹粘结沙浆,每贴完一块,应及时清除挤出的沙浆。板与板之间要挤紧,不得有缝,板缝超出1.5mm时用挤塑板片填塞实,并打磨平整。拼缝高差不大于1.5mm,否则应用打磨器打磨平整。(5) 施工时挤塑板应水平粘贴,大
18、面上下两排挤塑板应竖向错缝板长1/2,保证最小错缝尺寸不小于200mm .(6) 在墙拐角处,应先排好尺寸,裁切挤塑板,使其粘贴时垂直交错连接,保证拐角处顺直且垂直。(7) 在粘贴窗框四周的阳台和外角阳台时,应先弹出基准线,作为控制阳台角上下数值的依据。7.装固定件(1) 待挤塑板粘贴牢固,一般在8小时后,按设计要求的位置用电锤钻孔,锚固深度为50mm,钻孔深度为60mm。(2) 位置固定件个数:七层及以下按施工方案p19图1所示;八层至十八层(含十八层)按施工方案p19图2所示;十九至二十八层(含二十八层)按施工方案p19图3所示;二十九以上按施工方案p19图4所示 1固定件加密:阳角、檐口
19、下、门窗洞口四周应加密,距基层边缘不小于60mm,间距不大于300mm。2自攻螺丝应用电动螺丝刀拧紧并将工程塑料膨胀钉的帽子与挤塑板表面齐平或略拧入一些,确保膨胀钉尾部回拧使之与基层充分锚固。8划分格凹线条(1) 根据以弹好的水平线和分格尺寸用墨斗弹出分格线的位置。竖向分格线用线锤或经纬仪校正垂直。(2) 按照已弹好的线,在挤塑板的适当位置按好定位靠尺,使用专用开槽机将挤塑板切成凹口,凹口处挤塑板的厚度不能小于15mm。(3) 对不顺直的凹口要进行修理。9打磨找平(1) 在固定件施工完毕后,对挤塑板接缝不平应用衬有平整处理的粗砂纸打磨,打磨动作宜为轻柔的四周运动,不要沿着挤塑板接缝平行的方向打
20、磨。(2) 磨后应用刷子或压缩空气将打磨操作产生的碎屑、其他浮灰清理干净。(3) 对挤塑板粘贴不平低凹处,应用面层聚合物砂浆找平。找平前应刷界面剂,10抹聚合物沙浆面层(第一层)在挤塑板表面薄薄的涂刷一道界面剂,待晾干后,将聚合物沙浆均匀地抹在挤塑板上。11铺装钢丝网(1) 抹聚合物沙浆后铺装钢丝网。(2) 钢丝网应按工作面的长度要求剪裁,水平、垂直接缝为对接以U形卡固定,接缝处以200网格布加强。(3) 门.窗洞口内侧周边与大墙形成的45阳角部分各加一层300mm200mm网格布进行加强,大面钢丝网搭接在门窗洞口周边的网格布上。(4) 对于窗口.门口及其它洞口(除空调、油烟机洞口)四周的挤塑
21、板端头应用钢丝网和聚合物沙浆包住,也只有此时,才允许挤塑板边涂抹粘结沙浆。(5) 将大面钢丝网沿水平方向绷直拉平,并将弯曲的一面朝里,局部凸出部分用U形卡固定,用抹子由中间向上.下两边抹平,使其紧贴底层聚合物沙浆。局部搭接处可用聚合物浆补充原聚合物沙浆不足处,以盖住钢丝网为准,不得使钢丝网皱折、空鼓、翘边。12抹面层聚合物沙浆(面层收光)压入钢丝网后待沙浆干至不粘手时,抹面层聚合物沙浆,抹灰厚度以盖住网格布为准,约1mm左右。使砂浆保护层总厚度为6.57.5左右。13补洞及修理在刷涂料前,应尽量将与墙体的连接的脚手架拉子改至门窗洞口处,如无法更改,则按以下方案施工。(1) 当脚手架与墙体的连接
22、拆除后,应立即对不起连接作用的孔洞进行填补,对墙体孔洞用相同的基层墙体材料进行填补,并用水泥沙浆抹平。(2) 根据孔洞尺寸切割挤塑板并打磨其边缘部分,使之能紧密填入孔洞处,并在挤塑板两面刷界面剂。(3) 待水泥沙浆表层干燥后(7天干燥期),将此挤塑板表面涂上厚30-50mm的粘结砂浆,并注意不要在其四周边沿涂聚合物砂浆。将挤塑板塞入,粘在基层上。(4) 一块钢丝网,其大小应能覆盖整个修补区域。(5) 将挤塑板表面涂聚合物砂浆,压入钢丝网,待表面至少不粘手时,在涂抹一遍聚合物砂浆。注意修补过程中不要将聚合物砂浆涂到周围的表面涂层上。14面砖外饰面(1) 涂料选用水溶性高弹浅色涂料,性能应符合,建
23、筑涂料标准要求,若使用底涂和腻子,亦为水溶性底涂和弹性腻子。(2) 待基层墙面达到涂料施工的要求方可进行涂料施工,施工方法与普通墙面涂料施工工艺相同。(3) 面砖:性能及施工保证应有供应商确认。面砖粘贴必须使用瓷砖粘结剂,粘贴厚度4(四)特殊部位、节点处理大样图瓷砖粘贴施工的两种方法六、质量保证措施(一)保证项目(1) 挤塑板、网格布的规格和各项技术指标,聚合物砂浆的配置及原料的质量,必须符合本规程及欧文斯科宁标准的要求。检验方法:检查出厂合格证。(2) 聚合物砂浆与挤塑板必须粘结紧密、无脱层。检验方法:观察和用手推拉检查。观察检查。检查数量:按楼层每20m长抽查一处,但每层不少于3处。(3)
24、 聚合物砂浆与挤塑板必须粘结紧密,无脱层、空鼓。面层无爆灰和裂缝。检验方法:用小锤锤击和观察检查。检查数量:按楼层每20m长抽查一处,但每层不少于3处。(二)基本项目(4) 每块挤塑板与基层面的总粘结面积约30%。检验方法:尺寸检查取其平均值。检查数量:按楼层每20m长抽查一处,但每层不少于3处,每处检查不少于2块。注意:检查应在粘结剂凝结前进行。(5) 工程塑料固定膨胀塞部分进入结构墙体应不小于50mm。检验方法:推出自攻螺丝,观察检查。检查数量:按楼层每20m长抽查一处,但每层不少于3处,每处检查不少于2块。(6) 挤塑板碰头不抹粘结剂。 检验方法:观察检查。检查数量:按楼层每20m长抽查
25、一处,但每层不少于3处,每处检查不少于2块。 (4)网格布应横向铺设,压贴密实,不能有皱折、翘曲、外露等现象,搭接宽度左右不得小于100mm,上下不得小于80mm.检验方法:观察及尺量检查。检查数量:按楼层每20m长抽查一处,但每层不少于3处,每处检查不少于2块。 (5)抹聚合物砂浆前检查界面剂是否已刷过。 检验方法:观察并触摸检查是否有粘手感。检查数量:按楼层每20m长抽查一处,但每层不少于8处。(三)允许偏差挤塑板安装允许偏差及检查方法项次项目允许偏差(mm)检查方法1表面平整4用2m靠尺和楔形塞尺检查2垂直度每层5用2m拖线板检查全高H/1000且不大于20用经纬仪或吊线和尺量检查3阴、
26、阳角垂直度2用2m拖线板检查4阴阳角方正度2用200mm方尺和楔形塞尺检查5接缝高度2用直尺和楔形塞尺检查 注:1.H为墙全高。2.保温墙面层执行国家标准,建筑工程施工质量验收统一标准(GB50300-2001), 建筑装饰装修工程质量验收规范(GB 50210-2001)。GB 50210-2001 一般抹灰的允许偏差和检查方法 表1项 次项 目允许偏差(mm)检查方法普通抹灰高级抹灰1立面垂直度43用2m垂直检测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5线,不足5拉通线,用钢直尺检查5墙裙、勒脚上口直线度43拉5线,不足5拉通线,
27、用钢直尺检查注:1)普通抹灰,本表第3项阴阳角方正可不检查; 2)顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。A检验批按下列规定划分:室外抹灰每5001000应划分为一个检验批,不足500也应划为一个检验批.室内抹灰每50个自然间(大面积房间和走廊按抹灰面积30为一间)应划为一个检验批.不足50间也应划为一个检验批. B检查数量应符合下列规定: 室外每个检验批每100应至少抽查 一处,每处不得小于己于10 室内每个检验批应至少抽查 10%,并不得少于3间;不足3间应全数检查.七重要说明:本施工方案按国家相关规范、欧文斯科宁公司外墙外保温系统的工艺流程、及本公司的多年现场施工经验,结合与中
28、惠(南京)房地产开发有限公司的合同约定,综合本系统所有材料的特性,编制该工程施工方案。该方案一经通过业主、监理、承包方的审核,本公司的施工将严格按该方案的质量要求、进度要求、工艺要求、材料用量控制以及安全和文明施工要求执行。业主、监理、承包方等相关单位也应依此据对我方进行监督、审核。分割缝、装饰缝待定。 八、 重点控制:(1) 挤塑板与基层面的总粘接面积(2) 挤塑板拼缝间隙近似于0。(3) 固定件布置,根据楼层不同严格按P19页节点图布置,但打孔遇钢筋时,允许在原定位直径30范围内改打。(4) 聚合物砂浆保护层总厚度约为 (5) 挤塑板安装允许偏差及检查方法项次项目允许偏差(mm)检查方法1
29、表面平整4用2m靠尺和楔形塞尺检查2垂直度每层5用2m拖线板检查全高H/1000且不大于20用经纬仪或吊线和尺量检查3阴、阳角垂直度2用2m拖线板检查4阴阳角方正度2用200mm方尺和楔形塞尺检查5接缝高度2用直尺和楔形塞尺检查九、成品保护措施1. 加强成品保护教育,提高施工人员的成品保护意识,贯彻成品保护条例。2. 施工中各专业工种紧密配合,合理安排工序,严禁颠倒工序作业。3. 对已施工完的保温墙面,不得随意开凿孔洞。4. 不得在挤塑板上放置易燃及溶剂性化学物品,不得在上面进行电气焊工作业。5. 防止重物撞击墙体,如拆除脚手架严禁将窗户作为脚手架支点或固定点使用,防止被脚手架砸碰损坏。防止门
30、窗位移变形。6. 抹灰时,注意不要污染门窗表面。十、安全文明施工(一)、施工现场安全、消防规定为维护现场正常工作次序,加强施工现场的安全、防火、治安、卫生等管理,确保国家和人民生命财产的安全,根据上级部门有关精神和要求,结合工程的实际情况,特制订以下安全管理处罚条例。1. 凡进入施工现场人员必须严格执行有关施工现场安全、防火、治安、卫生等制度。2. 进入施工现场人员,必须戴好安全帽,高空作业必须系好安全带,违者每人一次罚款10-20元。3. 严禁穿拖鞋,高跟鞋、背心、短裤和酒后进入施工现场等违章行为,违者每人一次罚款20-50元。4. 严禁违章用电(如擅自使用电炉,乱按乱拉电源,灯具烘烤衣物、
31、取暖)一经发现,没收电炉并处罚款50-100元。5. 认真贯彻执行“预防第一,消防结合”的消防方针.6. 现场的施工照明灯,设备电源必须有专人负责定期检查。7. 对现场设有的消防设施(灭火机、消防桶、沙桶、水源等)任何人不得随意移动、损坏、转作它用。8. 施工现场禁火区(含所有仓库)必须设立禁火标志或围栏,任何人不得违反规定,装修区域严禁吸烟。9. 现场危险品仓库房,应选用远离火源的安全地带,危险品分类存放,严格控制存放量,一般库房照明应选用60W的白轵灯泡.10. 现场临时电器设备开关,线路照明灯具要定期检查后使用。11. 严禁在施工现场内随地大小便,乱抛垃圾,严禁在禁火区吸烟,违者每人一次
32、罚款100-200元。12. 严禁在工地内打架、斗殴、聚众闹事和盗窃公私财务及利用挪用破坏消防器材和设备,违者每人一次罚款200-1000元,情节严重者移交公安机关处理。13. 高空作业人员不准将任何物品和杂物往下乱扔,违者每人一次罚款50-200元,违者如造成伤亡事故后果自负.14. 对违反安全制度违章指挥的人员,造成伤亡事故,其后果由指挥人自负。15. 施工安全技术交底不完善或没有的,一切由现场负责人自己负担,并对每个人罚款200-500元。16. 凡是在工地现场检举、抓获盗窃公私财物材料、设备、工具及现场随地大小便的,按有关处罚的80%进行奖励,对防止现场火灾事故、安全事故的有功人员另行
33、重奖。17. 对发生安全事故的个人没有按规定作业一切后果自负。18. 本处罚条例望各班组遵照执行,如有违反我队将按条例执行处罚,其罚款在个人工资扣除。(二) 施工现场安全生产规定1. 认真贯彻“安全第一,预防为主”的安全方针,执行“谁管生产,谁就管安全,抓生产必须抓安全”的责任制。2. 进入现场必须正确使用安全“三保一触”3. 正确使用个人防护用品,严禁穿汗衫、背心、短裤、拖鞋和酒后进入施工现场投入作业,真正做到文明施工。4. 高空作业必使用工具包携带工具,严禁上下抛丢料具。5. 使用梯子时必须保证站稳,梯腿与地面夹角60度70度,并要有防滑,连档保险,禁止两人同立一面,梯面作业。6. 各用电
34、动机械设备,必须设有可靠、有效接地或接零保护。7. 非电气专业人员,严禁使用、玩弄机电设备,必须专人操作。8. 施工现场的危险区域,电气开关负压设备,现场仓库等必须设有醒目警示牌和围栏,对现场所有的警示牌围栏设施,任何人不得随意拆除或移动。(三) 施工现场卫生规定1、 施工现场必须卫生整洁,文明施工做到场容场貌整洁,施工现场地落手清。2、 施工现场材料、半成品必须堆放整齐,半成品堆放必须有地面铺设纸板或其他材料,零边料堆放现场要同样如此。3、 任何人不得随意在施工现场便溺,堆、倒垃圾,杂物应随时处理。4、 施工现场宿舍应清洁、整齐、通风良好、采光明亮。5、 现场的材料、工具必须摆放整齐,专人保管。6、 做好现场食堂卫生管理,环境清洁,餐具卫生消毒,生、熟食物分开储存,杜绝食物中毒事故发生。
