1、目 录第一节 工程概况第二节 编制依据第三节 施工计划3.1施工进度计划3.2材料、设备计划第四节 施工工艺技术4.1技术参数4.2工艺流程4.3施工方法4.3.1主杆基础4.3.2立杆设置4.3.3大横杆、小横杆设置4.3.4剪刀撑4.3.5脚手板、脚手片的铺设要求4.3.6防护栏杆4.3.7连墙件4.3.8架体内封闭4.4检查验收第五节 施工安全保证措施5.1组织保障5.2技术措施5.3脚手架搭设安全技术措施5.4脚手架拆除安全技术措施5.5质量保证及注意事项5.6文明施工5.7应急预案5.8监测监控第六节 劳动力计划第七节 相关图纸附件一:计算书一、参数信息二、大横杆计算三、小横杆计算四

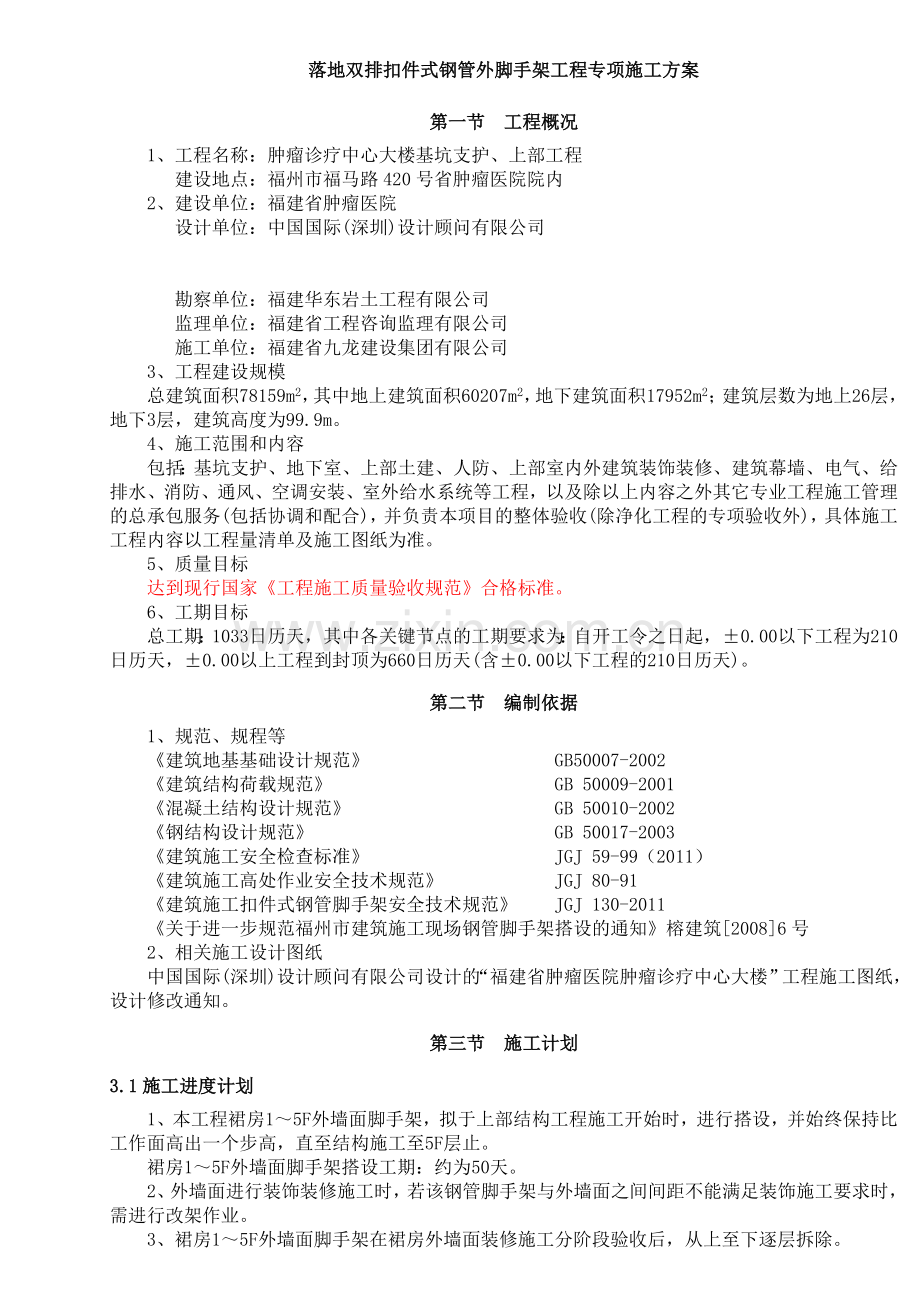

2、、扣件抗滑力计算五、脚手架立杆荷载计算六、立杆稳定性计算七、最大搭设高度计算八、连墙件稳定性计算九、立杆地基承载力计算十、地下室顶板强度验算落地双排扣件式钢管外脚手架工程专项施工方案第一节 工程概况1、工程名称:肿瘤诊疗中心大楼基坑支护、上部工程建设地点:福州市福马路420号省肿瘤医院院内2、建设单位:福建省肿瘤医院设计单位:中国国际(深圳)设计顾问有限公司 勘察单位:福建华东岩土工程有限公司监理单位:福建省工程咨询监理有限公司施工单位:福建省九龙建设集团有限公司3、工程建设规模总建筑面积78159m2,其中地上建筑面积60207m2,地下建筑面积17952m2;建筑层数为地上26层,地下3层
3、,建筑高度为99.9m。4、施工范围和内容包括:基坑支护、地下室、上部土建、人防、上部室内外建筑装饰装修、建筑幕墙、电气、给排水、消防、通风、空调安装、室外给水系统等工程,以及除以上内容之外其它专业工程施工管理的总承包服务(包括协调和配合),并负责本项目的整体验收(除净化工程的专项验收外),具体施工工程内容以工程量清单及施工图纸为准。5、质量目标达到现行国家工程施工质量验收规范合格标准。6、工期目标总工期:1033日历天,其中各关键节点的工期要求为:自开工令之日起,0.00以下工程为210日历天,0.00以上工程到封顶为660日历天(含0.00以下工程的210日历天)。第二节 编制依据1、规范
4、、规程等建筑地基基础设计规范 GB50007-2002建筑结构荷载规范 GB 50009-2001混凝土结构设计规范 GB 50010-2002钢结构设计规范 GB 50017-2003建筑施工安全检查标准 JGJ 59-99(2011)建筑施工高处作业安全技术规范 JGJ 80-91建筑施工扣件式钢管脚手架安全技术规范 JGJ 130-2011关于进一步规范福州市建筑施工现场钢管脚手架搭设的通知榕建筑20086号2、相关施工设计图纸中国国际(深圳)设计顾问有限公司设计的“福建省肿瘤医院肿瘤诊疗中心大楼”工程施工图纸,设计修改通知。第三节 施工计划3.1施工进度计划1、本工程裙房15F外墙面脚
5、手架,拟于上部结构工程施工开始时,进行搭设,并始终保持比工作面高出一个步高,直至结构施工至5F层止。裙房15F外墙面脚手架搭设工期:约为50天。2、外墙面进行装饰装修施工时,若该钢管脚手架与外墙面之间间距不能满足装饰施工要求时,需进行改架作业。3、裙房15F外墙面脚手架在裙房外墙面装修施工分阶段验收后,从上至下逐层拆除。裙房15F外墙面脚手架拆除工期:约为25天。具体进度安排详见施工组织设计“图5.1 施工进度计划网络图”。3.2材料、设备计划1、钢管(1)选用外径为48mm,壁厚为3.5mm的钢管(按483.0进行受力计算)。搭设脚手架的钢管应采用现行国家标准直缝电焊钢管GB/T13793或
6、低压流体输送用焊接钢管GB/T3092中规定的3号普通钢管,其质量符合现行国家标准碳素结构钢GB/T700中Q235A钢的规定,每根钢管的最大质量不应大于25kg。新用的钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,不得有严重的锈蚀、麻坑、打孔、弯曲、压扁,不应有裂纹分层和硬弯,以免影响承载力;钢管端部不得有气割,端面不平整不得作为立杆使用,否则在对接扣件部位出现弯曲,易失稳。钢管要有产品质量合格证、质量检验报告。钢管材质检验方法应符合现行国家标准金属拉伸试验方法GB/T228的有关规定。质量和钢管外径、壁厚、端面等的偏差应符合建筑施工扣件式钢管脚手架安全技术规
7、范JGJ130-2001的有关规定,必须涂有防锈漆。(2)旧钢管表面锈蚀深度、和钢管的弯曲变形应符合建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001的有关规定。钢管内外两面的锈蚀深度之和不得0.50mm。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取3根,在每根锈蚀严重部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。钢管上严禁打孔。各种杆件在端部时钢管弯曲5mm(L1.5m);立柱时钢管弯曲12mm(3mL4m)或20mm(4mL6.5)栏杆及支撑体系时钢管弯曲30mm(L6.5m)。2、扣件扣件为可锻铸造扣件,应符合建设部钢管脚手扣件标准GB15831的要求,由有扣件生
8、产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧扭力矩达4065Nm时不得破坏。旧扣件在使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新、旧扣件均应进行防锈处理。3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。底排立杆、扫地杆均漆红白相间色。4、脚手板、脚手片采用符合有关要求。5、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.61.8m的单张网重量
9、在3kg以上,颜色应满足环境效果要求,选用绿色。要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证。6、连墙件材料采用钢管,其材质应符合现行国家标准碳素钢结构GB700-88中Q235-A钢的要求。7、水平加固杆、封口杆、扫地杆、剪刀撑及脚手架转角处的连接杆等采用483.5mm焊接钢管,其材质在保证可焊性的条件下应符合现行国家标准碳素结构钢GB/T700中Q235A钢的规定,相应的扣件规格也应为48mm。主要材料参数表【钢管落地脚手架】钢管483.5mm扣件配套脚手板竹笆片脚手板安全网密目式安全网,网目应满足2000目/100cm2,阻燃第四节
10、施工工艺技术4.1技术参数【钢管落地脚手架】脚手架排数双排大小横杆布置大横杆在上搭设高度(m)24.25m(裙房15F)立杆型号483.5mm立杆纵距(m)1.5立杆横距(m)1.05立杆步距(m)1.8连墙件布置方式一步二跨施工均布荷载(kN/m2)3同时施工层数1脚手板铺设层数每步满铺地区福州市基本风压(kN/m2)0.74.2工艺流程1、落地脚手架搭设的工艺流程为:场地平整、清理基础承载力验算、加固、材料配备定位设置通长脚手板、底座纵向扫地杆立杆横向扫地杆小横杆大横杆(搁栅)剪刀撑连墙件铺脚手板扎防护栏杆扎安全网。4.3施工方法1、定距定位根据构造要求在建筑物四角用尺量出内、外立杆离墙距
11、离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。2、在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。其余按一下构造要求搭设。4.3.1主杆基础1、本工程裙房15F外墙脚手架部分设置在室外回填夯实土面(相对标高暂定为-0.8m)上,为保证架体的整体稳定性,避免不均匀沉降,立杆基础为室外回填夯实地面上做100mm厚C15素砼垫层。(1)基坑周边用粘性土分层回填夯实,对地面不平较低处,采用素土夯
12、实找平。然后在回填夯实土层面上做100mm厚C15素砼垫层,并向周边外放0.5%的排水坡,保证排水畅通。(2)外架基础外侧考虑设置排水沟,防止基础积水。(3)沿脚手架搭设区域的立杆底设置底座,并下垫通长的5cm厚150mm宽垫木(每根长度约为2m),作为外脚手架立杆基础垫木,垫木沿建筑物周边连续设置。(4)地基承载能力能够满足外脚手架的搭设要求。(具体计算数据参阅脚手架计算书)。2、本工程裙房15F外墙脚手架部分设置在地下室室外顶板面(板面相对标高为-0.8m)上,顶板砼强度等级C35,其强度经验算能够满足承载裙房15F外墙脚手架传递的荷载。(验算数据详见脚手架计算书)4.3.2立杆设置1、立
13、杆采用对接接头连接,立杆与大横杆采用直角扣件连接。接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm,采用搭接连接时,搭接部位结扎不少于2道。3、上部单立杆与下部双立杆交接处,采用单立杆与双立杆之中的一根对接连接。主立杆与辅立杆采用旋转扣件连接,扣件数量不应少于2个。立杆底部应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。4、立杆的垂直偏差应控制在不大于架高的1/400。4.3.3大横杆、小横杆设置1、大横杆在脚手架高度方向的间距按上表步距取值,以便立网挂设,大横杆置于立杆里面,每侧外伸长
14、度为150mm左右。2、外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。3、脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。4.3.4剪刀撑脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于3个旋转扣件固定。剪刀
15、撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。4.3.5脚手板、脚手片的铺设要求1、脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆间应满铺脚手板,无探头板。2、满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。3、脚手片须用1214#铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。4.3.6防护栏杆1、脚手架外侧使用建设主管部门认证合格的绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。2、选用18铅丝张挂
16、安全网,要求严密、平整。3、脚手架外侧必须设1.2m高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。4、脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m的防护栏杆和30cm高踢脚杆。4.3.7连墙件1、脚手架与建筑物按计算书中连墙件布置要求设拉结点。楼层高度超过4m,则在水平方向加密,如楼层高度超过6m时,则按水平方向每6m设置一道斜拉钢丝绳。2、拉结点在转角范围内和顶部处加密,即在转角1米以内范围按垂直方向每3.6m设一拉结点。3、拉结点应保证牢固,防止其移动变形,且尽量设置在外架大小横杆接点处。4、外墙装饰阶段拉结点,也须满足上述要求
17、,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结,以确保外架安全可靠。5、刚性连墙件构造示意图刚性连接连墙件用483.5 的钢管,其与脚手架的连接采用直角扣件,连墙件通过预先埋设的50穿墙套管穿过结构外墙,在结构墙体内外各用一根通长架管锁紧,连墙件尽量靠近主节点,偏离主节点不大于300mm。连墙件中的连墙杆尽量呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不得采用上斜连接;当脚手架暂时不能设置连墙件时可搭设抛撑,抛撑采用通长杆与脚手架可靠连接,与地面成4560夹角。4.3.8架体内封闭1、脚手架的架体里立杆距外墙体净距为200mm,如因结构设计的限制大于200mm的
18、必须增设加密钢管,铺设站人片,站人片设置平整牢固。2、脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。3、施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。4.4检查验收1、脚手架搭设完毕或分段搭设完毕,应按规定对脚手架工程的质量进行检查,经检查合格后方可交付使用。外脚手架分段验收严格按建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001第八节及JGJ59-99中“外脚手架检查评分表”,所列项目和施工方案要求的内容进行检查。填写验收记录单,并由搭设人员、安全员、施工员、项目经理签证,方能交付使用。2、高度在20m及20m以下的脚手架,应由单位工程负责人组织技术安全人员进
19、行检查验收。高度大于20m的脚手架,应由上一级技术负责人随工程进行分阶段组织单位工程负责人及有关的技术人员进行检查验收。3、验收时应具备下列文件:(1)根据编制依据相关文件法规要求所形成的施工组织设计文件。(2)脚手架构配件的出厂合格证或质量分类合格标志。(3)脚手架工程的施工记录及质量检查记录。(4)脚手架搭设过程中出现的重要问题及处理记录。(5)脚手架工程的施工验收报告。4、脚手架工程的验收,除查验有关文件外,还应进行现场检查,检查应着重以下各项,并记入施工验收报告。(1)构配件和加固件是否齐全,质量是否合格,连接和挂扣是否紧固可靠。(2)安全网的张挂及扶手的设置是否齐全。(3)基础是否平
20、整坚实、支垫是否符合规定。(4)连墙件的数量、位置和设置是否符合要求。(5)垂直度及水平度是否合格。第五节 施工安全保证措施5.1组织保障1、根据工程特点,组建项目经理部,实行项目经理负责制。2、项目经理部配备:项目经理、项目技术负责人、生产负责人、施工员、质检员、安全员、材料员、注册造价工程师(或预算员)、机管员、试验员。项经部组织机构及人员配备图项目技术负责人项目经理各专业施工班组材 料 员注册造价师(或预算员)土建施工员安装施工员机管员安 全 员质检员试验员生产负责人5.2技术措施1、质量管理目标:加强管理,严格施工、精心操作。加强对每道工序的质量控制工作,采用先进的施工技术,提高工程质
21、量。2、建立健全的质量保证体系项目经理任组长,项目技术负责人任副组长,由技术、质量、材料等人员为成员,组织质量管理工作,处理重大工程质量事故。项目部配置专职质检员,组织班组自检,开展全面的质量管理工作,按质量保证体系运作。3、建立正常的质检制度和图纸会审、技术交底制度(1)所有施工管理人员要熟悉图纸,审查图纸,在施工前进行图纸会审,了解设计意图,消除设计错误。(2)施工前进行技术交底,内容包括:图纸交底、施工组织设计交底、设计变更、会审交底和各工种的技术交底。(3)项目技术负责人负责进行技术交底;施工员按设计施工参数施工;技术员整理技术资料及处理施工时发生的变更情况,及时与设计单位、建设单位联
22、系;质量员监督施工质量,并作好质量记录,发现问题及时与技术人员联系解决。4、工程实行三级质量管理制度即:各工序班、组自检,交接互检。现场质检员跟班检测;项目技术负责人抽检的管理制度。班组自检、互检和交接检与专职检查相结合,充分尊重质检员的意见。5、执行隐蔽工程检查制度凡隐蔽工程施工时必须进行验收合格签字后才能进行下道工序的施工。6、严格按照施工操作程序施工,前一道工序完工后,必须要由现场施工技术人员检验合格后,才能进行下一道工序的施工。当班结束后,应将施工记录立即提请甲方和监理人员签字认可。7、防火措施(1)建立明火作业动火审批制度。(2)在外架上进行电焊作业时,需由专人进行监护,配备明火器材
23、。电焊作业时,配备电焊斗,防止焊渣飞溅。(3)安全网采用阻燃型产品。严禁在外架上堆放易燃、易爆的物品。5.3脚手架搭设安全技术措施1、技术保障措施(1)架子搭设完毕,用合格密目安全网铺于架子的外围及底部。(2)钢管与扣件进场前应经过检查挑选,所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。每个螺栓的预紧力在4065 Nm之间。(3)架子搭设到10m高度时由架子搭设单位进行自检;架子搭设完毕后由搭设会同使用单位对整个脚手架进行验收检查,验收合格后方可投入使用。(4)该脚手架作为建筑物装饰作业时安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架
24、上;脚手架严禁悬挂起重设备。(5)脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件。2、质量保障措施(1)操作人员作业前必须进行岗位技术培训与安全教育。(2)技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员。(3)脚手架必须严格依据本施工组织设计进行搭设,搭设时,技术人员必须在现场监督搭设情况,保证搭设质量达到设计要求。(4)脚手架搭设完备,依据施工组织设计与单项作业验收表对脚手架进行验收,发现不符合要求处,必须限时或立
25、即整改。3、安全保障措施(1)操作人员必须持有登高作业操作证方可上岗。(2)架子在搭设(拆卸)过程要做到文明作业,不得从架子上掉落工具、物品;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子。(3)在架子上施工的各工种作业人中应注意自身安全(尤其是在卸料平台上的工作人员),不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。(4)雨及六级以上大风等天气严禁进行脚手架搭设、拆除工作。(5)应设专人负责对脚手架进行经常检查和保修。1)在下列情况下,必须对脚手架进行检查。在六级大风和大雨后;停用超过二个月,复工前。2)检查保修项目各主节点处各杆件的安装、
26、连墙件等构造是否符合施工组织设计的要求;扣件螺丝是否松动;安全防护措施是否符合要求。(6)在脚手架上进行电、气焊作业时,必须有防火措施和专人看护。(7)脚手架临街面必须有防止坠物伤人的防护措施。(8)搭拆脚手架期间,地面应设置围栏和警戒标志,严禁非操作人员入内。4、钢管落地脚手架(1)钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于30。(2)外脚手架不得搭设在距离外电架空线路的安全距离内,并做好可靠的安全接地处理。(3)定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。(4)外脚手架严禁钢竹、钢木混搭,禁止
27、扣件、绳索、铁丝、竹篾、塑料篾混用。(5)外脚手架搭设人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋。(6)严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内、外传递平衡。(7)保证脚手架体的整体性,不得与塔吊、施工电梯一并拉结,不得截断架体。(8)结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长和个人,未经同意不得任意拆除脚手架部件。(9)严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3kN/m2,确保较大安全储备。(10)结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过重层
28、。(11)当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。(12)各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。(13)脚手架立杆基础外侧应挖排水沟,以防雨水浸泡地基。5.4脚手架拆除安全技术措施1、拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。作业计划一般包括:拆架的步骤和方法、安全措施、材料堆放地点、劳动组织安排等。2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。4、拆架程序应遵守由上而下,先搭后拆
29、的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。5、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。6、连墙杆(拉结点)应随拆除进度逐层拆除,拆抛撑时,应用临时撑支住,然后才能拆除。7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。8、拆架时严禁碰撞脚手架附近电源线,以防触电事故。9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。10、拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地
30、点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。11、建筑脚手架拆除,应配备各良好的通讯装置。12、输送至地面的杆件,应及时按类堆放,整理保养。13、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。14、如遇强风、雨、雾等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。15、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。5.5质量保证及注意事项1、脚手架必须经过安全员验收合格后方可使用,作业人员必须认真戴好安全帽、系好安全带。2、脚手架的验收和日常检查按照以下规定进行,检查合格后,方允许使用或继续使用:搭
31、设完毕后;连续使用达6 个月;施工中中途停止使用超过15 天,在重新使用之前;在受到暴风或大雨、地震等强力因素作用之后;在使用过程中发现显著变形、沉降、拆除杆件和拉结及安全隐患存在的情况时。3、操作架上严禁集中堆放不必要的施工材料或重大荷载。4、在架子的使用过程中,要做好日常的维护、保养工作,派专门人员定期检查钢管、扣件、脚手板及安全网的使用情况,遇有问题及时解决。5、外观质量安全网总体颜色应当一致,每一立面安全网的颜色不得出现过大色差,安全网挂设必须紧凑,表面绷紧。脚手架钢管颜色一致。5.6文明施工根据脚手架施工的特殊性,结合公司职业健康安全管理手册,要求施工时做到:1、进入施工现场的人员必
32、须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。2、进入施工现场的人员要爱护场内的各种绿化设施和标识牌,不得践踏草坪、损坏花草树木、随意拆除和移动标识牌。3、严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。4、脚手架搭设人员必须是经考试合格的专业架子工,上岗人员定期体检,体检合格者方可发上岗证。凡有高血压、贫血病的、心脏病及其他不适宜高空作业者,一律不得上脚手架操作。5、上架子作业人员上下均应走人行梯道,不准攀爬架子。6、护身栏、脚手板、挡脚板、密目安全网等影响作业班组支模时,如需要拆改时,应由架子工来完成,任何人不得任意拆改。7、脚手架验收合格后任何人不得擅自拆
33、改,如需作局部拆改时,须经技术部同意后由架子工操作。8、不准利用脚手架吊运重物;作业人员不准攀登架子上下作业面;不准推车在架子上跑动;塔吊起吊物体时不能碰撞和拖动脚手架。9、不得将模板支撑、泵送混凝土及砂浆的输送管等固定在脚手架上,严禁任意悬挂起重设备。10、在架子上的作业人员不得随意拆动脚手架的所有拉结点和脚手板,以及扣件绑扎扣等所有架子部件。11、拆除架子而使用电焊气割时,派专职人员做好防火工作,配备料斗,防止火星和切割物溅落。12、脚手板使用时间较长,因此在使用过程中需要进行检查,发现地基下沉、杆件变形严重、防护不全、拉结松动等问题要及时解决。13、要保证脚手架体的整体性,不得与施工电梯
34、等一并拉结,不得截断架体。14、施工人员严禁凌空抛掷杆件、物料、扣件及其他,材料、工具用滑轮和绳索运输,不得乱扔。15、使用的工具要放在工具袋内,防止掉落伤人;登高要穿防滑鞋,袖口及裤口要扎紧。16、脚手架堆放场做到整洁、摆放合理、专人保管,并建立严格领料手续。17、施工人员做到活完料净脚下清,确保脚手架施工材料不浪费。18、运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和钢丝要集中回收处理,应及时整理、检查,按品种、分规格堆放整齐,妥善保管。19、六级以上(含六级)大风、大雪、大雾、大雨天气停止脚手架作业。在冬期、雨期要经常检查脚手板、斜道板、跳板上有无积雪、积水等物
35、,若有则应随时清扫,并要采取防滑措施。5.7应急预案1、目的提高整个项目组对事故的整体应急能力,确保意外发生的时候能有序的应急指挥,为有效、及时的抢救伤员,防止事故的扩大,减少经济损失,保护生态环境和资源,把事故降低到最小程度,制定本预案。2、应急领导小组及其职责应急领导小组由组长、副组长、成员等构成。(1)领导各单位应急小组的培训和演习工作,提高应变能力。(2)当发生突发事故时,负责救险的人员、器材、车辆、通信和组织指挥协调。(3)负责准备所需要的应急物资和应急设备。(4)及时到达现场进行指挥,控制事故的扩大,并迅速向上级报告。3、应急反应预案(1)事故报告程序事故发生后,作业人员、班组长、
36、现场负责人、项目部安全主管领导应逐级上报,并联络报警,组织抢救。(2)事故报告事故发生后应逐级上报:一般为现场事故知情人员、作业队、班组安全员、施工单位专职安全员。发生重大事故时,应立即向上级领导汇报,并在24小时内向上级主管部门作出书面报告。(3)现场事故应急处理施工过程中可能发生的事故主要有:机具伤人、火灾事故、雷击触电事故、高温中暑、中毒窒息、高空坠落、落物伤人等事故。1)火灾事故应急处理:及时报警,组织扑救,集中力量控制火势。消灭飞火疏散物资减少损失控制火势蔓延。注意人身安全,积极抢救被困人员,配合消防人员扑灭大火。2)触电事故处理:立即切断电源或者用干燥的木棒、竹竿等绝缘工具把电线挑
37、开。伤员被救后,观察其呼吸、心跳情况,必要时,可采取人工呼吸、心脏挤压术,并且注意其他损伤的处理。局部电击时,应对伤员进行早期清创处理,创面宜暴露,不宜包扎,发生内部组织坏死时,必须注射破伤风抗菌素。3)高温中暑的应急处理:将中暑人员移至阴凉的地方,解开衣服让其平卧,头部不要垫高。用凉水或50%酒精擦其全身,直至皮肤发红,血管扩张以促进散热,降温过程中要密切观察。及时补充水分和无机盐,及时处理呼吸、循环衰竭,医疗条件不完善时,及时送医院治疗。4)其他人身伤害事故处理:当发生如高空坠落、被高空坠物击中、中毒窒息和机具伤人等人身伤害时,应立即向项目部报告、排除其他隐患,防止救援人员受到伤害,积极对
38、伤员进行抢救。4、应急通信联络负责人及职务姓 名工作职责联 系 电 话项目经理主持施工现场全面工作技术负责人负责组织应急救援协调指挥工作生产负责人协助项目经理做好施工现场日常管理安全员负责应急救援实施工作施工员参与应急救援实施工作质检员材料员造价员保卫人员后勤人员医院救护中心:120;匪警:110;火警:119。通信联系方式应在施工现场和营地的显要位置张贴,以便紧急情况下使用。5.8监测监控1、安全管理(1)搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB 5036考核合格的专业架子工。上岗人员定期体检,合格者方可持证上岗;(2)搭设人员必须戴安全帽、系安全带,穿防滑鞋;(
39、3)脚手架的构配件质量与搭设质量,应按安全技术规范规定进行检查验收,合格后方准许使用;(4)作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、揽风绳、泵送混凝土和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备;(5)当有六级以及六级以上大风和雾、雨天气,应停止脚手架的搭设与拆除作业。雨后架上作业应有防滑措施;(6)脚手架的安全检查与维护,应按安全技术规范进行。安全网应按规定搭设和拆除;(7)在脚手架使用期间,严禁拆除主节点处纵、横水平杆、连墙件、交叉支撑、水平架、加固栏杆和栏杆;(8)不得在脚手架基础及邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准;(9)临街搭设脚手架时,
40、外侧应有防止坠物伤人的防护措施;(10)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;(11)工地临时用电线路的架设及脚手架接地、避雷措施等。应按现行行业标准施工现场临时用电安全技术规范JGJ46-2005的有关规定执行;(12)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。2、日常维护管理要求(1)使用完毕的脚手架架料和构件、零件要及时回收、分类整理,分类存放。堆放地点要场地平坦,排水良好,下设支垫,钢管、角钢、钢桁架和其他钢构件最好放在室内,如果放在露天,应用毡、席加盖、扣件、螺栓及其他小零件,应用木箱。钢筋笼或麻袋、草包等容器分类贮存,放在室内;(2)
41、弯曲的钢管杆件要调直,损坏的构件要修复,损坏的扣件、零件要更换;(3)做好钢铁件的防锈和木制件的防腐处理,钢管外壁在湿度较大地区(相对湿度大于75%),应每年涂刷防锈漆一次;其他地区可两年涂刷一次。涂刷时涂层不宜过厚。经彻底除锈后,涂一度红丹即可。钢管内壁可根据地区情况,每24年涂刷一次,每次涂刷两遍。角钢、桁架和其他铁件可每年涂刷一次。扣件要涂油,螺栓宜镀锌防锈,使用35年保护层剥落后再次镀锌。没有镀锌条件的,应在每次使用后用煤油洗涤并涂机油防锈。木制件应做好防腐处理,钢制件应涂红丹及防锈涂料;(4)搬运长钢管、长角钢时,应采取措施防止弯曲。拆架应拆成单片装运,装卸时不得抛丢,防止损坏;(5
42、)脚手架使用的扣件、螺栓、螺母、垫板、连接棒、插销等小配件极易丢失。在安装脚手架时,多余的小配件应及时收回存放,在拆卸脚手架时,散落在地面上的小配件要及时收捡起来;(6)健全制度,加强管理,减少损耗和提高效益是脚手架管理的中心环节。比较普遍采用的管理办法有两种1)由架子工班(组)管理,采用谁使用、谁维护、谁管理的原则,并建立积极地奖罚制度、做到确保施工需要,用毕及时归库、及时清理和及时维修保养,减少丢失和损耗;2)由材料部门集中管理,实行租赁制。施工队根据施工的需要向公司材料部门租赁脚手架材料,实行按天计费和损坏赔偿制度。第六节 劳动力计划1、为确保工程进度的需要,同时根据本工程的结构特征和外
43、脚手架的工程量,确定本工程外脚手架搭设人员需要1520人,均有上岗作业证书。2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。3、外脚手架的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。4、专职安全生产管理人员搭设过程中,因处在施工高峰期,各施工班组在交叉作业中,故应加强安全监控力度,现场设定若干名安全监控员。水平和垂直材料运输必须设置临时警戒区域,用红白三角小旗围栏。谨防非施工人员进入。同时成立以项目经理为组长的安全领导小组以加强现场安全防护工作,本小组机构组成、人员编制及责任分工如下:
44、(项目经理) 组长,负责协调指挥工作;(施工员) 组员,负责现场施工指挥,技术交底;(安全员) 组员,负责现场安全检查工作; (架子工班长)组员,负责现场具体施工。5、特种作业人员搭设开始时间工期(天)拆除开始时间工期(天)作息时间(上午)6:0012:00作息时间(下午)13:3018:00架子工(人)18其它工种(人)7第七节 相关图纸详见下图。1、落地扣件式双排钢管外脚手架立面布置示意图2、落地扣件式双排钢管外脚手架剖面示意图附件一:计算书本工程结构及装饰施工阶段,裙房15F外墙面外架采用封闭式落地扣件式双排钢管脚手架,外架搭设最大高度:0.8m+21.65m+1.8m=24.25m,小于搭设高度限值50m。搭设尺寸为:采用的钢管类型为483.5,立杆纵距选用1.5m,立杆排距选用1.05m,步距选用1.8m,连墙件每一步二跨设一点(竖向间距1.80米,水平间距3.00米),架体搭设始终高出操作面1.8m以上,外架全部按要求挂密目网,全封闭施工。计算依据:建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)、建筑地基基础设计规范(GB50007-2002)、建筑结构荷载规范(GB50009-2001)、钢结构设计规范(GB50017-2003)等编制。一、参数信息1.脚手架参数双排脚手架搭设高度为 24.2 m,立杆采用单
