收藏 分销(赏)

管道施工方案dgfh.doc

上传人:人****来 文档编号:2662111 上传时间:2024-06-04 格式:DOC 页数:14 大小:147KB
下载 相关 举报
管道施工方案dgfh.doc_第1页
第1页 / 共14页
管道施工方案dgfh.doc_第2页
第2页 / 共14页
管道施工方案dgfh.doc_第3页
第3页 / 共14页
管道施工方案dgfh.doc_第4页
第4页 / 共14页
管道施工方案dgfh.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

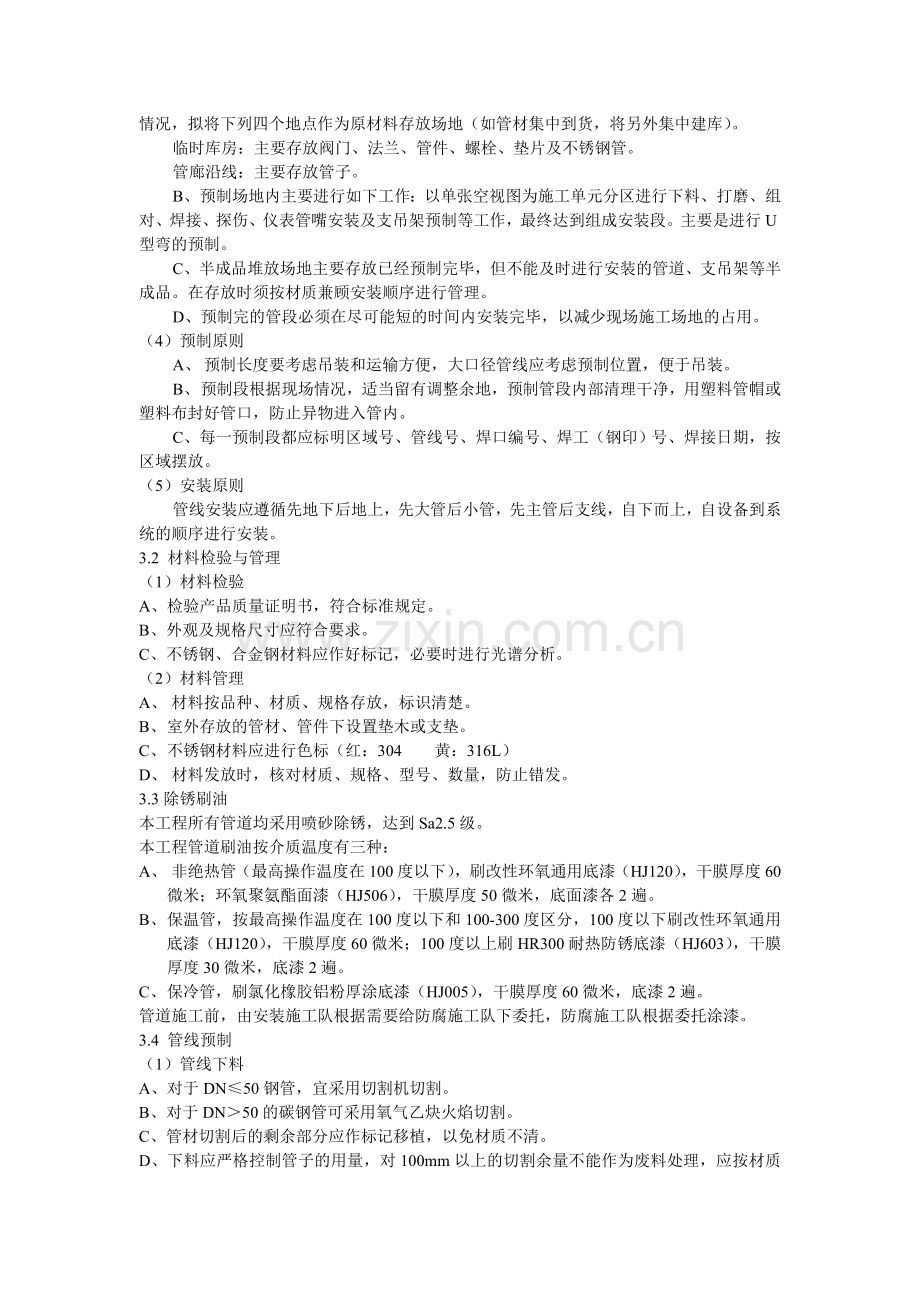

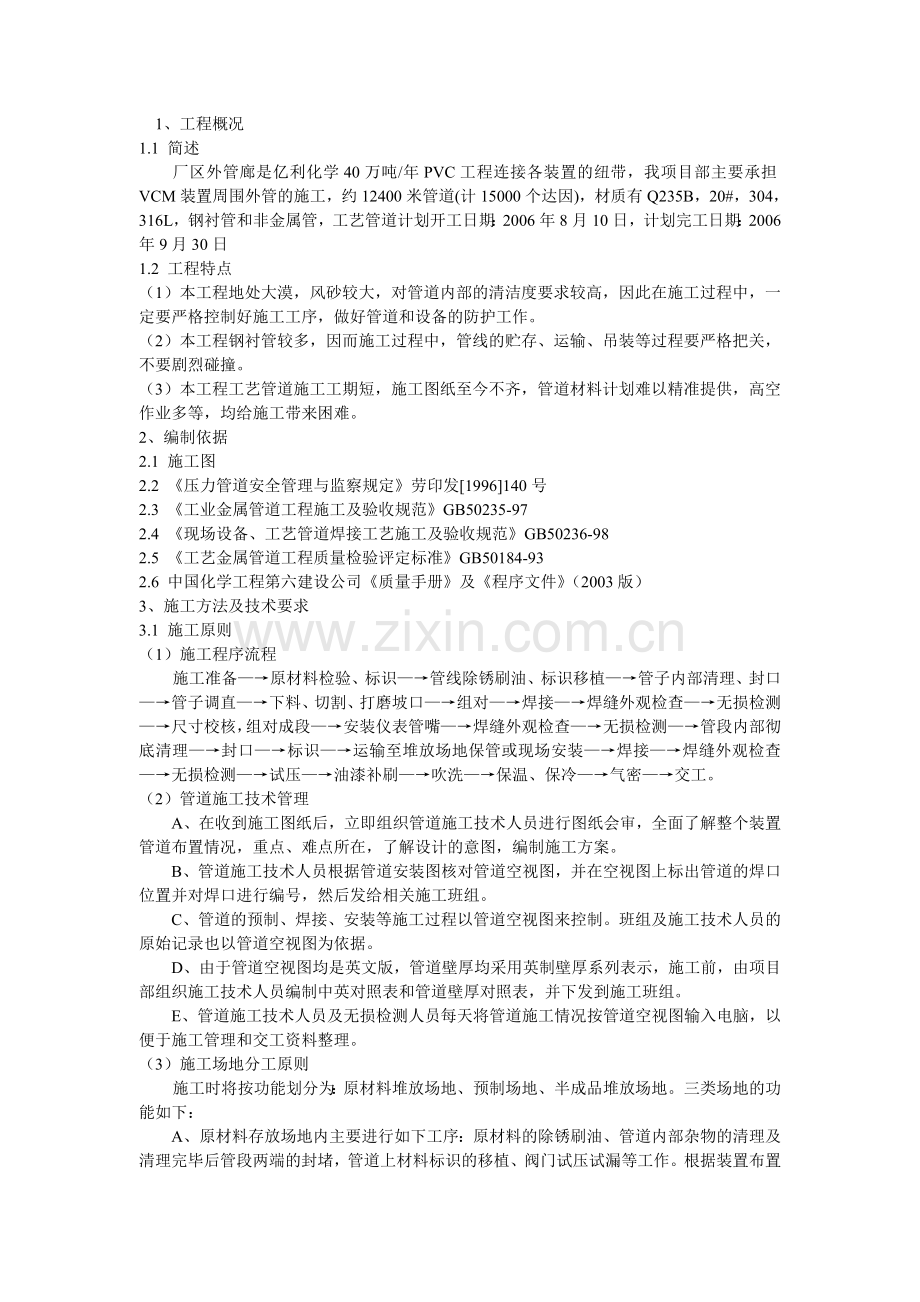

1、1、工程概况1.1 简述厂区外管廊是亿利化学40万吨/年PVC工程连接各装置的纽带,我项目部主要承担VCM装置周围外管的施工,约12400米管道(计15000个达因),材质有Q235B,20#,304,316L,钢衬管和非金属管,工艺管道计划开工日期:2006年8月10日,计划完工日期:2006年9月30日1.2 工程特点(1)本工程地处大漠,风砂较大,对管道内部的清洁度要求较高,因此在施工过程中,一定要严格控制好施工工序,做好管道和设备的防护工作。(2)本工程钢衬管较多,因而施工过程中,管线的贮存、运输、吊装等过程要严格把关,不要剧烈碰撞。(3)本工程工艺管道施工工期短,施工图纸至今不齐,管

2、道材料计划难以精准提供,高空作业多等,均给施工带来困难。2、编制依据2.1 施工图2.2 压力管道安全管理与监察规定劳印发1996140号2.3 工业金属管道工程施工及验收规范GB50235-972.4 现场设备、工艺管道焊接工艺施工及验收规范GB50236-982.5 工艺金属管道工程质量检验评定标准GB50184-932.6 中国化学工程第六建设公司质量手册及程序文件(2003版)3、施工方法及技术要求3.1 施工原则(1)施工程序流程施工准备原材料检验、标识管线除锈刷油、标识移植管子内部清理、封口管子调直下料、切割、打磨坡口组对焊接焊缝外观检查无损检测尺寸校核,组对成段安装仪表管嘴焊缝外

3、观检查无损检测管段内部彻底清理封口标识运输至堆放场地保管或现场安装焊接焊缝外观检查无损检测试压油漆补刷吹洗保温、保冷气密交工。(2)管道施工技术管理A、在收到施工图纸后,立即组织管道施工技术人员进行图纸会审,全面了解整个装置管道布置情况,重点、难点所在,了解设计的意图,编制施工方案。B、管道施工技术人员根据管道安装图核对管道空视图,并在空视图上标出管道的焊口位置并对焊口进行编号,然后发给相关施工班组。C、管道的预制、焊接、安装等施工过程以管道空视图来控制。班组及施工技术人员的原始记录也以管道空视图为依据。D、由于管道空视图均是英文版,管道壁厚均采用英制壁厚系列表示,施工前,由项目部组织施工技术

4、人员编制中英对照表和管道壁厚对照表,并下发到施工班组。E、管道施工技术人员及无损检测人员每天将管道施工情况按管道空视图输入电脑,以便于施工管理和交工资料整理。(3)施工场地分工原则施工时将按功能划分为:原材料堆放场地、预制场地、半成品堆放场地。三类场地的功能如下:A、原材料存放场地内主要进行如下工序:原材料的除锈刷油、管道内部杂物的清理及清理完毕后管段两端的封堵,管道上材料标识的移植、阀门试压试漏等工作。根据装置布置情况,拟将下列四个地点作为原材料存放场地(如管材集中到货,将另外集中建库)。临时库房:主要存放阀门、法兰、管件、螺栓、垫片及不锈钢管。管廊沿线:主要存放管子。B、预制场地内主要进行

5、如下工作:以单张空视图为施工单元分区进行下料、打磨、组对、焊接、探伤、仪表管嘴安装及支吊架预制等工作,最终达到组成安装段。主要是进行U型弯的预制。C、半成品堆放场地主要存放已经预制完毕,但不能及时进行安装的管道、支吊架等半成品。在存放时须按材质兼顾安装顺序进行管理。D、预制完的管段必须在尽可能短的时间内安装完毕,以减少现场施工场地的占用。(4)预制原则A、 预制长度要考虑吊装和运输方便,大口径管线应考虑预制位置,便于吊装。B、 预制段根据现场情况,适当留有调整余地,预制管段内部清理干净,用塑料管帽或塑料布封好管口,防止异物进入管内。C、每一预制段都应标明区域号、管线号、焊口编号、焊工(钢印)号

6、、焊接日期,按区域摆放。(5)安装原则管线安装应遵循先地下后地上,先大管后小管,先主管后支线,自下而上,自设备到系统的顺序进行安装。3.2 材料检验与管理(1)材料检验A、检验产品质量证明书,符合标准规定。B、外观及规格尺寸应符合要求。C、不锈钢、合金钢材料应作好标记,必要时进行光谱分析。(2)材料管理A、 材料按品种、材质、规格存放,标识清楚。B、 室外存放的管材、管件下设置垫木或支垫。C、 不锈钢材料应进行色标(红:304 黄:316L)D、 材料发放时,核对材质、规格、型号、数量,防止错发。3.3除锈刷油本工程所有管道均采用喷砂除锈,达到Sa2.5级。本工程管道刷油按介质温度有三种:A、

7、 非绝热管(最高操作温度在100度以下),刷改性环氧通用底漆(HJ120),干膜厚度60微米;环氧聚氨酯面漆(HJ506),干膜厚度50微米,底面漆各2遍。B、 保温管,按最高操作温度在100度以下和100-300度区分,100度以下刷改性环氧通用底漆(HJ120),干膜厚度60微米;100度以上刷HR300耐热防锈底漆(HJ603),干膜厚度30微米,底漆2遍。C、 保冷管,刷氯化橡胶铝粉厚涂底漆(HJ005),干膜厚度60微米,底漆2遍。管道施工前,由安装施工队根据需要给防腐施工队下委托,防腐施工队根据委托涂漆。3.4 管线预制(1)管线下料A、对于DN50钢管,宜采用切割机切割。B、对于

8、DN50的碳钢管可采用氧气乙炔火焰切割。C、管材切割后的剩余部分应作标记移植,以免材质不清。D、下料应严格控制管子的用量,对100mm以上的切割余量不能作为废料处理,应按材质登记保管以备利用。E、管子下料应根据平面图和单管图尺寸来确定,对于机泵及大型设备进出口管线预制下料时,需留有一定的活口和调整余地。F、计算下料尺寸时,同时要考虑对口间隙、切割余量和焊接收缩量。G、下料时,焊缝或焊缝边缘100mm范围内不允许开孔,应将焊缝错开,非在焊缝上开孔不可时,应取得业主的同意。(2)坡口加工A、按图纸和焊接工艺要求的几何形状及尺寸加工坡口,坡口端面要与管子轴线垂直,坡口要用磨光机打磨出金属光泽。B、管

9、子上开孔焊接管嘴时,宜采用机械钻孔。C、坡口加工完,认真清理坡口及其内外两铡。若采用火焰切割,应将淬硬层及氧化铁打磨干净,同时检查坡口上面是否有分层、裂纹等。(3)管线组对A、 核对下料尺寸,弄管管件的组对方向。B、 检查坡口几何形状及尺寸是否正确,坡口内外20mm范围内打磨干净。C、 管子管件组对时其内壁应做到平齐,内壁错边量不得超出相应规范要求。D、 管道焊缝原则上不允许压在管托护板及支腿内。E、 管子管件组对点焊工艺措施及焊接材料与正式焊接一致,为减少变形,应对称点焊。(4)管线焊接A、根据施工图,本装置管线材质分为20#、Q235B、0Cr18Ni9、00Cr17Ni14Mo2等四种,

10、施焊前,应根据焊接工艺评定报告和设计要求编写焊接作业指导书。B、焊丝、焊条的选用材 质焊 丝焊 条20#HO8Mn2SiA 2.0J422 3.2/2.5Q235BHO8Mn2SIA 2.0J422 3.2Ocr18Ni9HOCr20Ni10Ti 2.0A102 2.5/3.2OOCr17Ni14Mo2HOOCr18Ni14Mo2 2.0A022 2.5/3.2C、焊条参加焊接的焊工均要有相应的焊工合格证。对上岗焊工进行全面交底。D、焊接环境出任下列任一情况时,须采取有效防护措施,否则禁止施焊:相对湿度大于90%;雨雪环境焊件温度低于零度风速大于3米每秒(自动焊为2米每秒)F、 焊接方法选择:

11、当管道的公称直径DN50,下列介质采用氩弧焊焊接:ACE、BRR、BRS、CS、DA、DOW、DW、FLW、HA、HC、HW、HWR、HWS、IA、HEPT、LC、LD、LS、MC、VCML、MS、N、NA、NH、PA、RWR、RWS、SA、SC、SHD、SHP、SL、VCMG、WP、WWH、VG当管道的公称直径DN50,下列介质采用氩电联焊焊接:ACE、BRR、BRS、DA、DW、FLW、HA、HC、IA、HEPT、LC、LS、MC、VCML、MS、N、NA、NH、PA、RWR、RWS、SHD、SHP、SL、VCMG、WP、WWH、VG、CS、DOW、HW、HWR、HWS、LD、SA、SCG

12、、焊条烘焙存放时应分类挂牌保管,领用时应认真核对材质,并作好记录。焊条烘干/保温温度时间一览表焊条烘干保温温度时间(h)J42210015012100120A10230040023100150A02230040023100150(5)焊接质量控制A、焊前控制原材料及焊材应符合要求。焊接设备性能应良好,计量器具应在检定周期内。焊接坡口加工、组对、清理应符合要求。上岗焊工资格应符合要求。有可行的焊接工艺文件。B、焊接过程控制严格工序管理,符合工艺要求。检验顺序必须按要求进行。C、焊后控制所有焊接记录应符合交工技术文件要求。焊缝外观尺寸应符合图纸和标准规定要求。无损检测合格。压力试验焊缝应无渗漏。3

13、.5管道安装(1)管道安装条件A、与管道有关的土建工程已施工完毕,并经土建与安装技术人员共同检查合格。B、管材、管件、阀门等已检验合格。C、预制管段已完成有关工序,预制管段内已清理干净,不留污物或杂物。(2)管道安装要求A、管道安装必须符合施工图纸要求,包括管材、管件的材质、规格、型号、管线走向、管件、阀门安装顺序及坡度等符合要求。施工人员不得擅自更改管道布置。B、管道上的开孔应在预制阶段完成,一定要在已安装的管道上开孔时,管内因钻孔而产生的异物应清除干净。C、安装时应检查法兰密封面及垫片,不得有影响密封性能的划痕、锈斑等缺陷。D、阀门在安装过程中应处于关闭状态。E、螺栓螺母应涂以二硫化钼油脂

14、、石墨机油或石墨粉。F、管道安装工作有间断时,应及时封闭敞开的管口,重新开始安装时,应检查管内是否有异物。G、不锈钢管道法兰用的非金属垫片,其氯离子含量不得超过25PPm。H、流量孔板上、下游直管的长度应符合设计要求(前10倍直径,后5倍直径),温度计套管及其它插入件的安装方向与长度,应符合自控专业要求。I、如果在仪表件、电缆等周围进行动火作业,应预先采取有效防范措施以免损坏仪表及电缆。(3)螺纹连接管的安装A、螺纹连接处密封带或油麻应缠绕均匀。B、管子与法兰进行螺纹连接时,螺纹长度为管端离法兰垫片距离为1.53.0mm,如果螺纹太长,应切断多余部分。C、螺纹连接处进行密封焊时,外露螺纹应全部

15、密封。(4)支吊架安装要求A、 管道支吊架应按设计要求安装并应保证材质正确。B、 管道支吊架在管道安装时及时进行调整和校正,支吊架与管道应紧密接触,不得有空隙也不得使管子产生外力或位移。C、导向支架或滑动支架的滑动面应洁净、平整、无毛刺、焊瘤,不得有倾斜和卡涩现象,绝热层不得防碍其位移。D、弹簧支吊架的弹簧安装高度应按设计文件规定进行调整,弹簧的临时固定件应待安装试压、绝热施工完毕后,方可拆除。E、支吊架安装焊缝应饱满,不得有漏焊、欠焊和裂纹等缺陷。管道与支架焊接时,管子不得有咬肉、烧穿等现象。F、管道安装不宜使用临时支吊架,如必须设置时,应有明显标记,等管道安装完毕,应及时拆除。G、不锈钢管

16、道与支架之间应垫入不锈钢或氯离子含量不超过50PPm的非金属垫片。H、支吊架安装完毕后,逐条管线、逐个地核对支吊架形式、材质及安装位置。(5)伴热管线安装A、伴热管应与主管平行安装,并自行排流,当一根主管需多根伴热管伴热时,伴热管之间的距离应固定。B、水平伴热管应安装在主管下方或靠近支架的侧面,铅垂伴热管应均匀颁布在主管周围。不得将伴热管直接焊在主管上,可采用镀锌铁丝固定在主管上。弯头部位的伴热管绑扎不得少于三道,直伴热管绑扎点间距应符合设计文件或规范的要求。C、对不允许与主管直接接触的伴热管,在伴热管与主管间应有隔离垫。3.6管道强度、严密性试验(1)管道强度、严密性试验条件A、施工资料齐全

17、。资料有:主材、焊材质量证明书和合格证。阀门试验记录、合格焊工登记表、管道单管图、无损检测报告,静电接地测试记录、设计变更、联络单及材料代用文件等,以上资料已通过业主的审核和检查。B、管道系统全部按设计文件安装完毕,焊道探伤合格。C、临时盲板安装正确,标志明显,记录完整。临时跨线、高点放空、低点排凝加设完毕。试验用设备完好,试压用的检测仪表量程、精度等级、检定期符合要求。D、试压方案已经批准,并已经技术交底完毕。E、 试压用水(气)已经确定,临时水源(气源)已引至试压现场,排水畅通。F、 管线上的安全阀、调节阀、流量计、节流装置等不能参与试压工作的仪表设备已全部拆下(或隔离),并妥善进行保管。

18、(2)管道强度、严密性试验(简述)A、管道强度、严密性试验压力的确定:管道强度、严密性试验压力以设计指定的压力为准。B、液压试验时,必须排净系统内的空气,升压应分级缓慢进行,达到试验压力停压10min,然后降至设计压力停压30min,以无压降、无泄露、目测管线无变形为合格。试压时如有泄露不带压修理,应将水排至缺陷以下后进行修理,缺陷消除后应重新试压。C、管道系统试压完毕后,应及时拆除所有的临时盲板,核对记录,并及时填写管道强度、严密性试验记录,办理签字手续。(3)具体试压情况详见工艺管道试压方案3.7 管道吹洗(1)管道在压力试验合格后,建设单位应负责组织吹扫式清洗(简称吹洗)工作,并在吹洗前

19、编制吹洗方案。(2)本装置管道系统的冲洗以洁净水(不锈钢管线的冲洗宜采用脱盐水,若采用洁净水,水中的氯离子含量不超过25PPm为主),并以压缩空气、蒸汽来辅助完成管道系统的吹洗工作,在脱盐水、压缩空气、蒸汽使用以前,对整个脱盐水、压缩空气、蒸汽系统的管线进行吹洗,确保用于吹洗的前段管道本身干净、清洁。(3)管道系统吹洗前应符合下列要求:A、按规范要求,管道系统吹洗由业主组织,施工单位配合。实施前业主应编制管道系统吹洗方案,并经审查批准后向参与吹洗的人员进行技术交底。B、吹扫用压缩空气、吹扫压力不得超过管道系统的设计压力。C、管线吹洗前,不应安装孔板,法兰连接的调节阀、节流阀、安全阀、仪表件等,

20、对已焊在管道上的阀门和仪表,应采取相应的保护措施。D、不参与系统吹洗的管道系统,应与吹洗系统隔离,相关的跨线、连通线已经安装完毕。E、需加固的管道以及管道上的弹簧吊架等已经加固完毕。(3)管道系统吹扫A、管道系统吹扫的顺序按主管、支管、疏排管依次进行。B、管道系统吹扫用压缩空气进行,其流速不得小于20m/s,用洁净水冲洗完的管道应用压缩空气吹干。C、吹扫合格后应及时填写管道系统吹扫记录。(4)吹扫中注意事项A、吹扫出的脏物不得进入已清理合格的管道系统,也不得随地排放污染环境。B、吹扫过程中,要敲击管线,让脏物吹(冲)出。C、空气吹扫过程中,当目测排气无烟尘时,应在排气口设置白布或涂白漆的木制靶

21、板检验,5mm内靶板上无铁锈、尘土、粉及其它杂物则为合格。D、吹扫完毕合格后,所有的排凝阀必须逐一打开。E、吹扫后的复位所有拆除部件要加上正式垫片进行复位。孔板进行正式安装。所有的临时盲板及临时线要拆除。3.8 静电接地(1)有静电接地要求的管道,各段管子间应导电。每对法兰间应设静电跨接附件。(2)管道系统的接地引线宜采用焊接形式。(3)对于不锈钢管道,导线跨接或接地引线不得与不锈钢管道直接连接,应采用不锈钢材过渡。(4)用作静电接地的材料或零件,安装前不得涂漆。导电接触面必须除锈并紧密连接。(5)静电接地安装完毕后,必须进行测试,电阻值超过规定时,应进行检查与调整。4、质量保证措施4.1 质

22、量目标(1)施工内容符合设计图纸和合同文件;(2)施工质量符合国家、行业有关验收标准技术资料齐全、正确;(3)项目单位工程合格率100%,安装单位工程优良率95%以上;(4)焊接工程以X光片计,一次合格率95%以上;(5)投入的原材料、设备、配件合格率100%;(6)杜绝重大工程质量事故发生,确保工程项目高质量交工。4.2 质量保证体系项目经理是工程质量的第一责任人,项目部总工程师(即质保工程师)对工程质量负直接领导责任,项目经理部工程部是日常质量管理工作的办事机构,使质量保证体系与工作机构一体化,确保质量体系与施工活动有效同步运转,确保施工过程中整个质量过程得到有效的控制。质量保证体系见下图

23、:项 目 经 理质 保 工 程 师材料责任工程师管道责任工程师焊接责任工程师检验责任工程师探伤责任工程师吊装责任工程师计量责任工程师施 工 班 组4.3 质量控制点管道安装工程质量控制点执行的规范、标准GB50235-97、GB50236-98序号管道类别控制点检查内容控制类别1通用部分材料检验管材、阀门、配件、焊材合格证及复验报告A外观缺陷、几何尺寸、法兰密封面C阀门检验强度、严密性、试验介质、停压时间B泄漏情况B密封件材质C2工艺管道组对焊接坡口形式、对口间隙、错边量、管内清洁C焊缝外观检查B探伤比例、探伤报告、返修及扩探情况B预热、后热、热处理情况B安装水平度、垂直度C预拉伸及动设备附加

24、应力B阀门管件规格型号、安装情况B管道附件安装情况B试压前条件确认施工记录A焊接、探伤情况A尾项消号检查A强度及严密性试验1、试压用介质、压力及停压时间A2、泄漏点检查A3公用工程管道组对焊接坡口形式、对口间隙、错边量、管内清洁C焊缝外观检查B探伤比例、探伤报告、返修及扩探情况B预热、后热、热处理情况B安装水平度、垂直度C预拉伸及动设备附加应力B阀门管件规格型号、安装情况B管道附件安装情况B试压前条件确认施工记录A焊接、探伤情况A尾项消号检查A强度及严密性试验1、试压用介质、压力及停压时间A2、泄漏点检查AA级质量控制点:重要、关键工序(包括隐蔽工程)的质量控制点(也称停止点)。该级控制点通常

25、是指在施工过程或工序施工质量不能通知其后的检验或试验而充分得到验证的特殊过程或特殊工序。A级质量控制点由业主代表、施工分包方有关人员共同检查确认签证。否则,不得进行下道工序施工。B级质量控制点:较重要部件或工序安装质量控制点(也称见证点)。由业主代表、施工分包方专职质检人员检查确认签证。C级质量控制点:一般要求的质量控制点。由施工分包方质检人员自行检查。业主代表可根据工程施工过程中的质量情况进行抽查。4.4 质量保证措施(1)施工前做到坚持图纸会审、坚持编制施工技术文件、坚持施工方案/措施交底、坚持技术培训;施工中把好施工程度关、操作规程关、原材料检验关、隐蔽工程验收关、工序交接关。(2)单项

26、工程开工前,编制工程质量控制点和检验大纲。(3)认真及时做好“三检一评”工作,“三检”就是自检、互检、专业检查,“一评”就是质量等级评定。分部分项工程的质量评定做到与施工进度同步。(4)加强质量检查,严格执行质量奖罚制度:A、建立巡检制:由质检员组织一日一巡检,项目部工程部组织一周一巡检,总工程师组织联合检查和质量评比,及时总结处理。B、狠抓质量通病,工程开始应制定出克服“低、老、坏”现象的措施,要突出抓工作中“随意性”。配管工程,重点抓管线支架、吊架安装的不规范和随意施工的毛病及管线内部清洁问题,以及设备配管错口、错位、带应力组对问题。C、实行质量否决权,现场执行黄牌、红牌制,巡检中挂牌,黄

27、牌是质量苗头以示警告,红牌是表示停止作业,进行整改。严格执行质量奖罚,把施工质量指标落实到承包工程中去,实行一次合格率记分奖励办法,做到质量指标落实,经济政策兑现。D、质量检查要做到“三定一高”,即定期检查、定期整改、定期总结评比,一高是高标准。(5)所有管线的焊缝,都必须采用氩弧焊封底焊,不锈钢焊缝封底焊时充氮气保护。(6)加强对成品半成品的防护工作。(7)加大施工过程中的控制,加大管理力度,以创精品工程的要求来组织施工。5、HSE保证措施与文明施工管理5.1 HSE方针安全第一,预防为主;全员动手,综合治理;改善环境,保护健康;科学管理,持续发展。5.2 HSE目标不发生事故,不破坏环境,

28、不损坏健康对全员进行HSE的宣传教育和培训,提高施工人员的自我防护意识和防护技能,开展全员“安全文明施工样板工地”竞赛活动项目部采取有效措施,防范于未然,确保六项重大事故为零把对环境的影响降低到最低程度,保护生态平衡5.3 安全保证措施项目部所有员工都应牢固树立“安全第一,预防为主”的思想。在施工前组织员工进行入厂前安全教育,考试合格后方可进厂作业。在施工中贯彻落实国家、公司和业主的各项管理规定。项目部每周一召开安全大会。班组每天开工前召开安全例会。定期进行检查、监督安全隐患整改。每日巡检,及时纠正、制止、处罚违章行为。(1)安全着装进入施工现场,工作服、安全帽等劳动保护用品应佩带齐全,进行2

29、米以上的高空作业时要挂安全带;打磨作业时要佩带防护眼镜。(2)高空作业高空作业用的脚手架,搭设要规范、稳定牢固,并在脚手架边缘搭设安全网,经安全员检查合格并挂牌后方可使用。安全带要高挂低用,登高作业用的工具要放妥,以免发生高空落物。(3)吊装作业吊装过程中要严格贯彻起吊令制度,在吊装安全和吊装质量上责任到人。与吊装作业无关的人员不得在吊装现场,严禁在吊臂下停留或站人,以防坠物伤人。吊车进场前,要探明吊车行走路线和站位处的地下情况。吊装作业人员要指挥明确,旗哨配合,严禁违章操作,吊装索具要和电焊把线分开,以免把线漏电,操作绳索。(4)交叉作业交叉作业人员要时刻注意上下、前后、左右的工况,做到“三

30、不伤害”。尤其是上层施工的人员,要防止工具和材料的坠落,必要时在施工密集的部位的下方,要悬挂安全网。(5)安全用电焊机要做好静电接地,焊枪要绝比良好;配电箱要接线规范,并设置漏电保护器;配线要绝缘良好,杜绝老化的配线;接电工作要由专职电工进行。(6)安全检查在施工过程中,要开展定期和不定期检查,安全检查做到周小检,月大检,对违章作业要根据情节严肃处理,对查出的隐患及时整改,做到定人、定时间、定措施。施工班组要在上班前做好上岗交底和上岗检查,每周进行一次安全讲评。5.4 危险源分析序号工作项目重大危险源控制措施责任人备注1脚手架搭设坠物伤人1.严禁无证人员进行脚手架搭设作业2.不要将未固定的材料

31、置于架杆上3.将绑扎脚手板的铁丝扣砸平4.作业面脚手板按规定满铺,杜绝单跳板5.搭设完毕后,严禁实施检查、验收、挂牌制度后方可使用施工队2吊装作业人身设备事故1.吊车安全附件有效,严禁带病作业2.信号指挥人员持证上岗3.吊运时须选择正确的吊点4.钢丝绳索具和电线有效隔离施工队3施工用电触电伤人短路起火1.非电工不得从事电气作业,电工不得单人作业2.漏电开关防护必须齐全3.电线过路有保护措施,防止辗压4.用电设备必须有效防雨,防止雨水浸湿降低设备绝缘性能5.扑灭电气火灾不得用水和泡沫灭火器电工4电、火焊作业引发火灾爆炸事故1.作业前清理作业区的可燃易燃物,无法清理的采取遮挡并有专人配灭火器材监护

32、2.禁火限制区施焊作业按规定办理动火手续并“三不动火”,要求落实防火措施3.作业完毕后检查清理残留火施工队5高空作业高空坠落坠物伤人(设备)1.高空作业人员需体检2.高空作业人员的”三宝”佩带齐全,有挂安全带的可靠地方.3.高空物件固定牢固,禁止上下抛递物件.4.高空行走要挂戴安全带,上下通道要搭设梯子和护拦.施工队5.5 文明施工措施(1)严格按业主要求及质量计划/施工组织设计总平面的布置,安排施工暂设、材料、设备的堆放,工具房的摆放不得随意变动、擅放和无计划占用场地。施工现场应根据施工计划的进展情况进行场地的布置调整。(2)施工现场应设置施工标牌和各类防护标志标牌,施工标牌规格按公司要求制

33、做。成品、半成品、施工区、材料保管区、废料区等标志牌应规格统一,字体、颜色一致。(3)吊装、运输车辆,按指定地点定位停放,统一管理。(4)施工讲求科学,遵守工艺纪律,杜绝野蛮施工,不能图省事,不顾质量要求和安全规定凑合施工。(5)各专业人员挂牌上岗,着装符合安全规定。(6)安排好土建与安装工程的交叉,在土建基础施工完和地面毛地坪施工后再进入安装,这样有利于现场的清洁及文明施工,保证施工质量。(7)施工现场管理高标准、严要求,设备、材料的运输吊装不能拖泥带水。配件或材料上保持无泥土、污物,不许在构件上乱写、乱画。(8)施工所用的各种机具、设备应遵守有关管理制度,确保完好。发生故障应及时报告。(9

34、)及时回收余料、废料,严禁乱堆乱放,保持现场清洁,无焊条头和垃圾,做到工完、料净、场地清。装置区在施工期间应有排水通道,不得积水,保证道路畅通。(10)设置专人负责水电管理与计量,杜绝常明灯,常流水。现场的水线、电缆、导线、电焊把线、二次线要统一规划,合理布置,不准乱拉乱扯。氧气带、电焊把线每日收工后要盘好。(11)加强现场安全保卫工作,值班人员要忠于职守,以防器材失窃。(12)对各种施工图和施工文件严格执行发放、回收制度,不乱扔、乱放,遵守业主的保密规定。(13)各级管理机构及人员对上级或甲方的报告、报表、备忘录、联络单等,对施工队、班组的通知、技术交底资料、文件等,要做到规格统一、文字清楚

35、,杜绝随意手写或任意涂改。(14)局部利益服从大局,交叉施工中互让互谅,不扯皮,施工中听从业主的安排,遵守业主的各项规定和管理制度。(15)待人热情,用语规范,讲话文明,严禁与业主吵架,服务周到。(16)项目部工程部应指派专人负责文明施工管理,每周组织一次检查,用简报的形式公布检查结果,并定期检查、评分考核,进行奖罚。(17)根据施工需要随时办理施工动火、动土、用电等手续,并严格履行各项审批手续。6、施工进度计划材料进厂(到齐)及报验:8/5-8/6管道喷砂除锈及防腐(底漆):8/7-8/15上管:8/10-8/17U型弯处及拐点处预制:8/10-8/20管廊上管道施工:8/15-9/25三查

36、四定,具备试压条件:9/26-287、施工机具、计量器具及措施用料(1)施工机具一览表序号名称规格数量备注1吊车25吨1辆2吊车16吨2辆3卷扬机3吨1台4大板车5吨2辆5金属带锯床1台6无齿锯床1台7无齿锯2台8空压机2台9磨光机12510台10磨光机10010台11棒式磨光机6台12坡口机1083252台13电焊机4台14氩弧焊机14台15工业X光机4台16烘干箱2台17恒温箱2台18摇臂钻床1台19磁力钻1台20阀门试验台3台21试压泵2台22冲击钻2台23对讲机2对24配电箱6套(2)计量器具一览表序号名称规格数量备注1焊缝角度尺HC30A4只2游标卡尺2个3风速仪1个4湿度计1个5长

37、条水平仪L=500mm20块6测厚仪LATA1块7光谱分析仪1块8接地电阻测试仪1块9压力表1.6Mpa4块10压力表2.5Mpa4块11压力表4.0Mpa4块12氧气表40块13乙炔表40块14氩气表80块(3)措施用料一览表序号名称规格数量备注1无缝钢管DN10090米2无缝钢管DN80110米3无缝钢管DN50150米4无缝钢管DN25100米5阀门DN1001个法兰等配套6阀门DN801个法兰等配套7阀门DN503个法兰等配套8阀门DN254个法兰等配套9槽钢10100米10槽钢8150米11角钢45580米12角钢505100米13角钢656100米14钢板142米215钢板1024米216钢板818米217钢板616米218塑料布30公斤19管堵头DN80DN300共80个20破布100公斤21铁丝18#100公斤22记号笔白铅油200支23麻绳500米24砂纸1000张25胶皮手套400付26彩条布50公斤27石棉橡胶板100米228封箱带300卷29可溶纸20公斤30胶皮管DN25200米31黄油50公斤32手电筒3个33酸洗膏10瓶8、人力一览表序号工种人数备注1管工8人2焊工16人3起重工3人4油漆工12人5绝热工40人6力工36人

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
