1、一、 编制依据及采用标准1 中国成都市市政工程设计研究院提供的设计图纸2 我单位对现场实地考察所得资料信息3 相关的国家及地方法律、法规、标准、规范和规程4.1基本标准中华人民共和国建筑法建筑工程质量管理条例建设工程施工现场供用电安全规范(GB50194-93)建筑工程施工质量验收统一标准(GB50300-2001)建筑工程施工质量检验评定标准(GBJ301-88)建筑电气安装工程质量检验评定标准(GBJ303-88)地下工程防水技术规范(GB50108-2001)建筑地面工程施工质量验收规范(GB50209-2002)通风与空调工程施工质量验收规范(GB50243-2002)建筑电气工程施工
2、质量验收规范(GB30303-2002)城市道路路基工程施工及验收规范(CJJ44-99)水泥混凝土路面施工及验收规范(GBJ97-87)4.2土方工程参照标准建筑地基与基础工程施工质量验收规范(GB502022002)建筑地基与基础工程施工质量验收规范(GB502022002)土工试验方法标准(GBJ123-88)4.3钢筋工程参照规范给水排水构筑物施工及验收规范(GBJ141-90)钢筋混凝土用热轧带肋钢筋(GB1499-91)钢筋混凝土用热轧光圆钢筋(GB3013-91)普通低碳钢热轧圆盘条(GB70192)预应力混凝土工程用热处理钢筋(GB4463-84)4.4模板工程参照规范给水排水

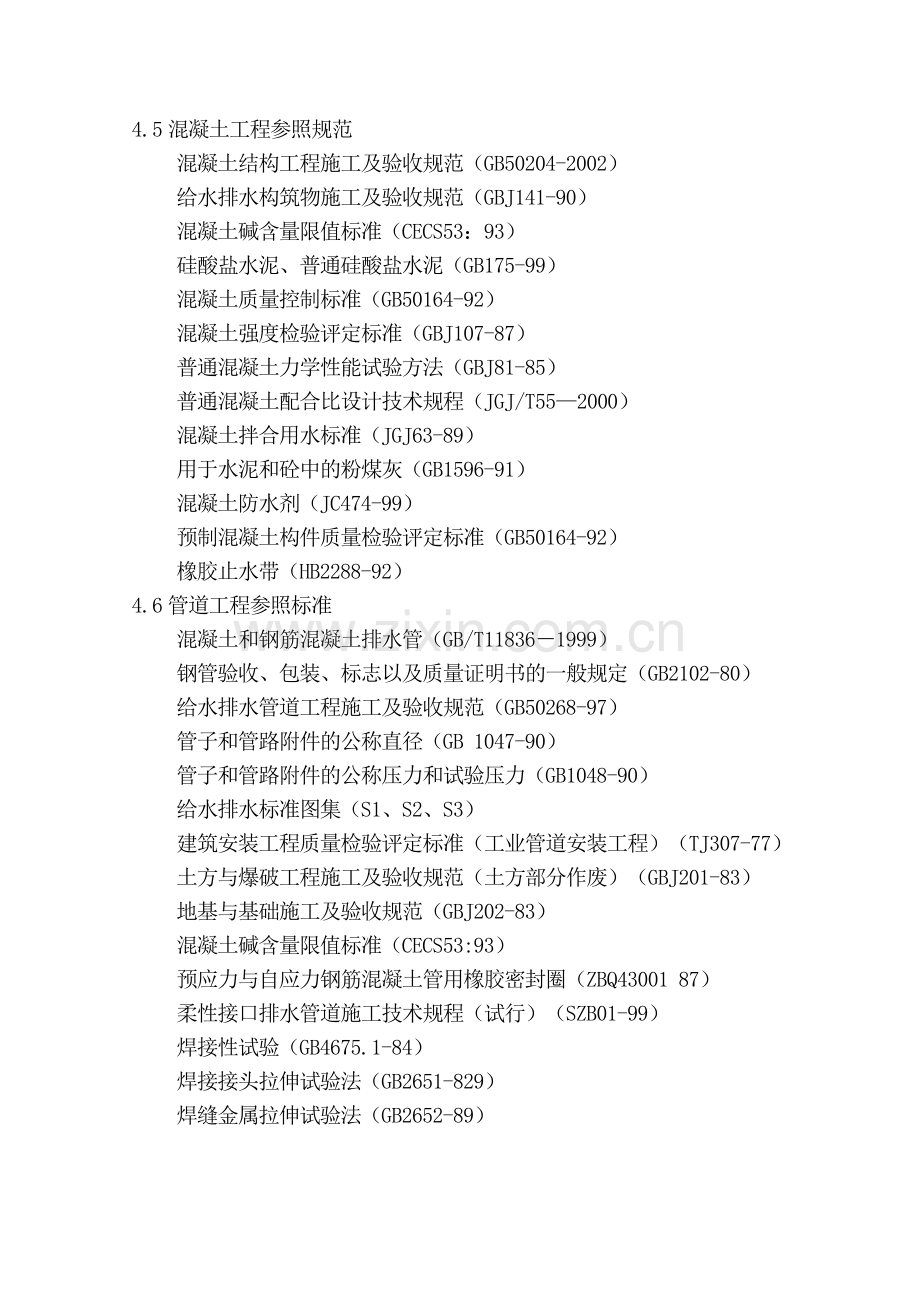

3、构筑物施工及验收规范(GBJ141-90)组合钢模板技术规范(GBJ214-2001)4.5混凝土工程参照规范混凝土结构工程施工及验收规范(GB50204-2002)给水排水构筑物施工及验收规范(GBJ141-90)混凝土碱含量限值标准(CECS53:93)硅酸盐水泥、普通硅酸盐水泥(GB175-99)混凝土质量控制标准(GB50164-92)混凝土强度检验评定标准(GBJ107-87)普通混凝土力学性能试验方法(GBJ81-85)普通混凝土配合比设计技术规程(JGJ/T552000)混凝土拌合用水标准(JGJ63-89)用于水泥和砼中的粉煤灰(GB1596-91)混凝土防水剂(JC474-9
4、9)预制混凝土构件质量检验评定标准(GB50164-92)橡胶止水带(HB2288-92)4.6管道工程参照标准混凝土和钢筋混凝土排水管(GB/T118361999)钢管验收、包装、标志以及质量证明书的一般规定(GB2102-80)给水排水管道工程施工及验收规范(GB50268-97)管子和管路附件的公称直径(GB 1047-90)管子和管路附件的公称压力和试验压力(GB1048-90)给水排水标准图集(S1、S2、S3)建筑安装工程质量检验评定标准(工业管道安装工程)(TJ307-77)土方与爆破工程施工及验收规范(土方部分作废)(GBJ201-83)地基与基础施工及验收规范(GBJ202-
5、83)混凝土碱含量限值标准(CECS53:93)预应力与自应力钢筋混凝土管用橡胶密封圈(ZBQ43001 87)柔性接口排水管道施工技术规程(试行)(SZB01-99)焊接性试验(GB4675.1-84)焊接接头拉伸试验法(GB2651-829)焊缝金属拉伸试验法(GB2652-89)4.7管道附属构筑物参照标准砌体工程施工质量验收规范(GB50203-2002)水利水电建设工程验收规程(SL223-1999)给水排水管道工程施工及验收规范(GB50268-97)硅酸盐水泥、普通硅酸盐水泥(GB175-99)组合钢模板技术规范(GB502142001)混凝土强度检验评定标准(GBJ107-87
6、)普通混凝土配合比设计技术规定(JGJ55-2000)混凝土质量控制标准(GB50164-92)混凝土拌合用水标准(JGJ63-89)混凝土碱含量限值标准(CECS53:93)4 建筑法规文件建设工程质量管理条例(国务院令第279号)建设工程质量管理办法(1997年建设部第29号令)5 有关工程环保方面的法律、法规、标准中华人民共和国环境保护法(1989年12月26日中华人民共和国主席令第22号)中华人民共和国水污染防治法全国人大修改中华人民共和国水污染防治法的决定中华人民共和国大气污染防治法全国人大修改中华人民共和国大气污染防治法的决定中华人民共和国固体废物污染环境防治法中华人民共和国环境噪
7、声污染防治法中华人民共和国水污染防治法实施细则中华人民共和国大气污染防治法实施细则中华人民共和国城市市管和环境卫生管理条例城市市容和环境卫生管理条例(1992年6月28日国务院颁布)建设项目环境保护管理条例(1998年11月29日国务院发布)地面水环境质量标准(GB 3838-2002)污水综合排放标准(GB 8978-1996)环境空气质量标准(GB 3095-1996)大气污染物综合排放标准(GB 16297-1996)城市区域环境噪声标准(GB 3096-93)建设施工场界噪声限值(GB 12523-90)6 有关工程安全方面的法律、法规、标准施工现场临时用电安全技术规范(GBJ 46-
8、88)建设工程施工现场供用电安全规范(GB 50194-93)二、工程概况1工程概述1.1现况概况本工程为青白江区姚渡镇、龙王镇污水处理厂配套管网建设工程,进厂污水管道工程。其中姚渡镇污水处理厂配套管网工程进厂污水管道,管径为D400-500,长960米,污水管收集镇域内的污水,最终进入污水处理厂;龙王镇污水处理厂配套管网工程进厂污水管道位于龙王镇西河东岸,管径D400,长约155米。具体详见设计。1.2管材及基础 a管顶覆土小于1.0M,或管道过河时,采用级钢筋混凝土平口管或企口管,360度混凝土满包基础。 b管顶覆土1.0mH7.0m时,采用钢筋混凝土承插管(GB/T11836-1999)
9、或企口管,180度砂石基础,作法见国标图集04S516第11页。管顶覆土1.0mH4,5m时采用级管,管顶覆土4.5mH7.0m时采用级管。c管顶覆土7.0mH9.0时,采用级钢筋混凝土平口管或企口管,180度混凝土基础。2计划开竣工日期和施工进度计划2.1施工开竣工日期结合业主要求的工期:2010年7月5日计划开工,2010年8月25日计划竣工,根据青白江2009年乡镇污水处理厂配套管网土建及安装工程特点,认真地进行计划安排后,但考虑到管线施工需要与堤坝建设协调进行,工期目标确定为:在2010年7月5日计划开工,2010年8月25前完工。 见施工进度计划图(附表四)。三、施工部署及措施1、部
10、署原则(1)施工组织在确保工程的安全、质量、工期目标实现的同时,突出文明施工及环境保护。把确保施工现场交通畅通、尽量减少对工程施工和周边环境的施工干扰,作为施工总平面布置、施工顺序安排的前提和原则。(2)根据本工程的工程特点、难点,施工环境、气象条件,科学合理的制定施工顺序和各阶段施工方案,明确各专业间的施工顺序,确定工序衔接时间,抓好关键工序,确保工期目标的实现。2、工程项目部组成把本工程作为公司创优工程、重点工程,组建强有力的项目经理部,公司任命项目经理、项目总工程师,其他人员采取公司内部公开竞争择优聘任上岗方式,项目经理与每位管理人员签定聘任岗位协议书。2.1项目经理部主要组成项目经理为
11、具有。项目总工程师为具有十多年施工经验的技术人员。2.2项目经理部组织机构项目经理部拟选派具有丰富施工经验的管理人员任本工程项目经理,并组织一个高效、精干的项目经理部,对本工程实行全面的项目管理。经理部下设:综合办公室、工程管理部、技术质测部、材料供应部、劳动经济部等部门。项目经理部组织机构。项目经理部下辖两个施工工号,按地段进行划分:第一工号:负责姚渡镇段管网施工。第二工号:负责龙王镇段管网施工。3、施工准备施工准备工作不仅要在开工前集中进行,而且要在各分项工程施工开始之前有针对性地进行,为整个工程的顺利进行创造必要的条件。3.1施工技术准备3.1.1施工图纸设计技术交底及图纸会审施工前针对
12、工程具体情况,收集有关技术资料,熟悉有关图纸、资料及地质报告。施工前应清理和收集地下障碍物、管网等资料,并摸清附近所有管网情况。并请设计单位作详细的设计技术交底。项目经理、项目技术人员及工长和施工人员熟悉图纸后,并正确理解设计意图,对图纸中的不明确和矛盾的地方,或者施工困难的问题,均要在由业主组织的图纸会审过程中会同设计和业主解决。3.1.2图纸、规范、标准、图集等由项目总工程师组织项目经理、技术员、工长和材料、安全、预算各部门熟悉图纸,并提出设计中的问题,由项目技术负责人协调设计和业主解决。由工号技术负责人按照图纸设计和工艺提出本工程所需的规范、标准、图集等技术资料的计划报经理部,由经理部统
13、一提供。对由业主或设计院提供的厂标和院标,应由业主或设计院提供。对项目上使用的文件、规范版本的有效性进行控制,具体按照ISO9001:2000标准执行。3.1.3其它准备委托有资质的试验单位出混凝土配合比报告。组织有关人员细化总平面布置图,施工组织设计。组织编制施工预算。各种加工半成品技术资料的准备和计划申报审批等。新技术成果推广应用的计划、审批及技术资料、机具设备的准备、使用及人员培训。3.2现场准备3.2.1工程轴线控制网测量定位及控制桩、控制点的保护工程轴线控制网测量定位必须按国家工程测量规范(GB50026-93)进行,加强现场内控制桩和控制点的保护,设立明显警告标志,设置保护装置,防
14、止车辆碰撞、碾压和人为破坏,并定期检查复核。所有桩点均明确标识、防止用错。3.2.2临时排水设明排水沟,过路段埋设混凝土管。混凝土搅拌站及砂浆搅拌机处的施工污水必须先经沉淀池沉淀后,方可留入污水井、沟。4、施工任务划分和组织安排整个工程主要分为土建、管道和道路,每个工程选派有类似工程经历的专业施工队进行施工,对于每个施工队的工作量下达明确任务书(包括工作内容,工期,质量等),动态进行工程工期的控制,及时协调各专业间的交叉作业,制定合理可行的施工网络图进度图,确保施工工期关键控制点的完成,为总工期的按时完成打下良好的基础。严格执行各项工程质量规定,确保质量优良的前提下缩短工期。四、目标控制1 、
15、工程质量控制1.1质量目标结合本污水处理工程厂外配套管网土建及安装工程的具体情况,对本工程确定的质量目标为:土建及安装工程质量应符合国家现行验收规范及标准,满足设计要求,为合格工程。1.2质量保证体系及岗位责任制1.2.1工程质量保证体系青白江区配套管网土建及安装工程施工过程中实行项目经理为第一负责人的质量保证体系,项目总工程师为质量工作的日常负责人,项目经理部技术质测部负责工程质量控制及管理工作。1.2.2岗位责任制项目经理部层层落实岗位责任制。从项目经理、项目总工程师、工号经理到每个施工员、质控员均必须明确自己的岗位职责。项目经理部人员质量岗位责任制如下:项目经理:A、工程项目质量第一责任
16、人,行使公司赋予的各种权力,组织策划项目经理部质量体系的建立、完善、实施。B、贯彻执行国家的技术质量政策、法规和制度。C、组织制定项目质量计划,并保证使其有效运行,确保某县城市污水处理厂工程实现既定的质量目标。D、定期主持对项目质量体系的评审,检查日常运行情况,保证质量体系持续有效。项目总工程师:A、在项目经理的领导下,对某县城市污水处理厂工程质量、技术管理负全面技术责任。B、推行科学管理,协助项目经理贯彻国家和企业的技术质量政策、法规和规章制度。C、协助项目经理组织建立项目经理部质量体系,负责组织编制质量计划并贯彻执行。D、组织施工组织设计的编制及报批。参加重大质量事故的分析、评定,组织编制
17、有关的预防措施和纠正方案,为管理评审提供依据。E、领导编制项目经理部在工程中“四新”技术的开发应用及科研攻关计划,以确保工程质量达到质量目标的要求。项目副经理:A、贯彻质量方针和质量目标,在施工生产过程中落实、实施项目质量目标,负责项目经理部施工生产的组织协调,监督、落实施工计划执行情况和工程质量情况。B、领导并组织项目经理部有关工程材料的采购工作,确保所购材料符合质量标准要求。C、协调组织项目经理部有关科室认真地配合施工工号做好工程进度、质量、安全、文明施工等工作,及时解决施工中出现的问题。D、制止施工中一切忽视质量和安全的做法,对不符合质量标准和安全要求的工程有权令其返工或停工整顿。项目经
18、理部工程管理部:A、负责编制设备安装施工进度总计划,根据生产进度编制季、月度生产计划。B、负责组织项目经理部施工过程中工力协调,进度调整,确保工程质量目标的实现。C、组织编制某县城市污水处理工程厂外配套管网土建及安装工程施工组织总设计、各单位工程施工组织设计或施工方案,履行报批手续。D、负责监督检查成品保护措施的落实情况。E、负责项目经理部内部大型机械统一调动,负责外购混凝土定购管理。F、负责填报监理要求的各种表格。G、组织竣工项目验收和工程保修回访。H、负责各单位工程材料计划的编制。I、负责图纸的发放、管理;负责技术洽商办理、发放和管理。J、负责新工艺、新材料、新设备的推广及应用,组织技术攻
19、关,确保工程质量。项目经理部技术质测部:A、负责贯彻执行有关质量法规和规章制度的执行,按现行的检验评定标准对施工全过程实施质量监督检查。 B、负责项目经理部承接工程的检验、试验及不合格品的控制管理工作,负责检验、测量和试验设备的管理和计量工作,负责检验和试验状态的管理和控制。C、参加各工序及部位的验收,签发混凝土开盘证和沥青混凝土摊铺证,负责与驻地监理联系验收及质控资料报审。D、负责项目经理部全部工程竣工资料的收集、检查及报出,负责优质资料检查整理。E、负责测量交接桩。负责施工过程的测量实施和管理,做好测量复核并对结果负责。项目经理部材料供应部:A、负责组织、协调项目经理部范围内的材料采购、供
20、应、运输、保管和使用。B、负责项目经理部职权范围所需材料及施工设备的采购、供应、建帐和发放工作,提供证明材料合格的有效文件。C、提供“分供方推荐评审表”,参加分供方评审工作并根据分供方供货情况对合格分供方做出评价。D、按规定和要求组织对进场材料进行验证,满足质量要求,负责产品标识和可追溯性的管理。E、对于新材料的供应须经过建设单位和监理的认可,并约请项目经理部技术质测部检验合格后方可进场。外加工材料需约请项目经理部总工组织交底,并由有资质的厂家进行加工,并按规定进行验收。F、负责小型机械设备的采购、维修、保养、革新、改装工作,按承修范围编制年维修计划。项目经理部劳动经济部:A、负责项目部的劳务
21、管理工作,办理使用外部工力的申报工作,并做好各项用工手续。B、配合有关部门搞好劳动人员的入场教育安全保卫卫生等工作。C、负责组织劳务招标工作,协助领导及有关部门搞好工程的发包管理劳务费的结算工作。D、负责项目部施工过程中的人员招聘、解聘、清场。工资支付等控制工作。E、负责贯彻执行国家制定的外部劳务管理和教育工作的政策法规及有级有关规定。F、负责项目部的成本控制经营分析索赔等工作。G、对工程进行工料机分解,掌握工程的收入数。H、负责现场所发生的各种措施费的预算编制及监理确认工作。负责工种完成计量的监理确认工作,及施工报表的填报工作和工程最后结算工作。I、负责工程合同材料合同的评审研究协商及签定工
22、作。项目经理部综合办公室:A、负责公文处理印信管理及文印工作,负责来信来访的处理及时对外接待工作,负责机要文件管理和保密工作,负责项目部的文书档案大事记等管理工作。B、负责项目部值班工作的安排督促和检查。C、负责项目部ISO9001:2000贯标及文件管理。D、负责项目部治安、保卫、消防管理工作。项目经理部施工工号:A、为实现目标管理,由项目经理部授予其一定权利,保证承包任务的完成并完成项目经理部下达的质量、安全、成本等各项指标。B、各施工工号在工号经理领导下,明确所属人员的职责及权限,保证工程项目质量计划的实现,对所属管理人员的工作质量负责评价。C、对所承担施工的工程质量和实施过程负责,严格
23、执行有关标准和规定。D、开展质量攻关,不断提高工程质量,争创优质工程。E、负责编制各单项工程中特殊工序、重点部位的施工方案、施工措施,并认真组织实施。质控员质量责任制A、听从领导、树立服务意识,配合各施工工号进行全施工过程中的质量把关工作。B、根据工程监理规程做好各项内业工作,负责工程施工各道工序的质量检验评定、隐蔽验收工作。负责在施工过程中竣工资料所需进行的各项试验及检验项目(如试块制作送试、混凝土浇注记录、土壤密实度、管道闭水试验、水池满水试验、管道打压试验、的各种记录工作。C、配合工号做好报验工作,报验资料齐全。D、负责日常施工资料的完善、整理,做好单位工程质量汇总表,并附各项资料,交资
24、料管理员管理。E、负责收集工号的技术交底单及商品混凝土配比单、合格证。F、负责每部位混凝土浇注记录的填写。施工员质量责任制A、在工号经理领导下,完成工号经理交给的施工任务,并确保所负责施工的工程质量满足项目经理部质量目标的要求。B、根据施工组织设计、施工方案及有关规范、规程、标准,编制技术交底单、安全交底单。C、深入现场,解决施工中出现的问题;负责施工前技术讲解及施工过程中技术示范工作。D、组织作业班组、质检员对施工完毕的工序进行检查,填写工序质量评定单。E、根据现场施工进度情况及工号供料计划,填写材料限额单,确保现场材料使用既节约又能满足工程需要。F、根据工号施工进度计划安排,月初给有关操作
25、班组下达施工任务单,月底根据完成计划情况及施工质量做好施工任务单实结工作。作业队组质量责任制A、作业队组必须自觉执行各项生产操作规程、技术交底、安全交底。B、严格按操作规程作业,服从施工管理人员的管理。C、明确有生产经验、责任心强的人员任质量干事(至少一人),协助搞好本队组生产施工管理。接受技术质测部或人员的监督检查,签认各级质量控制系统签发的检查通知单,并定人、定时、定措施解决。D、认真做好各工序施工过程中自检、作业队互检及工序交接检,保证工程质量。1.3质量保证管理措施1.3.1全面质量管理以质量目标为核心,建立健全“全面施工质量管理”领导机构和配备各级质量管理人员,坚持持证上岗制度,实行
26、责任到人的管理办法。推行项目经理质量负责制度,健全工程质量控制体系。严格把关,不合格产品不转入下一道工序。 强化执行“工法管理”:以“工法”、“规范”、“标准”为准则,加强质量意识教育,遵守各项质量管理制度;以提高技术素质为中心,强化质量意识,确保工程质量。1.3.2施工组织设计、施工方案编制及审批制度在整个工程开始施工前,结合工程实际情况,在项目经理领导下由项目总工程师负责编写青白江区2009年乡镇污水处理厂配套管网建设工程施工组织设计。该设计必须技术可行、经济合理、工艺先进,有利于施工操作、提高质量、加快进度、降低成本。该施工组织设计编制完成后,分别报我公司科技开发部及驻地监理公司审批,并
27、报建设单位备案。审批通过后的施工组织设计即成为指导整个工程施工的纲领性文件。在每个单位工程施工开始前,由项目总工程师主持,项目部工程科负责编写单位工程施工方案。施工方案编写完成后,分别报项目经理和驻地监理公司审批。审批通过后的施工方案即成为该单位工程施工的指导文件。1.3.3优选施工机械设备 施工机械设备是工程建设中必不可少的设备,对工程项目的施工进度和质量均有直接影响,因此在工程实施前,从保证施工质量的角度出发,本着因地制宜、因工程制宜,技术上先进、经济上合理、生产上适用、性能上可靠、操作维修方便等原则,在项目经理领导下,由项目供应科和工程科负责选择施工机械设备,使其满足工程施工需求,保证工
28、程质量的可靠性。1.3.4现场材料质量管理所需的原材料是工程施工的组成部分,材料质量是工程质量的基础,加强对现场材料的管理,从以下几个方面提高材料的质量保障:掌握材料信息,优选供货厂家。合理组织材料供应,按质、按量、如期满足工程需求,确保施工正常进行。合理组织材料使用,加强运输、仓库、保管工作,避免材料变质,减少材料损失,确保材料质量。严格控制外加工、采购材料的质量;加强材料检查、验收,严把材料质量关。各类建筑材料到场后必须组织有关人员进行抽样检查,发现问题立即与供货商联系,不合格者坚决退货。搞好材料复试取样、送验工作,确保材料质量。根据施工进度计划,合理安排材料存放空间和顺序。1.3.5测量
29、复核制度在施工组织设计中编制测量复核计划,明确复核内容、部位、复核人员及复核方法,并在设备安装过程中严格执行。加强对各施工工序的测量控制,达到有关规范的要求。构筑物、建筑物的位置线、管线的轴线定位点和现场标准水准点、高程点均需在测量复核合格后方可使用,并填写测量报验单报监理。施工过程中,未经复核或复核不合格的均不得进行下道工序施工。测量复核由施工工号经理通知技术质测部测量复核工程师进行。1.3.6人员培训制度全体施工人员在施工开始前先经技术素质和质量意识培训;管理人员培训时间不少于72小时;特殊工种,如电工、焊工、质控工、测工、钢筋工、混凝土浇注工、钳工等,培训时间不少于48小时;其他人员培训
30、时间不少于24小时。培训完毕并考试合格后竞争上岗。1.3.7施工前交底制度在每道工序施工前,工号施工员必须依据施工图纸、施工方案对有关施工队组进行技术、质量、安全书面交底,交底内容必须包括:操作方法、操作要点及质量标准等。技术、质量、安全书面交底必须经有关人员签字生效,做到交底不明确不操作,不签字不操作。 1.3.8自检、互检、交接检及工序质量评定制度工程施工过程中,施工班组必须设质量干事,工序完成后要做自检,各工号经理负责督促、检查工号的自检工作。每道工序施工完毕后,由施工班组、施工员、质检员进行工序质量评定,工序评定合格后邀请监理验收,验收完毕方可进行下道工序。1.3.9隐蔽工程检查验收制
31、度隐蔽工程的检查验收是防止质量隐患和质量事故的重要措施。如果某一道工序的施工结果被后道施工工序所覆盖,该工序必须进行隐蔽工程验收。隐蔽验收由工号经理主持,请设计单位、建设单位、管理单位、监理单位参加。隐蔽验收的结果及时填写隐蔽工程验收记录,并请有关人员及邀请单位签认。1.3.10混凝土开盘证制度单项混凝土开盘前由依据相应构筑物、建筑物施工组织设计及施工方案要求的人员,负责组织钢筋、模板、预埋件的工序评定,评定合格后,工序评定单报项目经理部技术质测部复核合格后,由项目总工程师或质测部部长签发开盘证,无开盘证浇注混凝土的视为违章操作。对违章操作的指挥者追究个人责任,以防今后再次发生。1.3.11奖
32、优罚劣制度为了增强各工号管理人员、项目部质检人员及各作业班组的创优意识及精品意识,制定专门的管理办法,对重点部位、重点工序实行奖优罚劣制度。1.3.12竣工图的编制、审核、移交制度工程进入收尾阶段,项目部在项目总工程师领导下,由技术质测部负责编制竣工图,整理质量控制文件,根据市档案管理文件的要求,对编制完的竣工图经项目总工程师审核后,汇总装订成册。工程竣工后一个月内,项目部将按有关规定向档案馆等相关部门及业主提供相应数量的竣工图和完整的竣工资料,并向业主提供一套完整的计算机文件形式的竣工资料光碟。1.4质量保证技术措施1.4.1制定本配套管网土建及安装工程质量评定暂行标准土建工程的施工质量,直
33、接影响到管道安装的进度和质量。所以,对土建施工的质量也进行严格控制,是工程达到设计和规范的要求。在施工前,制定出青白江区配套管网土建及安装工程质量评定暂行标准,报建设单位和监理单位批准,经批准后,作为某县城市污水处理工程厂外配套管网土建及安装工程质量评定暂行标准。1.4.2土建工程防止质量通病措施钢筋保护层不均匀防治措施在污水厂站工程中,构筑物在使用时多浸泡于污水中,为防止污水对构筑物钢筋的腐蚀,钢筋外侧必须有一定厚度的混凝土保护层,阻止钢筋被腐蚀。需注意的是保护层的厚度应该均匀一致并符合设计净空要求,否则在保护层较小处就易形成薄弱点,使钢筋被腐蚀,在以下几方面对钢筋保护层不均匀进行防治。钢筋
34、下料表绘制:各工号钢筋下料表必须由有经验的施工员或钢筋工长绘制,在绘制料表之前要认真学习图纸,了解设计意图,下料表绘制完毕后必须由工号经理审核,并签字认可。钢筋加工:钢筋加工厂在接到各工号提供的下料表后,要由专人对每种钢筋分别进行放样,试加工。在放样和试加工时要充分考虑到延伸率、弯钩特点对钢筋尺寸的影响,经放样试加工证明达到尺寸要求后,再按照下料表大批量加工。每种钢筋加工完毕后,由钢筋厂质检干事进行自检,对应工号质检员进行抽检,以避免尺寸偏差过大。钢筋绑扎:钢筋绑扎前必须用墨线画出钢筋外皮线,绑扎时依线布筋,严禁钢筋放置位置超线、人为减少保护层厚度的现象。钢筋绑扎完毕后,由施工员组织操作队伍认
35、真对保护层情况进行检查,发现不符合要求处必须整改或重新绑扎。技术质测部质检员在验收钢筋时,将保护层是否符合要求作为钢筋验收的重要内容之一,有不符合要求者要以书面形式通知有关工号及时整改或重新绑扎。止水带处混凝土分缝宽度不统一防治措施根据设计要求止水带处混凝土分缝有一定的宽度,该分缝如施工时不认真极易造成宽窄不统一、分缝线不直顺等问题,很不美观,需采取措施使之避免。认真做好分仓浇筑:结构混凝土施工时,止水带两侧的混凝土必须分两次浇筑,严禁借抢工期等任何原因一次浇筑成活。分缝处理,埋设橡胶条:为使分缝处宽度统一、分缝线直顺,浇筑止水带混凝土前在基础面或墙面处放置与设计要求宽度相等、厚度为20mm的
36、硬橡胶条,待混凝土浇筑完毕后,该橡胶条取出。不按要求放置橡胶条的部位,质检科长或项目总工程师不得签发开盘证。填塞密封料:对硬橡胶条取出所形成的凹槽,根据设计要求,填放合格的密封料,填料前将该凹槽用钢丝刷刷出新茬,用空压机吹出杂物,填放密封料工作由密封料生产厂家来人亲自施工。混凝土工作缝渗水防治措施混凝土工作缝处由于是两次浇筑混凝土形成的接触面,如果施工时不认真采取措施,经常出现满水试验或投入使用后渗水的现象,对感观效果和管理使用均有一定影响,故施工时必须对工作缝认真处理,防止渗水现象出现。加止水钢板:所有侧墙上的工作缝均在上一次混凝土浇筑前埋置厚3mm,宽400mm止水钢板。凿毛:混凝土浇筑完
37、毕,具有一定强度后对工作缝认真进行凿毛。凿毛依据“两凿两吹”的操作方法进行:即先用錾子将工作缝混凝土面通凿一遍,凿掉浆皮,露出新茬,用空压机吹净混凝土渣,然后将所凿之处再仔细补凿,在合模板前认真吹干净。粘海棉条:支下次模板前在工作缝下部(水平工作缝)30mm处粘贴海棉胶条,防止下次浇筑混凝土时出现漏浆现象(俗称“ 流泪”现象)正式浇筑混凝土前的工作:在第二次浇筑混凝土前,先用空压机将模板内杂物吹干净,将工作缝用清水润湿(水平缝还需要铺15mm30mm厚和将要浇筑混凝土的水泥、砂子比例相同的水泥砂浆),然后方可进行正式混凝土浇筑。穿墙螺栓渗水防治措施用18或20 A3钢制成的外加工具丝杆形式的穿
38、墙螺栓,由于拆模时自身易转动,拆模后该螺栓留于墙壁内不易取出,造成封堵困难,常在满水试验和交付使用时有渗水现象,影响感观质量和使用质量,需采取措施避免此种现象出现。穿墙螺栓的加工:穿墙螺栓加工时,按其外侧不加工具丝杆设计,即适当增加螺栓长度,使螺栓两端各出墙面不少于440mm。穿墙螺栓的放置穿墙螺栓放置在墙壁上时,在螺栓外均套上25软塑料管。穿墙螺栓的取出:混凝土浇筑完毕后拆模板时,由于穿墙螺栓外侧套有25软塑料管,而塑料管与螺栓间有间隙,故该螺栓可以很轻松拔出,穿墙螺栓拔出后,该塑料管也随后拔出。穿墙螺栓孔的封堵:穿墙螺栓孔封堵时由有操作经验的工人两人为一组,墙里、墙外各一人,同时向螺栓孔内
39、填入石棉水泥,随填随用手锤击打用18圆钢制成的专用錾子使孔内密实。预埋件、预留孔洞位置不准。污水厂站施工中,构筑物上不同位置常设计有各种形式的预埋件及预留孔洞。如施工时不引起重视,常会有位置不准的现象出现,从而给设备安装带来很大困难,势必造成返工,所以必须采取措施确保预埋件、预留孔洞位置准确。理解设计意图:各工号在各构筑物、建筑物施工前,必须认真把工艺设计图与结构设计图反复对照,认真学习图纸,理解设计意图,掌握各种预埋件、预留孔洞的精度要求,使施工时目标明确,目的性强。按程序操作:各工号放置预埋件、留预留孔洞时,施工前必须由施工员写出交底单,经工号经理审核签字后,有关操作队伍再按交底单要求施工
40、,操作完毕,施工员必须与操作队组负责人一同进行检查,无误后再由质检员汇同有关测工复查。2、 工期控制2.1总体施工顺序总体思路:根据本配套管网土建及安装工程的特点及所处位置情况,本工程分成两个作业组 2.2工期保证措施为确保本配套管网土建及安装工程的进度,我公司将把该工程列为重点工程,成立进度计划领导小组,由项目经理任组长,生产副经理、项目总工程师任副组长,对施工进度的实现实施领导和监督。项目经理对确认后的进度计划是否能够实现负全部责任。我公司承诺:确保在2010年7月5日计划开工,在2010年8月25日前完成所有施工任务。2.3技术保证对于混凝土结构的施工组织、管道施工,有完整的施工工法和成
41、熟的施工经验。我们将把这些施工经验应用于本工程,保证本配套管网土建及安装工程施工顺利进行。针对管网施工的特点,制定详细的、有针对性的、具有可操作性的施工组织设计、措施方案等,以满足工程质量、进度的要求。确定合理的安装工序,组织好工序的穿插搭接顺序,充分利用作业面,加快施工进度。2.4人力保障我公司有专业施工技术人员和施工管理队伍。有包括教授级高工在内的中高级职称以上的技术人员,专业施工队伍种类齐全,能满足污水处理厂各工程部位、各工序施工要求,确保某县城市污水处理工程总计划的工期安排。在人力资源方面,从全公司范围内抽调施工管理经验丰富、技术水平高、思想觉悟高、素质好的人员组成项目经理部,以确保施
42、工进度计划的实现。2.5物资保证本公司拥有国标模板和大型钢模板,能保证混凝土结构的几何尺寸、外观要求及内坚外美。有钢材、木材、地材良好的固定供应基地.。2.6机械保证为保证水厂施工进度计划能顺利完成。我们拥有独立的机械分公司,配有各方面施工所需机械设备,如挖掘机、混凝土泵车、汽车吊车、推土机等大型的施工机械设备,还有叉车、切割机、张拉设备等小型的施工机械设备。能够满足水厂的各个部位施工要求,并配有优秀的操作人员。能够确保施工进度计划的实现。2.7实行动态的网络计划管理在施工过程中,以不同阶段对计划进行分解。做到长计划短安排,制定季度计划、月计划、旬计划、周计划。为保证各项计划目标的实现,对工程
43、计划及管理人员,专业施工队伍和劳务队伍以及物资、设备等,项目部内部进行合理调配,以满足不同工程、不同施工阶段对人、财、物的要求。2.8抓好雨季施工阶段施工管理编制详细的雨季施工方案,并报监理单位审批。在雨季施工时严格按照施工方案执行,做好防洪准备工作。土石方开挖、混凝土浇筑、等重要工作施工时尽量避开阴雨天气。进场的原材料(水泥、粉煤灰、钢筋等)和机械设备不得遭受雨淋水泡,如露天放置做好苫盖工作。施工现场用于施工的电器机具做好雨罩,电器机具雨后经电工测试合格后方可继续使用。加强对轴线控制点及水准点等测量标志的保护及校核。2.9合理安排施工空间按总进度计划要求,分两段同时施工;2.10资金保证工程
44、资金单独核算、单设账号、专款专用,确保工程顺利进行。3、 安全控制在施工过程中除做好质量管理外,进行环境及职业健康安全保护是义不容辞的责任,在某县城市污水处理工程施工中认真贯彻职业健康安全管理体系规范(GB/T28001-2001)及环境管理体系规范及使用指南(GB/T24001-1996)之要求.。3.1安全目标在施工过程中,实施安全生产管理。确保施工中无人员伤亡或重伤、无重大机械设备事故、无火灾事故,做到安全文明施工,确保工程按指定工期顺利完成。3.2安全施工保证体系本配套管网土建及安装工程施工过程中实行项目经理为第一负责人的安全施工保证体系。3.3安全职责为确保现场文明安全工作目标明确、
45、职责明确,项目经理部从项目经理到施工员、作业队层层落实岗位安全责任制。3.3.1项目经理安全职责认真执行国家、成都市、及本公司安全生产、劳动保护的法规及规章制度。对本单位在生产经营活动中的安全健康负全面领导责任。建立、健全安全生产保证体系,领导组织实施本单位安全生产工作目标,督促、检查各职能部门人员执行安全生产责任制。落实施工组织设计、施工方案中各项安全技术要求,严格执行安全技术措施审批制度及设备、设施交验、验收、使用制度,保证安全技措及劳动保护用品经费的落实。随时掌握安全生产动态,监督并保证安全生产保障体系的正常运转,认真执行ISO9000“安全生产管理程序”,开展定期和不定期地组织安全生产
46、检查,及时消除事故隐患与不安全因素,制止违章指挥和违章作业。严禁职工在工作中间休息或就餐时饮酒。严格遵守特殊工种及民工的安全管理规定。领导组织职工及外包工队的各项安全生产教育。发生因工伤亡及重大未遂事故,要做好抢救伤员、保护现场、及时上报,并协助事故调查组参加事故的调查处理,制定、落实各项防范措施,认真吸取教训,对事故责任者提出处理意见,报上级审批。3.3.2项目部副经理安全职责认真贯彻执行国家和公司的有关安全生产、劳动保护的法规、规章,对本单位安全生产负直接领导责任。协助项目经理做好项目部的安全、文明管理工作,对项目经理负责。项目部副经理负责领导工程管理部。领导工程管理部行使安全、文明生产管理、监督、检查职责,并建立健全安全、文明管理制度和内业资料。具体组织实施本单位安全生产目标,计划及规定,主管项目部劳动用工及分包工程的安全工作。在计划、布置、检查、总结、评比生产的同时,计划、布置、检查、总结、评比安全工作。参加编制安全技术措施,督促落实施工组织设计、施工方案中各项安全技术要求,严格执行安全技术措施审批制度、施工项目安全交底制度。随时掌握安全生产动态,监督并保证安全
