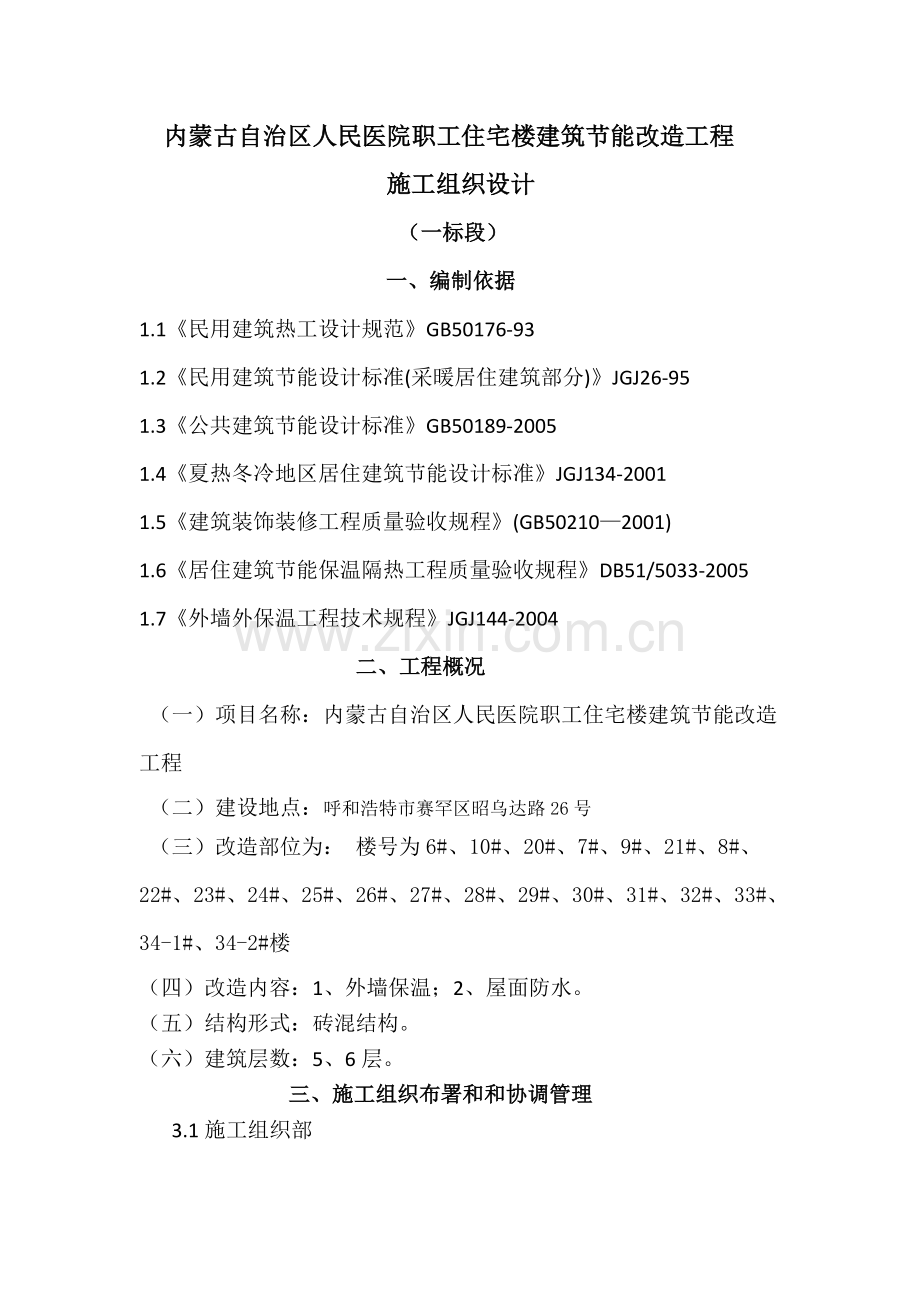

1、内蒙古自治区人民医院职工住宅楼建筑节能改造工程施工组织设计(一标段)一、编制依据1.1民用建筑热工设计规范GB50176-931.2民用建筑节能设计标准(采暖居住建筑部分)JGJ26-951.3公共建筑节能设计标准GB50189-20051.4夏热冬冷地区居住建筑节能设计标准JGJ134-20011.5建筑装饰装修工程质量验收规程(GB502102001)1.6居住建筑节能保温隔热工程质量验收规程DB51/5033-20051.7外墙外保温工程技术规程JGJ144-2004 二、工程概况 (一)项目名称:内蒙古自治区人民医院职工住宅楼建筑节能改造工程(二)建设地点:呼和浩特市赛罕区昭乌达路26

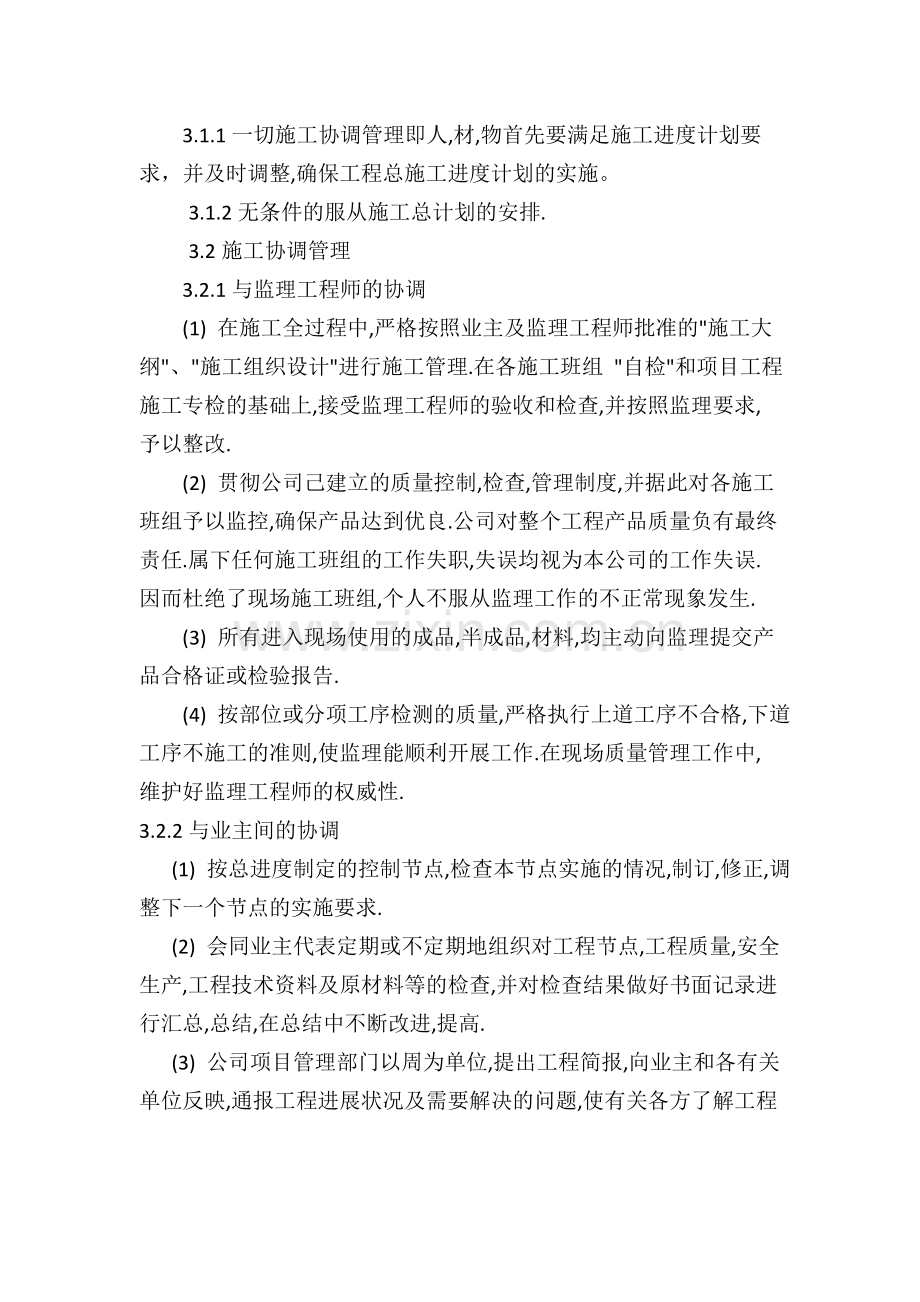

2、号(三)改造部位为: 楼号为6#、10#、20#、7#、9#、21#、8#、22#、23#、24#、25#、26#、27#、28#、29#、30#、31#、32#、33#、34-1#、34-2#楼(四)改造内容:1、外墙保温;2、屋面防水。(五)结构形式:砖混结构。(六)建筑层数:5、6层。三、施工组织布署和和协调管理3.1施工组织部3.1.1一切施工协调管理即人,材,物首先要满足施工进度计划要求,并及时调整,确保工程总施工进度计划的实施。3.1.2无条件的服从施工总计划的安排.3.2施工协调管理3.2.1与监理工程师的协调(1) 在施工全过程中,严格按照业主及监理工程师批准的施工大纲、施工组

3、织设计进行施工管理.在各施工班组 自检和项目工程施工专检的基础上,接受监理工程师的验收和检查,并按照监理要求,予以整改. (2) 贯彻公司己建立的质量控制,检查,管理制度,并据此对各施工班组予以监控,确保产品达到优良.公司对整个工程产品质量负有最终责任.属下任何施工班组的工作失职,失误均视为本公司的工作失误.因而杜绝了现场施工班组,个人不服从监理工作的不正常现象发生. (3) 所有进入现场使用的成品,半成品,材料,均主动向监理提交产品合格证或检验报告. (4) 按部位或分项工序检测的质量,严格执行上道工序不合格,下道工序不施工的准则,使监理能顺利开展工作.在现场质量管理工作中,维护好监理工程师

4、的权威性.3.2.2与业主间的协调 (1) 按总进度制定的控制节点,检查本节点实施的情况,制订,修正,调整下一个节点的实施要求. (2) 会同业主代表定期或不定期地组织对工程节点,工程质量,安全生产,工程技术资料及原材料等的检查,并对检查结果做好书面记录进行汇总,总结,在总结中不断改进,提高. (3) 公司项目管理部门以周为单位,提出工程简报,向业主和各有关单位反映,通报工程进展状况及需要解决的问题,使有关各方了解工程的进行情况及时解决施工中出现的困难和问题,以确保工程进度. 3.2.3与土建施工方的配合根据本工程土建施工的实际情况,针对性的制定详细的方案措施;包括施工管理人员的组成,相互之间

5、的技术交底,相互联系,相互检查督促方法,使整个工程的施工能顺利进行,确保目标工期的实现.四、施工施工现场管理组织姓名职称上岗资格证明证书名称证号专业建造师中级建造师土建安全员助工安全员土建资料员助工资料员土建施工员助工施工员土建质检员助工质检员土建材料员助工材料员土建五、施工进度计划本工程计划工期:2012年11月15日前完工。51施工进度计划与工期保证措施5.1.1、总进度计划我公司将充分发挥在施工中加快进度、压缩工期的经验,争时间、抢进度,在确保工程安全和质量的前提下,尽量缩短施工工期,重点控制主体结构部分的施工工期,在部分建筑主体结构施工封顶后,首先安排插入装饰的施工,缩短装饰和主体结构

6、施工的差距,确保本工程按计划如期完成。5.1.2、施工网络计划本工程考虑到各种不可预见因素,如天气、机械、材料等原因,标准层控制计划中按6-10天/层计算,具体计划见附表四施工网络计划图。5.2、进度保证措施5.2.1、提前进行各项工作准备及总进度计划、区域计划的控制如我公司中标,我公司在施工图纸齐全后组织有关管理人员和部分工人,熟悉施工场地和施工图纸,完成临时建筑的搭建、场内施工临时道路铺设和施工用临水、临电、排污废水等设施。在人员进场的同时,调进相应的施工机械,购买钢筋、模板、木方等建筑材料。根据各阶段控制目标按专业工种进行目标分解,按照总体进度目标,分解进度目标,建立进度控制检查制度,落

7、实进度控制、检查调整方式方法。定期举行进度协调会议,对进度的各方面的因素进行分析预测。建立以项目经理、项目技术负责人、施工员、施工班组为基础的多级计划执行体系,使施工计划的每一个节点,每一个线路,层层有人管,事事有人问。通过计划落实、检查,以制定、分析、总结的标准化工作方法,使工程进度符合实际要求而不失控。检查各层次的计划,形成严密的计划保证体系。本工程安装工程规模庞大,只有将控制点细化到各分区的分项工程中去,才能保证控制点落实的实效性。施工中将有多种施工计划:总进度计划、各区域总进度计划、月进度计划、周进度计划等等。这些计划均是围绕一个总的任务而编制的,在坚持总工期不变的前提下,检查各项计划

8、编排是否合理、衔接是否紧密、技术实施是否具备条件、同时适当考虑计划的超前性。经过严密而充分细致的讨论和分析,然后以计划任务书、施工任务书的形式逐级下达实施。制定项目责任制、签定责任状。从项目经理、项目技术负责人、施工员到作业班组分别制定各自的责任制,签定责任状,定期按计划目标进行考核,奖优罚劣。计划全面交底、安排施工人员全面实施。本工程进度计划的实施是全体工作人员共同的目标,通过项目调度会和各级生产会进行目标交底,使管理层和作业层协调一致,将计划变成全体员工的自觉行动,充分发挥各级管理人员主观能动性和全体施工人员的积极性、创造性。层层有计划、人人有目标、事事有人管。1、月进度计划、周进度计划的

9、控制采取多种形式的施工计划:采取行之有效的分步作业计划,分步作业计划是确保总计划实施的重要方法,根据土建施工,材料、设备供应等情况,我们将安装工程总进度计划分解为月、周、日分步作业计划,实行月计划、周实施、日落实的计划管理体系。2、三周滚动计划本工程施工过程中存在着许多动态因素,需不断进行调整解决。我们将实行检查上周、实施本周、计划下周的三周滚动计划管理办法,本办法将计划的实施、检查、调度集于一体,使管理工作具体化、细量化,以总承包人、监理、总包召开的工程协调会的工程进度布置为目标,项目内部协调会检查实施情况为依据,通过严密的分析讨论,制定下周的工作计划。同时进行严格的组织管理,以确保总计划的

10、顺利实现。3、日检查工作制专业施工员是施工技术、进度、质量的主要负责人,每日进行现场检查,并将检查的结果以书面形式报给项目组,项目组收集、汇总、分析后报给各分管项目经理,使其及时了解施工动态,监督和督促各施工员及施工班组按计划完成工作,或者进行必要的调整。4、周汇报工作制配合三周滚动计划的实施,建立每周进度汇报分析制。汇报分析会由项目经理主持,项目经理、项目工程师、各级施工员参加,检查落实一周工作情况,并将检查分析的结果书面汇报给监理单位、总承包人、总包备份并存档。若由因外部原因影响工程进度的,在汇报中提出建议及要求,在总承包人支持的协调会上提出解决。5、月分析调整制度项目部按月总进度计划、区

11、域进度计划进行分析、总结。并对进度的个别节点进行调整,并在内部协调会上进行必要的生产要素调整。由项目经理主持、项目工程师及有关施工员参加,并将分析调整的结果书面汇报项目组及总承包人、监理单位。6、施工日记施工日记是项目施工中每一天所发生有关事宜的真实记录,也是项目日常管理的工作要点,由专业施工员对每日所发生的事宜及工程进展情况按施工日记的要求真实填写,书面保送项目经理,并由项目经理签字认可后送资料室存档。7、加强计划的严肃性在计划确定后加强计划的严肃性是非常关键的,各级施工进度计划是完成该工程的基础工作,必须在日常工作中提到首位,以计划管理带动施工各要素管理。这就需要施工中各级管理人员必须有严

12、谨的工作作风,做到当天的工作不过夜,本周的工作不过周,一环扣一环地完成每一点计划,使工程向着纵深的方向发展。8、制定派生计划工程的进度管理是一个综合的系统工程,涵概了技术、资源、商务、质量检验、安全检查等多方面的因素,因此根据总控工期、阶段工期和分项工程的工程量制定出技术保障、商务合同、物资采购、设备订货、劳动力资源、机械设备资源等派生计划,是进度管理的重要组成部分,按照最迟完成或最迟准备的插入时间原则,制定各类派生保障计划,做到施工有条不紊、有备而来、有章可循。此计划是完成专业工程计划与总控计划的关键,其牵涉到参与工程的各个单位,内容包括:方案计划:此计划要求的是拟编制的施工组织设计或施工方

13、案的最迟提供期限。“方案先行、样板引路”是保证工期和质量的法宝,通过方案和样板制订出合理的工序,有效的施工方法和质量控制标准。材料供应、机械租赁合同计划:此计划要求的是分项工程开工所必须的材料供应合同最迟签定期限。由于本工程的重要性和施工的难度,对材料供方选择是极其重要的工作。物资及大型施工机械进场计划:此计划要求的是分项工程所必须的材料、设备以及重大技术措施所需物资的最迟进场期限。施工机械与临时设施退场计划:为保证下道工序的尽快插入,对桩基设备、挖土设备以及部分临建设施等制定的最迟退场或拆除期限。质量验收计划:分部工程验收是保证下一分部工程尽快插入的关键,本工程由于工期紧张,分部验收必须及时

14、,土方验槽、结构验收必须分段进行。5.2.2、制订合理的方案制订出合理的方案,能有效地减少重复劳动,提高劳动生产率,打造出优质的精品工程,所以我公司将针对本工程编制有针对性的施工方案和技术交底。本工程将按照方案编制计划,制定详细、有针对性和可操作性的施工方案,从而实现在管理层和操作层对施工工艺、质量标准的熟悉掌握,使工程施工有条不紊的按期、保质地完成。施工方案覆盖要全面,内容要详细,配以图表,图文并茂,做到生动、形象,有指导性。5.2.3、资源保证措施安排充足的劳动力资源,结合文明施工的要求,及时清理施工层现场,做到工完料清,材料堆放有序,减少因场地紧张引起的停工、窝工。加强生活和后勤管理,尽

15、可能改善职工生活,以稳定队伍。最大限度的提高机械化施工程度,以精良的装备保证工期目标的顺利完成。增配模板、钢管等周转材料,采用大流水组段结合各个单体分别组织小流水施工,提高工效。加大材料周转速度、运管力度,抓紧、抓好机械设备的保养维护,避免发生缺料停机造成的停工、窝工。5.2.4、专业化施工管理保证为了能把本工程做得让业主完全满意,我公司准备派有丰富的同类工程施工经验,管理能力强的国家一级建造师担任此工程的项目经理,而且在公司内调集一批技术力量好、责任心强、干劲足、能和项目经理配合好的优秀中青年管理人员进行施工管理,为工程项目最终实现工期、质量目标提供专业化施工管理保证。5.2.5、优秀的劳务

16、施工队伍信誉好、素质高的施工队伍是保证工程按期完成的基本条件之一,我公司一直以自身队伍直接参与施工而名闻全国上下,在本工程上我公司将由项目经理在公司内部组织有同类工程施工经验的专业作业班组进行施工,确保工程按计划进行。根据方案实施要求及施工进度和劳动力需求计划,集结施工队伍,组织劳动力分批进场,并建立相应的领导体系和管理制度。根据工程项目需要,以我公司所使用的劳务合格分包商,对其合作经历,业绩和信誉的证实资料进行核查,并采用议标形式选择出合格的劳务施工队伍。我们对劳务施工人员所需生活后勤已作了充分的考虑,可保证满足施工需要。加强操作人员对质量意识的培养,提高施工质量和一次成活率。达到质量标准的

17、一次成活率提高了,也就加快了施工进度,从而可以保证施工进度。5.2.6、加强各部门协调施工期间,专门成立协调部,负责和业主联络,协调各施工工种、各施工班组之间的工作,了解业主和设计意图,力争为工程施工创造条件。根据建筑工程的施工的特点,现场的布置和现场秩序是施工顺利进行和保证工期的重要保证之一。所以我公司在不同阶段加强现场平面布置图管理,根据主体、装修等不同阶段的特点和需求设计现场平面布置图,平面布置图涉及现场道路的布置、各阶段大型机械的布置、各阶段材料堆放等方面的布置。各阶段的现场平面布置图及物资采购、设备订货、资源配备等辅助计划相配合,对现场进行宏观调控,在施工紧张的情况下,保持现场秩序井

18、然。5.2.7、定期召开生产例会每周定期召开由各分包方参加的生产碰头会、生产例会,及时解决工程施工中出现的问题,为下步生产工作提前作好准备。检查落实当天计划、完成情况、未完成计划原因,协调各生产要素,及时解决各种生产障碍。针对现场存在的问题,提出有预见性的措施,提前排除,以保证工程顺利进行。5.2.8、引进竞争机制引进竞争机制,选用高素质施工班组的同时,采取经济奖罚手段,加大内部班组承包管理力度,确保工程的进度和质量要求。6施工总平面布置6.1、施工现场平面布置原则1、根据对施工现场的了解,我们把主要的机械和材料布置在现场南西侧,南侧为办公区和生活区。2、其它临时设施按其使用功能,服务对象的不

19、同,分别布置,分区明确。3、根据现场的现有的环境,场区内设有1个出入口,方便材料出入。4、根据不同施工阶段重点,各阶段总平面布置作适当调整,使其与各时期的施工重点相适应。5、中小型机械的布置要处于安全环境中,要避开高空物体打击的范围。6、材料堆放尽量设在垂直运输机械覆盖的范围内,尽量避免二次搬运。7、临电电源、电线敷设避开人员流量大的楼梯及安全出口以及容易被坠落物打击的范围,电线尽量采用暗敷方式。6.2、施工平面定位本工程的永久性座标引入点以及标高引入点由建设方提供,由我公司负责座标点及标高的引入工作,并以此定好施工现场的测量控制网。6.3、现场施工总平面布置现场施工布置和临时办公的布置,详见

20、施工平面布置。在业主规定的场地内制定出最后的具体现场布置,并交与业主审定。根据公司的CI手册要求,所有现场管理严格按照公司的现场管理手册执行,保证现场井然有序,并采用隔断、油漆画线、标志板等方式表示不同区域的使用功能。6.3.1、现场出入口及道路根据施工现场和工期的要求,在现场西东侧两端设大门,并且设置警卫室,是材料以及人员的主要入口。本工程的现场道路全部用200mm厚卵石夯实、浇筑200mm厚C30混凝土硬化处理,现场非绿化地面全部用C15砼硬化。在临时设施、材料堆场、路边均设置排水沟并覆盖铁篦子,场内排水由路面顺坡进入排水沟,经沉淀处理后,统一排入市政排污管道。6.3.3、原材料及加工场地

21、的布置水泥、砂石等原材料、钢筋半成品和木工房布置在塔吊吊运范围之内。施工现场全部围挡,进行封闭施工,与周围的环境分隔开。为保证结构施工期间的现场道路的顺畅,材料进场严格按照计划进场、整齐。6. 4、现场临电、临水布置6.4.1、现场临电布置我公司将根据业主提供的电源,设配电室,集中管理。现场施工用电线路采用TN-S三相五线制接零保护系统,施工用电线靠围墙部分部分架空,其余部分采用埋地,过道路采用加钢套管保护。现场用电情况如下:1、施工现场用电从业主提供变压器处的接驳点引入。2、现场用电计划每个单元内隔二层设置一只二级配电箱。3、现场总用电量包括各种动力机械用电和室内、外照明用电。其中照明用电按

22、动力用电的10 % 计算。4、现场采用TN-S三相五线制接零保护系统供电,施工用电由建设方提供后按规定接入。根据施工不同阶段的施工生产、生活需要及用电特点进行供电线路系统布设,同时现场要设立用电安全措施及电气消防措施,设立专职电气消防负责人,建立相应管理制度。用电量根据高峰进行时时调节,保证用电设备安全运行。6.4.2、现场临水布置本工程根据业主提供的临水接驳点,接出水管,组成供水网络,并在各需要用水部位留出水龙头。楼层施工用水按每单元设置一条竖向水管采用DN50管径布置至各施工层面,以满足结构及装饰施工用水,施工用水严禁使用消防水源。为了保证停水后工程能照常施工,本工程计划在底层设置3m3m

23、2m的砖砌水箱,并配备足够的增压泵。所有水管均沿临时施工道路路边埋地,穿越重载车处作加固处理。临时网路需用D100无缝钢管。临时排水及污水排放:1、在车辆进出施工现场的主要出入口设置车辆清洗设备,以保证施工泥浆不随车辆污染市政道路。污水排入专设污水坑,待沉清后面排入下水系统。2、沿施工道路边设置明排水沟300mm400mm(深宽),每隔30m设500500800的沉淀池(且在砂浆机及搅拌机边设置2.02.01.8m的沉淀池),污水经沉淀后统一用暗沟排放到市政污水管道。淀池用灰砂砖砌筑,盖板用22钢筋制成钢筋栅封盖,并派专人负责定期清理。厕所污水经化粪池沉淀后排入市政污水管道。3、在上部结构施工

24、时,设50污水立管及成品瓷器小便斗与地面化粪池相连。4、在接收施工现场后,即及时清理现场内残留施工拉圾、障碍物以及疏通施工现场排水管道。6.3、现场CI形象布置根据公司CI形象战略实施的宗旨:展示人文卓越的企业形象,塑造崇高诚信的企业精神,服务于项目建设实践,在征得建设单位同意后,对施工现场的各个要素在场合和时间严格按照CI手册的标准执行,做到施工现场“五化”,即“亮化、净化、绿化、美化、硬化”;并且以“新概念、新环境、新品质”的“三新”为目标,使现场的安全生产、文明施工和施工现场管理不断上台阶。并严格按照ISO14001环境保护管理体系和OHSAS18001职业卫生安全管理体系的要求进行管理

25、,确保现场文明施工和安全生产的正常进行。6.3.1、封闭管理1、围墙 沿工程四周连续设置高度为2.5米的围墙,做到坚固、稳定、美观、内外进行粉刷,外立面基调为白色,围墙上书写的内容色调按照CI手册统一执行。2、大门 在施工现场进出口设钢制大门,高度为2.5米;两侧门墩高度4.5米,门墩之上设灯箱,上书企业全称;大门的颜色为白色,大门宽度为6.0米;大门及两侧门墩书写的内容及色调按照CI手册统一执行。3、大门边设门卫室,门卫有专职保卫人员担任,24小时值勤巡逻。门卫室设门卫制度、保卫人员名单及职责,并建立人员、材料出入登记档案。6.3.2、施工现场标牌1、在大门内的显眼位置上设立“八牌二图”,内

26、容为公司简介、工程概况、管理网络、防火须知、安全生产六大纪律、安全记录、施工现场平面图、工程计划进度网络图。“八牌二图”的格式按照CI手册统一执行。2、在大门内外设置二块可活动警示牌,一块为“进入工地,请戴好安全帽”,另一块为“施工带来不便,感谢你的协助”。其他警示牌根据CI手册统一加工制作。6.3.3、施工场地1、混凝土硬地坪施工根据实际情况,在入口及建筑物四周全部施工通道,铺垫150mm厚卵石后用C30砼硬化、建筑材料堆放及钢筋、木工加工处等硬化处理,其余场地在路边、围墙边及生活区范围种植花草,做好绿化工作。2、吸烟点按照标准要求,施工现场严禁随意吸烟。项目经理部制订禁烟制度并视具体情况设

27、置吸烟点。6.3.4、办公及生活设施1、场地的建设考虑到现场施工及材料堆放的要求,各个区域安排就要科学合理。详见总平面布置图。2、办公室要求每个办公室布置整齐有序。如办公桌、椅子统一,放置花卉盆景,墙上悬挂室内人员的的岗位职责、安全帽等。会议室按公司CI形象要求布置。1、每个办公室必须有明确的标识,标识牌大小为120mm320mm,材质为PVC,做法符合公司CIS要求,由公司统一制作、发放。标识牌粘贴位于门框上口中央位置。2、各职能办公室内悬挂“岗位职责”和“安全生产责任制”,材质为PVC,大小为400mm600mm,蓝底白字白标。悬挂高度为离地面1.7m。3、项目经理室内根据情况可布置:项目

28、经理岗位职责、项目经理安全生产责任制、项目经理业绩一览(竣工工程竣工图)、中天人文化修养、综合管理体系方针。3、厕所男厕所坑位设置以施工高峰期人数的1/17标准设计建造,女厕所坑位视项目部具体情况设置,厕所室内高度不得低于2.6米,上部设天窗,地坪为地砖并不得积水,墙裙为瓷砖,高度不低于1.5米,并有良好的通风设施。设置定时冲水箱,并落实专人进行每日的卫生保洁工作。4、医务室处于办公区门口的安全组办公室兼设医务室,内备一些常用的必备药品和担架,安全组兼职人员有处理一般紧急病情和医治常见病的能力。 7资源需要量计划7.1、劳动力需要量计划7.1.1、劳动力配备计划说明1、本工程劳动力配备计划是根

29、据提供的设计图纸、有关的预算定额、劳动定额和总进度计划编制的,主要反映工程所需各种技工、普工人数,它是项目部控制劳动力平衡、调配的主要依据。2、为了确保本工程施工总进度计划目标的实现,达到保障施工进度和施工劳动力投入的需要,劳动力的投入按阶段配备. 3、安装工程在主体施工和抹灰施工时配合土建工程的工期安排,随着土建的速度和工作量的增减安装分包单位应在总包的统一管理协调下及时调动配备施工人员,做到不影响土建工期。7.1.2、劳动力投入计划表劳动力投入计划详见附表三劳动力计划表7.2、计划投入的主要施工设备清单施工机械设备是施工现场人、材、机三大投入的重要组成部分,施工机械配备的合理与否,直接影响

30、着进度计划的实施、劳动力的投入及成本的降低,特别是垂直运输的配备更与工程的施工进度密切相关。为了确保本工程的进度计划得以实施,并尽可能的缩短工期,减少劳动力的投入和降低成本,根据本工程的实际特点和建设方的工期要求,本公司对施工机械的周密安排如下:1、着重解决垂直运输机械,根据设计单位提供的设计图纸及图纸上建筑物的细部尺寸,为确保工程的进度与质量,计划配备3台汽车吊,在工程施工中安装。2、详细的机具配备计划见土建施工机械设备表。7.3、计划投入的主要计量器具清单本工程计量器具重点配备工程测量、施工质量的检测及计量器具,主要器具配备如附表二拟配备本标段的试验和检测仪器设备表。7.4、主要周转材料需

31、要量计划7.4.1、周转材料计算依据按选定的施工方案作为依据进行计算。1、483.5钢管:楼外架:采用全封闭双排脚手架。包括施工外架及楼层安全防护栏杆、防坠棚等部位,满足整体施工的需要。2、安全密目网双排脚手架的安全防护,以满足整幢大楼的安全需要。3、脚手板按安全文明施工规定“三步一隔离”要求,装饰阶段的内脚手架的铺设、防坠棚等部位的使用,以满足整体施工的要求。4、平网按安全施工规范,满足整幢大楼的防坠平网的使用。7.4.2、周转材料的调用本工程周转材料计划购买或租赁,并在工程基础施工后,便开始着手准备材料的租赁和购买事项,预先制定工程总体材料计划,每个月申报材料用量及计划清单。八、屋面工程施

32、工方法 1、施工依据1.1内蒙古自治区人民医院职工住宅楼建筑节能改造工程施工图。 1.2屋面工程技术规范GB50345-2004。 1.3屋面工程质量验收规范GB50207-2002。 1.4建筑工程施工质量验收统一标准GB50300-2001。 1.5建筑构造通用图集-工程做法88J1-1。 1.6建筑构造通用图集-屋面88J5-X12、分项工程概况屋面防水等级为级,合理使用年限为5年,排水方式为明排,屋面设计为不上人屋面。 平屋面保温层采用40厚聚笨板,屋面防水层为3.5厚SBS改性沥青防水卷材,采用热熔法满粘施工方法。 防水层施工由经资格审查合格的防水专业分包单位进行,作业人员均持有建设

33、行政主管部门颁发的上岗证。 3、施工安排 3.1质量目标: 工程一次交验合格率100%。 3.2工期目标: 施工时应选择晴朗天气突击施工,尤其是屋面保温层及防水层施工时,以保证工期目标的实现。 3.3安全文明环保目标 杜绝发生重大人员伤亡事故,轻伤频率控制在千分之五以内。 重大火灾易发危险源得到100的控制,杜绝发生火灾伤亡事故。 施工现场无尘、无污染、无积水、低噪声绿色环保管理,重大环境因素得到100的控制。4、 施工准备 4.1技术准备 认真熟悉图纸,确定不上人屋面的做法,材料要求,验收标准。编制屋面工程施工方案,报监理审批后进行施工技术交底工作。确定防水专业施工队的选择,办理资质审查审批

34、手续。防水层施工必须由具备防水资质的施工单位进行施工,施工人员必须全部持证上岗。 4.2材料准备 进行各种材料的选样工作, 报监理审批后进场,并做好材料进场后的验收和送样工作,合格后方可用于工程上。4.3 SBS防水材料取样: 1、以同一生产厂的同一品种、同一等级的产品,大于1000卷抽5卷,500-999卷抽4卷,100-499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验。 2、将试样卷材切除距外层卷头2500mm后,顺纵向切取800mm的全幅卷材试样2块,一块作物理性能检验用,一块作备用。 3、防水卷材主要进行拉力、断裂延伸率

35、、不透水性、耐热度和低温柔度试验。同时防水卷材应做100%的有见证试验,见证取样应由监理监督现场取样,并贴上“有见证”字样,送往已备案的有见证试验室复试。 4.4材料性能要求 1)基层处理剂(冷底油): 当防水基面较潮湿时,冷底油应涂刷湿固化型胶粘剂;冷底油应与卷材的材性相容。 2)SBS改性沥青卷材: 拉力(N/50mm) 350(纵向) ; 250(横向)。 最大拉力时延伸率(%) 30(纵向) ; 30(横向)。 低温柔度(0C) -18。 3.5mm厚,r=15mm弯1800,无裂纹。 不透水性 压力0.3Mpa,30min不透水。 3)聚苯板: 所用聚苯板材料的表观密度32kg/m3

36、),导热系0.03W/m2.k,在10%形变下的压缩应力250KPa,吸水率1%(体积比),含水率0.06%(体积比),应有质量证明文件和检验报告。 板的外形基本平整,无严重凹凸不平,厚度允许偏差为5%,且不大于4mm。 5、劳动力准备 计划投入劳动力:防水工30人,抹灰工:30人,普工50人,机工8人。6、 机具准备机具名称 数量 机具名称 数量施工升降机 60台 手推车 35辆搅拌机 2台 刮杠 10把平板振捣器 2台 铁锹 30把喷灯 20把 铲刀 40把压辊 30把 灭火器 16个扫帚 20把 7、现场准备伸出屋面的管道、设备或预埋件已安装完毕,作业面已清理干净,屋面四周防护设施齐全。

37、 8、施工方法8.1 施工顺序及流程 施工顺序:一般情况下,由高处向低处施工(先施工斜屋面次平屋面)。 施工流程:保温层施工找坡层施工防水层施工防水保护层施工。8.2 屋面作法 斜屋面 1、保护层:英红彩瓦。 2、隔离层:25*25挂瓦条,25*30顺水条。 3、保温层:35厚聚苯板。 3、防水层:SBS3.5mm厚。 4、找平层:20厚1:3水泥砂浆。 7、屋面混凝土板。 平屋面 1、保护层:40厚C30。 2、防水层:SBS33mm。 3、找平层:20厚1:3水泥砂浆。 4、找坡层:最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2坡。 5、保温层:40厚C20细石混凝土,50厚聚苯板。

38、 6、屋面混凝土板。 雨罩板顶面 1、保护层:满涂银粉保护剂(或着色剂)。 2、防水层:SBS33mm。 3、找平层:20厚1:3水泥砂浆。 4、找坡层:最薄处30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2坡。 5、保温层:40厚C20细石混凝土,50厚聚苯板。 6、隔气层:1.5厚聚合物水泥基复合防水涂料。 7、找平层:20厚1:3水泥砂浆。 8、屋面混凝土板。 8.2保温层施工 工艺流程 基层清理 管根固定 保温层铺设 加强层混凝土。 基层清理 穿过屋面和墙面等结构层的管根部位,应用高一级强度等级豆石混凝土填塞密实,管根部位做密封处理,将管根固定。钢筋混凝土屋面板基层面的灰尘杂物和特殊高起

39、的部位剔凿清理干净,保证板面平整干净。 8.3保温层铺贴 1、保温层应干燥,封闭式保温层的含水率应相当于该材料在当地自然风干状态下的含水率,且0.06%(体积比)。保温层干燥有困难时,应采用排气措施,可按间距6m设置排汽槽(槽宽60mm),不大于36m2设置一个排汽孔,排气槽应与加强层、找平层、找坡层的分格缝相对应,排汽槽宜纵横设置,并与大汽连通的排汽管相通,本工程排汽槽直接与层面排气道(厨卫间)接通。 2、保温层采用50厚聚笨板,保温板紧靠在基层表面铺平垫稳,不得有晃动现象,相连接缝相互错开,板间缝隙严密,表面与相临两板的高度一致。聚苯板保温层采用1:3水泥砂浆点粘法固定,砂浆点距1m。 3

40、、保温层铺贴完成后,在上面做40厚C20细石混凝土加强层,细石混凝土的坍落度控制在5070mm,铺设均匀、表面平整、压实,并留置分格缝,分格缝的面积不大于36m2,缝宽20mm并与找平层、找坡层的分格缝相对应,缝内填松散材料。 4、雨季施工时,若遇下雨天不得进行保温层的施工,已施工的保温层应采用塑料布遮盖,干燥后再进行下道工序施工。 8.4找坡层施工 1、用1:0.2:3.5水泥粉煤灰页岩陶粒找2坡,最薄处30厚。根据跨度和屋面分水线的位置采用拉线的方法,做样墩后,进行找坡。 2、找坡层施工前均应将下一层表面清理干净,凸出的灰渣等粘结杂物要铲平,不得影响各层的有效厚度。 3、应适当洒水湿润表面

41、,以利于上下层间结合,但洒水不得过量,以免影响表面干燥,从而影响防水层施工。 4、贴点标高、冲筋:找坡层按坡度要求,拉线找坡(2),一般按12m贴标高(贴灰饼)铺抹水泥粉煤灰页岩陶粒时,先按流水方向以间距12m冲筋,找坡层中设分隔缝,缝宽20mm,缝内嵌聚苯条,分格缝从女儿墙处开始留设,纵横缝间距不超过6m,并与其它分格缝相适应,缝内填松散材料。 5、采用机械搅拌均匀后运至施工面,把陶粒混凝土铺在细石混凝土上,铺设顺序应从一端开始退着向另一端进行拉线找出坡道后,用平板振捣器振捣密实,表面用大杠刮平,再用木抹搓平,压实后24小时应注意浇水养护。 8.5找平层施工 20厚1:3水泥砂浆面层施工时,

42、应先按12m间距贴点标高(贴灰饼),并设置分格缝,缝宽20mm,分格缝从女儿墙边开始留设,间距6m(并与其它分格缝相适应),分格条用木条制作,铺灰前用砂浆临时固定,铺灰后留在缝内,1:3水泥砂浆按分格块装灰、铺平,用刮杠按灰饼刮平,用木抹子搓平,铁抹子压光。1:3水泥砂浆抹平、压实后应注意浇水养护,缝内填密封材料。 基层与突出屋面结构(女儿墙、排风道等)的交接处和基层的转角处,水泥砂浆找平层应做成圆弧形,圆弧半径50mm,内部排水的水落口周围,找平层应做成略低的凹坑。 雨季施工时应采用塑料布遮盖,防止找平层被雨水冲刷,保持表面光滑,干燥后再进行下道工序施工。常温24小时后,浇水养护7天,干燥后

43、即可进行防水施工。8.6 防水层施工为了保证防水层与基层粘结良好,避免卷材防水层发生鼓泡现象,基层必须干净、干燥,基层的含水率不大于9%。找平层干燥程度的检验方法是:选取1m见方的卷材平铺于基层上,静置4个小时,掀开后卷材及基底均无水印即可。1、防水基层干燥后,在基层上均匀满刷一层基层处理剂(冷底子油)。当基面干燥度不符合要求时应涂刷湿固化型胶粘剂。基层处理剂的选择应与卷材的材性相容,基层处理剂应搅拌均匀不漏刷,喷、涂基层处理前,应用毛刷对层面节点、周边、转角等处先行涂刷,常温经过4小时后开始防水层施工。 2、防水层采用SBS高聚物改性沥清防水卷材3+3热熔法施工。根据屋面坡度要求,本工程卷材

44、平行于屋脊方向铺贴。在卷材大面积施工以前,应在突出屋面结构(女儿墙、排风道等)的交接处和基层的转角处,进行附加层的铺设工作(附加层宽度和高度均不小于300mm)。附加层甩头尺寸准确、粘接牢固、无空鼓现象,经检查合格以后才能进行防水卷材的大面积施工操作。 3、防水卷材在铺贴工程中,必须保证与基层的粘接牢固,搭接均匀,尺寸准确,高聚物改性沥清防水卷材的搭接尺寸(长边、短边):满粘时为80mm,空铺、点粘、条粘时为100mm,接口处挤出的沥青应立即用刮板刮走、刮平封口,严禁张嘴、翘边。第一层防水卷材铺设完成后,由质检人员进行检查,发现问题及时解决。验收合格后方可进行第二层防水卷材进行施工。 4、铺贴

45、时先将卷材开卷摆齐对正,薄膜面向下,检查长短边搭接长度无误后,重新由一端卷起1-2米,然后按原虚贴位置慢慢展开卷材,用喷枪烘烤卷材底面(喷枪距加热面300mm左右,往返均匀加热),当烘烤至薄膜熔化,卷材底有光泽,发黑,有一层薄的熔融层时,用手推压卷材,使底层压紧粘住。卷材定位后,再将另一端卷起,按上述方法继续进行铺贴。上下层卷材不得垂直铺贴。相连两条卷材的短边接头至少错开1/3幅宽。封边的做法是用喷灯将卷材与卷材的搭接缝烤化,用小压子抹平,把缝封严。 5、烘烤时,应均匀加热,当加热面变成流态而产生一个小波浪时,则证明加热已经足够,应特别小心,烘烤时间不宜过长,以免烧损胎基。加热铺贴推压时,以卷

46、材边缘溢出少许沥青热熔胶(宽度以2mm左右并均匀顺直)为宜,随即刮封接口使接缝粘结严密。 6、防水层严禁在雨天、雪天、五级风天气进行施工,已施工的防水层在继续施工时必须保持表面干燥。 8.7质量检验 在屋面防水工程完工后,经检查外观表面合格以后,将雨水管出口堵塞,进行不小于24小时的蓄水试验,不得存在渗漏水和存水现象。经全部蓄水试验合格后,做好隐蔽工程验收工作。8.8隔气层施工 1、隔气层仅用于雨罩板,采用1.5厚聚合物水泥基复合防水涂料。 2、基层(找平层)必须平整、牢固、干净、不起砂,含水率不大于9,凹凸不平及裂缝处须先找平。 3、打开料桶,把涂料搅拌均匀,用刷子或滚子涂抹,根据涂层厚度要求(1.5mm),可涂数遍,直到满足设计要求厚度止,上层涂料涂刷时,应待下层涂料干固后进行,阴阳角等细部先涂刷一遍涂料。涂料与基层之间不留气泡,粘结密实。 4、隔气层至女儿墙(或其它屋面结构面)应沿墙向上连续铺设,与防水层相接,形成全封闭的整体。 5、防水涂料施工完毕,应

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
