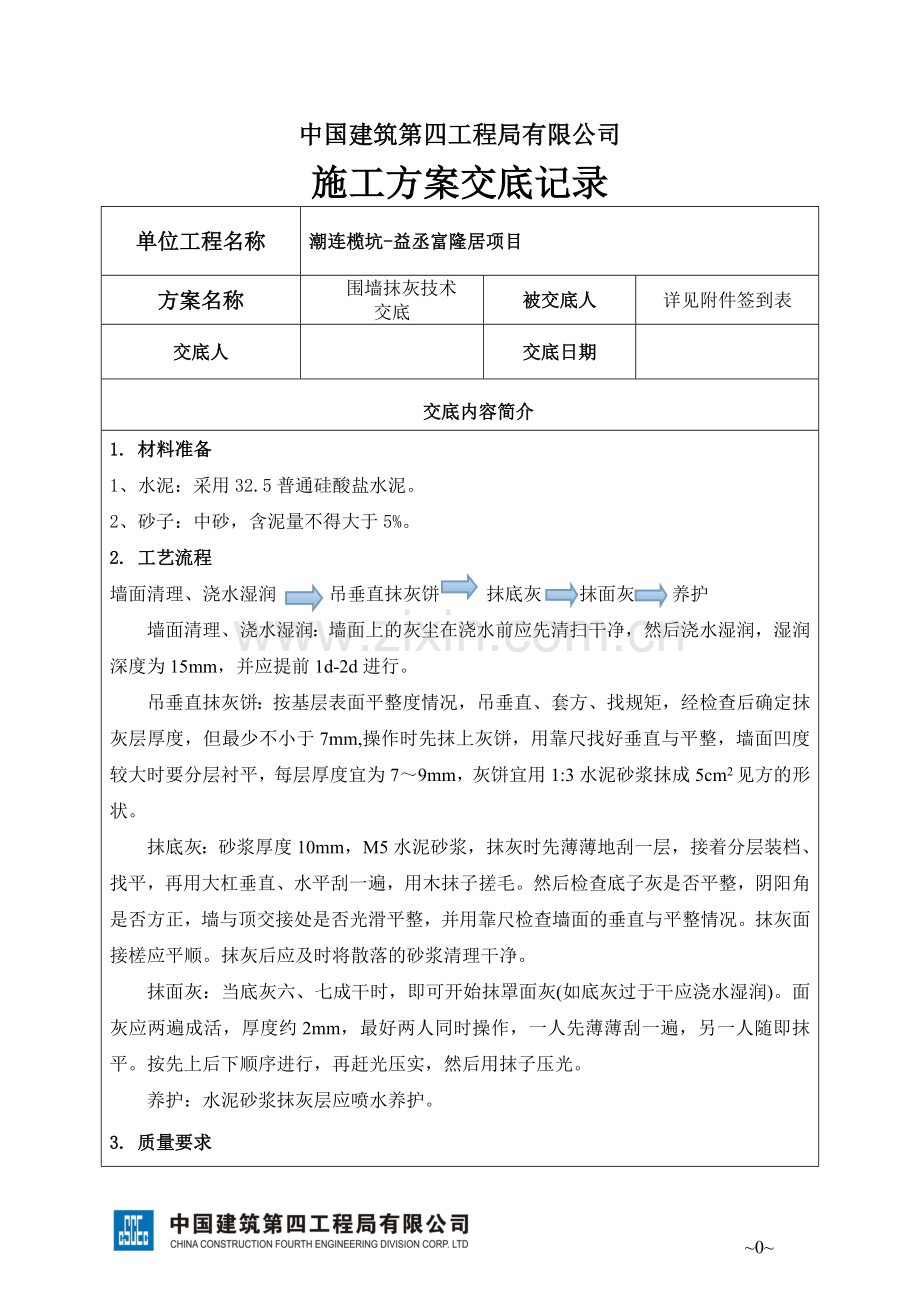

中国建筑第四工程局有限公司
施工方案交底记录
单位工程名称
潮连榄坑-益丞富隆居项目
方案名称
围墙抹灰技术
交底
被交底人
详见附件签到表
交底人
交底日期
交底内容简介
1. 材料准备
1、水泥:采用32.5普通硅酸盐水泥。
2、砂子:中砂,含泥量不得大于5%。
2. 工艺流程
墙面清理、浇水湿润 吊垂直抹灰饼 抹底灰 抹面灰 养护
墙面清理、浇水湿润:墙面上的灰尘在浇水前应先清扫干净,然后浇水湿润,湿润深度为15mm,并应提前1d-2d进行。
吊垂直抹灰饼:按基层表面平整度情况,吊垂直、套方、找规矩,经检查后确定抹灰层厚度,但最少不小于7mm,操作时先抹上灰饼,用靠尺找好垂直与平整,墙面凹度较大时要分层衬平,每层厚度宜为7~9mm,灰饼宜用1:3水泥砂浆抹成5cm2见方的形状。
抹底灰:砂浆厚度10mm,M5水泥砂浆,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮一遍,用木抹子搓毛。然后检查底子灰是否平整,阴阳角是否方正,墙与顶交接处是否光滑平整,并用靠尺检查墙面的垂直与平整情况。抹灰面接槎应平顺。抹灰后应及时将散落的砂浆清理干净。
抹面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过于干应浇水湿润)。面灰应两遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平。按先上后下顺序进行,再赶光压实,然后用抹子压光。
养护:水泥砂浆抹灰层应喷水养护。
3. 质量要求
3.1抹灰工程的面层,不得有爆灰和裂缝。各抹灰层之间及抹灰层与基体之间应粘结牢固,不得有脱层、空鼓等缺陷。
3.2抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
3.3一般抹灰所用材料的品种性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。
3.4抹灰工程应分层进行。
3.5抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
4. 砂浆配合比
工程名称
益丞富隆居项目
分项工程
围墙
砂浆品种
水泥砂浆
强度等级
M5
材料名称
规格
质量配合比
每立方砂浆用量(kg)
每盘砂浆用量(kg)
现场计量
水泥
P.C32.5
1
210
100
袋装水泥2包
砂
中砂
6.9
1450
690
3斗车
水
自来水
1.52
320
152
16砂浆灰桶
交底人:
交底时间:
~1~
