收藏 分销(赏)

市丹河流域生态环境综合治理方案.doc

上传人:精**** 文档编号:2628747 上传时间:2024-06-03 格式:DOC 页数:33 大小:149.50KB
下载 相关 举报
市丹河流域生态环境综合治理方案.doc_第1页
第1页 / 共33页
市丹河流域生态环境综合治理方案.doc_第2页
第2页 / 共33页
市丹河流域生态环境综合治理方案.doc_第3页
第3页 / 共33页
市丹河流域生态环境综合治理方案.doc_第4页
第4页 / 共33页
市丹河流域生态环境综合治理方案.doc_第5页
第5页 / 共33页
点击查看更多>>
资源描述

1、 目录一、概 述1二、指导思想与总体目标3(一)指导思想3(二)总体思路和目标4三、重点工程和主要建设内容6(一)核心工程6丹河河道生态修复工程6流域生态建设工程9生活垃圾及污水处理13水资源保护开发和有效利用15水土保持16土地综合开发利用17循环经济19节能减排19(二)辐射工程21四、资金筹措的总体思路和办法23五、项目保障措施25 *市以丹河流域为重点的生态环境综合治理项目一、概 述丹河为*市境内第二大河流,发源于高平市赵庄乡丹朱岭李家村,纵贯全市南北,于泽州县之西谷坨附近出境,至河南沁阳注入沁河。丹河在我市境内长约129公里,流域面积为2965平方公里,包括城区、高平全部及泽州、陵川

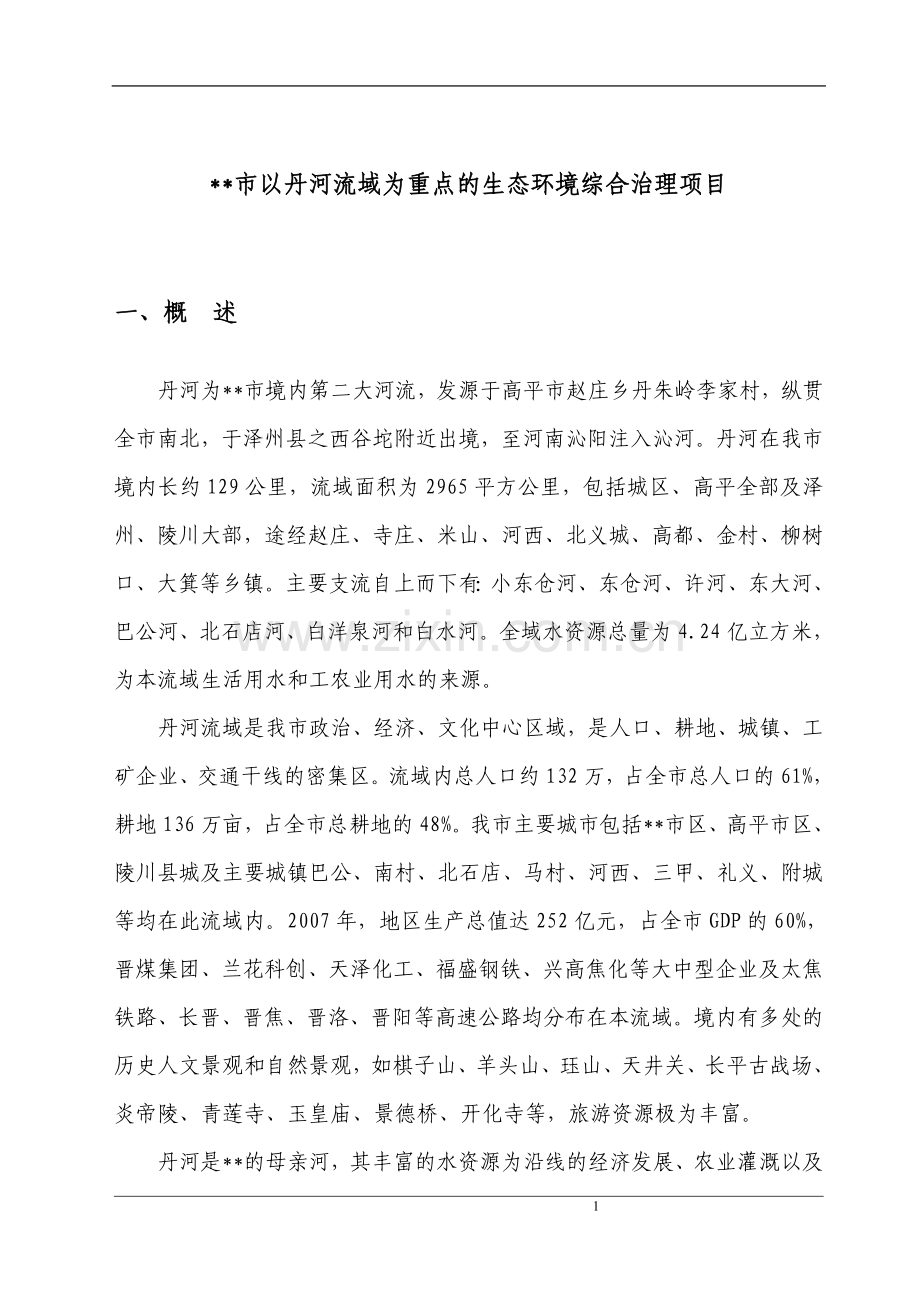

2、大部,途经赵庄、寺庄、米山、河西、北义城、高都、金村、柳树口、大箕等乡镇。主要支流自上而下有:小东仓河、东仓河、许河、东大河、巴公河、北石店河、白洋泉河和白水河。全域水资源总量为4.24亿立方米,为本流域生活用水和工农业用水的来源。丹河流域是我市政治、经济、文化中心区域,是人口、耕地、城镇、工矿企业、交通干线的密集区。流域内总人口约132万,占全市总人口的61%,耕地136万亩,占全市总耕地的48%。我市主要城市包括*市区、高平市区、陵川县城及主要城镇巴公、南村、北石店、马村、河西、三甲、礼义、附城等均在此流域内。2007年,地区生产总值达252亿元,占全市GDP的60%,晋煤集团、兰花科创、

3、天泽化工、福盛钢铁、兴高焦化等大中型企业及太焦铁路、长晋、晋焦、晋洛、晋阳等高速公路均分布在本流域。境内有多处的历史人文景观和自然景观,如棋子山、羊头山、珏山、天井关、长平古战场、炎帝陵、青莲寺、玉皇庙、景德桥、开化寺等,旅游资源极为丰富。丹河是*的母亲河,其丰富的水资源为沿线的经济发展、农业灌溉以及区域气候调节等起到了重要的作用。但是,随着丹河流域内煤炭资源大量开采和煤化工、冶炼铸造企业的兴起,虽促进了*市经济社会快速发展,但也引发了一系列生态环境问题,主要表现在水资源破坏、煤矸石堆积、地表沉陷、植被破坏、矿区环境污染等。据*省环境质量公报报告,2007年丹河7个监测断面有4个水质属于劣类,

4、这样的水即不能用于工业,也不能用于农田灌溉,更不能用于公共饮用水源。丹河流域下游鱼虾绝迹,已经是*市水环境生态最脆弱,水环境污染最严重的地方。导致丹河河水污染严重的主要原因在于沿线人口众多,工矿企业密布,而几乎所有的工业、生活污水都最终进入丹河,致使向丹河的排污量远远超过了其允许的纳污量,沿岸煤矸石堆积面积也达到90万平方米之多。受季节影响,丹河在枯水期没有地表径流,河水的自净功能丧失,成为真正的“纳污河”。此外,丹河流域因煤炭开采以及排污等致使水资源减少影响到952个自然村、37.61万人、3.15万头大牲畜吃水,该地区患消化道疾病的概率高于对照区10倍之多。由此可见,丹河流域的生态环境现状

5、不容乐观,丹河流域进行河道修复和生态环境治理迫在眉睫。加快实施丹河流域生态环境综合治理项目已成为全市人民一致的呼声,并列入市政府的重要议事日程。丹河治理也引起省委、省人大、省政府重视,并于2008年11月28日在省第十一届人大常委会第七次会议上修订出台了*省丹河流域水污染防治条例,规定自2009年1月1日起施行。丹河流域生态环境综合治理工程涉及水利、环保、林业、农业、畜牧、建设、国土、煤炭、焦化、化工、冶金、轻纺、扶贫等十多个行业和全市4个县(市、区),是目前我市最大、实施内容最多、受益面积最广的综合性工程,是实现*经济社会与自然和谐发展,实施蓝天碧水战略的重点示范性工程,是功在当代、利在千秋

6、的德政工程和惠民工程。工程的实施,不仅对改善丹河流域的生态环境,提高流域内人民的生活质量和水平具有深远的历史意义和战略意义,也是贯彻落实科学发展观,应对金融危机,扩大内需,保证*经济和社会稳定发展的实际行动。为实施好这一工程,特制定本工作方案。二、指导思想与总体目标(一)指导思想以科学发展观统领丹河流域生态环境综合治理工程工作全局。从完成蓝天碧水战略任务的高度,围绕全面建设和再现丹河流域自然生态和秀丽景色,构建和谐文明,改善人居环境,提高人民生活质量的总体目标,针对流域生态环境和水资源承载能力存在和需要解决的突出问题,按照“以人为本、因地制宜、科学规划、综合治理,人水相亲,和谐自然”的理念,坚

7、持治理修复与保护并重的原则,统筹经济建设与生态建设的协调发展。统一规划,整体推进,做好与“蓝天碧水”、“兴水战略”、造林绿化等重要工程的衔接。突出重点,强化领导,明确责任,依法治理,举全市之力,有效遏制流域内生态环境破坏和恶化的趋势,并逐步修复与有效保护,实现经济社会与自然生态环境的协调发展。(二)总体思路和目标丹河流域生态环境综合治理工程应按照流域生态功能与水功能区划要求,按照上游侧重水源涵养及保护,上中游侧重水土保护和水资源合理利用,中下游侧重于开发利用与有效保护相结合的原则,进行整体规划、突出重点、逐级推进。根据我市丹河流域分布特点,制定实施本项目的总体思路是:围绕一条主线,突出两个重点

8、,四大工程配套,政府主导,社会参与,辐射整个流域。即以丹河干流河道综合整治为主线,突出河道的生态修复和污染的防控治理两个重点,辅以种草植树、水土保持、节能节水减排、水资源开发利用四大措施,辐射带动两翼支流,再现整个丹河流域的自然生态和秀丽景色,实现人与自然的和谐发展,促进丹河流域经济和社会发展水平跃上新台阶。总体目标是通过对丹河干流河道疏浚和整治,落实用水量补给方案,强化对流域内雨洪水、中水、矿坑水的统一调度应用,确保丹河干流河道常年保持最低生态流量;通过郭壁供水、丹河下游引水、任庄水库补水向新老市区河道输水恢复市区内的西河、东河和新市区北石店河自然流水,改善新老市区的生活环境,并对丹河流域主

9、要地下水超采漏斗区关井限采,实现地下水位止降,并逐渐回升;通过丹河干支流河道综合整治,促使适宜浅水生物生存的湿地基本得到修复和改善;通过严格监管,对流域内煤矿等严重污染企业和生活污废水无条件达标排放,同时建设一批污水处理设施,使生活和工业污废水达标排放和零排放,使水资源和水生态得到有效保护,确保丹河干流河段上、中游水质分别达到地表水、类水质标准;通过丹河源头水源涵养和干流两岸种树、种草植被建设与管护,大幅提高流域内植被绿化和水土保持水平,涵养水源,形成自然生态的良性循环,有效保护水源地和实现丹河干流面貌明显改观;通过实行全面的、严格的节水政策和节水措施,充分利用好现有的各类水工程,提高全社会用

10、水效率,工业用水重复利用率到达85%;通过制定合理的中水水价,扩大中水利用市场,实现污水处理厂的良性运行,通过再生污废水、中水和矿井水的综合利用,近期每年可增加再生利用水量0.3亿m3;通过对流域内各种资源的合理开发利用和有效保护,以及对传统产业的提升改造,实现绿色转型,壮大经济实力,增加农民收入,进一步提高人民生活水平;通过建立健全的规章制度和生态环境执法体系,推动优化调整产业结构,维护丹河流域生产和经济发展秩序,确保人与自然的和谐发展。总之,争取通过全市丹河流域四县市区五年的共同努力,使丹河流域成为全市最重要的水源涵养带、生态效益带、休闲景观带和富民工程带,成为带动全市经济、社会发展及生态

11、建设的核心区域和全国资源型地区实行可持续发展及黄土高原生态综合治理的示范区域。本阶段将实施八项核心工程,即:丹河河道生态修复、流域生态建设、生活垃圾及污水处理、水资源保护开发和有效利用、水土保持、土地开发和有效利用、节能减排和循环经济八大工程。工程实施后,可使丹河防洪能力进一步提高,丹河干流的自然生态基本得到修复,河道两岸生态植被得到进一步改善,丹河干流沿线的环境压力大大减轻,主要一级支流河道水生态状况有所改观,为全流域生态的自然恢复奠定良好基础。三、重点工程和主要建设内容(一)核心工程1八大工程建设丹河河道生态修复工程高平市丹河主河道治理主要建设内容:高平市北赵庄北至河西区间除去市区以外的3

12、3公里丹河主河道治理。具体包括河道清淤深度平均1.2米,河宽40米;浆砌石坝高3米,长33公里,总工程量193.38万方。总投资9000万元,约需省级投资2250万元,*市2025万元,高平市4725万元。2009年启动,工期2年(2009年计划完成河道清淤、打坝18公里,工程量105.48万方,投资4910万元;2010年计划完成河道清淤、打坝15公里,工程量87.9万方,投资4090万元),由高平市水利局组织实施。高平市区段丹河综合整治主要建设内容:北起张家坡铁路桥,南至南内环,全长5.5公里,整治面积94.2公顷,具体包括河道堤岸建设、雨污水管涵、中水回用、照明工程、水系建设、两侧绿化带

13、、景观工程、城市公园等建设工程。总投资8800万元,约需省级投资2200万元,市县自筹6600万元。2009年启动,工期1年(完成上游张家坡友谊桥1740米及下游神农路桥新华街1600米的河道治理、雨污水管涵、中水回用等工程)。由高平市水利局组织实施。泽州县丹河主河道治理主要建设内容:流域内丹河北义城河段、龙门至金村河段河道整治疏浚工作,采取清淤开挖,岸坡护砌,改造河地等措施,疏浚河道长15公里,完成土石方120万立方米,修建和加固险工工程1处,堤基隐患处理20段,泥结石硬化堤坝路面65公里。总投资6000万元,约需省级投资1500万元,市县自筹4500万元。2009年启动,工期2年(2009

14、年完成北义城段的河道开挖清淤、两岸护砌、处理堤基隐患11段,疏浚河道4.65公里,完成土石方37万方,投资1650万元;2010年完成金村段(龙门金村)的河道清淤开挖、岸坡护砌和改河造地。疏通河道10.35公里,完成土石方83万方,对北村段的险工工程加固,堤基隐患处理9段,投资4950万元)。由泽州县水利局组织实施。*市丹河河道重点治理段主要建设内容:疏浚任庄水库坝下龙门段河道7.5公里,堤防加固7公里,堤基隐患处理12段3公里,泥结石硬化堤顶路面30公里,总工程量125万方。项目总投资3000万元,约需省级投资750万元,市县自筹2250万元。2009年启动,工期2年(2009年,完成河道疏

15、浚及部分堤防建设,工程量75万方,投资1800万元;2010年完工,投资1200万元)。由市水利局组织实施。高平市小东仓河、东仓河、许河河道治理主要建设内容:流域内小东仓河、东仓河、许河等河道治理工作,采取清淤、护砌、改造河坝等措施进行整治,河道整治长度4公里,总工程量13.04万方。项目总投资1000万元,约需省级投资250万元,市县自筹750万元。2010年启动,工期2年(2010年计划完成河道清淤、打坝2公里,工程量6.52万方,投资500万元;2011年计划完成河道清淤、打坝2公里,工程量6.52万方,投资500万元)。由高平市水利局组织实施。泽州县巴公河、大阳河、大箕河河道治理主要建

16、设内容:流域内背阴河、巴公河、河西河、大箕河、大阳河等河道整治疏浚工作,采取清淤、护砌、改造河地措施,疏浚河道长度16公里,完成土石方120万立方米,修建和加固险工工程2处;堤防加固15公里;堤基隐患处理25段;泥结石硬化堤顶路面50公里;拦河潜坝14道。项目总投资4800万元,约需省级投资1200万元,市县自筹3600万元。2010年启动,工期3年(2010年完成巴公河、大阳河的河道疏浚6公里,堤防加固6公里,修建拦河坝8道,堤基隐患处理11段,泥结石硬化堤顶路面19公里,修建和加固大阳段险工工程1处,完成土石方45万立方米;2011年完成河西河的河道疏浚5公里,堤防加固5公里,修建拦河坝4

17、道,堤基隐患处理9段,泥结石硬化堤顶路面20公里,修建和加固河西段险工工程1处,完成土石方40万立方米;2012年完成背阴河、大箕河的河道疏浚5公里,堤防加固4公里,修建拦河坝2道,堤基隐患处理5段,泥结石硬化堤顶路面11公里,完成土石方35万立方米)。由泽州县水利局组织实施。城区东河、西河上游、白水河和北石店河的治理主要建设内容:疏浚河道总长度19.5公里,其中东河从陵沁一级路至东西两河汇流处5.9公里;西河战备水库至景德桥铺设DN250PE管道引水2.5公里;西河陵沁一级路至新市街段长2.1公里;白水河污水处理厂至寺底村段1.5公里;北石店河尧头村至刘家川村东区界7.5公里。工程采用清淤、

18、拓宽方式,河堤为浆砌石,河底为干砌石灌浆。项目总投资11432万元,约需省级投资2858万元,市县自筹8574万元。2010年启动,工期3年(2010年完成东河治理,投资2011万元;2011年完成西河和白水河治理,投资4332万元;2012年完成北石店河治理,投资5089万元)。由城区水利局组织实施。陵川县廖东河、原平河河道治理 主要建设内容:清淤、新建堤防护岸和对原有的堤防进行加固及河道清淤。治理规模为新建堤防30公里,加固堤防13公里,清淤河道10公里,土石方量22.5万方。项目总投资2500万元,约需省级投资625万元,市县自筹1875万元。2009年启动,工期3年(2009年重点实施

19、廖东河县城大会段,新建堤防14公里,加固堤防5公里,清淤河道3公里,土石方工程量9万方,投资1000万元;2010年重点实施原平河西河底-焦会段,新建堤防6公里,清淤河道2公里,土石方工程量5万方,投资500万元;2011年重点实施原平河礼义-申庄段和寨河-平居段,新建堤防10公里,加固堤防8公里,清淤河道5公里,土石方工程8.5万方,投资1000万元)。由陵川县水务局组织实施。流域生态建设工程城区白马寺山绿化造林工程主要建设内容:封山育林6000亩,人工辅助育林200亩;白水河沿线护岸林1500亩;北石店河沿线水源涵养林1500亩。项目总投资407万元,约需省级投资101万元,市县自筹306

20、万元。工程2009年启动,工期3年(2009年完成横断山和钟家庄办事处封山育林6000亩,投资60万元;2010年完成白水河沿线护岸林1500亩,投资231万元;2011年完成北石店河水源涵养林1500亩,投资116万元),由城区林业局组织实施。泽州县丹河流域种草养畜和秸秆综合利用工程主要建设内容:人工种草1万亩,改良牧坡草地5万亩;改造建设300个生态环保规模养殖厂,饲养牛羊达到25000头只,其中规模养牛场100个,养牛规模达到5000头;养羊场200个,养羊达到20000只。建设改造圈舍20万平方米,修建秸秆青贮氨化窖500个20万立方米,购置饲草料加工设备300台套;良种繁育体系建设,

21、建设牛冻精输配站5个,羊人工输精点10个,引进优质牛冻精1万粒,引进优质种公羊500只,母羊1000只。总投资5070万元,约需省级投资1268万元,市县配套投资3802万元。2010年启动,4年工期(2010年,完成人工种草2000亩,改良牧坡草地1万亩;50个生态环保规模养殖场,改造圈舍3.5万平方米,修建秸秆青贮氨化窖100个4万立方米,引进优质牛冻精2000粒。完成投资634万元。2011年,完成人工种草3000亩,改良牧坡草地2万亩;100个生态环保规模养殖场,改造圈舍6.5万平方米,修建秸秆青贮氨化窖200个8万立方米,引进优质牛冻精3000粒。完成投资1268万元。2012年,完

22、成人工种草3000亩,改良牧坡草地2万亩;100个生态环保规模养殖场,改造圈舍6.5万平方米,修建秸秆青贮氨化窖200个8万立方米,引进优质牛冻精3000粒。完成投资1268万元。2013年,完成人工种草2000亩,改良牧坡草地1万亩;50个生态环保规模养殖场,改造圈舍3.5万平方米,修建秸秆青贮氨化窖100个4万立方米,引进优质牛冻精2000粒。完成投资634万元)。由泽州县畜牧兽医局组织实施。泽州县沿河两岸林带绿化工程主要建设内容:沿河两岸可视荒山绿化5900亩;沿河两岸林带绿化22公里1万亩;金村、柳树口、大箕等乡镇3万亩封山育林。总投资7300万元,约需省级投资1845万元,市级配套2

23、728万元、县级配套2727万元。2009年启动,工期4年(2009年完成2000亩荒山造林,投资385万元;2010年完成3900亩荒山造林、7公里3182亩林带建设、1万亩封山育林,投资2727万元;2011年完成10公里4545亩林带建设、1万亩封山育林,投资2679万元。2012年完成1万亩封山育林、5公里2273亩林带建设,投资1509万元)。由泽州县林业局组织实施。高平市丹河干流绿化造林工程主要建设内容:丹河护岸林长度33.4公里,两侧60米绿化带,面积3000亩;丹河流域水源涵养林:荒山造林面积5万亩;七佛山森林公园2000亩,羊头山森林公园1000亩;西山城郊森林公园面积200

24、0亩。总投资7600万元,约需省级投资1900万元,*市1710万元,高平市3990万元。2009年启动,工期3年(2009年完成3000亩丹河护岸林、1万亩水源涵养林、七佛山森林公园2000亩、西山城郊森林公园1000亩,投资3716.57万元;2010年完成2万亩水源涵养林、西山城郊森林公园建设1000亩,投资2190.99万元;2011年完成2万亩水源涵养林,投资1692.44万元)。由高平市林业局组织实施。陵川县原平河植被建设与保护工程主要建设内容:荒山造林2万亩,封山育林1万亩,涉及6个乡镇61个行政村。总投资4349万元(荒山造林投资4069万元,封山育林280万元),约需省级投资

25、1087万元,市县自筹3262万元。2009年启动,3年工期(2009年在礼义镇、秦家庄乡完成荒山造林6000亩、封山育林3000亩,投资1305万元;2010年在崇文镇、附城镇完成荒山造林1万亩、封山育林5000亩,投资2174万元;2011年在杨村镇、平城镇完成荒山造林4000亩、封山育林2000亩,同时完成前两年荒山造林的补植补种,投资870万元)。由陵川县林业局组织实施。陵川县草地治理工程主要建设内容:改良牧坡、围栏种草3万亩,防治草地病虫害3万亩,50个圈舍养殖园区配套粪便加工、处理设施50套。总投资3100万元,约需省级投资775万元,市县配套资金2325万元。2009年启动,工期

26、3年(2010年改良牧坡、围栏种草1万亩;治理牧草病虫害1万亩;圈舍养殖园区配套粪便加工、处理设施15套,投资1000万元。2011年改良牧坡、围栏种草1万亩;治理牧草病虫害1万亩;圈舍养殖园区配套粪便加工、处理设施15套,投资1000万元。2012年改良牧坡、围栏种草1万亩;治理牧草病虫害1万亩;圈舍养殖园区配套粪便加工、处理设施20套,投资1100万元),由陵川县畜牧兽医局组织实施。煤炭开采区丹河流域生态环境治理修复与保护工程高平丹河段人工湿地处理工程 本工程包含三个子工程,分别是高平丹河上游段人工湿地处理工程、丹河支流许河段人工湿地处理工程以及高平丹河下游段人工湿地处理工程,主要建设内容

27、:治理河段的拦河蓄水坝、翻板闸、配水渠、湿地床、导气管、人工湿地植物以及河道渗滤床(坝)自由表面流湿地工程等,通过在高平丹河段建设三处湿地工程,使丹河上游的劣水提升为类水以上水质。其中高平丹河上游段人工湿地处理工程位于丹河上游张家坡至南王庄,长1.5公里,湿地面积约112.5亩,日处理河道污水7000立方米,总投资4900万元,约需省级投资1225万元,市县自筹3185万元,企业及社会融资490万元,2009年启动,工期1年。丹河支流许河段人工湿地处理工程位于丹河主要支流许河干流段南许庄以东,长3公里,湿地面积约225亩,日处理河道污水10000立方米,总投资8177万元,约需省级投资2044

28、万元,市县自筹5315万元,企业及社会融资818万元,2009年启动,工期4年。高平丹河下游段人工湿地处理工程位于丹河下游河西桥南,长2公里,湿地面积约150亩,日处理河道污水8000立方米,总投资5967万元,约需省级投资1492万元,市县自筹3878万元,企业及社会融资597万元,2009年启动,工期4年。任庄水库人工强化自净生态生态工程。主要建设内容:在深水区布设比表面积不低于不低于80000m2/m3的水库湖泊专用柔性人工水草,布设总量约20000m2;在浅水区构建沉水、挺水、浮叶多元综合水生植物体系,种植面积约30000m2;构建以吊养珍珠蚌为重点的鱼、蚌、螺放养区,形成一个适宜的净

29、水大型水生生物种群,确保任庄水库出水达到类水质标准。总投资662万元,约需省级投资166万元,市县自筹430万元,企业及社会融资66万元,2009年启动,工期4年。河道生态修复工程。主要建设内容:采用河道渗滤床(坝)自由表面流人工湿地技术对丹河污染比较严重的三条支流许河(唐西村至原村河约7km的马村河段)、巴公河(全长22km河段)、北石店河(人民水库下游至管院路桥约13km)进行生态修复,工程内容包括渗滤床(坝),曝气系统、稳定塘等,改善河水水质;同时针对各流域特点,分别采取不同的边坡修复和河岸带景观设计与防护措施等,防洪标准按30年一遇洪水设计。总投资18611万元,约需省级资金4653万

30、元,市县自筹12096万元,企业及社会融资1862万元。2009年启动,工期4年。以上湿地治理工程总投资38317万元,约需省级投资9580万元,市县自筹24904万元,企业及社会融资3833万元。由市环保局组织实施。生活垃圾及污水处理城市生活污水工程 包括三项工程:*市城市生活污水处理厂污水深度处理及回用管网工程,日深度处理污水7.5万吨,日回用水7.5万吨,主要内容为土建工程、设备购置及安装,以及11km的中水回用配套管网建设。总投资10624万元,约需省级资金2656万元,市县自筹7968万元。2009年启动,工期1年。陵川县生活污水处理厂,建设规模为日处理能力1.2万吨,包括污水处理厂

31、的土建、设备购置以及配套污水管网(27.5km)建设等。总投资5700万元,约需省级资金1425万元,市县自筹4275万元。2009年启动,工期1年。泽州县南村片生活污水处理厂,建设规模为日处理能力1.8万吨,建设内容包括污水处理厂土建、设备购置以及配套污水管网建设等。总投资8000万元,约需省级资金2000万元,市县自筹6000万元。2010年启动,工期3年。以上三项污水处理工程总投资24324万元,约需省级投资6081万元,市县自筹18243万元。由市环保局组织实施。城市生活垃圾处理工程包括2座生活垃圾无害化处理场和3座垃圾中转站。高平市生活垃圾无害化处理场,建设规模为300t/d,建设内

32、容包括垃圾无害化填埋场、渗滤液处理系统、垃圾中转站以及垃圾预处理设施等配套设施。总投资8087万元,约需省级资金2023万元,市县自筹6064万元。2009年启动,工期1年。陵川县生活垃圾无害化处理场,建设规模为100t/d,建设内容包括总库容65万m3的垃圾无害化填埋场(使用年限16年)、渗滤液处理系统、垃圾中转站以及垃圾预处理设施以及垃圾收运等配套设施。总投资2806万元,约需省级资金702万元,市县自筹2104万元。2009年启动,工期3年。城区建设3个大型垃圾转运站,分别位于开发区、南村片和矿区(含北石店),建设内容包括转运车间、监控系统、管理区和运输设备等,建设规模分别为150t/d

33、。总投资9000万元,约需省级资金2250万元,市县自筹6750万元。2010年启动,工期2年。以上垃圾处理工程总投资19893万元,约需省级投资4975万元,市县自筹14918万元,由市环保局组织实施。丹河流域无主小型矸山生态重建工程主要建设内容:对丹河流域37个无主矸石山进行环境治理和生态重建,采取自燃预防措施、顶部和边坡平整工程以及生态恢复等,消除小型矸石山对生态环境的影响,恢复原有地形地貌。近期先以5个无主矸石山为示范进行生态重建,对各矸山进行灌浆、夯实、平整、覆土、围堰和绿化。总投资7000万元,约需省级投资1750万元,市县自筹5250万元。2009年启动,工期2年,由市环保局组织

34、实施。水资源保护开发和有效利用郭壁供水改造工程主要建设内容:将现有的郭壁提水工程的设施设备进行更新,工程完成后通过扬程303m,提水流量1.42m3/s,装机容量6285千瓦的三级泵站,提水至输水管道,将破损严重的干渠全部更换为钢筋混凝土输水管道,对支渠进行改造,新建蓄水池及原有蓄水池维修及灌区配套工程。总投资8000万元,约需省级投资2000万元,市县自筹6000万元。2009年启动,工期2年(2009年,输水工程改造及泵站机电设备更新,投资5000万元;2010年,新建蓄水池及原支渠与水池的改造和变电站改造,投资3000万元)。由市水利局组织实施。市区河流补水工程任庄水源地向市区河流日总补

35、充水量0.12m3/s,年补充水量378万m3。其中:补充至北石店河为0.02 m3/s;花园头河0.02 m3/s;东、西河水量为0.08 m3/s。总投资2500万元,约需省级投资625万元,市县自筹1875万元。2009年启动,工期2年,由市水利局组织实施。*市丹河下游供水工程(一期)年供水能力达到3450万m3。主要建设内容:丹河围滩至三姑泉区间群泉开发,包括水源地集水廊道工程、局部群井工程、提水泵站工程、交通道路工程四大部分。一期工程具体包括水文地质钻探、交通工程两部分,总投资2000万元,约需省级投资500万元,市县自筹1500万元。2009年启动,工期1年。由市水利局组织实施。*

36、市丹河流域饮用水源地保护区整治工程(市区雨污水管网改造工程) 丹河流域集中式饮用水源地包括城区、泽州、高平三个区域,通过对各饮用水源地内污染源搬迁和治理、面源治理以及饮用水源地内生态修复等工程,确保各饮用水源地达标。近期主要实施*市市区内约60公里的雨污水管网改造工程。总投资6000万元,约需省级投资2000万元,市县自筹4000万元。2009年启动,工期2年。由市环保局组织实施。水土保持泽州县淤地坝工程主要建设内容:建设骨干坝5座,中型坝10座,小型坝30座,谷坊100座,总工程量60万方。总投资 2550 万元,约需省级投资638万元,市县配套1912万元。2009年启动,工期2年(200

37、9年,建设骨干坝3座,中型坝5座,小型坝14座,谷坊50座,完成工程量32万方,投资1320万元;2010年,建设骨干坝2座,中型坝5座,小型坝16座,谷坊50座,完成工程量28万方,投资1230万元)。由泽州县水利局组织实施。高平市丹河流域水土保持生态建设工程 综合治理水土流失面积38.3平方公里,其中:坡改梯12000亩,治滩造地500亩,水保林3万亩,经果林1.5万亩,谷坊600座,河坝10公里,淤地坝8座,田间道路100公里。总投资5002万元,约需省级投资1250万元,市县自筹3752万元。2009年启动,工期3年(2009年,综合治理水土流失面积15.32km2,投资2000.74

38、万元。2010年,综合治理水土流失面积15.32 km2,投资2000.74万元。2011年,综合治理水土流失面积7.66 km2,投资1000.52万元)。由高平市水利局组织实施。陵川县廖东河流域综合治理工程主要建设内容为:新增控制水土流失面积73平方公里。营造防护林5.72万亩,经济林2400亩,种草100亩,修建淤地坝23座,谷坊240座,区间道路81公里,新建农田724亩。总投资2868万元,约需省级投资2460万元,市县自筹408万元。2008年启动,工期4年(2008年,完成大会河片大会段小流域综合治理,新增控制水土流失面积7平方公里,完成投资230万元,其中省投资200万元,自筹

39、30万元。2009年,实施张家庄片小流域生态综合治理,新增控制水土流失面积20平方公里,投资 700万元。2010年,实施甘井掌片小流域生态综合治理,新增控制水土流失面积22平方公里,投资900 万元。2011年,实施义门片小流域生态综合治理,新增控制水土流失面积24平方公里,投资1038万元)。由陵川县发改局组织实施。土地综合开发利用泽州县丹河流域土地综合整理工程 主要建设内容为:土地平整5000亩;修建提水站5座,新建蓄水池5座,新建加压站5座,铺设田间管网48000M;安装变压器10台,高压线路4300M,低压线路850M;道路工程24.22Km;在田间路两侧及项目区周围种植树木8200

40、株。总投资2500万元,约需省级投资625万元,市县自筹1875万元。2009年启动,工期2年(2009年,土地平整3000亩,道路工程24.22km,投资1000万元;2010年,土地平整2000亩;修建提水站5座,新建水池5座,新建加压站5座,农田管网48000M;植树木8200株;安装变压器10台,高压线路4300M,低压线路850M,投资1500万元)。由泽州县国土资源局组织实施。高平市土地综合利用开发工程主要建设内容:改良土壤3万亩,修建机耕路82公里;新打机井34眼,架设输电线路22.5公里,安装变压器10台,埋设管道96公里,新建防渗渠26公里,新建蓄水池12处,植树(杨树、桧柏

41、)4.6万株,总投资3000万元,约需省级投资750万元,市县自筹2250万元。2009年启动,工期3年(2009年,实施寺庄项目区的杨家庄等6个行政村,改良土壤1.3万亩,投资1245万元;2010年,实施三甲项目区的三甲北等6个行政村,改良土壤0.7万亩,投资972万元;2011年实施野川项目区的南杨等5个行政村,改良土壤1万亩,投资783万元)。由高平市农业综合开发局组织实施。陵川县土地综合利用和开发工程主要建设内容:坡耕地改造工程2万亩,旱平地培肥工程5万亩,建设旱井480眼,维修利用废旧蓄水池5个,并配套相应的水利设施,建设节水面积0.5万亩。总投资3000万元,约需省级投资750万

42、元,市县自筹2250万元。2009年启动,工期3年(2009年,实施坡耕地改造2万亩、旱平地培肥2万亩、旱作节水农业完成旱井开挖和废旧水池维修,投资1500万元;2010年,配套相应的水利设施,旱平地培肥实施面积达到5万亩,投资1200万元;2011年,继续搞好5万亩旱平地培肥,投资300万元)。由陵川县农业局组织实施。循环经济陵川县余热发电项目以孟电水泥和鑫源冶炼两个大型企业生产中产生的余热、煤气进行发电,总投资9381万元,约需省级投资1000万元,企业自筹8381万元。2009年启动,工期2年(2009年,实施孟电水泥余热发电项目,投资5500万元;2010年,实施鑫源冶炼煤气发电项目,

43、投资3881万元)。由陵川县发改局组织实施。节能减排高平市城市集中供热工程(一期)建设规模2万户,供热面积240万平方米,供热网首站站房、换热器、循环水泵、水处理设备、电气及部分DN700的输送干线管网建设。总投资8000万元,约需省级投资2000万元,市县自筹6000万元。2009年启动,工期1年。由高平市环保局组织实施。丹河流域煤化工企业生产工业废水零排放工程主要建设内容:对丹河沿线8家化工企业及污水处理厂的早期循环水系统等进行改造,增加微涡流装置,乙醇烃化精制工艺取代现有铜洗工艺,增加过滤与反渗透装置以及部分清静水进行回用等,使8家化工企业及污水处理厂生产废水实现零排放。总投资23230

44、万元,约需省级投资6969万元,企业自筹16261万元(已基本落实)。2009年启动,工期1年,由市环保局组织实施。2、两项整治重点污染企业关停搬迁。继续实行环境污染末位淘汰制度,彻底取缔丹河源头和丹河沿岸3公里范围内污染水体的污染企业和污染项目,取缔破坏丹河生态环境及水质的资源开发活动,依法关闭丹河沿岸违法排污口,对不符合国家产业政策、污染严重的企业实施关停;对不符合国家产业政策、污染严重、工艺落后的生产工艺和设备进行淘汰;对位于城市规划区、居民集中区的高能耗、高污染企业实施易地搬迁升级改造;对虽已经合法审批,不属于政策、法规规定淘汰关停范围的企业,但只要影响丹河水质,也要实施关停或搬迁。2

45、009年,流域内未达标的重点工业企业在当年内必须完成治理任务,实现达标排放,否则一律关闭或停产。特别是要重点抓好丹河源头、丹河下游干流沿线重点污染企业的关停搬迁和治污工作。具体实施办法由市环保局、市经委会同有关部门、县(市、区)人民政府制定,并负责协调监督实施。加大地下水超采区关井限采力度。按照优先保证生活用水、统筹兼顾生产和生态用水的原则,严格控制在严重超采区、城市公共供水管网覆盖区开采地下水。本着统筹规划、因地制宜、突出重点、合理配置的原则,制定丹河流域地下水超采区控制和治理目标规划及关井压采措施,加强对地下水资源的有效保护,遏制地下水超采和水质恶化。2009年,首先取缔违法、违规、违章水

46、源供水的自备井。同时,加快地表水利用工程建设,通过对流域内各种水资源的合理配置,为重点超采区的关井压采提供可用水量,做好用水衔接,确保经济与社会发展的正常需要。具体实施办法由市水利局会同有关部门制定,并协调监督有关市、县人民政府组织实施。经初步估算,上述八大工程总投资24.19亿元,其中:申请省级可持续基金6.25亿元,市县自筹15.1亿元,企业及社会融资2.84亿元,已落实省级可持续基金0.02亿元。(二)辐射工程陵川县企业节能减排技改和沼气建设工程对现有的鸿生淀粉、鑫源冶炼、孟电水泥、天成化工等规模企业进行技改,加快节能减排技术示范和推广;同时建设户用沼气1700户,大型秸秆气化工程5处。

47、总投资3000万元,申请中央300万元,省级投资750万元,市县自筹1250万元,企业自筹450万元,省级其他专项资金250万元。2008年启动,工期3年。由陵川县经贸局、环保局和农业局组织实施。城市生活垃圾中转站工程主要建设内容:包括3座大型垃圾中转站,分别是泽州县巴公片、高都片和金村片,建设规模均分别为150t/d,建设内容包括转运车间、管理区和车辆设备等,总投资9000万元,申请省级资金2250万元,市县自筹6750万元。2010年启动,工期2年。由*市环保局组织实施。丹河流域无主小型矸山生态重建工程对丹河流域32个无主矸石山进行环境治理和生态重建。总投资45000万元,申请省级投资11

48、250万元,市县自筹33750万元。2009年启动,工期2年,由*市环保局组织实施。*市丹河下游供水工程(二期) 年供水能力达到3450万m3。主要内容:为丹河围滩至三姑泉区间群泉开发。二期工程具体包括水源地集水廊道工程、局部群井工程、提水泵站工程三部分,总投资20000万元,申请省级投资5000万元,市县自筹15000万元。2010年启动,工期3年,由*市水利局组织实施。丹河流域饮用水源地保护区整治工程 丹河流域集中式饮用水源地包括城区、泽州、高平三个区域,5个饮用水水源地级保护区,总面积51.84km2,主要工程包括拆迁建筑4630m2,隔离围网1.2万米、保护区内点源和面源治理,设置环境预警监控系统以及饮用水源地内生态修复等工程,确保各饮用水源地达标。总投资11910万元,申

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
