收藏 分销(赏)

钢木框扇玻璃安装工艺标准样本.doc

上传人:快乐****生活 文档编号:2602112 上传时间:2024-06-03 格式:DOC 页数:6 大小:22.54KB
下载 相关 举报
钢木框扇玻璃安装工艺标准样本.doc_第1页
第1页 / 共6页
钢木框扇玻璃安装工艺标准样本.doc_第2页
第2页 / 共6页
钢木框扇玻璃安装工艺标准样本.doc_第3页
第3页 / 共6页
钢木框扇玻璃安装工艺标准样本.doc_第4页
第4页 / 共6页
钢木框扇玻璃安装工艺标准样本.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

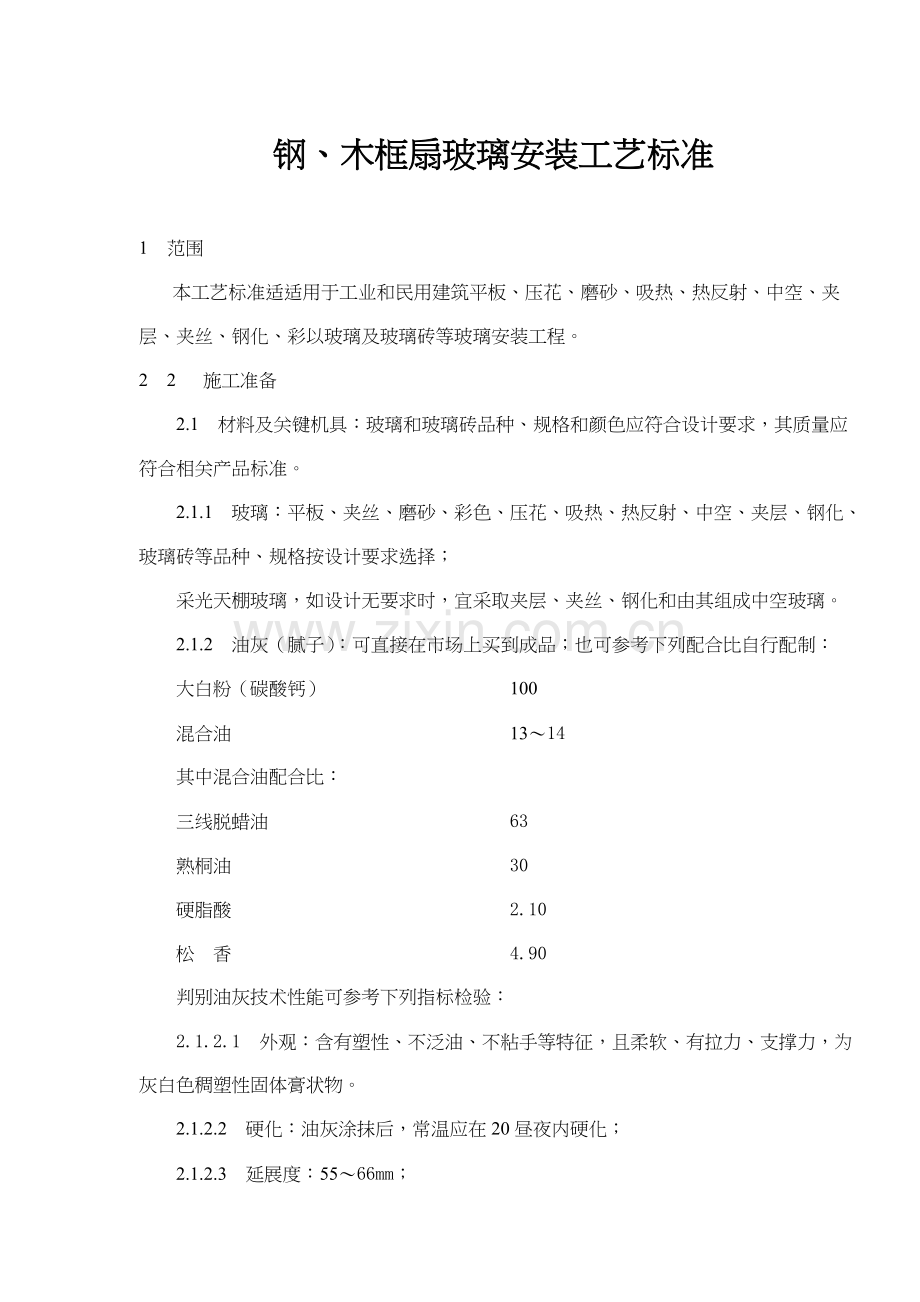

1、钢、木框扇玻璃安装工艺标准1 范围本工艺标准适适用于工业和民用建筑平板、压花、磨砂、吸热、热反射、中空、夹层、夹丝、钢化、彩以玻璃及玻璃砖等玻璃安装工程。2 2 施工准备2.1 材料及关键机具:玻璃和玻璃砖品种、规格和颜色应符合设计要求,其质量应符合相关产品标准。2.1.1 玻璃:平板、夹丝、磨砂、彩色、压花、吸热、热反射、中空、夹层、钢化、玻璃砖等品种、规格按设计要求选择;采光天棚玻璃,如设计无要求时,宜采取夹层、夹丝、钢化和由其组成中空玻璃。2.1.2 油灰(腻子):可直接在市场上买到成品;也可参考下列配合比自行配制:大白粉(碳酸钙)100混合油1314其中混合油配合比:三线脱蜡油63熟桐

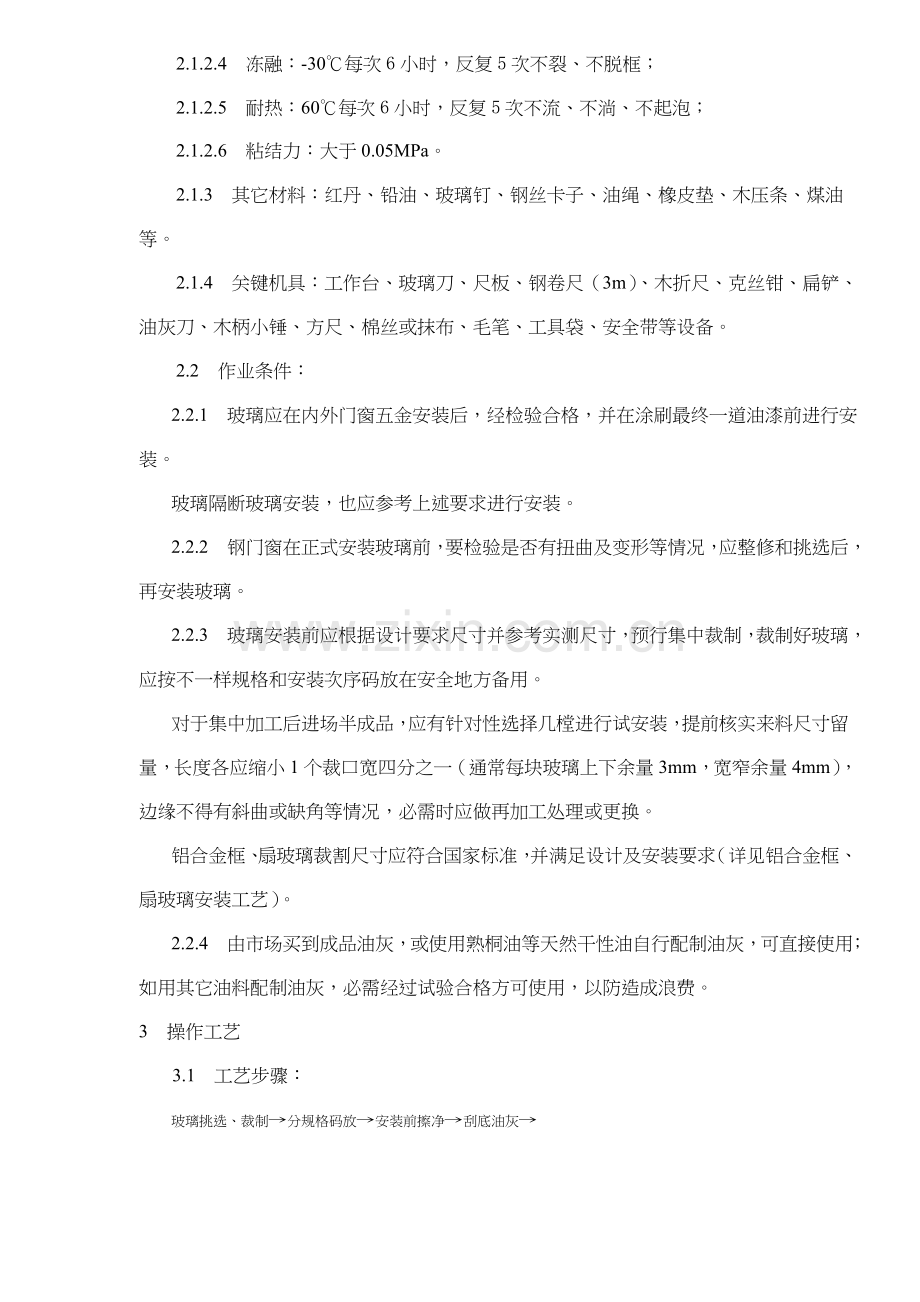

2、油30硬脂酸2.10松 香4.90判别油灰技术性能可参考下列指标检验:2.1.2.1 外观:含有塑性、不泛油、不粘手等特征,且柔软、有拉力、支撑力,为灰白色稠塑性固体膏状物。2.1.2.2 硬化:油灰涂抹后,常温应在20昼夜内硬化;2.1.2.3 延展度:5566mm;2.1.2.4 冻融:-30每次6小时,反复5次不裂、不脱框;2.1.2.5 耐热:60每次6小时,反复5次不流、不淌、不起泡;2.1.2.6 粘结力:大于0.05MPa。2.1.3 其它材料:红丹、铅油、玻璃钉、钢丝卡子、油绳、橡皮垫、木压条、煤油等。2.1.4 关键机具:工作台、玻璃刀、尺板、钢卷尺(3m)、木折尺、克丝钳、

3、扁铲、油灰刀、木柄小锤、方尺、棉丝或抹布、毛笔、工具袋、安全带等设备。2.2 作业条件:2.2.1 玻璃应在内外门窗五金安装后,经检验合格,并在涂刷最终一道油漆前进行安装。玻璃隔断玻璃安装,也应参考上述要求进行安装。2.2.2 钢门窗在正式安装玻璃前,要检验是否有扭曲及变形等情况,应整修和挑选后,再安装玻璃。2.2.3 玻璃安装前应根据设计要求尺寸并参考实测尺寸,预行集中裁制,裁制好玻璃,应按不一样规格和安装次序码放在安全地方备用。对于集中加工后进场半成品,应有针对性选择几樘进行试安装,提前核实来料尺寸留量,长度各应缩小1个裁口宽四分之一(通常每块玻璃上下余量3mm,宽窄余量4mm),边缘不得

4、有斜曲或缺角等情况,必需时应做再加工处理或更换。铝合金框、扇玻璃裁割尺寸应符合国家标准,并满足设计及安装要求(详见铝合金框、扇玻璃安装工艺)。2.2.4 由市场买到成品油灰,或使用熟桐油等天然干性油自行配制油灰,可直接使用;如用其它油料配制油灰,必需经过试验合格方可使用,以防造成浪费。3 操作工艺3.1 工艺步骤:玻璃挑选、裁制分规格码放安装前擦净刮底油灰镶嵌玻璃刮油灰、净边3.2 将需要安装玻璃,按部位分规格、数量分别半已裁好玻璃就位;分送数量应以当日安装数量为准,不宜过多,以降低搬运和降低玻璃损耗。3.3 通常安装次序应先安外门窗,后安内门窗,先西北面后东南面次序安装;如劳动力许可,也可同

5、时进行安装。3.4 玻璃安装前应清理裁口。先在玻璃底面和裁口之间,沿裁口全长均匀涂抹13mm厚底油灰,接着把玻璃推平整、压实,然后收净底灰。3.5 玻璃推平、压实后,四边分别钉上钉子,钉子间距为150200mm,每边应不少于2个钉子,钉完后用手轻敲玻璃,响声竖实,说明玻璃安装平实;假如响声拍拉拍拉,说明油灰不严,要重新取下玻璃,铺实底油灰后,再推压挤平,然后用油灰填实,将灰边压平压光;如采取木压条固定时,应先涂一遍干性油,并不得将玻璃压得过紧。3.6 钢门窗安装玻璃,应用钢丝卡固定,钢丝卡间距不得大于300mm,且每边不得少于2个,并用油灰填实抹光;假如采取橡皮垫,应先将橡皮垫嵌入裁口内,并用

6、压条和螺丝钉加以固定。3.7 安装斜天窗玻璃,如设计无要求时,应采取夹丝玻璃,并应从顺流水方向盖叠安装,盖叠搭接长度应视天窗坡度而定,当坡度为1/4或大于1/4时,大于30mm;坡度小于1/4时,大于50mm,盖叠处应用钢丝卡固定,并在缝隙中用密封膏嵌填密实;如采取平板玻璃时,要在玻璃下面加设一层镀锌铅丝网。3.8 如系安装彩色玻璃和压花玻璃,应根据设计图案仔细裁割,拼缝必需吻合,不许可出现错位松动和斜曲等缺点。3.9 玻璃砖安装应符合下列要求:3.9.1 安装玻璃砖墙、隔断和顶棚骨架,应和结构连接牢靠。3.9.2 玻璃砖应排列均匀整齐,图形符合设计要求,表面平整,嵌缝油灰或密封膏应饱满密实。

7、3.10 阳台、楼梯间或楼梯栏板等围护结构安装钢化玻璃时,应按设计要求用卡紧螺丝或压条镶嵌固定;在玻璃和金属框格相连接处,应衬垫橡皮条或塑料垫。3.11 安装压花玻璃或磨砂玻璃时,压花玻璃花面应向外,磨砂玻璃磨砂面应向室内。3.12 安装玻璃隔断时,隔断上框顶面应有适量缝隙,以预防结构变形,将玻璃挤压损坏。3.13 死扇玻璃安装,应先用扁铲将木压条撬出,同时退出压条上小钉子,并将裁口处抹上底油灰,把玻璃推铺平整,然后嵌好四边木压条将钉子钉牢,将底灰修好、刮净。3.14 安装中空玻璃及面积大于0.65m2玻璃时,安装于竖框中玻璃,应放在两块定位垫块上,定位垫块距玻璃垂直边缘距离宜为玻璃宽1/4,

8、且不宜小于150mm。安装窗中玻璃,按开启方向确定定位垫块位置,定位垫块宽度应大于玻璃厚度,长度不宜小于25mm,并应符合设计要求。3.15 铝合金框扇玻璃安装时,玻璃就位后,其边缘不得和框扇及其连接件相接触,所留间隙应符合相关标准要求。所用材料不得影响泄水孔;密封膏封贴缝口,封贴宽度及深度应符合设计要求,必需密实、平整、光洁。3.16 玻璃安装后,应进行清理,将油灰、钉子、钢丝卡及木压条等随手清理洁净,关好门窗。3.17 冬期施工应在已安装好玻璃室内作业,温度应在正温度以上;存放玻璃库房和作业面温度不能相差过大,玻璃如从过冷或过热环境中运入操作地点,应待玻璃温度和室内温度相近后再行安装;如条

9、件许可,要将预先裁割好玻璃提前运入作业地点。外墙铝合金框、扇玻璃不宜冬期安装。4 质量标准4.1 确保项目:4.1.1 玻璃品种、规格、色彩、朝向及安装方法等必需符合设计要求及相关标准要求。4.1.2 玻璃裁割尺寸正确,安装必需平整、牢靠,无松动现象。4.2 基础项目:4.2.1 油灰底灰饱满,油灰和玻璃、裁口粘结牢靠,边缘和裁口齐平,四角成八字形,表面光滑,无裂缝、麻面和皱皮;4.2.2 固定玻璃钉子或钢丝卡数量应符合施工规范要求,规格应符合要求,并不得露出油灰表面。4.2.3 木压条镶钉应和裁口边缘紧贴齐平,割角整齐,连接紧密,不露钉帽。4.2.4 橡皮垫和裁口、玻璃及压条紧贴,整齐一致。

10、4.2.5 玻璃砖排列位置正确,均匀整齐,嵌缝应饱满密实,接缝均匀平直。4.2.6 彩色玻璃、压花玻璃拼装图案、颜色应符合设计要求,接缝吻合。4.2.7 玻璃安装后表面应洁净,无油灰、浆水、密封膏、涂料等斑污,有正反面玻璃安装朝向应正确。5 成品保护5.1 凡已经安装完门窗玻璃栋号,必需派专员看管维护,每日应按时开关门窗,尤其在风天,更应注意,以降低玻璃损坏。5.2 门窗玻璃安装后,应随手挂好风钩或插上插销,预防刮风损坏玻璃,并将多出破碎玻璃立即送库或清理洁净。5.3 对于面积较大、造价昂贵玻璃,宜在栋号交验之前安装,如需要提前安装时,应采取妥善保护方法,预防损伤玻璃而造成损失。5.4 玻璃安

11、装时,操作人员要加强对窗台及门窗口抹灰等项目标成品保护。6 应注意质量问题6.1 底油灰铺垫不严:用手指敲弹玻璃时有响声,如固定扇度油灰不严,则易出现这种情况。应在铺底灰及嵌钉固定时,认真操作并仔细检验。6.2 油灰棱角不整齐,油灰表面凹凸不平:最终收刮油灰时手要稳,到角部要刮出八字角,不可一次刮下。6.3 表面观感差:油灰表面不不,有麻面、皱皮现象,预防此种现象就要认真操作,油灰质量应保护,温度要适宜,不干、不软。6.4 木压条、钢丝卡子、橡皮垫等附件安装时应经过挑选,预防出现变形,影响玻璃美观;污染斑痕要立即擦净;如负丝卡子露头过长,应事先剪断。7 质量统计本工艺标准应含有以下质量统计:7.1 玻璃和玻璃砖出厂质量证实书和试验汇报单。7.2 油灰产品合格证。7.3 防锈漆及钢丝卡子、橡皮垫等附件应有出厂合格证。7.4 质量检验评定统计。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
