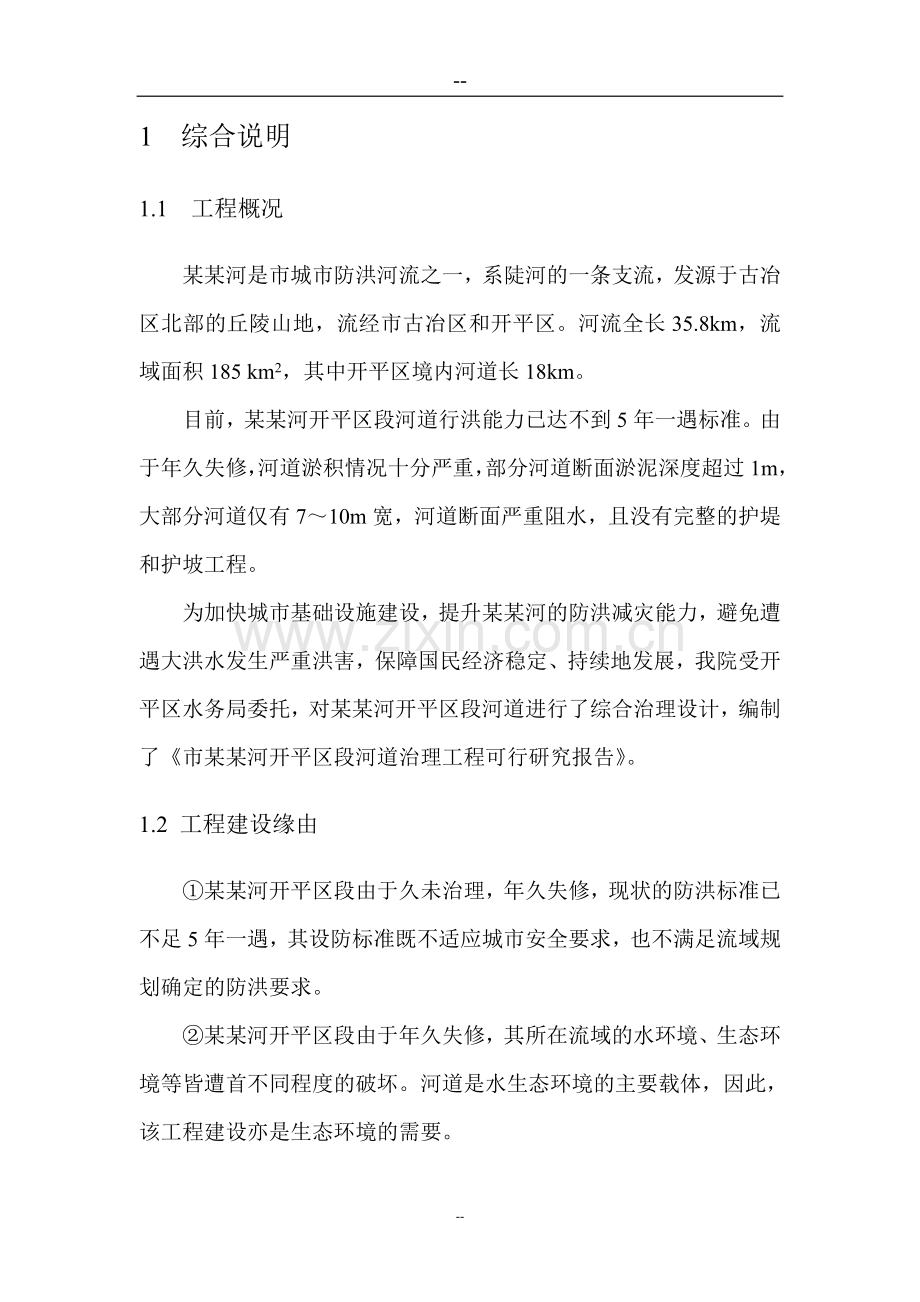

1、-市某某河开平区段河道治理工程可 行 性 研 究 报 告 市水利规划设计研究院1 综合说明1.1 工程概况某某河是市城市防洪河流之一,系陡河的一条支流,发源于古冶区北部的丘陵山地,流经市古冶区和开平区。河流全长35.8km,流域面积185 km2,其中开平区境内河道长18km。目前,某某河开平区段河道行洪能力已达不到5年一遇标准。由于年久失修,河道淤积情况十分严重,部分河道断面淤泥深度超过1m,大部分河道仅有710m宽,河道断面严重阻水,且没有完整的护堤和护坡工程。为加快城市基础设施建设,提升某某河的防洪减灾能力,避免遭遇大洪水发生严重洪害,保障国民经济稳定、持续地发展,我院受开平区水务局委托
2、,对某某河开平区段河道进行了综合治理设计,编制了市某某河开平区段河道治理工程可行研究报告。1.2 工程建设缘由某某河开平区段由于久未治理,年久失修,现状的防洪标准已不足5年一遇,其设防标准既不适应城市安全要求,也不满足流域规划确定的防洪要求。某某河开平区段由于年久失修,其所在流域的水环境、生态环境等皆遭首不同程度的破坏。河道是水生态环境的主要载体,因此,该工程建设亦是生态环境的需要。当前,市城市建设日新月异,城市面貌焕然一新,基础设施日臻完善,城市综合载体功能也显著增强,市正朝着建设交通便捷、通讯发达、设施配套、功能完善、环境优美、经济繁荣、适宜人居和创业的现代化沿海大城市的目标阔步前进。因此
3、,某某河开平区段河道治理工程建设又是市城市发展的需要,它对于完善城市功能、改善城市生态环境和提高城市品位具有重要意义。1.3 设计依据及设计标准1.3.1 文件依据项目建设单位关于编制本项目设计文件的委托书;国家有关法律、法规、方针及产业政策和投资政策;现行有关技术经济范围、标准和定额资料;项目建设单位提供的有关基础资料。1.3.2 执行的主要规范、规程水利水电工程可行研究报告编制规程(DL5021-93);防洪标准(GB50201-94);堤防工程设计规范(GB50286-98);水利水电工程施工组织设计规范(SDT338-89);水利水电工程等级划分及洪水标准(SL252-2000);混凝
4、土结构设计规范(QBJ10-89);水工建筑物抗震设计规范SDJ10-78;水利水电工程环境影响评价规范(试行)。其他有关规范、规程。1.3.3 设计标准防洪标准根据防洪标准GB50201-94,本工程设计洪水标准近期按20年一遇洪水设计。工程等别根据水利水电工程等级划分及洪水标准(SL252-2000),某某河防洪工程为等工程。工程主要建筑物为4级建筑物,次要建筑物一般按5级建筑物设计。地震根据中国地震动参数区划图(GB18306-2001),确定本工程地震动峰值加速度为0.20g(相当于地震基本烈度度)。根据水工建筑物抗震设计规范(SL203-97),堤防工程不进行抗震设计,建筑物按地震烈
5、度度设防。1.4 工程建设内容本次某某河开平区段河道治理工程包括河道疏浚清淤,开卡清障,拓宽河槽,修筑堤防,护砌边坡等项内容。为适应河道景观规划要求,河道迎水坡拟采用混凝土六菱板进行全断面护砌。1.5 主要技术经济指标1.5.1 主要技术指标本工程设计防洪标准按20年一遇,河道设计最大洪峰流量为205m3/s。1.5.2 工程量及投资本工程估算总投资为7621.47万元。其中建筑工程费6253.26万元,临时工程费251.77万元,独立费用753.51万元,基本预备费362.93万元。主要工程量为:土方开挖678882m3,土方回填535520m3,石方10800 m3,混凝土68580 m3
6、。1.5.3 工期安排该工程将分三期建设完成,总工期安排为2年。施工期计划为2009年2011年。1.5.4 经济评价指标经济费用效益分析的结果表明:经济内部收益率为17.00%,大于社会折现率8%,经济净现值为5072.56万元,大于零,说明建设某某河开平区段河道治理工程在经济上是合理的。2基本情况2.1 自然地理开平区位于京津冀经济圈腹地的市,是市中心城区之一。全区辖6镇、5个街道,总面积251.3km2,总人口24.6万人。开平自古为商贾重镇,素有填不满的开平城之说,被誉为“京东四大名镇”之首。开平区历史悠久。秦汉属右北平都,唐代为石城县治所,元代由义丰县所辖,明朝永乐元年设在真定府的开
7、平中屯卫徙于此地,开平由此得名,至今600余年。开平区是连接东北、华北的重要通道。205国道横贯境内,市外环路使开平区与路北区、路南区、高新技术开发区和丰南区之间实现快速直达,开平区东侧的市环城高速、东南侧的唐港高速与京沈、唐津、唐曹和沿海高速公路可全部互通,形成四通八达的交通网络。2. 2 地形地貌开平区位于燕山沉陷带,北部地势崛起,构造为东西向,称为开平向斜或后屯向斜。沿构造方向有褶皱与断层发育,即陡河断层和碑子院断层。开平区是由第四系间歇继承式的新构造运动和第四系松散沉积物覆盖而形成的现在地貌。本区属冀东滦河(近期陡河)洪冲积扇堆积而成的山麓平原中部,总的趋势是北高南低,中部隆起,形成东
8、西两个低平。主要分布为山麓平原,冲积平原、丘陵、人工地貌(塌陷洼地)四种,形成北部丘陵,中部平原,南部洼地的格局。北部丘陵占总面积的13%,中部平原占69%,南部洼地占18%。另有沟、谷、河、塘、塌陷坑等复杂地形。2.3 水文气象本区属东部季风暖温带滨海半湿润气候,四季分明,各具特色,雨热同季,季风显著。全年日照总时数为2654.1小时,历年日照百分率68%,属北方长日照地区。年平均气温11.2,一月最冷,平均气温-5.4,极端最低气温-22.7;七月最热,平均气温25.6,极端最高气温39.6。平均无霜期为182天,最长205天,最短170天,平均初霜期在10月17日,最早在10月4日,最晚
9、在10月30日;终霜期最早在4月8日,最晚在4月28日。全年最多风向为东风,频率8%;其次是西风,频率7%。全年大风日数平均914天。风速年平均2.5m/s,极端最大风速(10级)25 m/s。多年平均降水量636.1mm。多年平均径流量0.295亿m3。地下水总储量0.43亿m3。地表水可利用量0.597亿m3,可开采地下水量0.432亿m3,共计1.029亿m3。开平区属山丘、平原淡水区,水质矿化度0.52.0g/L。2.4河流水系境内主要河流有2条,即陡河、某某河。陡河陡河古称封大水、唐溪,位于滦河和蓟运河之间,发源于燕山余脉南侧,流经迁安、丰润、滦县、市区,在丰南区涧河村东注入渤海。陡
10、河全长(丰润区马庄户丰南区涧河)121.5km,流域面积1340km2。陡河由凤山西流入陡河水库,从陡河水库泄洪闸起,向南流经冶里、徐庄子、后屯、后陡河、前陡河、中屈庄,至河北桥入路北区,过胜利桥经路南区入越河乡,在西王盼庄与某某河相汇,经张丁庄、赵田庄等村入丰南区。陡河市区段的河北桥胜利桥河段于1992年至1996年进行了全面综合整治,河道设计防洪标准由原来的五十年一遇提高至百年一遇,设计行洪流量达到600m3/s;该段河道为无堤河道,设计河底宽38m,边坡1:3,纵坡1/2260,干砌石护脚,15.4m水位以下为浆砌石护坡,以上为混凝土六菱板护坡。陡河冶里河北桥、胜利桥赵田庄的区间河段位于
11、开平区境内,流经开平区4个镇的13个村庄,境内长13.5 km,河道上建有桥梁6座。某某河某某河系陡河的一条支流,古称官渠水,发源于古冶区北部的丘陵山地。某某河流经古冶区的水峪乡、大庄坨乡、习家套乡,开平区洼里镇、开平镇、越河镇等6个乡(镇),河流全长35.8km,流域面积185 km2。某某河由古冶区谢家套村流入开平区娄子庄,至王盼庄村西南汇入陡河,途中流经开平区的3个镇,29个村庄,境内长18km。河道上建有14座桥、6座闸涵。某某河担负着开平区3个镇、29个村庄的农田灌溉和防洪任务。2.5 社会经济概况开平区辖6镇、5个街道,总面积251.3 km2。2007年开平区实现生产总值97.2
12、2亿元,人均生产总值达到39499元。全年完成农业总产值7.14亿元;完成全部工业增加值 62.67亿元,实现利税11.25亿元;实现社会消费品零售总额5.4亿元;进出口总额突达到27197万美元;税收收入完成117137万元。2007全区总户数为81991户,总人口246131人,其中农业人口108440人,非农业人口137691人。人口出生率为7.99 ,自然增长率为2.44。城镇居民人均可支配收入11414元,农民人均纯收入5753元。3工程现状及存在问题3.1 洪涝灾害调查据调查,自清嘉庆十七年(1812年)至今,某某河流域内共发生洪涝灾害20多次,其中大多发生在上个世纪七十年代以前。
13、由于流域内降水量年内年际分配不均,表现为有时河水来水量大、流速急、水位变幅大,从而引起河道排水不畅,造成河堤漫溢决口,发生沥涝灾害。多年来流域内伏涝为最常见形式,一般10年中发生34次,并呈现“5年1小涝,10年1大涝”的周期演变规律。久旱之后突降暴雨致涝成灾是某某河流域的另一种沥涝灾害形式,即由旱转涝。如1939年和1949年都是由于流域突降暴雨,引发河水漫堤而造成水灾。1959年7月21日7月22日境内普降暴雨,历时21小时,发生了某某河自有水文记载以来最大的一次洪水。据当时记载,1959年7月21日,开平区普降暴雨,平均降水达154mm,夜间又一次出现降雨,20多分钟降水量达40mm,由
14、于田间持水量饱和,山洪骤然而下,河道水位急速上涨。某某河河堤于22日晨6点30分发生决口,其中一处长约17m,高3m。这次洪水造成卑家店乡(原称公社)的部分村庄进水,水深近1m,庄稼被淹1480多亩,房屋倒塌27间。据不完全统计,此次水灾淹没大田1.6万亩,其中绝收0.95万亩,减产0.63万亩;淹没园田0.1万亩,倒塌房屋488间,畜棚1间,猪圈16间;冲走商业瓜菜1500kg。开滦赵各庄矿由于小煤窑及塌陷区漏水,井下全部停产。矾土矿也因进水致使18个矿井被损坏。1962年,某某河流域又遭水灾,农田受灾面积为3.7万亩,成灾面积达3万亩。3.2河道工程现状某某河开平区段,流经洼里乡、开平镇、
15、越河乡,由西王盼庄村汇入陡河。洼里乡段东西走向,开平镇至越河乡段东北西南走向。某某河沿途除汇集雨水外,以附近的煤矿疏干水和生活污水为其主要径流。河道上建有节制闸6座,蓄水能力320万m3,配套抽水点16处,各种防渗设施6km,受益面积0.033万hm2。3.3防洪形势分析某某河作为市中心区城市防洪河道之一曾于1992年对其作出了河道整治规划,但当时仅对某某河上游段即古冶城区段做出了河道防洪整治方案,而对某某河开平区段则由于历史及资金等方面原因未制订防洪规划方案。目前陡河市区段经过多年整治,河道防洪工程日臻完善,使市基本免除了陡河上游洪水对其的安全威胁;而某某河开平区段由于多年来未曾进行过全面整
16、治,作为唯一的“问题河道”,某某河当然成为开平城区的最大威胁,因此,某某河河道防洪问题是至关重要且不容忽视的。目前,某某河开平区段河道行洪能力已达不到5年一遇标准。由于年久失修,河道淤积情况十分严重,河道逐年变窄、变浅,部分河道断面淤泥深度超过1m,大部分河道仅有710m宽,且没有完整的护堤和护坡工程。一俟发生超标准洪水,由于河道防洪能力严重偏低,洪水无法顺畅下泄,洪水将出槽形成漫流乃至发生溃堤决口,并将形成较长时间滞蓄和淹没,直接威胁城区安全,导致严重的洪涝灾害,给人民的生民财产造成极大损失。河道防洪工程是百年大计,绝不能掉以轻心,因此,必须尽早落实和实施某某河开平区段河道防洪治理工程。4
17、水文分析4.1流域概况某某河隶属陡河支流,发源于古冶区北部的丘陵山地,至开平区王盼庄村西南汇入陡河。河流全长35.8km,流域面积185 km2。流域总体地势由东北向西南逐渐降低,由丘陵、山麓平原、冲击平原、人工地貌等主要地形组成,流域高差275.7m。流域内有耕地1.18万hm2,水浇地0.16万hm2;人口15.3万人,人口密度为707人/ km2。流域内蕴含丰富的煤炭、石灰岩、陶瓷土、矾土等矿产资源,是国家重要的煤炭基地。农作物以小麦、玉米、水稻为主产,是市重要的粮食主产区;经济作物以蔬菜、大豆、果品为代表。4.2年径流流域多年平均径流量1885万m3。丰水年(P=25%)年径流量为26
18、76 万m3,枯水年(P=75%)年径流量为763万m3,丰水年为枯水年的3.5倍。4.3泥沙依据市水文手册,某某河控制流域土壤侵蚀类型为土石山地轻度侵蚀,流域上游为低山丘陵区,植被覆盖良好,综合考虑各方面影响因素,流域多年平均悬移质输沙模数确定为85t/km2。推移质计算根据附近水文站的推悬比资料确定为4%。则某某河流域多年平均侵蚀模数为88.4t/km2,多年平均输沙量为1.64万t。4.4设计洪水本次设计洪水计算采用单因子经验公式法和多因子经验公式法2种方法。单因子公式法洪水计算计算公式:QmpCpF0.6 式中:Qmp 某一频率的洪峰流量(m3/s); Cp 某一频率的洪峰模系数,Cp
19、Kp; F 流域面积(km2),F=185 km2。洪峰流量变差系数Cv取1.35,Cs=2.5Cv。由多年平均洪峰流量模系数等值线图查得,某某河流域3.0。计算结果如表4-1。某某河设计洪水计算成果表(单因子公式法) 表4-1重现期(年)2050100200频率(%)5210.5Kp3.685.346.648Cp11.0416.0219.9224Qmp(m3/s)252366455548 多因子公式法洪水计算计算公式: 式中:Qmp 某一频率的洪峰流量(m3/s); F 流域面积(km2),F185 km2;C 经验系数;C=0.0114; 某一频率的年最大24h降雨量(mm); 流域形状系
20、数,; L 主河道长度(km),L=38.5km; J 河流比降()。运用多因子公式法计算得到某某河设计洪水成果,计算结果见表4-2。某某河设计洪水计算成果表(多因子公式法) 表4-2重现期(年)2050100200频 率(%)5210.5 (mm)195235265294Qmp(m3/s)159205240276某某河设计洪水成果综合以上两种计算成果,某某河设计洪水采用上述两种方法计算结果的平均值,见表4-3。某某河设计洪水计算成果表表4-3重现期(年)2050100200频 率(%)5210.5Qmp(m3/s)2052853484125 工程建设的必要性和目标体系5.1 河道治理工程的必
21、要性某某河开平区段由于久未治理,年久失修,现状的防洪标准已不足5年一遇,其设防标准既不适应城市安全要求,也不满足流域规划确定的防洪要求。如遇超标准洪水,开平城区即受到直接威胁,较大洪水势必造成城区发生严重水灾。因此,为保证开平区社会经济的可持续发展,确保城区安全,必须尽快建立城区的防洪工程体系,把某某河开平区段治理工程早日付诸实施,这是非常紧迫和必要的。5.2主要目标体系 某某河开平区段河道治理工程的目标体系是:提高某某河河道的防洪能力,确保城市防洪安全。运用现代新材料、新工艺、新技术,使某某河河道治理工程达到技术的先进性、布局的合理性和工程设计科学化的目标。彻底改善某某河河道及其流域周边地区
22、的生态环境。6工程设计6.1设计原则参照有关法规设计规范,结合实际情况,合理确定防洪标准,为工程设计提供可靠依据。按照“清障疏浚、筑堤护砌”的设计方案,分期对河道进行整治,全面提高河道的防洪能力。因地制宜,就地取材,在保证工程标准的前提下,尽可能减少投资。6.2 设计依据6.2.1 依据的法律、法规中华人民共和国水法;中华人民共和国防洪法;中华人民共和国水土保持法;中华人民共国环境保护法;中华人民共国城市规划法等国家法律、法规。6.2.2 依据的规范水利水电工程等级划分及洪水标准(SL252-2000);防洪标准(GB50201-94);堤防工程设计规范(GB50286-98);水工建筑物抗震
23、设计规范(SL203-97);城市防洪工程设计规范(CJJ50-92);水利水电工程设计洪水计算规范(SL44-93);灌溉与排水工程设计规范(GB50288-99);与本规划有关的其他规范、规程和标准。6.2.3 依据的资料市水文手册(1997年11月);开平区志(1997年12月);市城市防洪规划(1992年11月)。6.3 设计标准6.3.1 防洪标准依据市城市防洪规划,本次某某河开平区段的设计防洪标准采用20年一遇洪水标准。6.3.2 工程等级按照某某河开平区段的河道防洪工程性质,依据水利水电工程等级划分及洪水标准(SL252-2000),确定某某河防洪工程为等工程。工程主要建筑物为4
24、级建筑物,次要建筑物一般按5级建筑物设计。6.3.3 抗震标准根据中国地震动参数区划图(GB18306-2001),开平区范围内地震动峰加速度为0.20g(相当于地震基本烈度度)。根据水工建筑物抗震设计规范(SL20397),堤防工程不进行抗震设计,建筑物按地震烈度度设防。6.4工程任务本工程以实现人水和谐为核心理念,以确保开平区城区安全为出发点,以完善防洪保安体系为主要目标,对某某河开平区段实施全面整治,使河道的防洪标准由现状的5年一遇提高至20年一遇。本次某某河开平区段河道治理工程包括河道疏浚清淤,开卡清障,拓宽河槽,修筑堤防,护砌边坡等项内容。为适应河道景观规划要求,河道迎水坡拟采用混凝
25、土六菱板进行全断面护砌。6.5 工程总体布置本工程治理范围为某某河娄子庄王盼庄的区间河段,治理河段总长18.0km。本工程依据某某河现状河道流程,将对治理河段实施全面整治。河道断面形式设计为梯形,迎水坡坡比采用1:2.5,背水坡坡比1:3,堤顶宽5m。迎水坡面采取全断面护砌方案,护坡材料采用混凝土六菱板。堤顶根据需要布置交通道路,堤顶两侧拟布置绿化带,具体方案待下一阶段进行绿化设计时再做详述。6.6河道治理方案设计6.6.1技术路线6.6.1.1河道水力计算采用明渠均匀流公式进行河道断面的水力计算。计算公式如下: 式中: 设计最大过水流量(m3/s) 过水面积(m2) 湿周(m) 水力半径(m
26、) 谢才系数 流量模数(m3/s) 渠道底坡 粗糙系数6.6.1.2设计堤顶高程计算堤顶高程按设计洪水位加堤顶超高确定。堤顶超高计算公式如下:式中: 堤顶超高(m) 设计波浪爬高(m) 设计风壅增水高度(m) 安全加高(m),依据规范查表确定。风浪要素计算风浪要素按下列公式计算确定:式中: 平均波高(m) 平均波周期(s) 计算风速(m/s) 风区长度(m) 水域的平均水深(m) 重力加速度(m/s2),g9.81 m/s2 风浪达到稳定状态时的最小风时(s) 据平均波周期和设计水深可查表求得波长。设计风壅增水高度计算风壅水面高度在有限风区的情况下,按下式计算:式中: e 计算点的风壅水面高度
27、(m) 综合摩阻系数,取3.610-6。V 设计风速,按计算波浪的风速确定。 由计算点逆风向量到对岸的距离(m)d 水域的平均水深(m) 风向与垂直于堤轴线的法线的夹角(度)波浪爬高计算在风的直接作用下,正向来波在单一斜坡上的波浪爬高可按下列方法确定:当m1.55.0时,按下式计算:式中: 累积频率为P的波浪爬高(m) 斜坡的糙率及渗透性系数 经验系数,可根据风速V(m/s)、堤前水深d(m)、重力加速度g(m/s2)组成的无维量查表确定。 爬高累积频率换算系数,可查表确定。对于不允许越浪的堤防,爬高累积频率宜取2%;对于允许越浪的堤防,爬高累积频率宜取13%。 堤前波浪的平均波高(m) 斜坡
28、坡率,为斜坡坡角(度)。 堤前波浪的波长(m)当m1.25时,按下式计算: 式中: 无风情况下,光滑不透水护面(K =1)、=1m时的爬高(m),可查表确定。当1.25m1.5时,可由m1.5和m1.25的计算值按内插法确定。6.6.2河道断面设计原则河道断面设计以现状河道为基础,河道走向仍遵循河道主河势。河道底宽、水深、边坡、纵坡的设计原则以尽可能减少工程量、占地和投资为出发点,并尽可能满足不冲不淤流速的要求。河道过水断面为梯形,按明渠均匀流公式进行计算和设计。河道两侧按设计要求,修筑堤防。堤防设计以保证堤防安全为主,同时考虑与沿河城区道路的高程衔接,此外还应兼顾绿化和景观设计需要。6.6.
29、3河道水力设计指标计算采用明渠均匀流公式进行某某河河道断面的过水能力计算,河道设计指标计算成果见表6-1。某某河开平区段水力设计指标计算成果表表6-1河段长度(m)最大洪峰流量(m3/s)边坡河底宽度(m)水深(m)纵坡河底高程(m)180002051:2.515.03.251/127021.497.326.6.4设计堤顶宽度确定及超高计算堤顶宽度依据防汛、管理、交通等要求确定,一般3级以下堤防堤顶宽36m,本次堤顶宽度取5.0m。计算成果如表6-2。某某河开平区段设计堤顶超高计算成果表表6-4 单位:m河段名称设计波浪爬高设计风壅增水高度安全加高堤顶超高计算值堤顶超高采用值某某河开平区段0.
30、00010.44060.300.74070.75据上述计算成果,计算出治理河段各断面设计指标,详见表6-5。某某河横断图、纵断图详见附图。6.6.5河道断面结构设计某某河开平区段河道设计纵坡为1/1270,断面形式为梯形,设计底宽15m,边坡1:2.5,水深3.25m,堤顶超高0.75m。为体现景观河道设计要求以及防止风浪作用对堤防的淘刷,本工程采取全断面护砌方案,护坡材料采用六菱形砼预制板,预制板边长25cm、厚15cm。六菱形砼预制板下设粒径520mm,厚为10cm碎石垫层,垫层以下铺设300g/m2 无纺土工布。护坡堤脚处设置基座,基座高0.8m ,宽0.6m。护坡与堤顶相交处应牢固封顶
31、,封顶宽度采用1.5m,并在封顶位置沿堤轴线方向设置高0.5m、宽0.3m浆砌石矮墙,以拦截雨水,将堤顶水排至迎水侧堤外。在护坡上设置直径为5cm、间距为2m的排水孔,呈梅花型布设。沿堤长方向每隔10m设沉降缝一道,缝中用两毡三油填充。堤顶宽度5m,堤外以1:3的土坡与自然地面相衔接。河道标准断面图见图6-1。某某河开平区段各断面设计指标一览表表6-5 单位:m序号断面桩号断面位置设计河底高程设计水位高程堤顶高程10+000娄子庄21.4924.7425.4920+50021.1024.3525.1031+00020.7123.9624.7141+50020.3123.5624.3152+00
32、019.9223.1723.9262+50019.5222.7723.5273+00019.1322.3823.1383+50018.7421.9922.7494+00018.3421.5922.34104+50017.9521.2021.95115+00017.5620.8121.56125+50017.1620.4121.16136+00016.7720.0220.77146+50016.3819.6320.38157+00015.9819.2319.98167+50015.5918.8419.59178+00015.1918.4419.19188+50014.8018.0518.8019
33、9+00014.4117.6618.41209+50014.0117.2618.012110+00013.6216.8717.622210+50013.2316.4817.232311+00012.8316.0816.832411+50012.4415.6916.442512+00012.0415.2916.042612+50011.6514.9015.652713+00011.2614.5115.262813+50010.8614.1114.862914+00010.4713.7214.473014+50010.0813.3314.083115+0009.6812.9313.683215+5
34、009.2912.5413.293316+0008.8912.1412.893416+5008.5011.7512.503517+5008.1111.3612.113617+5007.7110.9611.713718+000王盼庄7.3210.5711.32 7施工组织设计7.1 施工条件7.1.1 对外交通工程所在地附近有205国道和多条乡间公路可直通施工现场,施工料物可由汽车运输到施工现场。施工期间只需修筑部分简易道路,即可连接各个施工作业点,由于地形比较平坦,所以施工场地条件良好。7.1.2 用水、用电本工程施工用水可就近解决。本工程用电负荷不大,可通过临时拉线以供施工用电,电源电压等级
35、380/220V。7.2施工方法及施工技术要求7.2.1 土方工程土方工程主要有清淤、清杂草、土方开挖、土方回填等,为了提高施工效率、缩短工期、降低造价,土方工程以机械化施工为主,人工开挖为辅。土方开挖和回填,采取“就近堆放、就近借土、就近回填”的原则。土方开挖不论开挖工程量和开挖深度大小,均应自上而下进行,不得乱挖超挖。严禁掏洞取土。清基。凡涉及到两岸大堤需要加高部位,都需要进行清基处理,清基时应将树木、草皮、树根等杂物清除,清表厚度不小于20cm,对有树根部位应将树根挖净,对树坑进行压实处理。填筑。严格控制土料填筑厚度,采用机械碾压时填土厚度不得大于30cm,人工夯实填筑厚度不得大于20c
36、m。分段铺筑时,必须做好接缝处各层之间的连接,使接缝层次清楚,不得发生层间错位,不论平面或斜面接头必须为阶梯状,即上层要比下层缩进去一定宽度,在斜面上的横向接缝应成不小于1:2的斜坡。土堤的填筑收坡宜采取台梯收坡或按设计边坡收坡,但各层填筑超铺宽度不得少于50cm,及时平料并应铺筑均匀平整。碾压。采用机械碾压,在碾压过程应严格控制,防止欠、漏压。压实机械等在已压实土层上行驶时,不宜往返同走一辙。铺料与碾压工序必须连续进行,如短时间停工要保持含水量在控制范围内。分段碾压时,相邻两段交接带迹亦彼此搭接,搭接长度不小于0.30.5m。填筑碾压即要防止欠压和漏压,又要防止过压。回填土料采用挖掘机挖装,
37、自卸汽车运输的施工方法;土方碾压以履带式拖拉机压实为主,边脚地带采用蛙式打夯机夯实。回填时要求够宽、够高,不亏坡,凡是机械碾压不到的部位,要人工夯实,达到设计要求。对于砂性土,铺料后应充分加水,压实时的加水量,应按其最优含水量控制。通过碾压试验确定压实工具、铺料方法、压实方法、碾压遍数、有效压实厚度等施工方法和参数。压实前加水一次,然后边加水、边碾压,加水必须均匀。砂性土压实施工宜用履带式拖拉机带平碾、振动碾或气胎碾。压实后的土壤压实度或相对密度应达到设计要求。土堤施工结束后应预留1015cm的沉降量。7.2.2 砌石护坡工程护坡工程是人工作业,应严格按照施工规程要求操作。水泥砂浆采用机械拌和
38、,各种建筑材料均应达到设计要求,砌体应做到砂浆饱满,避免出现通缝和齿缝,要做到砌块稳定、牢固。砌筑石料必须进行挑选,采用石质均匀、新鲜、表面清洁、没有裂纹、不含易风化的矿物颗粒、未经风化的坚硬石块,不得有剥落层。石料饱和单轴极限抗压强度大于30Mpa,软化系数应在0.75以上。块石形状大至方正、平整,无尖角、薄边,一般尺寸约为0.250.3m,每块重量以不小于30kg为宜,并有两个大致平行的面。砌石及六菱形砼预制板砌筑均采用普通硅酸盐水泥,水泥标号不低于325,砂浆采用M7.5号砌筑,按实验的配合比进行配料,各种材料的误差不得大于配合比的2%,砂中含泥量不得大于5%。同时严格控制水灰比,并要求
39、有一定的稠度,确保砌块固结和填充砌体孔隙。浆砌石体应在凝固后的710天内及时养护,经常洒水,保持砌体的湿润,也可加盖草帘等,以减少水份蒸发,砌石在未达到要求强度之前,不得受力或受震动等影响,砌体后背填土最早不得少于15天进行。在雨季施工要求有防雨措施。7.2.3 质检质量控制要控制好施工的全过程,重点把好填筑材料质量、上土厚度、干容重以及平整度等几个指标。施工质检人员,必须对质量负责,做好质量管理工作,实行自检、互检和检查制度。施工单位必须设立专职质量检查机构,质检人员和施工单位必须树立“预防为主”和“质量第一”的意识,双方密切配合,控制每一道工序的操作,防止发生质量事故。质量控制必须按照国家
40、和部颁标准,以及设计技术要求制定的规程进行,检验结果应如实记录,质检资料要妥善保存,特别是隐蔽工程应详细记录工程质量情况。对出现的质量问题处理经过及遗留问题,必须由主管技术负责人签署,作为施工质检的原始记录。7.3 施工进度安排施工准备期2个月,工程施工期22个月。总工期计划为24个月。2009年3月至5月完成立项、招标和施工准备工作,2009年6月份开始进场施工。8水土保持8.1水土流失情况本工程占地情况包括堤防加固占压土地、施工临时占地和弃土场占地等。工程损坏水土保持生物设施主要为堤防加固占压林、园地。工程实施过程在一定程度上加剧了工程建设区的水土流失程度,如不及时进行有效防护、治理,则会
41、对当地的水土资源及生态环境带来不利影响。堤防修筑后遇降雨冲刷可产生地面径流,形成沟蚀、冲沟,影响堤身稳定,威胁堤防安全。8.2水土流失防治责任范围按照“谁开发谁保护,谁造成水土流失谁负责治理”的原则,通过现场查勘和调查研究,根据工程征地面积和直接影响区域,确定水土流失防治范围。工程建设区包括某某河两岸迎水侧坡面,背水侧坡面,河底,堤顶,弃土场。直接影响区包括堤防管理范围。8.3水土保持设计工程措施主要是迎水坡护砌设计,此项设计已包括在工程设计中。生物措施设计包括堤防管理范围绿化设计、背水坡绿化设计等,拟在下一步绿化设计或水土保持方案设计中安排进行。8.4水土社会效益分析水土保持方案逐年实施后,
42、将有明显的生态效益和社会效益。控制新增水土流失量可达90%以上,堤防安全得到保证,林草覆盖率由原来的30%提高到85%,生态环境得到改善,既绿化美化了环境,又为发展旅游资源、改善城市面貌和投资环境打下了良好基础。9环境影响评价9.1 工程对环境的影响9.1.1 有利影响对自然和社会环境的有利影响开平区城区内人口密集,党政机关、大型企事业单位及居民高度集中在这一区域,防洪工程的修建后,城区抵御洪涝灾害的能力提高了,对社会安定将起到巨大促进作用。防洪工程兴建后可改善投资环境。防洪工程建成后,保护区内可达到发生20年一遇洪水不受灾,将有利于吸引外来投资,增加就业机会,改善生活条件,实现社会的良性循环
43、。防洪工程的修建可有效抵御外部洪水对开平城区自然环境的破坏,确保城区不处于淹没状态,保证城市的自然景观、人文景观、绿地树木免遭破坏,使城市的环境维持正常发展。防止城市生态环境遭受污染开平区企业众多,在生产过程中产生大量废弃物,这些废弃物对开平区的生态环境产生不良影响,如果发生较大洪水,在没有防洪工程的情况下,这些废弃物、污染物就会冲入下游地区,并向周围扩散,对土壤环境、地表及地下水环境造成严重污染。防洪工程实施后,在遇设计标准以内洪水情况下,能确保城区的安全,这样就减少了废弃物对区域生态环境的破坏。河道的清淤和护坡工程可减少河道中有毒有害物质对地下水的污染。某某河两岸堤防外规划绿化带、绿地,可以改善周围环境,防风固沙,减少水土流失,另外园林绿化可吸收空气中的CO2和有毒气体,对大气中的微粒和粉尘污染起到过滤和净化作用,同时还能调节气候和净化水源。9.1.2 不利影响本工程在施工期间主要是对大气环境和声环境产生影响。土建施工和运输过程中,主要产生扬尘污染,其主要污染物为总悬浮颗粒物和降尘;噪声污染来源于施工机械和车辆运输,在施工中由于车辆运输来往频繁,其行驶、振动和喇叭声都产生噪声污染,
