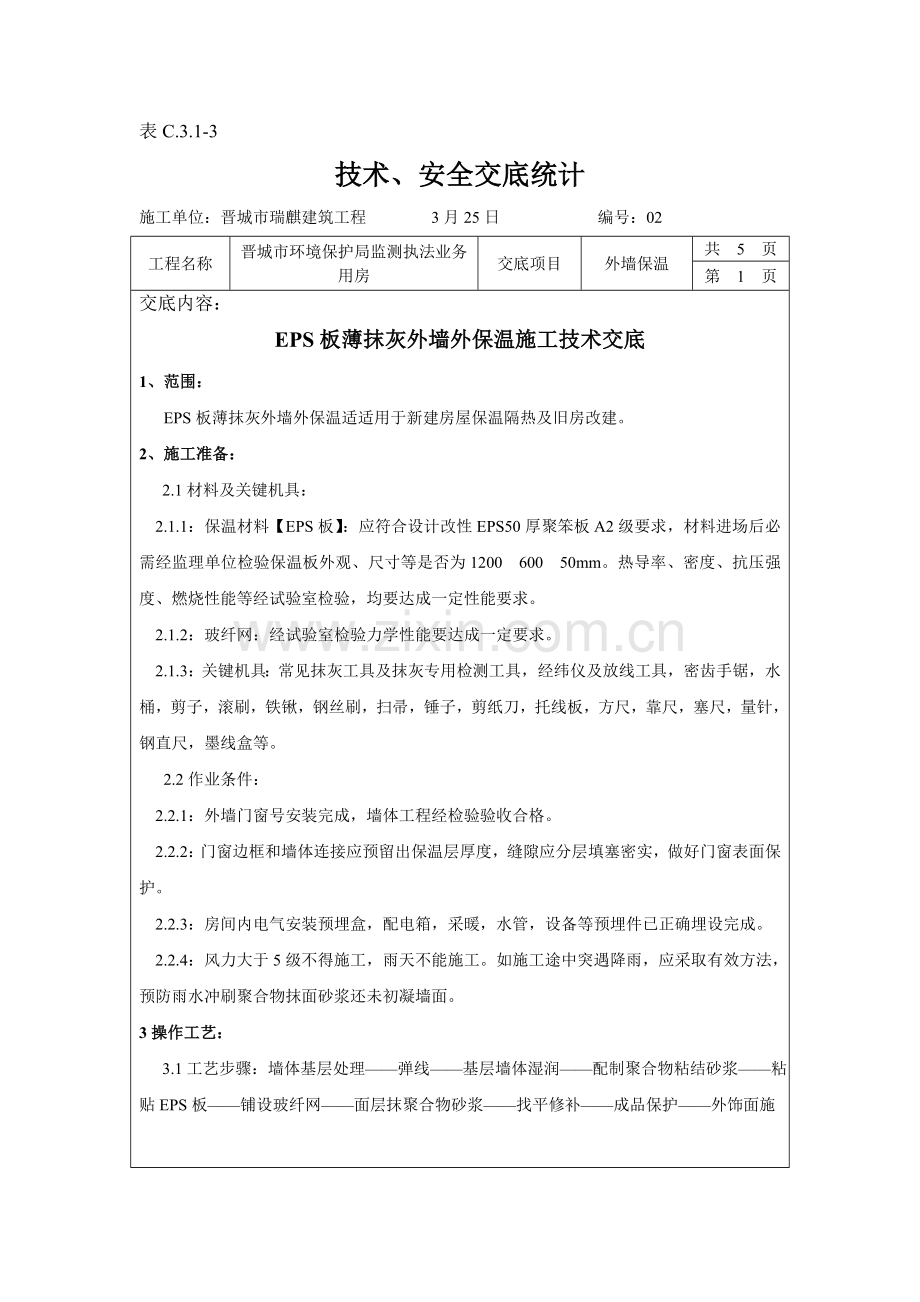

1、表C.3.1-3技术、安全交底统计施工单位:晋城市瑞麒建筑工程 3月25日 编号:02 工程名称晋城市环境保护局监测执法业务用房交底项目外墙保温共 5 页第 1 页交底内容:EPS板薄抹灰外墙外保温施工技术交底1、范围: EPS板薄抹灰外墙外保温适适用于新建房屋保温隔热及旧房改建。2、施工准备: 2.1材料及关键机具:2.1.1:保温材料【EPS板】:应符合设计改性EPS50厚聚笨板A2级要求,材料进场后必需经监理单位检验保温板外观、尺寸等是否为120060050mm。热导率、密度、抗压强度、燃烧性能等经试验室检验,均要达成一定性能要求。2.1.2:玻纤网:经试验室检验力学性能要达成一定要求。
2、2.1.3:关键机具:常见抹灰工具及抹灰专用检测工具,经纬仪及放线工具,密齿手锯,水桶,剪子,滚刷,铁锹,钢丝刷,扫帚,锤子,剪纸刀,托线板,方尺,靠尺,塞尺,量针,钢直尺,墨线盒等。2.2作业条件:2.2.1:外墙门窗号安装完成,墙体工程经检验验收合格。2.2.2:门窗边框和墙体连接应预留出保温层厚度,缝隙应分层填塞密实,做好门窗表面保护。2.2.3:房间内电气安装预埋盒,配电箱,采暖,水管,设备等预埋件已正确埋设完成。2.2.4:风力大于5级不得施工,雨天不能施工。如施工途中突遇降雨,应采取有效方法,预防雨水冲刷聚合物抹面砂浆还未初凝墙面。3操作工艺: 3.1工艺步骤:墙体基层处理弹线基层
3、墙体湿润配制聚合物粘结砂浆粘贴EPS板铺设玻纤网面层抹聚合物砂浆找平修补成品保护外饰面施技术责任人: 交底人: 接交人:表C.3.1-3技术、安全交底统计施工单位:晋城市瑞麒建筑工程 3月25日 编号:02 工程名称晋城市环境保护局监测执法业务用房交底项目外墙保温共 5 页第 2 页交底内容:工。 3.1.1基层处理:(1)墙体基层必需清洁,平整,坚固,若有凸起,空鼓和疏松部位应剔除,并用1:2水泥砂浆进行找平;(2)抹灰基层应在砂浆充足干燥和收缩稳定后,再进行保温施工,对于混凝土墙面必需时应采取界面剂进行界面处理。 3.1.2弹线:1依据设计图纸要求,在经过验收处理墙面上沿散水标高,用墨线弹
4、出散水及勒脚水平线。当图纸设计要求需设置变形缝时,应在对应位置,弹出变形缝及宽度线,标出EPS板粘贴位置。粘贴EPS板前,要挂水平和垂直通线。 3.1.3基层墙体湿润:若墙体基层过干时,应先喷水湿润。喷水应在贴聚苯板前依据不一样基层材料适时进行,可采取喷浆泵或喷雾器喷水,不能喷水过量,不准向墙体泼水。 3.1.4配制聚合物粘结砂浆:(1)配制聚合物砂浆必需有专员负责,以确保搅拌质量。(2)聚合物砂浆配合比为:聚合物胶粘剂:32.5级一般硅酸盐水泥:砂子【用16目筛底】=1:1.88:4.97【重量比】。(3)聚合物粘结砂浆应随用随配,配好聚合物砂浆最好在2小时之内用光。聚合物粘结砂浆应于阴凉放
5、置,避免阳光暴晒。 3.1.5粘贴EPS板:1EPS板应是无变形,翘曲,无污染,破损,表面无质变整板;EPS板切割应采取适合专用工具切割,切割面应垂直。2EPS板应从外阳角及勒脚部位开始,自上而下,沿水平方向横向铺贴,竖缝应逐行错缝1/2板长,在墙角处要交错拼接,同时应确保墙角垂直度。 3.1.6铺设玻纤网:(1)铺设玻纤网应自上而下,沿外墙一圈一圈铺设,当碰到洞口时,应在洞口四角处沿45度方向补助一块标准网,尺寸约200mmx300mm,以预防开裂。(2)抹面粘结浆施工间歇处最好选择自然断开处,以方便后续施工搭接,如需在连续墙面上断开,抹面时应留出间距150mmEPS板面,玻纤网,抹灰层阶梯
6、形接槎,以免玻纤网搭接处高出抹灰面。 3.1.7找平修补:(1)修补时应用同类EPS板和玻纤网根据损坏部位大小,形状和厚技术责任人: 交底人: 接交人:表C.3.1-3技术、安全交底统计施工单位:晋城市瑞麒建筑工程 3月25日 编号:02 工程名称晋城市环境保护局监测执法业务用房交底项目外墙保温共 5 页第 3 页交底内容:度切割成形,并在损坏处划定修补范围。(2)切割损坏范围内保温层,使其露出和割口表面相同大小洁净墙体基层面,并在割口周围外80mm宽范围内磨去面层,直至露出原有玻纤网。(3)在修补范围内外侧贴盖防污胶带后,再粘结修补EPS板和玻纤网。修补面整平后,应经过二十四小时养护方可进行
7、外墙装饰层施工。 3.1.8饰面层施工:(1)施工前,应首先检验抹面粘结浆上玻纤网是否全部嵌入,修补抹面粘结浆缺点或凹凸不平处,凹陷过大部位应再补助玻纤网,然后抹灰。(2)在抹面粘结浆层表干后,即可进行柔性腻子和涂料施工,做法同一般墙面涂料施工,按设计及施工规范要求进行。4、质量标准:(1)保温材料和玻纤网品种,规格应符合设计要求和相关标准要求。(2)保温材料热导率,密度,抗压强度应符合实际要求,并见证取样送检合格。(3)玻纤网力学性能应符合设计要求,并见证取样送检合格。(4)处理后基层不得有影响墙体热工性能热桥。(5)保温层厚度应符合设计要求。(6)基层应有足够强度,表面平整,清洁,无起砂,
8、起壳,裂缝,蜂窝,麻面等形象。(7)各抹灰层之间及抹灰层和基体之间必需粘结牢靠,抹灰层应无脱层,空鼓,面层应无暴灰和裂缝等缺点。 质量要求要符合建筑工程施工质量验收统一标准(GB50300-)要求,详见下表:技术责任人: 交底人: 接交人:表C.3.1-3技术、安全交底统计施工单位:晋城市瑞麒建筑工程 3月25日 编号:02 工程名称晋城市环境保护局监测执法业务用房交底项目外墙保温共 5 页第 4 页交底内容:项目序号检验项目许可偏差或许可值主控项目1基层表面第4.2.2条2材料品种和性能第4.2.3条3操作要求第4.2.4条4底层粘结及面层质量第4.2.5条通常项目1表面质量第4.2.6条2
9、细部质量第4.2.7条3层和层间材料要求及层总厚度第4.2.8条4分格缝第4.2.9条5滴水线(槽)第4.2.10条6许可偏差(mm)立面垂直度一般抹灰4高级抹灰2表面平整度一般抹灰4高级抹灰2阴阳角正方一般抹灰4高级抹灰2分格条(缝)直线度一般抹灰4高级抹灰2墙裙、勒脚上口直线度一般抹灰4高级抹灰25、成品保护:玻纤网粘完后应预防雨水冲刷,保护面层施工后4小时内不能淋雨;轻易碰撞阳角,门窗应该采取保护方法,上料口部位采取防污染方法,发生表面损坏或污染必需立即处理。保护层终凝后腰立即喷水养护,当昼夜平均气温高于15摄氏度时不得少于48小时,低于15摄氏度时不得少于72小时。6、应注意质量问题:
10、 6.1墙体保温层脱落:粘结面积不足,粘结中发生流挂造成局部空粘或虚粘,保温层表技术责任人: 交底人: 接交人:表C.3.1-3技术、安全交底统计施工单位:晋城市瑞麒建筑工程 3月25日 编号:02 工程名称晋城市环境保护局监测执法业务用房交底项目外墙保温共 5 页第 5 页交底内容:面荷载过大全部会造成墙体保温层脱落。 6.2墙体保温层开裂渗水:玻纤网,抗裂砂浆质量问题是造成墙体保温层开裂渗水关键原因。 6.3墙体饰面层龟裂:采取刚性腻子,腻子韧性不够;采取不耐水腻子,当受到水浸渍后便会出现墙体饰面层龟裂形象。7、 安全技术方法 11.7.吊篮适适用于本建筑外装修和外檐修补作业,吊篮负荷量不
11、超出2KN/M2(包含活荷载)。吊篮上人员和材料要对称分布,不得集中在一头,确保吊篮两端负载平衡,严禁超载。 11.8.吊篮操作人员必需身体健康,无高血压等疾病,严禁酒后作业;每个吊篮操作人员不得超出两个,篮内操作人员必需戴好安全帽,系好安全带,安全带应挂设在单独设置安全绳上,严禁安全绳和吊篮连接。服从安全检验员指令;严禁在吊篮内嬉戏打闹。 11.9.严禁在吊篮防护以外和护头棚上作业,任何人不准私自拆改吊篮,因工作需要必需改动时,要将改动方案报技术、安全部门和施工责任人同意后,由架子工拆改,架子拆改后,经相关部门验收后,方准使用。 11.10.吊篮内操作人员在工作中要随时注意工具材料,不准向吊篮外抛掷任何物体,以防落物伤人;无防护时吊篮下方不得作业、穿行。 11.11.天天工作班前应进行检验屋面支撑系统、工作钢丝绳及安全绳情况,凡有不合格者,应立即纠正;作业完成,将吊篮内建筑垃圾、杂物清扫洁净,使吊篮和建筑物拉结,以防大风驺起刮坏吊篮和墙面。 11.12.严禁将保险卡子拉把和主绳捆在一起,承重钢丝绳严禁接头使用。 11.13.和有雷雨天气或大风(风力超出5级)时,不得登吊篮操作。技术责任人: 交底人: 接交人:
