收藏 分销(赏)

园林绿化综合重点工程综合标准施工组织设计.doc

上传人:天**** 文档编号:2596183 上传时间:2024-06-02 格式:DOC 页数:115 大小:355.04KB
下载 相关 举报
园林绿化综合重点工程综合标准施工组织设计.doc_第1页
第1页 / 共115页
园林绿化综合重点工程综合标准施工组织设计.doc_第2页
第2页 / 共115页
园林绿化综合重点工程综合标准施工组织设计.doc_第3页
第3页 / 共115页
园林绿化综合重点工程综合标准施工组织设计.doc_第4页
第4页 / 共115页
园林绿化综合重点工程综合标准施工组织设计.doc_第5页
第5页 / 共115页
点击查看更多>>
资源描述

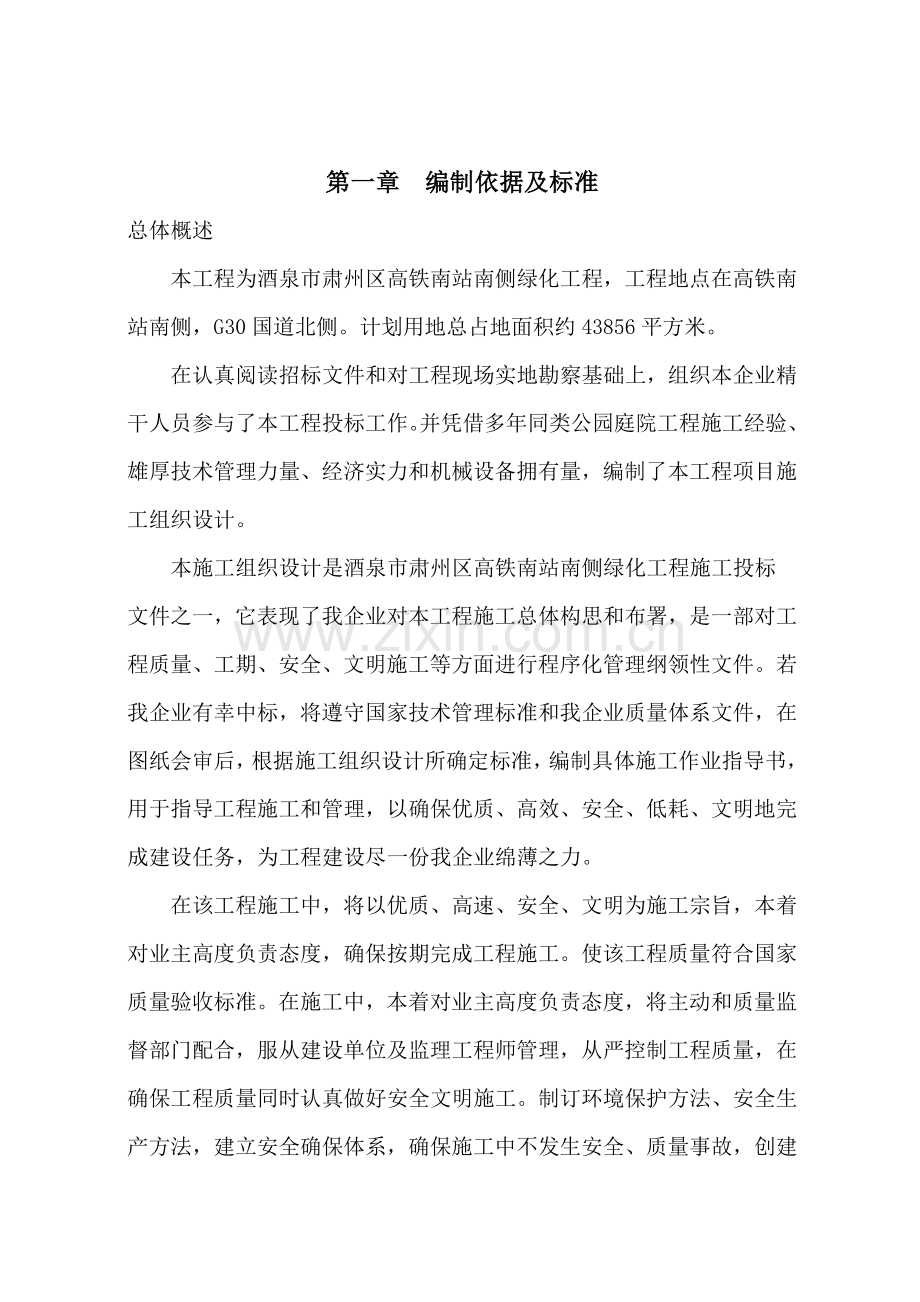

1、第一章 编制依据及标准总体概述本工程为酒泉市肃州区高铁南站南侧绿化工程,工程地点在高铁南站南侧,G30国道北侧。计划用地总占地面积约43856平方米。在认真阅读招标文件和对工程现场实地勘察基础上,组织本企业精干人员参与了本工程投标工作。并凭借多年同类公园庭院工程施工经验、雄厚技术管理力量、经济实力和机械设备拥有量,编制了本工程项目施工组织设计。本施工组织设计是酒泉市肃州区高铁南站南侧绿化工程施工投标文件之一,它表现了我企业对本工程施工总体构思和布署,是一部对工程质量、工期、安全、文明施工等方面进行程序化管理纲领性文件。若我企业有幸中标,将遵守国家技术管理标准和我企业质量体系文件,在图纸会审后,

2、根据施工组织设计所确定标准,编制具体施工作业指导书,用于指导工程施工和管理,以确保优质、高效、安全、低耗、文明地完成建设任务,为工程建设尽一份我企业绵薄之力。在该工程施工中,将以优质、高速、安全、文明为施工宗旨,本着对业主高度负责态度,确保按期完成工程施工。使该工程质量符合国家质量验收标准。在施工中,本着对业主高度负责态度,将主动和质量监督部门配合,服从建设单位及监理工程师管理,从严控制工程质量,在确保工程质量同时认真做好安全文明施工。制订环境保护方法、安全生产方法,建立安全确保体系,确保施工中不发生安全、质量事故,创建安全文明工地。同时,在施工中协同建设单位开展“增收节支、开源节流”活动,提

3、出更多合理化提议,努力争取“少花钱、多办事、办实事”,将建设单位投资每一分钱落到实处,以达成有效控制投资目标,愈加好愈加快地交出让业主满意精品工程。本施工组织设计作为指导施工技术性文件,编制时对各分部分项工程工期、质量目标、项目管理机构设置和劳动力组织、施工进度计划控制、机械设备配置、关键技术方法、安全、文明施工及降低成本等很多原因尽可能做到充足考虑,突出其科学性、适用性及针对性。中标后在施工前还要编制具体实施性施工组织设计或施工方案、方法及作业指导书,指导工程施工。一、编制依据1、酒泉市肃州区高铁南站南侧绿化工程招标文件及设计施工图纸。2、城市道路绿化计划和设计规范(CJJ75-97)3、城

4、市园林绿化评价标准(GB/T 50563-)4、园林绿化工程施工质量验收规范(CJJ82-)5、城市园林绿化工程施工及验收规范(CJJ/T82-99)6、城市园林绿化养护管理标准(DB11/T213)7、园林栽植土质量标准(DBJ108-231-98)8、城市绿化和园林绿地用植物材木本苗(CJJ/T34-91)9、给排水管道工程施工及验收规范(GB50268-)10、滴灌工程技术规范(GB/T50085-)11、建设工程质量管理条例12、中国建筑法13、工程测量规范(GB50026-)14、建筑地基基础工程施工质量验收规范(GB50202-)15、建筑安装工人安全技术操作手册16、建筑施工安全

5、检验标准、实施细则17、甘肃省建筑工地文明施工管理要求18、施工现场安全生产文明施工管理措施19、市政道路工程施工验收规范20、建筑安装工程施工及验收规范21、建筑安装工程质量检验评定标准(GBJ500-)22、建筑工程质量检验评定标准(GBJ501-)23、建筑机械使用安全技术规范(JBJ53-)24、湿陷性黄土地域建筑基坑工程安全技术规程25、国家、省现行建筑工程质量验收规范。26、国家、省或行业工程建设标准、规范要求。27、施工图设计范围内全部规范、规程和标准。28、我单位拥有科技结果、机械设备、技术水平和施工能力,和参与类似工程施工积累施工经验。二、编制标准1、全方面满足业关键求、招标

6、文件、施工规范和各项技术要求。2、严格根据国家GBT19001质量确保标准质量管理体系和项目法施工要求进行施工管理和质量控制。建立健全质量确保体系,推行全方面质量管理,强化施工安全技术组织方法,使各项工作落到实处,实施工程目标管理,认真落实各项技术管理制度和岗位责任制,推行分项样板制,为本标段有序、高效地进行施工发明良好条件。3、统筹安排,科学合理。依据现场勘察调查资料及本标段工程工程特点,全方面计划、统筹安排,突出关键难点及关键工序,采取科学合理施工方法,确保施工组织设计满足业主招标文件要求。4、结合实际,经济可靠。优化方案,降低成本;方案确实定要充足论证,确保采取施工方案可靠性,满足施工总

7、体安排。5、依据气候条件,采取得力方法,科学地安排施工。6、所需资源配置确保满足工程施工需要。7、重视环境保护,采取得力水土保护及相关环境保护方法。8、重视安全生产,文明施工,采取有力确保方法。9、实施项目法管理,经过对劳力、设备、材料、资金、技术、方案和信息优化处理,实现造价、工期、质量目标效果。10、严守承诺,全方面推行协议。总体该工程要遵照:(一)、坚持统一计划、统一整地、统一栽植标准;(二)、坚持生态效益、社会效益和景观效益相统一标准;(三)、坚持因地制宜、适地适树、绿化和美化相结合标准。第二章 工程概况及目标一、工程概况工程名称:酒泉市肃州区高铁南站南侧绿化工程工程地址:酒泉市高铁南

8、站南侧,G30国道北侧建设单位:肃州区林业局建设内容为:平整广场、绿化林带、造林种植。依据现场实际和我们对现场勘察情况,工程关键准备工作符合开工要求。二、管理目标1、工期目标本工程依据招标文件要求工期为45天。投标工期响应招标文件要求即为3月11日开工,整个工程于4月25日完工,总工期为45天。为此,我们将利用本单位整体优势和类似于本工程施工经验,采取最优异施工技术,投入足够人力和机械和科学管理手段来实现工期目标。2、质量目标优质高速地建成本工程,对树立我单位企业良好形象含相关键意义,我单位充足研究了本工程特点后,结合本身施工力量,将工程质量目标定为:符合国家质量验收标准:合格。承诺工程质量:

9、符合国家质量验收标准。3、工地安全、文明标化、环境管理目标(1)安全:确保施工期间无重大安全事故发生,轻伤事故率控制在0.5以内。(2)文明:确保达成文明工地。(3)环境:噪声、粉尘、污水排放等符合ISO标准要求。三、施工准备1、施工现场达成三通一平,地下地上障碍物提前处理,临时设施按现场平面部署图搭建。以上工作完成后,设置测量控制网和基准点,对工程进行定位放线。2、由业主牵头分别和计划部门,定好红线位置,做好坐标控制点、高程控制点交底工作,并和业主办理好坐标控制点、高程控制点手续,并以此作为依据引测点建立现场测量控制点,建立正确、可靠现场测量控制网,快速编制本工程施工测量方案。和建管等行业部

10、门办理必备施工手续,和城管、环卫、派出所、劳动局等部门取得联络办理必备其它相关手续。3、土方工程施工前,提前做好大型机械进场准备工作。立即组织设备进场、安装和调试。4、由本工程项目部工程师牵头,组织质量员、安全员、施工员、资料员、预算员和各专业班长认真熟悉施工图,了解设计意图和要求、搜集施工图中存在疑点,方便在图纸会审中得到明确处理。工程部、技术部依据规范质量要求、行业标准,结合本工程特点,研究制订具体施工方法,明确设计中关键、难点、控制点,针对性制订技术指导方案,完成、调整施工组织设计。5、在上述基础上,各岗位管理人员、各班长细化职责范围内工作,并由项目工程师负责审核。立即编制施工预算,充足

11、反应出工程所需多种费用、材料等,对进度计划控制,材料采购计划,经济结果分析提供关键依据,发挥计划控制作用。资料搜集整理工作,具体由资料员负责搜集整理一整套工程质量检验及工程监理资料,在开工前准备好需要空白资料和表式。结合本项目特点,采取通用施工管理软件,对项目信息管理系统进行初始化,合理调整工作程序,才能使数据库建立和工程开工同时。6、以上施工准备一切就绪后,向业主及相关部门申请开工,取得同意后,立即进入施工阶段。选择我单位含有类似本工程项目施工经验项目部进行本项目施工,经挑选一线管理人员,除含有一定业务素质外,并含有省级部门颁发各专业人员岗位证书。经本企业考评合格施工班组一经选定,必需按劳动

12、力计划安排进场时间。通常进入本工程施工人员,在进入现场以前全部必需进行安全教育和精神文明教育。关键进行:施工技术交底,提倡安全第一,质量为本见解。7、材料组织准备由物资部门负责前期准备,关键做好下列工作:、按我单位标准工作程序选定合格供给商,以确保施工用材料质量可靠性。、依据技术部提供工程材料计划组织采购合格工程材料,根据进度计划组织进场。采购材料经验收合格后方可进入施工现场。8、本工程所用施工机械由项目工程部在进场之前必需先检验设备多种性能是否满足工程需要;关键设备一次到位,设备调运前应先调试、试运转,就位后由现场机操人员调试、保养,以确保施工时全部机械能正常运转。9、临时设施准备生活区:包

13、含项目部办公室、业主办公室、民工宿舍、食堂等,采取搭建活动房,并对应建设临时厕所。生活区面积约为300左右。其中:办公用房50、职员宿舍:120、伙房:60等。生活用房每个房间配置一只干粉灭火器,食堂配置齐多种消毒设备。生产区:包含机械、工具仓库、材料库房及场地等,约500。以上临设详见临时设施计划表.10、施工用电、用水本工程因线路长,造成施工用电、用水难度较大。为此我们依据施工实际情况,施工现场临时用水、用电,和甲方协调就近接至施工现场,生活用水均采取自来水。并按要求设置场地排水、排污等工作。第三章 关键工程施工方案及技术方法第一节 测量控制方法一、坐标控制点确定1、依据建设单位现场提供坐

14、标点,采取全站仪,采取极坐标和直线测量法,先测设出平整场地、景观及种植绿化四角坐标控制点,用木桩进行定位,木桩每隔10M设置一根,以控制直线和坡度正确。2、依据定位控制点,遵照“从整体到局部”标准,建立基准轴线控制网。设置时满足稳定、可靠和通视三个要素。依据建设单位提供水准基点、坐标控制点,采取往返水准或闭合水准测量,在受施工环境影响较小且便于观察地方,引测若干个施工基准水准点。做好控制点和水准控制点保护工作。基础完成后,对控制点进行一次复核。对易产生移位控制点,使用前应进行校核。二、测量放线1、当场地各个主控桩点坐标轴线点确定后,依据设计图纸绿化位置,先用小木桩设定,进而拉线,用石灰撒出灰线

15、,会同设计、甲方、监理等相关人员依据现场实际情况。最终,依据调整方案及设计图纸,测定出不一样苗木具体坐标位置和控制标高。同时采取辅助控制桩(或钢钉点)把场地桩点引出场边外进行设置,并做到设点正确,设桩牢靠。2、对引外桩点进行标识(包含坐标点和高程点),统计于施工笔记本上,注明桩号移向和距离,以供存查。三、坐标点复核及控制1、测量放线完成,对所测定各坐标点及点线,应反复校验,确保测量结果和所提供坐标点和水准点基础数据相吻合,确保测量结果误差在要求范围内,且不超出1CM。2、测设标高高程控制点,采取DSZ3水准仪把高程点引设至本工程红线范围内周围场所上。可采取木桩砼基座进行设定,必需时可引设于周围

16、建(构)筑物上(引设建、构筑物必需是稳定),并形成完整水准控制网,方便于施工过程高程控制和常常复验。 四、测量控制方法1、测量放线完成后,经复核无误,应通知工程监理单位进行单位工程定位复核及验收,并做好签证手续,验收前应编制测量结果汇报书,内容包含施测方法,计算方法,操作规程,观察仪器设备等。2天天作业平面放好样后,测定标高,必需经施工队施工员复核,然后由项目相关人员会同监理部门复核无误后,方可进入下道工序施工。3各作业面测量工作前,必需做好书面技术交底工作。 4各作业面测量作业完成并经审核无误后,立即做好资料签证工作,立即搜集整理归档。 第二节 绿化林带施工方案一、工艺步骤土方回填通常次序是

17、:测量放线平整场地清理坑底杂物、积水分层回填分层扎实绿地整理、造型1、平整场地1)、施工测量放线由引点进行施工场地定位放线工作,并控制对应标高,将场地划分为块,逐步进行平整。2)、机械平整依据本工程项目标特点,项目区所处位置,选择大面积机械平整,局部用人工进行平整。该项工程所需工程机械有:装载机2台,挖掘机2台,推土机1台。在施工过程中由其注意地上建筑物、隶属物及地下管道、管线保护,控制好机械施工平整标高,已确保平整后符合设计图纸标高,为下一步工作做好准备。3)、垃圾清运平整当中不得将砖块、混凝土块、瓦块等建筑有害垃圾埋于地下,在平整后集中将有害物清运至项目区外。4)、人工平整在机械无法平整岸

18、台、沟渠边坡及地上建筑物周围,用人工局部进行平整。平整后确保沟渠边坡整齐、岸台平整。1、土方回填1)、土方运输土方运输中人工运土通常全部是短途小搬运。局部或小型施工中采取车运人挑。运输距离较长,用机械或半机械化运输。不管是车运人挑,运输路线组织很关键,明确卸土地点,施工人员随时指点,避免混乱和窝工。使用外来土垫地堆山,运土车辆设专员指挥,卸土位置正确,不然乱堆乱卸,肯定会给下一步施工增加很多无须要倒运,从而浪费了人力物力。2)、土方回填施工施工前进行回填土分项工程技术交底工作,做好标高抄测和分层厚度标定工作,可设每20米设一处。绿化区域以满足种植要求为标准,依据种植要求,选择合格种植土进行回填

19、。抄测好填土标高线,而且按要求分好各层回填厚度。本工程填土方工程量较多。全部土方工程均严格根据甲方和设计方提供图纸施工,依据图纸竖向设计要求,确定填土深度。15t自卸汽车从取土区把土方运至填土区,因土壤湿、粘性较大需用挖掘机帮助自卸车把土方卸下后,采取挖掘机、平土造型完成。填土作业采取从下到上分层填土方法,依据现场土质和机械压实功效,采取挖掘机压路机碾压密实。达成设计要求密实度,确保工程效果。碾压遍数需依据不一样压实度要求、分层厚度、回填土土质含水量、碾压机械等情况来确定,通常为68 遍。当填土靠近设计标高时,测量员要加强测量检验,控制最上一层填土厚度。依据现场土质及现场试压情况留准虚高,使高

20、程符合设计要求.为了确保填筑土基在强度和稳定性方面要求,必需正确选择土料种类和填筑方法。通常含有大量有机物土料或水溶性硫酸盐含量大于5%土料,液化状态泥炭、黏土或粉状沙质土等不能作为填料。当满足上述要求时,就用自卸汽车调土回填。填土应分层进行,其层厚应依据设计要求,土壤物理性质,压实等方面原因确定,通常0.3m适宜。要求尽可能采取同类土填筑。当填方边界有坡面时,应用人工将斜坡开挖面阶梯状,以防填土横向移动,a、人工土方回填施工用自卸汽车把客土运到现场内,对于大面积、大量需要填土时用挖土机将土分开、回填。对于小面积、小量回填用手推车推土,以人工用锄头、耙等工具进行回填土。 回填土从场地最低处开始

21、,由一端向另一端自下而上分层铺填。每层虚铺厚度,用机械或人工扎实时,沙质土小于30cm,黄泥土为20cm。 深浅坑槽相连时,应先填深坑槽,相平后和浅坑槽全方面分层填实。如采取分段填筑,交接处应填成阶梯形。墙基及管道回填应在两侧用细土同时均匀回填,扎实,预防墙基及管道中心线位移。 人工夯填土,用6080kg木夯或石夯,又48人拉绳,二人扶夯,举高不站于0.5m,一夯压半夯,按次序进行。 较大面积人工回填用打夯机扎实。两机平行时其间距不得小于3m,在同一夯打路线上,前后间距不得小于10m。b、推土机填土填土应由下而上分层铺填,每层需铺厚度不宜大于30cm。大坡度推土填土,不得居高临下,不分层次,一

22、次堆填。 推土机运土回填,可采取分堆集中,一次运输方法,分段距离约为1015m,以降低运土漏失量。 土方推至填方部位时,应提起一次铲刀,成堆卸土,并向前行使0.51.0m,利用推土机往返路时将土刮平。 用推土机往返行使进行辗压,履带应重合二分之一。填土高度按土方施工图纸标高填土。填土程序采取纵向铺填次序,从挖土区段至填土区段,以4060m距离为宜。c、铲运机填土机铺土,铺填土区段,长度不宜小于20m,宽度不宜小于8m。 铺土应分层进行,每次铺土厚度小于2030cm,每层铺土后,利用空车返回时将表面刮平。 填土程序应通常尽可能采取横向或纵向分层卸土,以利行使时初步压实。d、汽车填土自卸汽车为成堆

23、土,须配已推土机推土、摊平。 每层铺土厚度小于2530cm。 填土可利用汽车行驶作部分压实工作,行车路线需均匀分布和填土土层上。 汽车不能在虚土上行驶,卸土和压实工作采取分段交叉进行。3)、地形塑造首先确定边界线,先在施工图上方把格,再把方格网放到地面上,以后把设计地形等高线和方格网交点一一标到地面上并打桩,桩木上也要标明桩号及施工标高。堆坡时因为土层不停升高,桩木可能被土埋没,所以桩长度大于每层填土高度,土坡不高于5M,用长竹竿做标高桩,在桩上把每层标高一切定好,不一样层用不一样颜色标志,方便识别。较高山体,分层放线、分层设置标高桩。4)、土料要求及含水量控制填方土料应符合设计要求,确保填方

24、强度和稳定性,如设计无要求时,应符合以下要求:(1)碎石类土、砂土和爆破石渣(粒径小于每层铺土厚2/3),可用于表层下填料;(2)含水量符合压实要求粘性土,可作各层填料;(3)淤泥和淤泥质土,通常不能用作填料,但在软土地域,经过处理含水量符合压实要求,可用于填方中次要部位。 填土土料含水量大小,直接影响到扎实(碾压)质量,在扎实(碾压)前应先试验,以得到符合密实度要求条件下最优含水量和最少扎实(或碾压)遍数。含水量过小,夯压(碾压)不实;含水量过大,则易成橡皮土。多种土最优含水量和最大密实度参考数值见表6-55。粘性土料施工含水量和最优含水量之差可控制在-4%+2%范围内(使用振动碾时,可控制

25、在-6%+2%范围内)。土最优含水量和最大干密度参考表 表6-55项次 土种类 变动范围 最优含水量(%)(重量比) 最大干密度(t/m3)砂土 812 1.801.88粘土 1923 1.581.70粉质粘土 1215 1.851.95粉土 1622 1.611.80注:1表中土最大干密度应以现场实际达成数字为准;2通常性回填,可不作此项测定。二、 质量确保方法1、施工前应依据设计总平面图复核测量定位,挖土过程中定时进行复测,校验控制桩位置何水准点标高。2、土方回填时,填方土料应符合设计要求,确保填方强度和稳定性。3、回填土方前应先清除基底垃圾、有机物、积水等。4、回填时应从低到高进行,每层

26、虚铺厚度不得大于50cm,每层压实遍数34遍。打夯之前应将填土初平,打夯机依次打夯,均匀分布,不留间隙。每层扎实完成后进行验收。5、填土区如遭水浸泡,应将稀泥清掉后进行下一道工序。6、填方施工结束后应检验标高、边坡坡度、压实程度等。7、行车道路天天派人清扫,做好文明施工。8、填土施工过程中应检验排水方法,每层填筑厚度、含水量控制和压实程序。9、填方施工结束后应检验标高、边坡坡度、压实程度等,检验标准参见表三、安全确保方法1、全部施工人员进场后须经过进场培训和三级安全教育方可上岗操作。2、严格遵守安全施工规范和机械操作规程,施工人员要持证上岗。3、施工机械要检验合格才能投入施工。施工过程中加强对

27、机械维护保养。4、土方回填时基坑应设围栏和安全标志,非作业人员要离开挖机10m以外,以免挖机移位伤人。5、土方开挖时应注意对下地管线保护。6、遇有下雨、大雾或六级以上大风等恶劣气候,应停止作业,当风速超出七级或有强台风警报时,应采取有效方法加以防护。7、因为现场场地较大,现场派专员负责土方回填速度及运输车辆进场时间及进场数量,以确保土方能够满足回填土施工速度需求,同时又不致使现场内堆积过多土方。8、大型机械车辆进出场要有专员指挥,确保通畅无阻。卸车后要对车身进行清理或冲洗,避免残留土遗洒,并在现场以外200m运土路线范围内天天派专员定时打扫三遍。9、现场要保持整齐,无散乱堆土现象,道路要勤洒水

28、,确保无尘土飞扬。10、回填时尽可能利用有效工作时间,在工地设置居民接待室,随时接待居民来访,和居民立即沟通,耐心听取她们意见并立即处理。第三节 绿化工程施工方案 植物界植物种类繁多,但每种植物全部有自己特定特征,了解这么特征对园林施工中苗木花草种植、养护全部有很大帮助。在种植前依据苗木多种特征,制订有针对性种植和养护计划,如对于喜温暖气候、不耐寒苗木在冬季种植养护时,要注意保暖方法,不适应湿地种植苗木要注意排水,避免死烂根。 种植前先对种植土进行测试,确定 PH值,再按苗木不一样特征,对种植土壤进行改良。 依据本工程所包含到苗木和花草,按性状分类,可关键分以下多个: 1、乔木类 指树体高在

29、5m以上,有显著主干,分枝点距地面较高树木。可分为常绿叶乔木、落叶针叶乔木、落叶阔叶乔木。 2、灌木类 树体矮小,通常在 5m以下,没有显著主干,或主干低矮,常自地面不高处发生多数分枝树木。 3、草坪 分为禾本科和非禾本科草类,草坪草有冷季型草坪草和暖季型草坪草。 大树移植及养护方法 一、大树移植 (一)移植准备 1、选树 选择主干通直,树冠匀称,造型美观、根系发达树木,观察是否已切根、移植、无病虫害和机械损伤,树形姿态优美、生长旺盛。 2、切根、培育须根 在树根四面挖一圈约 40CM环沟,深度为6080CM,树根斩断一定要使用锋利铲具,使切口光滑,挖好后,用 A、 B、 D生根水用刷子涂抹于

30、切口处,促进植物伤口愈合,促发新根,并用拌有有机肥料松土填入并扎实,然后浇水。 3、选择栽植时期 时下为苗木生理适应最好移植时间,若有幸中标本工程,我单位将立即组织树木进行移植,同时为确保成活率,要注意选择阴而无雨或晴而少风天气进行。 4、挖掘、包装 起苗前在树冠叶面上喷洒 PV O水分蒸腾抑制剂,能够有效降低叶面水分蒸发,同时不会影响树木呼吸和光合作用,同时在挖掘时,尽可能降低须根损伤有利于移植后成活。 采取可靠挖掘包装方法:先铲除根部浮土 10CM左右,从切根环状沟外侧稍远处开挖,至垂直深度 80CM处止,然后采取双层网络法对土球进行包扎,如遇土壤干旱,则在挖掘数天前应灌水,以免土球松散。

31、 吊放时,吊机吨位选择30T,确保吊机能力为大树总重量 5倍以上,钢丝绳扎结,主绳扎结于泥球中偏下部,辅绳扎结于主干上,辅绳关键起稳定作用,使大部分承重落于土球一端。为预防钢丝绳嵌入土球,可在接触部位之垫入木板,钢丝绳扎结部位用轮胎橡皮垫衬,严防损伤树皮,损裂泥球,吊机司机必需服从地面人员指挥,慎起、缓转、轻放,严禁晃动碰撞。 吊上车后树冠搁放在预制凹木架上,并用紧锁器将大树固定在车上。大树装运选在晚上进行,出发前对叶面喷水并对植株用雨蓬遮盖,预防水分过量蒸发。 (二)运输 树木装进汽车时,使树冠向着汽车尾部,土块靠近驾驶室,树干包上柔软材料放在木架或竹架上,用软绳扎紧,土块下垫一块木衬垫,然

32、后用木板将土球夹住或用绳子将土球缚紧于车厢两侧。一辆汽车只装一株树,在运输前,应优异行行车道路调查,了解其路面宽度、路面重量、横架空线、桥梁及其负荷情况、人流量等等,以免中途遇故障无法经过,行车过程中押运员应站在车厢尾一面检验运输途中土球绑扎是否松动、树冠是否扫地、左右是否影响其它车辆及行人,同时要手持长竿,不时挑开横架空线,以免发生危险。 (三)定植 1、挖、土壤处理 种植前先对种植土进行测试,确定 PH值,再按苗木不一样特征,对种植土壤进行改良。 树深度比土球深20CM,宽度大 60CM,在树中填入约 20CM厚营养土(含有腐熟有机肥料)确保根系周围养分充足。 2、修剪 采取疏枝方法,剪去

33、重合枝、病枝、枯枝、虫枝、交叉枝并去强留弱,使树冠层次分明,树冠匀称,但注意修剪不能重合。 3、种植 将大树轻轻地斜吊放置到早已准备好种植遵纪遵法,撤消缠扎树冠绳子,并以人工配合机械,将树干立起扶正,初步支撑。树木立起后,要仔细审阅树形和环境关系,转动和调整树冠方向,使树姿和周围环境相配合,并应尽可能地符合原来朝向。然后,撤消土球外包扎绳包或箱板,分层填土分层筑实,把土球全埋入地下。在树干周围地面上,要做出拦水围堰。最终,要灌一次透水。 四、养护方法 定植大树后必需进行养护工作,应采取下列方法: 支撑树干:刚栽上大树尤其轻易歪倒,要设置支架,把树牢靠地支撑起来,确保大树不会歪斜。考虑到本工程靠

34、江、风大,所以必需采取有效固定方法。 具体方法:采取 “十 ”字扁担桩和三角支撑相结合,浪风绳用 6 5MM钢丝绳,花兰螺丝索紧,固定在角铁桩上,角铁桩打入地内 1 2M处,三角支撑点在树林 23处,扁担桩可用来预防苗木下沉移位。三角支撑可有效地预防树身过分晃动,以免根须拉断。 浇水:养护期中,要注意浇水。在夏天,要多对地面和树冠喷洒清水,增加环境湿度,降低蒸腾作用。 施肥:移植后第十二个月秋天,就应该施一次追肥。第二年早春和秋季,也最少要施肥 2 3次。 生长素处理:为了促进根系生长,可在浇灌水中加入0. 02生长素,使根系提早生长健全。 包裹树干:为了保持树干湿度,降低树皮蒸腾水分,要对树

35、干进行包裹。盛夏,为降低蒸腾量,也可在树冠周围搭荫棚或挂草帘。裹干时可用漫湿草绳从树基往上密密地缠绕树干,一直缠裹到主干顶部。接着,再将调制粘土泥浆厚厚地糊满草绳子裹着树干。以后,可常常见喷雾器为树干喷水保湿。 第四节 苗木花草种植和养护 一、绿化苗木种植 (一)栽植前准备 1、明确设计意图和施工任务量首先明确以下问题: (1)工程范围及任务量。 (2)工程施工期限。 (3)设计意图。 (4)了解施工地段地上、地下情况,包含:相关部门对地上物保留和处理要求等;地下管线尤其是要了解地下多种电缆及管线情况,以免施工时造成事故。 (5)定点放线依据。通常以施工现场及周围水准点作定点放线依据。如条件不

36、含有,可和设计部门协商,确定部分永久性建筑物作为依据。 (6)工程材料起源。 (7)运输情况。 2、施工现场准备 若施工现场有垃圾、渣土、建筑垃圾等要进行清除,部分有碍施工障碍物要进行拆迁和迁移,然后根据设计图纸进行地形整理,关键使其和四面道路、广场标高合理衔接,使绿地排水通畅。假如用机械平整土地,则事先应了解是否有地下管线,以免机械施工时造成管线损坏。 (二)定点放线 定点放线即是在现场测出苗木栽植位置和株行距,因为树木栽植方法各不相同,定位放线常见有三种: 1)、自然式配置乔、灌木放线法; 2)、整形式(行列式) 放线法; 3)、等距弧线放线法。 考虑此次工程特点,采取自然式配置乔、灌木放

37、线法: 1、坐标定点法 依据植物配置疏密度,先按一定百分比在设计图及现场分别打好方格,在图 上用尺量出树木在某方格纵横坐标尺寸,再按此位置用皮尺量在现场对应方格内。 2、仪器测放法 用经纬仪或小平板仪依据地上原有基点或建筑物、道路将树群或孤植树依据设计图上位置依次定出每株位置。 3、目测法 对于设计图上无固定点绿化种植,如灌木丛、树群等可用上述两种方法划出树群树丛栽植范围,其中每株树木位置和排列可依据设计要求在所定范围内用目测法进行定点,定点时应注意植株生态要求并注意自然美观。定好点后,多采取白灰打点可打桩,标明树种,栽植数量(灌木丛树种)、坑径。 (三)苗木准备 苗木选择,除了依据设计提出对

38、规格和树形要求外,要注意选择长势健旺、无病虫害、无机械损伤、树形端正、根须发达苗木;尽可能选择在育苗期内经过翻栽,根系集中在树蔸苗木。苗木选好后,要挂牌或在根基部位划出显著标识,以免挖锚。 起苗时间和栽植时间最好能紧密配合,做到随起随栽。为了挖掘方便,起苗前 1 3天可合适浇水使泥土松软,对起裸根苗来说也便于多带宿土,少伤根系。起苗时,常绿苗应该带有完整根团土球,土球散落苗木成活率会降低。土球 大小通常可按树木胸径 10倍左右确定。对于尤其难成活树种要考虑加大土球。土球高度通常可比宽度少 5 1 0cm。通常落叶树苗也多带有土球,但在秋 季起苗移栽时,也可裸根起苗。裸根苗木若运输距离比较远,需

39、要在根蔸里填塞湿草,或在外包塑料薄膜保湿,以免根系失水过多,影响栽植成活率。为了降低树苗水分蒸腾,提升移栽成活率,掘苗后,装车前应进行粗略修剪。 (四)苗木假植 通常苗木运到后在几天以内不能按时栽种,或是栽种后苗木有剩下,全部要进行假植。所谓假植,就是临时进行栽植。假植有带土球栽植和裸根栽植两种情况。 1、带土球苗木假植:栽植时,可将苗木树冠捆扎收缩起来,使每一棵树 苗全部是土球挨土球,树冠靠树冠,密集地挤在一起。然后,在土球层上面盖一层 壤土,填满土球间缝隙;再对树冠及土球均匀地洒水,使上面湿透,以后仅保持湿润就能够了,或,把带着土球苗木临时性地栽到一块绿化用地上,土球埋入土中 l 3 1

40、2深,株距则视苗木假植时间长短和土球、树冠大小而定。通常土球和土球之间相距 1 5 30cm即可。苗木成行列式栽好后,浇水保持一定湿度即可。 2、裸根苗木假植:对裸根苗木,通常采取挖掘假植方法。先要在地面挖浅沟,沟深 40 60cm。然后将裸根苗木一棵棵紧靠着呈 30度斜栽到沟中,使树梢朝向西边或朝向南边。如树稍向西,开沟方向为东西向;若树稍向南,则沟方向为南北向。苗木密集斜栽好以后,在根蔸上分层覆土,层层插实。以后,常常对枝叶喷水,保持湿润。 不一样苗木假植时,最好按苗木种类规格分区假植,以方便绿化施工。假植区土质不宜太泥泞,地面不能积水,在周围边缘地带要挖沟排水。假植区内要留出起运苗木通道

41、。在太阳尤其强烈日子里,假植苗木上面应该设置遮光网,减弱光照强度。 (五)挖种植 在栽苗木之前应以所定灰点为中心沿四面向下挖,种植大小依土球规格及根系情况而定。带土球应比土球大 16 20cn,栽裸根苗应确保根系充足舒展,深度通常比土球高度稍深些( 10 20cm),形状通常为圆形,但必需确保上下口径大小一致。 种植挖好后,可在中填些表土,假如坑内土质差或瓦砾多,则要求清除瓦砾垃圾,最好是更换新土。假如种植土太瘠瘦,就先要在底垫后层基肥。基肥一定要经过充足腐熟有机肥,如堆肥、厩肥等。基肥上还应该铺一层壤土,厚度 5cm以上。 (六)定植 1、定植前修剪 在定植前,苗木必需经过修剪,其关键目标是

42、降低水分散发,确保树势平衡以确保树木成活。修剪时其修剪量依不一样树种要求而有所不一样,通常对常绿针叶 树及用于植篱灌木不多剪,只剪去枯病枝、受伤枝即可。对于较大落叶乔木, 尤其是生长势较强,轻易抽出新枝树木如杨、柳、槐等可进行强修剪,树冠可剪去 1 2以上。这么可减轻根系负担,维持树木体内水分平衡,也使得树木栽后 稳定,不致招风摇动。对于花灌木及生长较慢树木可进行疏枝,短截去全部叶或部分叶,去除枯病枝、过密枝,对于过长枝条可剪 1 3 1 2。修剪时要注意分枝点高度。灌木修剪要保持其自然树形,短截时应保持外低内高。树木定植之前,还应对根系进行合适修剪,关键是将断根、劈裂根、病虫根和过长根剪去。

43、修剪时剪口应平而光滑,并立即涂抹防腐剂以防过分蒸发、干旱、冻伤及病虫危害。 2、定植方法 苗木修剪后即可定植,定植位置应符合设计要求。定植施工方法是:将苗木土球或根蔸放入种植遵纪遵法,使其居中;再将树 干立起,扶正,使其保持垂直;然后分层回填种植土,填土后将树根稍向上一提, 使根群舒展开,每填一层土就要用锄把将土插紧实,直到填满坑,并使土面能够盖住树木根颈部位,初步栽好后还应检验一下树干是否仍保持垂直,树冠有没有偏斜;若有所偏斜,就要再加扶正。最终,把余下土绕根颈一周进行培土, 做成环形拦水围堰。其围堰直径应略大于种植直径。堰土要拍压紧实,不能松散。 二、苗木养护方法 栽植较大乔木时,在定植后

44、应支撑,以防浇水后大风吹倒苗木。 树木定植后二十四小时内必需浇外第一遍水,水要浇透,使泥土充足吸收水分, 根系和土紧密结合,以利根系发育。 树木栽植后应时常注意树干四面种植土是否下沉或开裂,如有这种情况应立即加土或平踩实。另外,还应进行立即中耕,扶直歪斜树木,并进行封堰。封堰时要使泥土略高于地面,要注意防寒,其方法应按树木耐寒性及当地气候而定。 第四章 施工进度计划及确保方法一、工程进度安排标准1、依据本工程施工现场自然条件,合理配置生产要素,科学计划安排,精心组织施工,在确保安全、质量前提下,满足业主对工期要求。本工程计划开工日期:3月11日 计划完工日期:4月25日 施工准备:3月11日-

45、3月15日 测量工程:3月12日-3月15日 平整场地:3月14日-3月31日 绿化林带:3月20日-4月15日 造林种植:4月10日-4月20日 扫尾工程:4月18日-4月22日 完工验收:4月20日-4月25日详见施工进度计划横道图2、实事求是,量力而行,最大程度发挥我企业优势,采取优异、成熟技术方法,在提前完工情况下,确保该工程达成优良水平。3、统筹兼顾,合理安排工期,组织均衡生产,提升设备、器材利用率,做到少投入,多产出,确保整个工程顺利进行。必需时交叉施工要为下一工序做好准备工作,将各工序之间地相互影响降到最小程度。二、确保工程施工进度通常方法 我方确保按业关键求按时完成施工任务,特

46、制订工期确保方法以下:1、在本工程总体施工进度计划控制下,制订分项工程具体进度计划,科学组织施工,利用计划技术统筹安排施工。并要做到当工程施工实际情况发生改变时能够立即调整各分项工程进度安排和材料机具、劳动力配置。2、建立高效领导机构,选派有丰富施工经验施工和技术人员,实施工期目标管理责任制,明确各项责任制度和实施工作细则,严格计划、检验、调整、考评和奖罚制度,加强施工工序协调工作,立即处理问题,提升工作效率,做好物资材料、机具设备进场计划,按进度要求,确保施工顺利进行。3、实施工程进度控制动态管理,在实施性施组中充足考虑多组织平行流水作业基础上,随时利用计算机辅助管理系统优化工序安排,达成最好状态。突出关键工程进度控制。在机械设备配置和施工队伍选择上,既要优中选优,选最好作业人员和设备,实现最优资源配置,又要确保数量充足,能够完成计划任务量。采取优异机械设备,提升施工生产机械化、装配化。推广新技术、新材料、新工艺应用,提升施工技术水平和科技含量,从而达成加紧施工进度目标。4、加强组织管理、科学安排施工,关键工艺工序必需最大程度地安排平行作业,抓好工序衔接,以日进度保周进度,以周进度保旬进度、以旬进度保总进度,做到环环相扣,有条不紊,确保进度计划落实。发挥

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
