收藏 分销(赏)

钢丝网围墙施工组织设计样本.doc

上传人:精*** 文档编号:2593081 上传时间:2024-06-02 格式:DOC 页数:39 大小:77.54KB
下载 相关 举报
钢丝网围墙施工组织设计样本.doc_第1页
第1页 / 共39页
钢丝网围墙施工组织设计样本.doc_第2页
第2页 / 共39页
钢丝网围墙施工组织设计样本.doc_第3页
第3页 / 共39页
钢丝网围墙施工组织设计样本.doc_第4页
第4页 / 共39页
钢丝网围墙施工组织设计样本.doc_第5页
第5页 / 共39页
点击查看更多>>
资源描述

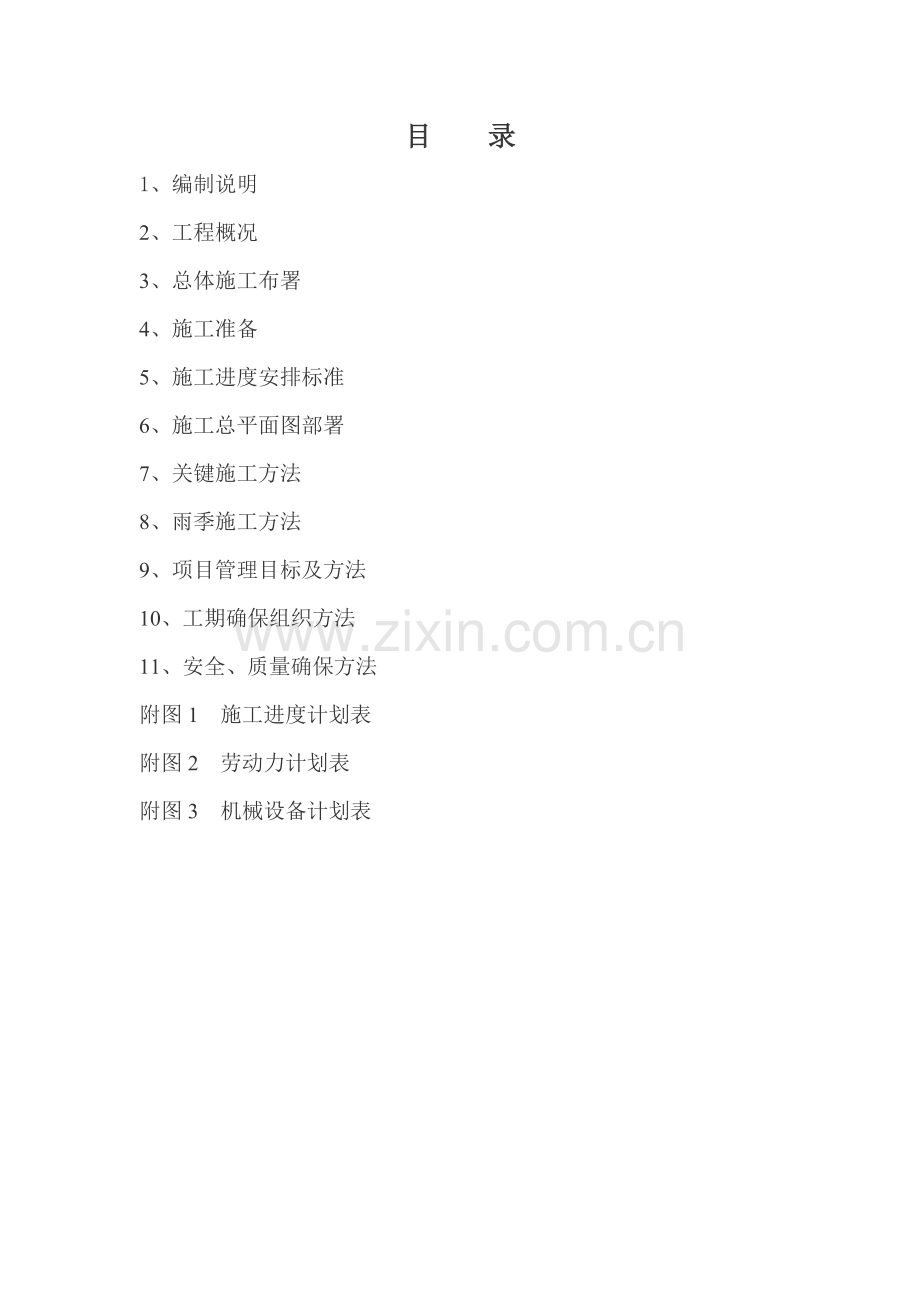

1、土地贮备管护工程施工组织设计10月14日目 录1、编制说明2、工程概况3、总体施工布署4、施工准备5、施工进度安排标准6、施工总平面图部署7、关键施工方法8、雨季施工方法9、项目管理目标及方法10、工期确保组织方法11、安全、质量确保方法附图1 施工进度计划表附图2 劳动力计划表附图3 机械设备计划表一、编制说明1.1工程名称1.2编制目标、宗旨本施工组织设计是为晋中市政府贮备原五一三处、一七二处两宗土地拟建周围防护设施工程需要编制。编制指导思想是:编制时为业主着想,施工时对业主负责,完工时让业主满意,同时在经济上合理,技术上可靠前提下,保质、保量、保工期。1.3编制依据本工程施工组织设计编制

2、依据是国家现行规范、规程、标准;业主提供施工图。并结合以往施工同类工程特点、经验材料,我企业施工能力、技术装备情况制订。1.4适用范围本施工组织设计是为晋中市政府贮备原五一三处、一七二处两宗土地拟建周围防护设施工程需要编制。1.5本工程采取规范标准工程测量规范建筑地基基础工程施工质量验收规范建筑工程施工质量验收统一标准砌体工程施工质量验收规范 二、工程概况2.1概况 本工程是晋中市政府贮备原五一三处、一七二处两宗土地,土地面积约700亩,拟建周围防护设施工程。2.2工程建设地点现场条件2.2.1工程建设地点:晋中市政府贮备原五一三处、一七二处。2.2.2现场施工条件:交通便利,施工用水用电满足

3、施工要求,含有开工条件2.3质量、工期要求:要求质量:合格。要求工期:工期日历天数为30天。2.4施工范围土建:围墙砌筑,铁大门及门垛,玻璃钢水池及管道。钢丝网围拦地梁浇注及钢丝网安装三、总体施工布署3.1总体指导思想对本工程我企业将选派优异施工管理和技术人员,组织精干项目部,选择有同类工程施工经验施工队伍,全力以赴组织施工,并和业主精诚合作,信守承诺,以一流质量、一流速度、一流技术、一流管理和服务,确保工程优质、高效、安全顺利完成。3.2施工布署标准3.2.1认真实施工程建设程序3.2.2遵照施工工艺及施工规范,合理安排施工程序,遵照先地下后地上施工标准。3.2.3采取科学网络技术,合理组织

4、人力、物力。3.2.4采取优异施工技术和科学管理方法,优质高效完成施工任务。3.2.5采取有力方法,提升施工机械化水平,合理贮备物资,确保工程需要。3.3施工布署3.3.1施工相关工程经验,在满足贵企业要求前提下进行布署。首先在工程上遵照先地下后地上、先深后浅、先工期长工序后工期短工序标准,统筹组织施工。其次,结合工程特点、工程平面部署等原因。施工准备阶段其关键任务是调查、了解、熟悉工程内容、协议和设计资料,完成设计交底和图纸会审工作,编制施工方案和作业设计。建造临时生产设施,落实施工机具和劳动力资源,确保控制点交接和控制网测设。3.3.2施工程序整个工程实施平面分区,同时施工,砌体和浇筑砼、

5、围墙砌筑和钢丝网围拦安装工程交叉作业施工方法,从而在要求工期内完成工程任务。在施工时要求做好材料计划工作,施工材料按3天用量进行贮备。临设置砼搅拌场地,钢筋加工场,周转材料堆放场,仓库、办公室等。现场需要临时用电20KVA。四、施工准备4.1技术准备4.1.1主动主动和建设单位进行接触,深入了解现场地形、地貌和水文地质情况。4.1.2组织各部门相关人员认真学习,熟悉施工图纸,领会设计意图,立即组织各专业共同进行图纸会审,并为设计交底做准备。4.1.3依据施工布署编制各分项工程方案及技术交底。4.1.4装备施工测量仪器、工具,组建测量小组。4.1.5建立现场临时试验养护室,依据施工进度计划,编制

6、试验计划及见证取样计划。4.1.6依据我企业质量手册及贯标程序文件,并结合现场实际情况建立技术、质量、试验、测量、资料等质量确保体系,制订完善现场技术管理制度。4.1.7施工试验:按现行施工验收规范中相关要求对工程使用材料进行取样、试验外,对包含结构安全试块、试件和材料见证和送检百分比不得于相关技术标准中要求应取样数量30%。4.1.8.1水泥A、取样单位:取同一生产厂生产同一品种和标号。(1)取样方法:从20袋水泥中或20处散装水泥各取1kg,用手捻不碎受潮水泥应过每平方厘米64孔筛除去。(2)试验项目:对收取水泥试件关键进行凝结时间及强度测定。4.1.8.2砂、碎石A、取样单位:以产地、规

7、格相同400m3为一批,不足400m3也为一批。B、取样数量:做品质判定时,砂子30-50kg,作配合比时,依据需要增加。C、取样方法:从料堆上取样时,在均匀不一样部位(包含顶部、中部和底部)抽取数量不致相同8份砂或15份石子,试验用量按四分法缩分提取。D、试验项目:关键对其干密度,含水率及含泥量进行测试。4.1.8.3钢丝网、国家标准钢圆管及角铁:钢丝网、国家标准钢圆管及角铁抽样范围:钢丝网、国家标准钢圆管及角铁按其出炉时间,炉别、规格尺寸和品种分批。在每一批钢丝网、国家标准钢圆管及角铁中各取一套拉力试验和冷弯样,送相关钢材质检部门检测。填写钢筋原材料试验汇报等4.1.8.4回填土:回填土抽

8、样范围:A、基槽和管间回填,每20-50m2取1点。且以上项目每层土大于1点。B、试验项目:对其干容重及密度进行测试。4.2物资准备4.2.1编制施工预算,并依据施工预算及施工进度总计划,制订材料采购及加工定货计划。4.2.2列出多种材料、半成品、构件需用量总体计划,掌握材料起源、质量情况,并确定材料供给渠道和进场时间表。4.2.3落实多种施工机械进场使用性能,组织性能良好施工机械,加强多种施工机具维修、分类及动态情况分析,按计划进场投入使用。(关键施工机械设备表见附表)4.3劳动力准备4.3.1依据工程施工特点,加强企业内部劳动力结构调整,组建适合本工程施工需要多种专业队伍。4.3.2对进场

9、劳动力进行技能考评,施工组织、工艺步骤交底,确保施工队伍有效投入。4.3.3建立健全各施工项目标劳动组织、规章制度、形成交底-过程-验收组织监控体系。4.3.4加强各专业工种空插流水,使施工队伍能够立即进入操作最好状态。4.4施工现场准备4.4.1施工现场平面控制网建立4.4.1.1针对该施工现场地理位置,建立施工现场平面控制网。4.4.1.2在建设单位提供拟建场地基础上,进行二次场地清理,贯通施工道路,做好现场排水。4.4.2现场施工用电准备现场施工用电均按施工现场临时用电安全技术规范标准规范要求实施,本工程实施三级供电,且采取含有专用保护零线TN-S接零保护系统。五、施工进度安排标准依据业

10、关键求,结合我企业施工能力及施工同类工程经验资料,在技术上可靠,经济上合理制订施工进度计划。5.1.1工程施工进度计划详见施工进度计划附图1。5.1.2劳动力安排。见附图2.5.1.3机具需用计划。见附图3。六、施工总平面图部署6.1部署标准施工平面部署紧凑合理,尽可能降低施工用地。确保现场运输道路通畅,降低场内运输费。施工设施部署满足方便生产、有利于生活、安全防火、环境保护和劳动保护要求。6.2施工用电施工现场所理部署用电6.3施工用水采取周围村庄机井用运输车运至施工现场满足施工、生活需要。6.4施工道路施工现场优先在拟建正式道路上铺设临时道路,运输道路沿生产和生活设施部署,并通畅无阻。6.

11、5施工搭临设施施工现场设置周转材料堆放材料场地、搅拌场地、项目部现场办公室等。七、关键施工方法7.1土建工程关键施工方法7.1.1测量工程7.1.1.1平面控制网建立A、围墙平面控制网建立工程开工前,测量人员对业主及当地测绘管理部门提供红线及有效测量依据进行复测,符合点位限差要求后,依据平面控制网布设,作为场区首级控制。7.1.1.2高程控制网建立A、 为确保建筑物竖向施工精度要求,在场区内建立高程控制网。高程控制网建立是依据甲方提供场区水准点(最少提供三个),采取水准仪对所提供水准点进行复测检验,校测合格后。B、高程控制网精度,不低于三等水准精度。7.1.1.3基础施工测量A、轴线控制桩校测

12、在建筑物基础施工过程中,对轴线控制桩每半月复测一次,以防桩位移面影响到正常施工及工程施测精度要求。采取测量精度2级、测距精度2mm经纬仪仪,依据首级控制进行校测。B、轴线投测方法基础施工通常采取经纬仪方向线来传输轴线,引测投点误差不应超出3mm,轴线间误差不应超出2mm。依据场区平面轴线控制桩,将经纬仪架设在控制桩位上,经对中、整平后、后视同一方向桩(轴线标志),将所需轴线投测到施工平面层上在同一层上投测纵、横轴线不得少于2条,以此做角度、距离校核。一经校核无误后,方可在该平面上放出其它对应设计轴线及细部线。C、基础施工中标高控制(1)高程控制点在引测标高时,首先联测高程控制网点,判定场区内水

13、准点是否被碰动,经联测确定无误后,方可引测所需标高。(2)标高施测为确保竖向控制精度要求,对所需标高基准点必需正确测设,在同施工层上所引测高程点,不得不于三个,并做相互校核,校核后三点校差不得超出3mm,取平均值作为该平面施工中标高基准点,用红色三角作标志,并标明绝对高程相对标高,便于施工中使用。7.2、土方工程7.2.1土方开挖基础工程基槽、基坑土方开挖采取机械挖土、人工清槽方法施工,开挖放坡系数拟采取1:0.5,挖至基底设计标高,留300mm土层人工清底、修坡。开挖时,设计为天然地基承重,基槽按标高挖好后,经监理工程师共同验槽,确定地基承载力达成设计要求值后,才能进行下道工序施工,基槽挖好

14、后,要预防雨水及地下水浸泡,而降低地基承载力。 如遇地下水,基坑采取明排方法,在坑底垫层外沿周围挖空心思排水沟和集水井,将基坑集水用水泵抽排至区域内水沟排放。较大基坑可在中央部位设集水坑,将坑内水集中抽排,在浇筑砼底板四面合拢时用砼封填即可。在雨季进行土方施工时,可在基坑上面四面挖截水沟,预防地表雨水流入坑内。基坑边坡用彩条尼龙面遮盖,预防雨水冲刷,避免塌方。土方开挖完成后应立即对基坑进行土闭,预防水浸和暴露,并应立即进行地下基础施工。7.2.2土方回填施工准备条件:(1)回填土前对基础结构进行检验验收,并将基坑内积水、杂物清除洁净。(2)土方宜利用基槽内挖出土,回填前过筛,粒径小于50mm,

15、并检验其含水量是否在控制范围内。施工方法:(1)回填土分层铺摊和扎实,采取振动打夯机,每层铺土厚度为300mm,每层最少夯打三遍,要求一夯压半夯。(2)在气候干燥时须加速回填,如遇雨天,回填土应做含水率测定,采取翻晒、晾干或参入干土等方法。7.3模板工程采取定型组合钢模板,模板应有足够强度和刚度,模板进厂后应按规格型号分类堆放整齐,堆放高度不超出1.5m。模板使用前应清理整平,并刷脱模剂,拆模后要立即堆放到指定地点。模板安装时如不赶模数,配以少许木模,木模表面要刨光,钢、木模之间要连接牢靠、平整,预防混凝土施工完成后现凸凹现象。模板安装好后要进行投点找正,确保模板位置正确及垂直度和表面平整度,

16、确定无问题要立即地进行固定(采取拉顶方法来确保)。模板拆模时间,侧模混凝土强度能确保构件不变形,棱角完整时方可拆除,预留孔洞内模,在混凝土强度能确保构件和孔洞表面不发生坍陷和裂缝后,方可拆除;承生模板拆模时间要严格规范要求控制。7.4混凝土工程7.4.1混凝土供给现场设置一台JGZ350型砼搅拌机进行搅拌,并用机动翻斗车运至浇筑地点。745.2砼浇筑施工过程中,要注意浇筑速度、厚度。在下雨天浇筑施工时,砼浇完成后要有遮盖方法,以防雨水冲走泥浆影响砼质量。7.4.3砼养护和试验砼浇筑完成后,应在12小时以内对砼加以覆盖和浇水;砼浇水养护时间,对采取硅酸盐水泥、一般硅酸盐水泥或矿渣硅酸盐水泥拌制砼

17、,不得少于7d,对掺用外加剂或有抗渗性要求砼,不得少于14d;浇水次数应能保持砼处于润湿状态;砼养护用水应和拌制用水相同。7.4.4砼运输和浇筑基础浇筑砼用机动翻斗车运至现场。拌好砼运到现场时,应立即浇灌,避免出现施工缝。7.4.5养护用塑料布或草帘覆盖潮湿养护,部分喷洒养护液。7.5架子工程7.5.1为确保施工互不干扰,要求外脚手架满足施工要求7.5.2材料要求脚手架使用?48mm,壁厚3.5mm钢管,有严重锈蚀、弯曲、压扁或裂纹钢管严禁使用;扣件必需使用合格玛钢扣件,且取得产吕合格证,当扣件夹紧钢管时,开口处最小距离应大于5mm;木脚手板应用松木或杉木制作,厚度不宜小于50mm,脚手板两端

18、应采取直径为4mm镀锌钢丝各箍两道。7.5.3外架拆除A、拆除次序应逐层由上而下进行,严禁上下同时作业;B、全部连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;C、当脚手架拆至下部最终一根长钢管高度(约6.5米),应先在合适位置搭设临时抛撑加固,后拆连墙件;7.5.4脚手架许可偏差随时校正杆件垂直和水平偏差,以免偏差过大。A、立杆垂直偏差、全高偏斜小于100mm;B、同一排大横杆水平偏差不在感动50mm。7.6脚手架支搭其它要求:A、支搭过程中操作人员必需系挂安全带;B、上下横杆接长位置错开部署在不一样立杆纵距中,和相临立杆距离小于500mm;C、小横杆贴近立杆,搭于横杆之

19、上,用直角扣件扣紧;7.7砌体工程7.7.1砌砖施工材料要求:A、砖:品种、强度等级必需符合设计要求,并有出厂合格证或试验单。B、水泥:水泥品种和标号应依据砌体部位所下环境选择。C、砂子:中砂。作业条件:A、按设计弹出围墙轴线。B、按标高立好皮数杆,皮数杆间距以20m为标准。砌筑关键点:A、砖浇水:粘土砖必需在砌筑前一天浇水湿润,以水浸入砖四边50mm为宜,含水率为12%。B、砂浆搅拌:砂浆配合比应采取重量化,计量精度水泥为2%,砂、灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于1.5分钟。C、砂浆:应满足下列要求:D、经过标准养护28小时硬化后应达成设计要求强度。E、砂浆在运输和使用时,不

20、得产生泌水、分层、离析等现象,要确保砂浆组分均匀性。作业条件:A、现场存放砖场地应扎实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏,应尽可能降低二次倒运。B、依据墙体尺寸和砌块规格,妥善安排砌排砌筑平面排列设计,尽可能地降低现场切割量。C、外墙角处,砌块应分皮咬嗟,交错搭砌。D、砌体水平灰缝厚度通常为8-12mm;垂直灰缝宽度通常为8-12mm。7.8.抹灰(勾缝)工程抹灰工程关键抹灰(勾缝)工程A、施工准备:检验、验收围墙结构表面平整度、垂直度、强度是否符合设计要求,不然要进行返工。检验电气预埋管及多种预件安装是否符合设计要求C、操作过程:。抹水泥砂浆罩面灰:底层砂浆抹好后第二天,

21、将墙面湿润后,进行抹罩面灰工作,抹时先薄薄地刮一道使其和底层抓牢,搓着抹第二遍,用大杠刮平找直,用铁抹子压实压光。7.9.1钢丝网围拦工程 安装钢丝网围拦需在片石基础上浇铸钢筋混凝土梁宽50cm高40cm(钢筋要求12mm罗纹钢),用国家标准园钢管50mm埋入(40cm)混凝土中,间距2.4m一格,角铁(过表4040mm),钢丝网围栏连接进行安装.钢丝围墙要求混凝土柱支撑间距小于3米,地上高度不少于1.6m,地下埋深不少于0.4米,水平刺钢丝6道,外加斜拉刺钢丝2道。钢丝采取14号,混凝土柱配料425水泥,0.5-1.3碎石子、豆罗沙,混凝土柱截面尺寸0.12*0.12米,内配4根圆12钢筋,

22、箍筋圆6.5钢筋。7.9.2玻璃钢水池及管道7.9.2.1土方工程:土方开挖前,对地下障碍物及管线情况进行调查,需在开挖前清除,在开挖前先作清除处理。做好地面渣土清运工作。 在开挖前,建筑物位置标准轴线桩、标准水准抄平桩,必需经过复测检验,由现场技术员为之办理预检手续。施工现场安设照明灯,方便于夜间作业。 在施工区域沿道路设置临时性排水沟,将地面水排走或排到低洼处,再设水泵排走;排水沟纵向坡度为2,使场地不积水。 依据现场地下水实际情况,倘若地下水位较高,在开挖前一周将水位降低到要求深度。玻璃钢水池处理工程 打底:内部和底部基层检验合格后,用环氧树脂胶料打底。分两次进行打底施工,有利于加强环氧

23、树脂和混凝土基体结协力。先用Q587:固化剂=100:25百分比刷涂第一道底漆,目标使树脂能渗透混凝土基体内。待第一道底漆渗透基体,加涂第二道底漆,此时主料配方为Q587:固化剂=100:20,加涂后目测检验,混凝土基体表面有油漆光泽为佳。对蜂窝麻面处理要用坚硬工件将其扩大使第一道底料完全刷到,固化后检验有没有缺点,要完全渗透基体,使底料和水泥基体形成统一整体,要求涂刷均匀,不得漏涂、流淌,待固化后,用砂纸打平。封闭底漆打底施工质量把关直接影响到玻璃钢结构层和混凝土基体结协力。打底施工若是马虎,轻易造成涂层结协力不够,引提议跑,甚至出现玻璃钢整层剥离现象。修补:打好底层基础上,将凹陷不平处用环

24、氧胶泥修补填充,转角处用胶泥抹成圆弧过渡槽口处应仔细刮抹,对凹陷太深处,分几次修补填充哦,亦可用树脂砂浆修补,以防流淌,等固化后,用打磨机打平,保持胶泥表面整体平整。环氧胶泥配方为,618#环氧树脂:固化剂:溶剂:石英粉=100:70:50:200.贴玻璃布:在环氧稀胶泥修补完全固化干燥二十四小时后,涂刷一道环氧树脂把0.18玻璃布浸透后衬贴第一层,一边衬贴一边加刷一道环氧树脂,衬贴第二、三层方法相同,二十四小时固化后,用环氧腻子表面修整找平二十四小时固化后,涂刷环氧树脂面漆一道二十四小时固化后,涂刷环氧树脂面漆第二道验收交付。(其中每道工序之间是一个监测控制程序,每个工序间若前道工序未能经过

25、监测则严格严禁进入下一道工序。)此施工方法称为“间隙法施工”作业。即使这种施工方法施工周期较长,施工难度较大,施工成本较高,但以此法制作玻璃钢粘接力、抗压强度、显著优于连续法环氧玻璃钢(一次成型连续粘贴玻璃布层)施工。玻璃布衬贴要求:每幅布上下左右之间搭接宽度不应小于50,搭接应顺物料流动方向,壁和底之间搭接为200300.混凝土基体转角、附着建筑物接缝、阴阳角处及其它受力或受介质冲刷部位,均应用环氧腻子圆滑过渡。衬布时,在贴衬玻璃布部位先均匀涂刷一层和所衬玻璃布同宽胶料,随即衬上一层布,玻璃布应密贴,赶走气泡,再在玻璃布上涂上一层胶料,后沿着混凝土基体逐步衬贴,用一样贴布方法衬贴。检验其质量

26、,如有毛刺、流淌和气泡等缺点,应立即清除。贴布标准大致是:先立面,后平面,先上后下,先里后外,先壁后底。应在前一次铺衬层完全固化后,再进行下一次玻璃布铺衬层施工;铺衬到设计要求层数后,应自然固化二十四小时后方可进行封面层施工。管道工程:管道长度约230米,材质采取直径25mmPPR塑料管。 沟槽开挖: 开槽准备:开槽前应仔细测量放线,明确开挖宽度、坡度和深度;在建设单位组织下了解管线走向上地下障碍物情况并作出标示,对于不能完全确定地下障碍物应找斟探部门仔细核实。 开槽标准:以机械开挖,人工清槽为主,机械开挖到管底设计深度以上200mm,然后人工清到设计标高,严禁扰动原土层,当多条管线并列行走时

27、且间距较小可采取联合管沟开挖。 沟槽排水:当地下水位较高地方应设置井点降水,将水位降至沟槽底以下0.5m;沟槽开挖后沟内应设置排水沟和排水井,并立即将沟槽内水排走。 4.4 管道沟槽底部开挖度按下式计算: BD12(b1b2b3) 其中:B管道沟槽底部开挖宽度(mm) D1管道结构外缘宽度(mm) b1管道一侧工作面宽度(mm)按规范选择 b2管道一侧支撑厚度,可取150-200mm b3现场浇筑混凝土或钢筋混凝土管渠一侧模板厚度(mm) 4 沟槽开挖坡度依据土壤地域情况,地下水位及管沟深度来确定,必需时沟槽还需进行支撑,以确保管道施工时不塌方不影响管道下管工作。 管基施工:采取200mm厚砂

28、垫层基础,如遇回填土处应分层扎实。 管道防腐 :地下管采取复合型聚乙烯防腐胶带加强级进行防腐,总干膜厚度大于1.4mm,实施钢质管道聚乙烯胶带防腐层技术规程。 管沟回填: 管沟回填通常标准:多种隐蔽工程检验合格,包含管道坐标、标高坡度。沟槽回填前清除槽内杂物,确保沟槽内不得有积水,井点降水应将水位保持在槽底以下0.5m;回填土从管道两侧均匀对称倒入,管顶500mm以下回填土采取木夯分层轻压扎实,管顶500mm以上部分可采取蛙式夯,压路机等机械工具结合起来进行夯压。八、雨季施工方法8.1土方:A、雨期施工基坑(槽)要注意边坡稳定,必需时要合适放缓边坡坡度或设置支撑,同时应在基坑外侧围以土堤或挖水

29、沟,预防地面水流入。B、雨期施工工作面不宜过大,应逐段、逐片分期完成。关键或特殊土方工程,应尽可能在雨期前完成,基槽回填土应连续,立即完成。施工时应预防地面水流入基坑,以免边坡塌方或基土破坏。C、雨期回填土含水率不宜过大,如含水率过大应进行人工晾晒,预防扎实时出现橡现象。8.2砼工程:A、在降雨时,不宜露在浇筑砼,为此要求连续浇筑砼工程,开盘前就戌气象部门进行联络,当需要浇注时,应采取有效防雨方法,确保砼质量。B、对于结构缝不能立即浇注部位,应用塑料膜以覆盖,预防雨水冲刷。C、砼中掺减水剂,搅拌时间合适延长。D、依据现场砂石实际含水率进行砼配合比实调。8.3架子工程:A、各类架子均应有牢靠基础

30、,并应高出周围地面,以防积水,如发觉架子下沉、移位、倾斜等应立即加固,使用过程中要常常检验。B、脚手架在搭设时要事先做好书面技术交底,搭设完成,由技术安全部门组织验收,合格后投入使用,非架子人员严禁私拆脚手架。九、项目管理目标及创优方法9.1工程项目管理目标9.1.1工期目标:30日历天9.1.2质量目标:合格9.1.3安全目标:死亡事故为零重伤事故为零重大机械设备事故为零创无事故工程9.1.4现场文明环境保护目标噪声、烟尘、废弃物、污水排放达成国家标准。建成安全文明施工工地。质量确保方法质量方针;环境、职业安全健康方针;综合管理目标:质量方针:遵照建筑业法律法规,视产品质量为企业生命,对项目

31、实施全过程进行质量控制,连续改善质量管理体系,为用户提供满意产品和服务,努力把每一项工程建设成同行业一流产品。环境、事业安全健康方针:我企业以保护环境和企业职员安全和健康为实现可连续发展原动力。为全方面落实和实施环境管理健康体系,不停完善本身行为,本企业向职员、用户及社会郑重承诺:A、遵守国家和地方相关环境保护和职业安全健康法律、法规及其它要求;B、努力提升全体职员素质,实现环境和职业安全健康管理体系有效运行和连续改善;C、尽一切可能降低能源、原材料消耗,努力实现资源消耗,努力实现资源消耗量最少化;D、尽力保护职员安全健康、实现预防性安全保健方法,并创建安全文明工地;E、坚持质量、效益和环境保

32、护、职业安全健康同时发展,向用户和社会提供满意建筑产品;F、本方针由总经理支持制订,并经过多种活动落实到全体职员,成为全体职员自觉行为,并向社会公布,可为公众所获取。方针将进行定时评审,确保其适宜性、有效性。综合管理目标:工程合格率达成100%;单位工程一次交验合格率达成85%;三年内达成90%;杜绝重大质量事故;根据质量、环境和职业安全健康管理体系标准及规范要求,连续改善综合管理体系。9.1.4本工程质量目标:合格对企业施工生产职员进行严格质量教育,落实落实工程质量方针目标,按质量管理责任制进行严格施工管理。在业主、工程监理人员检验监督下,根据国家质量技术规范、标准,做好各项工序质量确保工作

33、。为使工程质量时时四处均在受控状态,在施工过程中严格根据施工组织设计、施工程序文件、作业指导书及质量计划内容实施。对已确定特殊工序和关键工序必需要编制符合本工程实际作业指导书,对特殊和关键工序从工艺制订、材料物资及管理和操作人员实施关键控制,以确保质量目标实现。9.1.5施工技术基础管理程序施工过程中严格实施施工技术基础管理程序,见施工技术基础管理程序图。9.1.6施工准备阶段质量控制9.1.6.1搞好和设计结合工作A、项目总工程师和工程技术主管人员,常常保持和设计院联络,领会设计意图,愈加好地将设计意图表现在工程实体中。B、开展合理化提议工作,利用企业技术优势和工程实际经验,提出合理化提议,

34、为业主服务。9.2设计交底A、主动参与由业主组织设计交底。B、在业主组织设计交底之前,组织企业内部工程技术人员,熟悉图纸,提升设计交底工作质量。C、认真落实落实设计交底中提出问题,把多种问题处理在工程施工之前。D、设计交底内容通常包含:工程规模、工艺步骤、特殊材料、新技术、新工艺、和在施工中需尤其注意事项。9.3图纸会审A、施工前一律要进行图纸会审。B、图纸会审工作由项目部组织实施。C、项目部工程技术主管人员和专业施工单位工程技术人员,必需参与图纸会审,同时还应有设计单位人员参与。D、图纸会审内容关键是:全方面查对施工图内容,图面尺寸,交接点接口、中心、标高和细部尺寸等,会审中若发觉有分工问题

35、和工序配合问题,由项目部协调处理。全部参与会审单位,对会审提出问题,全部应逐一落实处理。E、图纸会审应依据工程进度,由项目部制订会审计划,并组织实施。F、图纸会审应形成纪要。9.4设计联络A、项目部要加强设计联络管理工作B、施工中发觉设计和图面问题,由项目工程技术主管部门和设计单位相关人员联络处理。C、技术交底关键内容为:工程内容交底;施工图交底;施工组织设计或作业设计交底;安全方法交底;技术标准,质量要求交底;新技术、新工艺、新材料交底。D、参与施工管理人员和施工全部必需认真参与技术交底,做到人人对工程内容,施工方法,技术标准,质量、安全要求心中有数,确保工程高速优质。9.5立即完成施工组织

36、设计编制及审批A、工程施工前必需编制施工组织设计。B、施工组织设计实施过程必需作好统计,并应严格按同意施工组织设计实施。实施过程中性变更,必需提出修改或补充作业设计。9.6编制施工组织设计,要求进行两个方面控制:一是制订施工方案时,必需进行技术经济分析和比较,努力争取在确保质量前提下,缩短工期,降低成本;二是制订施工进度时,必需考虑施工工艺和施工次序能否确保工程质量。9.7检验临时工程是否符合工程质量和使用要求,检验施工机械设备是否能够进入政党生产运行状态。同时还要检验多种施工人员是否含有对应操作技术和资格,检验施工人员是否进入正常作业状态。对原材料要核实产品合格证,或在使用前复检,以确定原材

37、料真实质量,确保其符合设计要求。9.8施工阶段质量控制9.8.1加强对施工工艺质量控制。在施工过程中,要预先向作业者进行工艺过程技术交底,交代清楚相关质量要求和施工操作技术规程,同时要求作业者认真按工艺卡进行作业,使施工工艺质量控制标准化、规范化、制度化。9.8.2加强对施工工序质量控制施工工序质量控制关键为施工质量控制点质量检测,采取对应技术和管理方法。9.8.3质量控制点管理A、各段施工组织设计及施工方案要列出质量控制点明细表,绘制工艺步骤图,编制作业指导书,经技术主管部门审核,报上级相关部门立案。B、施工班组接到控制点文件后,认真组织学习文件、技术标准、规范、操作规程和施工方法,确保在施

38、工过程中按要求施工操作,同时填写统计。C、质量检验科专职检验员接到质量控制点报表后,按明细表步骤图、作业指导书等资料进行检验,并在施工过程中关键控制。9.8.4该工程施工中,要认真落实谁施工谁负责质量标准,从各级工程指挥领导直到施工操作人员全部要严格落实实施建设企业颁发质量责任制各参战单位全部要建立健全施工现场质量确保体系,做到分工明确,责任落实,奖惩分明,认真实施建设企业颁发质量奖惩条例。9.8.5建筑工程关键技术质保方法A、通常进入施工现场工程用料、半成品建筑材料,必需要有材质合格证、复验证及产品合格证,不然不得使用。B、砼为确保质量,严格控制水灰比十分关键。为了改善和易性和降低水灰比采取

39、加减水剂方法。施工中严禁随意加水,在稠度不变情况下减水8-10%。C、做好砼试块管理工作,要设专员管理,砼试块有台帐、有编号,送压要立即。D、认真实施自检、互检、专检三关检验制度,检验前道工序不合格产品,下道工序不许进行施工,砼浇注前要通知相关专业单位进行联合检验,经检验查对无误,由专检人员签字后方可浇注砼。E、现场全部钢模板必需平整,楞角整齐,板面清洁、洁净、涂刷脱模剂后方可使用,不符合要求钢模板不得使用。F、严重锈蚀钢筋不得用在工程上,钢筋加工时要正确,绑扎要横平竖直,排距匀,尺寸正确,牢靠可靠。H、模板支承面和固定必需确保整体稳定,确保支撑系统强度和刚度要求。I、砼搅拌要严格控制水灰比、

40、坍落度、砼现场浇注时,不得随意加水,留槎时间不得超出要求时间,砼浇注后应加强对砼养护。J、钢材代用时,必需输材料代用手续,必需经设计人员签字方可使用。K、施工中技术资料要随工程进度立即填写签证、惧、整理技术资料工作要和施工同时进行。L、施工时要严格按施工图和验收规范和操作规程施工,不符合要求不准进行下道工序。9.9加强施工现场质量管理9.9.1在施工现场参战职员中开展质量教育活动,强化质量意识,牢靠树立百年大计、质量第一思想和全心全意为用户服务作风。9.9.2做好图纸自审、会审工作,并按分部、分项工程和关键质量控制步骤,进行技术交底(书面、交底会等)。9.9.3严格根据施工图纸和相关施工验收规

41、范和质量标准组织施工,严明施工纪律。9.9.4加强计量管理,按计量网络要求进行施工工艺和工程质量计量检测。按要求精度配齐相关计量器具。9.10严格行使质量否决权9.10.1工程项目部成立质量监督检验站,代企业质量职能部门行使质量否决权,项目经理是质量第一责任人。9.10.2对违反施工程序、规范标准、规程、技术文件、规章制度,违反四不准施工制度等施工者,有权阻止施工,对情节严重,有权下令停工整理,并提议相关部门追究责任,对工程存在质量问题,签发质量问题通知单,要求罚款更正。9.11工程质量不符合标准要求,质量问题未立即处理或相关资料不全、不实、不符合要求,有权拒绝月报工作量签证。9.12严格施工

42、纪律,强化质量管理,行使质量否决权,经济责任制和质量奖惩条件结合进行。十、工期确保组织方法10.1我企业将该工程作为关键工程,配置强有力指挥班子和技术力量,配置足够施工机械和后勤支持,确保工程进度。10.2推行施工项目管理,组织有力工程指挥系统,进行合理施工布署,统筹确定施工步骤,编制初实可行施工方案、技术方法,经过网络进行同时有序优化施工,控制、协调多种生产要素。10.3工期确保技术方法10.3.1实施周计划和业主、监理定时协调例会制度,并用前峰线法检验工程进度,立即处理和协调出现矛盾,提升网络节点正点率。10.3.2为加紧进度,充足利用工作面,在上下工序确实需要情况下,采取两班作业施工。1

43、0.3.3提升机械化作业水平,加紧施工进度,充足发挥多种施工机械作用,确保各步骤进度扣网。10.3.4依据工艺要求,制订切实可行施工次序和工艺,合理安排施工,最大程度地降低窝工现象。10.3.工期确保经济方法10.3.1利用企业项目承包制度,充足调动项目管理人员主动性,奖励扣网及提前保质保量完工施工单位。充足利用经济手段,完善奖惩制度,实施重奖、重罚,充足调动参与施工人员主动性,确保工期按时完成。10.4工期延误采取补救方法10.4.1非关键网络进度线路出现延误依据实际情况调整工序间进度安排。10.4.2关键网络进度线路出现延期时依据延期时间长短采取以下方法:A、重新配置劳动力、施工机械。B、

44、采取流水、交叉或延长作业时间方法。D、 调整网络进度计划确保节点目标按期完成。十一、安全、质量确保方法1、安全管理安全目标:死亡事故为零,重伤事故为零,重大机械设备事故为零,重大火灾交通事故为零,创无事故工程。A、严格实施施工方案安全方法。对安全方法落实情况跟踪检验,关键部位施工设专员把关,大型设备及构件吊装应通知相关人员到场。B、严格实施建设部施工现场安全管理相关要求,实施安全否权制度。C、坚持班前交底,周一活动,周末安全检验制度。D、安全工作和奖罚挂钩,实施建设企业奖罚条例。1.1建立健全安全生产确保体系,实施目标管理,各级管理干部及施工作业人员全部要认真推行自己岗位职责。1.2建立健全施

45、工现场各项安全管理制度(安全生产、消防保卫、工地卫生),并认真落实实施。1.3建立以项目经理部、各作业班级一把手领导组成机构,定时研究分析、处理安全生产中问题。1.4严格实施安全文明三级教育,建立对应培训制度。A、对全部新入场施工人员进行安全技术方面教育。B、对特殊工种(电工、架子工、厂内机动车司机等)要进行特殊工种安全知识和操作规程教育,要持证上岗。C、每七天一工地要召开安全例会,认真分析上周安全情况,布署本周安全工作。D、坚持安全月报制度,坚持每日班前十分钏安全交底。1.5建立安全检验制度A、工长、安全员要坚持天天对现场进行安全施工检验,发觉问题要立即整改。B、施工队每七天进行一次安全生产

46、施工大检验,查出问题要书面通知、限期整改,整改情况要复查。1.6安全活动内业资料应有专员负责搜集管理。2安全防护管理2.1管理A、实施安全交底制度,工长应按分部分项工程进行书面安全技术交底并交到作业班组,签字要齐全。B、脚手架搭设要有方案,并由项目部总工同意后方可施工,搭设完要由工长、安全员及使用班组长签字验收合格后才可投入使用。C、工具式、异形脚手架要经过计算,要制订具体搭设方案报到项目部聪慧才智工审批。建设部验收标准严格实施。2.2安全技术方法A、土方(1)本工程基槽开挖按地质情况,遵照规范进行放坡,不能放坡地方应加支撑预防滑坡塌方。(2)基坑开挖后,四面应设防护栏杆,坑内应设上下人用扶梯。坑边1m以内不得堆放其它物件,夜间应设显著标志。B、脚手架(1)本工程搭设脚手架,内墙及抹灰搭设钢管插放式小排架,操作平台满铺钢跳板或木跳板(2)脚手架四面地面应扎实并设置排水沟,做好

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
