收藏 分销(赏)

排水板综合标准施工专业方案.docx

上传人:a199****6536 文档编号:2591242 上传时间:2024-06-01 格式:DOCX 页数:6 大小:176.56KB
下载 相关 举报
排水板综合标准施工专业方案.docx_第1页
第1页 / 共6页
排水板综合标准施工专业方案.docx_第2页
第2页 / 共6页
排水板综合标准施工专业方案.docx_第3页
第3页 / 共6页
排水板综合标准施工专业方案.docx_第4页
第4页 / 共6页
排水板综合标准施工专业方案.docx_第5页
第5页 / 共6页
点击查看更多>>
资源描述

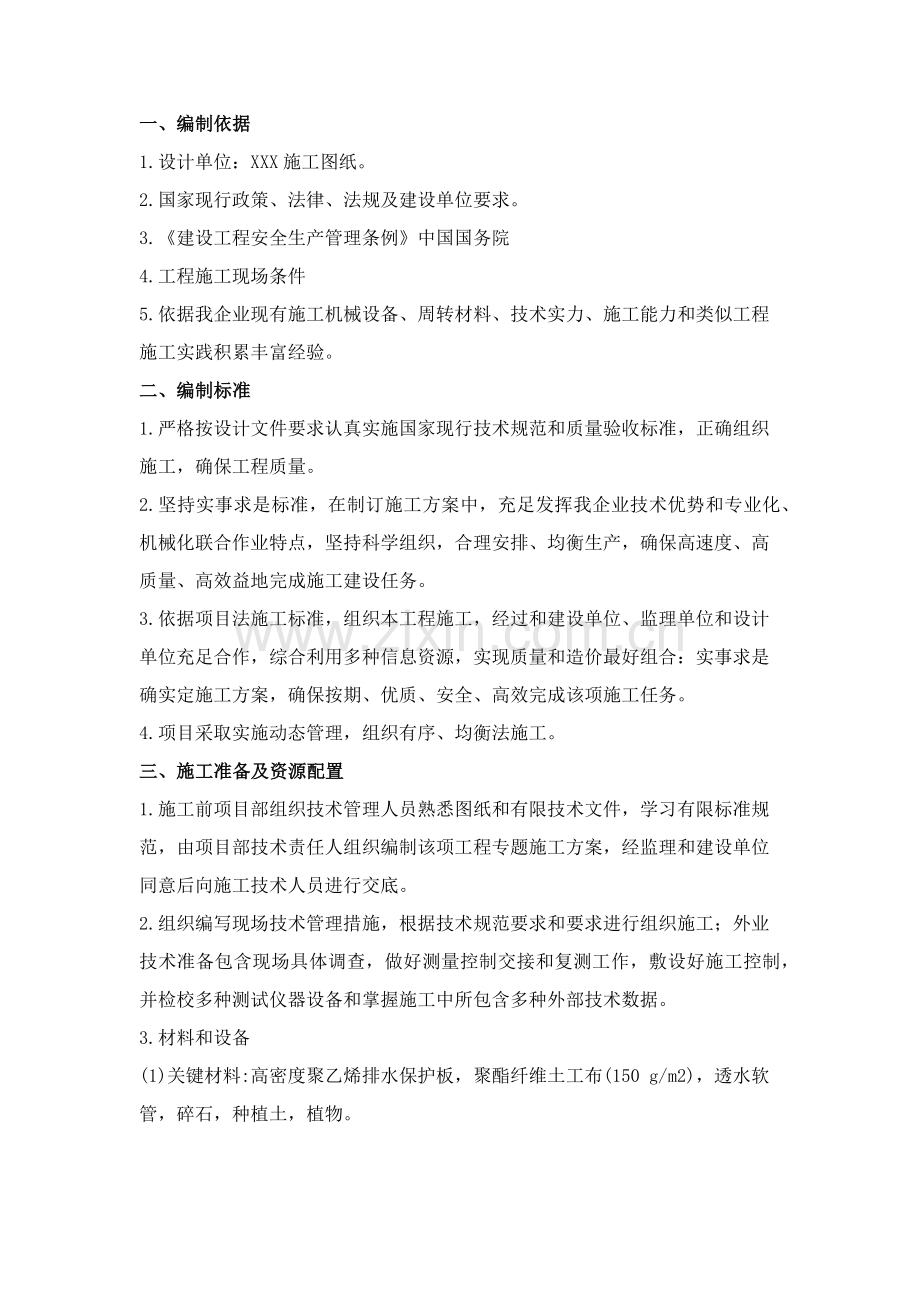

1、一、编制依据1.设计单位:XXX施工图纸。2.国家现行政策、法律、法规及建设单位要求。3.建设工程安全生产管理条例中国国务院4.工程施工现场条件5.依据我企业现有施工机械设备、周转材料、技术实力、施工能力和类似工程施工实践积累丰富经验。二、编制标准1.严格按设计文件要求认真实施国家现行技术规范和质量验收标准,正确组织施工,确保工程质量。2.坚持实事求是标准,在制订施工方案中,充足发挥我企业技术优势和专业化、机械化联合作业特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成施工建设任务。3.依据项目法施工标准,组织本工程施工,经过和建设单位、监理单位和设计单位充足合作,综合利

2、用多种信息资源,实现质量和造价最好组合:实事求是确实定施工方案,确保按期、优质、安全、高效完成该项施工任务。4.项目采取实施动态管理,组织有序、均衡法施工。三、施工准备及资源配置1.施工前项目部组织技术管理人员熟悉图纸和有限技术文件,学习有限标准规范,由项目部技术责任人组织编制该项工程专题施工方案,经监理和建设单位同意后向施工技术人员进行交底。2.组织编写现场技术管理措施,根据技术规范要求和要求进行组织施工;外业技术准备包含现场具体调查,做好测量控制交接和复测工作,敷设好施工控制,并检校多种测试仪器设备和掌握施工中所包含多种外部技术数据。3.材料和设备(1)关键材料:高密度聚乙烯排水保护板,聚

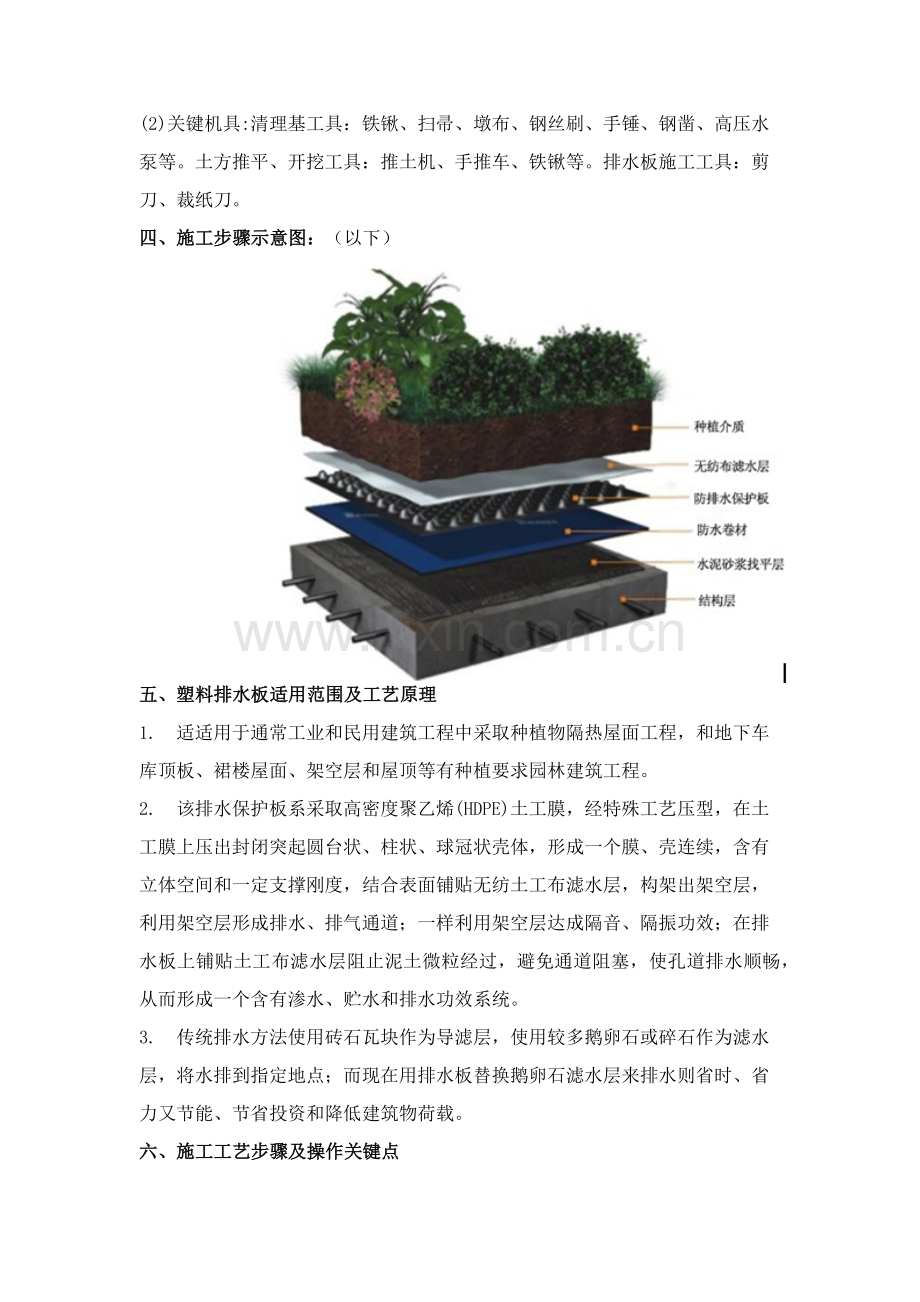

3、酯纤维土工布(150 g/m2),透水软管,碎石,种植土,植物。(2)关键机具:清理基工具:铁锹、扫帚、墩布、钢丝刷、手锤、钢凿、高压水泵等。土方推平、开挖工具:推土机、手推车、铁锹等。排水板施工工具:剪刀、裁纸刀。四、施工步骤示意图:(以下)五、塑料排水板适用范围及工艺原理1.适适用于通常工业和民用建筑工程中采取种植物隔热屋面工程,和地下车库顶板、裙楼屋面、架空层和屋顶等有种植要求园林建筑工程。2.该排水保护板系采取高密度聚乙烯(HDPE)土工膜,经特殊工艺压型,在土工膜上压出封闭突起圆台状、柱状、球冠状壳体,形成一个膜、壳连续,含有立体空间和一定支撑刚度,结合表面铺贴无纺土工布滤水层,构架

4、出架空层,利用架空层形成排水、排气通道;一样利用架空层达成隔音、隔振功效;在排水板上铺贴土工布滤水层阻止泥土微粒经过,避免通道阻塞,使孔道排水顺畅,从而形成一个含有渗水、贮水和排水功效系统。3.传统排水方法使用砖石瓦块作为导滤层,使用较多鹅卵石或碎石作为滤水层,将水排到指定地点;而现在用排水板替换鹅卵石滤水层来排水则省时、省力又节能、节省投资和降低建筑物荷载。六、施工工艺步骤及操作关键点1.种植顶板面施工工艺步骤顶板(屋面)结构层清理聚氨酯防水找坡层施工自粘卷材防水施工干铺油毡细石混凝土保护层排水盲沟排水层施工隔离过滤层施工回填土施工种植介质层施工植物层种植。2.施工操作关键点(1)施工前须完

5、成其它工作1)种植顶板(屋面)上反梁、电缆井、排水沟、主楼侧壁墙等构件,在排水板施工前均应进行防水处理。2) 种植顶板(屋面)上预留孔洞、埋件、电器和给排水管道等,包含到安装施工工作全部应在排水板施工前完成,不应在排水板施工后进行;给排水系统管道还应在安装完成后试压检验合格,多种管道节点密封处理应符合防水施工要求。3)细石混凝土保护层应达成对应强度,表面清理洁净,无其它杂物。4)防水卷材在墙面收头必需仔细打胶(压条)处理,预防埋土时脱落。(2)排水层施工1)植物根系含有很强穿刺能力,顶板绿化必需保护建筑填土和防水层,本种植顶板(屋面)中采取在细石混凝土保护层上空铺一道含有足够耐根系穿刺功效高密

6、度聚乙烯(HDPE)排水板作为防水保护层和排水层。2)排水板安装工艺步骤:基层验收计划弹线空铺高密度聚乙烯排水板排水板扣接检验验收。3)排水板铺设时自然展开、疏松、顺畅地铺设于计划好位置;排水板沿车库顶板一侧向另一侧铺设,排水板可按排水坡度纵向或横向统一方向铺设,形状依据现场情况任意裁剪。排水板横向纵向共搭接损耗约7%;搭接必需根据排水坡度方向搭接,两块排水板之间应根据大小支点相互搭接,不许可逆向搭接,搭接部位可用小钢钉或胶粘固定,间距1米左右。4)部分部位需要临时固定,采取沥青马蹄脂点式黏结固定。排水板终止收口需要结合建筑设计部位现场确定。5)排水板应铺设至地下室外墙边线处或盲沟处透水管部位

7、。6)施工注意事项在干燥、通风环境下储存排水板,预防曝晒、远离火源。立放或平放排水保护板,不得倾斜或交叉横压,堆放高度不要超出3层、避免重物堆压 。铺设时要平整自然,顺坡或依水流向铺设。(3)隔离过滤层1)隔离过滤层是在种植介质和排水层之间铺设一层聚酯纤维土工布(150 g/m2)。施工时在任何地段铺设排水板,必需注意立即铺设土工布;搭接要严密,不要让泥土、水泥、黄沙等垃圾进入排水板正面空间,确保排水板空间通畅。2)土工布铺设压边大于100 mm,随铺随用回填土覆盖,推平表面。(4)回填土及种植介质层施工1)回填方法塑料排水板、土工布铺设要视回填土施工工作量确定,随回填土施工推进情况,排水板施

8、工进度控制在回填土前方35米距离,以利于排水板保护;当采取集中铺设后再进行填土方法时,铺设面积不宜超出1000或当日回填土施工面积,土工布上要进行堆点压固,预防大风吹乱、揎翻排水板和土工布。在排水系统上回填土,为了预防运土车辆对排水系统破坏,回填需要由周围向内回填,工序以下:在回填时先行铺设无纺布,一边铺设无纺布一边采取回填土堆点压固,随即回填土(可直接铺设带布排水板直接回填土),土方回填推进次序详平面图。第一层回填土采取人工回填踩实,一次性回填厚度为400mm;随即进行第二层土回填,厚度为400,采取劳动车运土;第二层土完成后,蛙夯机扎实后才能够在回填土上行走土方机械;对于砂性土,第一层土可

9、用冲水方法密实。其后分层回填,每次回填厚度可为 600mm 厚。最终留有 300500mm 厚为人工配制种植土,自然回填,不扎实。施工时不要用力踩踏,不可直接在塑料板上推车。覆土从顶端开始,先覆土,再在土层上推重车。回填土时可采取机械方法推进式回填,从一侧往另一侧推进式回填;当回土至80 cm时,机械车辆可直接回填土上操作。2)多种植区域内填放回填及种植介质厚度、质(重)量应符合园林景观及结构设计要求,种植介质宜选择保水性好黏性土壤,种植土表面宜平整并应设1%3%坡度,且宜比四面挡土墙低30 mm100 mm。3)假如景观设计要求回填土是黏性土,须在土工布上面需铺先3 cm5 cm黄沙,有利于

10、土工布滤水,如回填土是一个营养土或轻质土就无需再铺设黄沙,这种土本身就很松、很轻易滤水。4)种植介质是植物赖以生长土壤层。要求所选择种植介质应含有自重轻、不板结、保水保肥、适宜植物培育生长、施工简便和经济环境保护等性能。通常可选择种植土、草炭、膨胀蛭石、膨胀珍珠岩、细砂和经过发酵处理动物粪便等材料,按一定百分比混合配制而成。其中,草炭和发酵后动物粪便可为植物生长提供有机质、腐植酸和缓效基肥,膨胀蛭石和膨胀珍珠岩不仅能够减小种植介质堆积密度,而且是有利于保水、透气、预防植物烂根,是促进植物生长材料,还能立即补充植物生长所需要铁、镁、钾等无素,也是种植介质中pH值缓冲剂和调整剂。(5)植物层施工1

11、)按设计要求植物种类,选适宜季节进行种植,并按要求进行养护。2)种植乔木挖坑时,不得使用挖土机械,预防损坏排水层,人工开挖要预防超挖至土工布和排水板表面。七、质量控制(1)应实施规范本工法必需实施屋面工程技术规范(GB 50345-)、种植屋面工程技术规程(JGJ 155-)。施工和验收应符合屋面工程质量验收规范(GB50202-)。塑料排水板符合国家所实施技术要求。(2)质量要求1)主控项目种植顶板防水层、排水层和隔土材料应符合设计要求。检验方法:检验产品出厂合格证和现场抽样复检汇报。种植顶板排水盲沟应符合景观设计要求,排水通畅,并不得堵塞。检验方法:观察和尺量检验。种植顶板防水层施工必需符合设计要求,不得有渗漏现象。检验方法:淋水试验或蓄水至要求高度观察检验。碎石级配应符合要求。2)通常项目找坡层、找平层、种植土表面应平整,排水坡度应符合设计要求。检验方法:观察和尺量检验。滤水土工布搭接符合设计要求,检验方法:观察和尺量检验。八、成品保护1)排水板和土工布铺设完成后,不可直接在塑料板上推车;人员行走要谨慎,不得随意路踩踏破坏排水板。2)排水板铺设要有防风吹方法,可采取堆土压点、压短钢管等方法。3)土方车量严禁驶进顶板区域。4)施工期间要预防主楼坠物砸坏排水板。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
