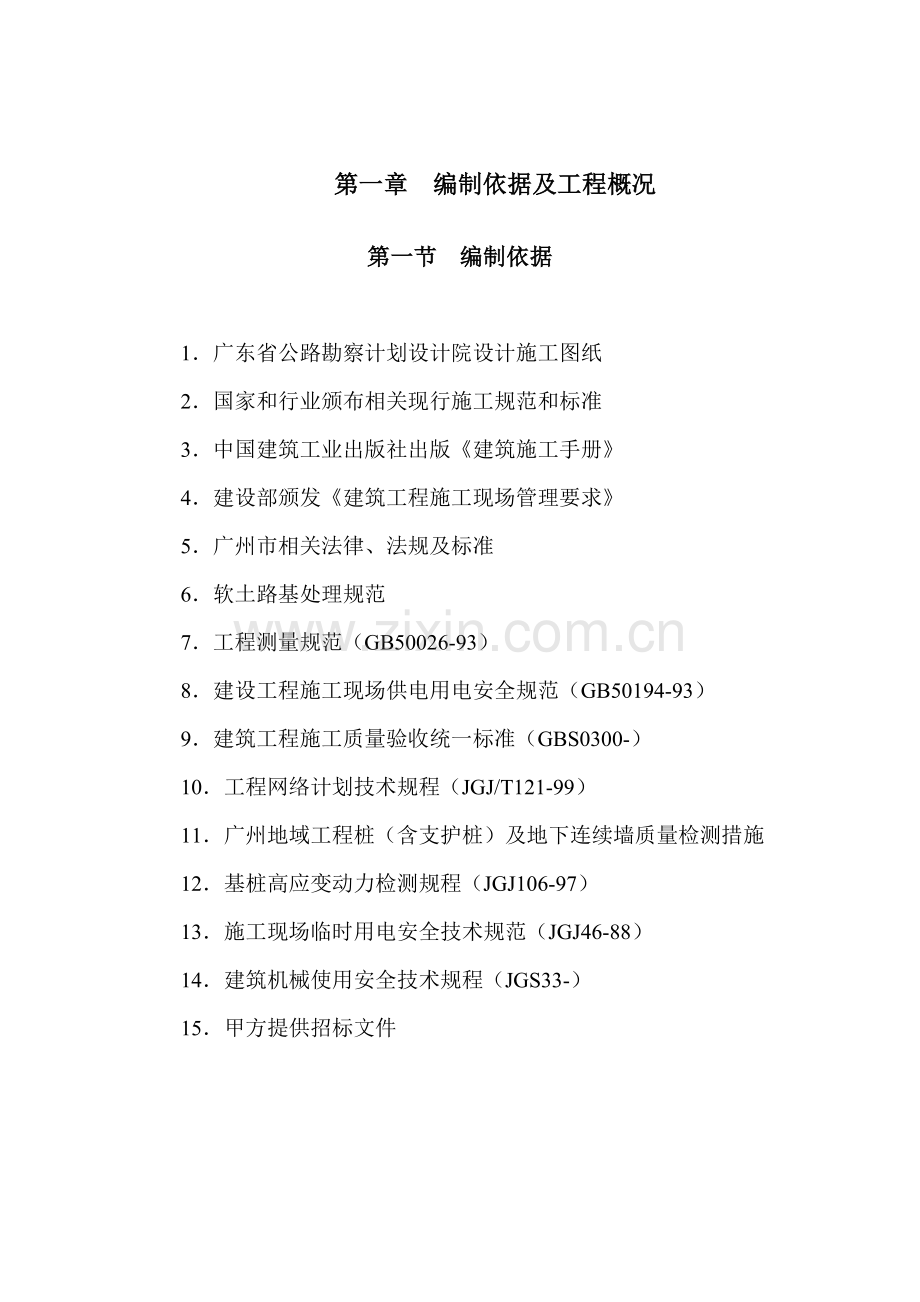

第一章 编制依据及工程概况
第一节 编制依据
1.广东省公路勘察计划设计院设计施工图纸
2.国家和行业颁布相关现行施工规范和标准
3.中国建筑工业出版社出版《建筑施工手册》
4.建设部颁发《建筑工程施工现场管理要求》
5.广州市相关法律、法规及标准
6.软土路基处理规范
7.工程测量规范(GB50026-93)
8.建设工程施工现场供电用电安全规范(GB50194-93)
9.建筑工程施工质量验收统一标准(GBS0300-)
10.工程网络计划技术规程(JGJ/T121-99)
11.广州地域工程桩(含支护桩)及地下连续墙质量检测措施
12.基桩高应变动力检测规程(JGJ106-97)
13.施工现场临时用电安全技术规范(JGJ46-88)
14.建筑机械使用安全技术规程(JGS33-)
15.甲方提供招标文件

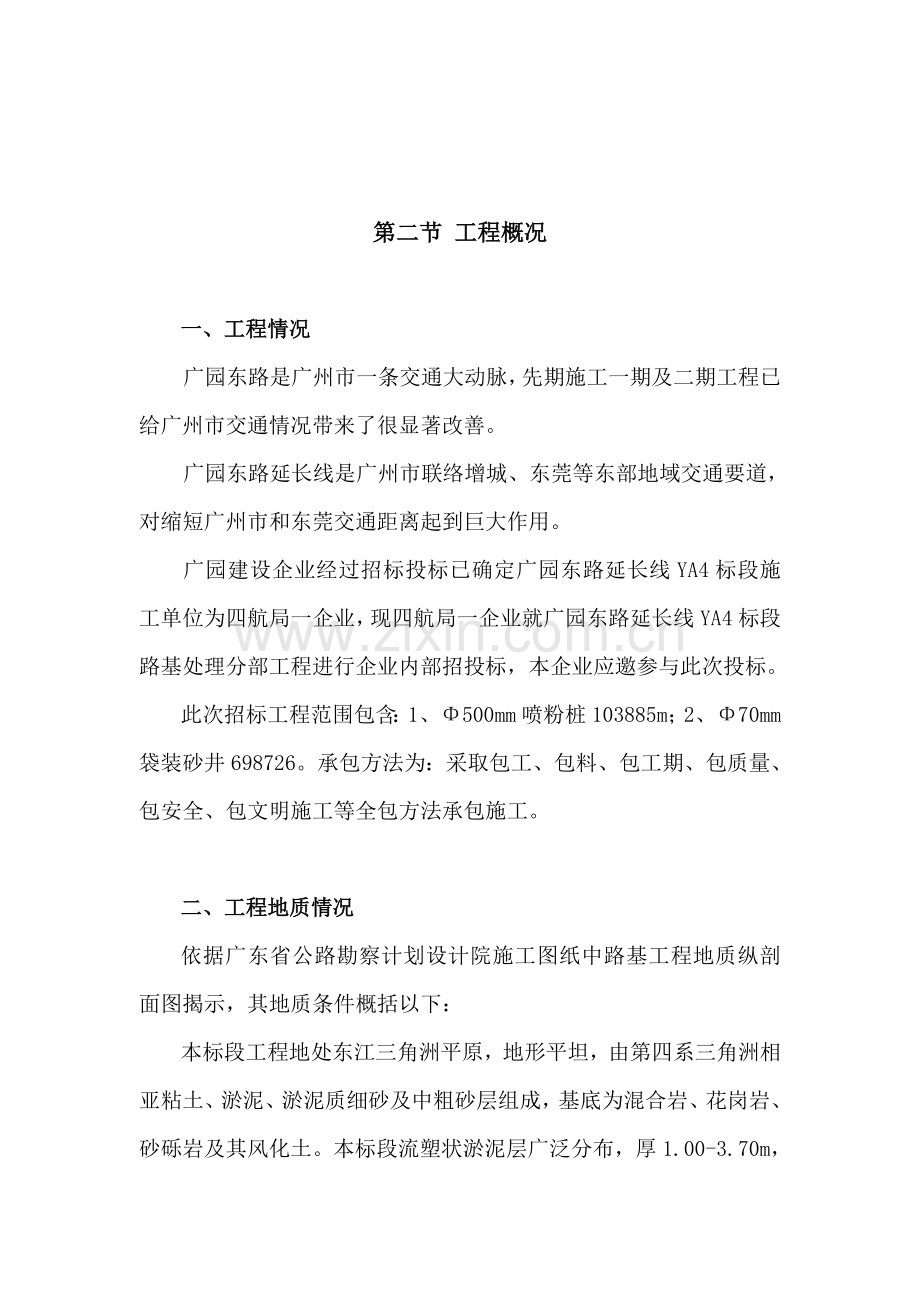

第二节 工程概况
一、工程情况
广园东路是广州市一条交通大动脉,先期施工一期及二期工程已给广州市交通情况带来了很显著改善。
广园东路延长线是广州市联络增城、东莞等东部地域交通要道,对缩短广州市和东莞交通距离起到巨大作用。
广园建设企业经过招标投标已确定广园东路延长线YA4标段施工单位为四航局一企业,现四航局一企业就广园东路延长线YA4标段路基处理分部工程进行企业内部招投标,本企业应邀参与此次投标。
此次招标工程范围包含:1、Φ500mm喷粉桩103885m;2、Φ70mm袋装砂井698726。承包方法为:采取包工、包料、包工期、包质量、包安全、包文明施工等全包方法承包施工。
二、工程地质情况
依据广东省公路勘察计划设计院施工图纸中路基工程地质纵剖面图揭示,其地质条件概括以下:
本标段工程地处东江三角洲平原,地形平坦,由第四系三角洲相亚粘土、淤泥、淤泥质细砂及中粗砂层组成,基底为混合岩、花岗岩、砂砾岩及其风化土。本标段流塑状淤泥层广泛分布,厚1.00-3.70m,上覆硬壳为耕植土,厚0.70-3.20m;下卧层为亚粘土层;第二层淤泥埋深为7.30-7.60m,厚度达4.80-7.90m,作为路基地基岩土,需进行软土路基处理。
依据地质资料反应,本工程中K8+240-K8+430、K8+690-K8+820、K8+930- K9+100、K9+170-K9+580、K9+720-K9+840段路基采取袋装砂井进行路基处理,并进行等载预压;另外,本工程中K8+690-K8+820、K8+930-K9+100、K9+170-K9+580段涵洞及桥头采取粉喷桩进行软土路基处理。
第三节 工程目标
一、工期目标
本企业确保在甲方要求180个日历天工期内完成广园东路延长线YA4标段路基工程。
二、质量目标
严格按ISO9002质量体系文件标准实施,科学管理,精心组织,我企业质量目标是:“向用户提供满意产品和服务,工程施工合格率100%,工程施工项目优良率达成90%以上”。本工程质量目标必需达成“合格”等级(基础工程最高质量等级标准)。
三、安全目标
杜绝因工死亡、重伤事故,现场施工人员轻伤率控制在0.05%以内。不发生重大安全及设备操作事故、重大交通事故和重大火灾事故;杜绝因施工所造成地表沉陷及由此引发道路交通中止、通讯中止、漏水、漏电等工程责任事故。
四、环境保护目标
按广州市文明施工管理措施实施,场地清洁,污水合理排放,场地硬地化也要达成相关要求,帮助甲方力创文明施工样板工地。
第二章 工程项目管理机构
第一节 项目施工管理组织机构
依据本工程规模和特点,建立以项目经理彭小坚同志为首管理层,推行项目法施工,设置项目经理部,负担整个施工全过程中质量、工期、安全、成本和文明施工等组织协调和管理等工作。项目经理部关键配置一名项目经理,一名项目技术责任人,一名项目施工计划责任人和一名项目计量责任人。项目经理直接主持项目施工全方面工作,并负责各部门和施工队之间协调工作和整个工程施工协调管理工作。
项目施工管理组织机构项目经理
以下图:
施工计划责任人
项目计量责任人
项目总工程师
计量管理部
后勤部
设备材料部
工程部
技术部
保卫部
劳动力组织
后勤保障
上岗培训
技术内业组
专业工程师
安全管理
质量管理
试验室
维修保养
设备配置
材料供给
劳资定额
成本核实
各 生 产 机 组
第二节 项目管理班子名单
序号
姓 名
性别
年纪
专 业
技术职称
担任职务
1
彭小坚
男
47
工民建
工程师
项目经理
2
田 涛
男
32
水利水电
工程师
项目总工程师
3
邓迎芳
男
28
给排水
工程师
施工计划责任人
4
李 玮
男
33
工民建
注册造价师
计量责任人
5
詹 勇
男
33
工民建
工程师
现场施工负责
6
陈小峰
男
28
道 桥
工程师
内业负责兼质检
7
熊加春
男
33
地 质
工程师
现场施工负责
8
王华平
男
26
交通
助理工程师
施工测量
9
徐庆贤
男
33
工民建
技术员
现场施工员
10
王 舟
男
20
工民建
技术员
现场施工员
第三节 关键管理人员简历
表一 拟委派项目经理简历表
姓 名
彭小坚
出生年月
1955年3月
性 别
男
职 称
工程师
专 业
工民建
学 历
大 专
业 绩
参与过施工工程项目名称
担任何职务
备注
南海怡翠花园桩基础(钻孔桩)
项目经理
珠海移动通信基坑支护(砂桩)
项目经理
珠江新城P线道路软基处理(搅拌桩)
项目经理
广州市会展中心周围道路一标碎石桩
项目经理
广州市猎德污水处理厂二期工程基础
项目经理
表二 拟委派项目总工程师简历表
姓 名
田 涛
出生年月
1970年5月
性 别
男
职 称
工程师
专 业
水利水电
学 历
硕士
业 绩
参与过施工工程项目名称
担任何职务
备注
南海怡翠花园桩基础(钻孔桩)
施工计划责任人
珠海移动通信基坑支护(砂桩)
项目副总工
珠江新城P线道路软基处理(搅拌桩)
项目总工
广州市会展中心周围道路一标碎石桩
项目总工
广州市猎德污水处理厂二期工程基础
项目总工
表三 拟委派施工计划责任人简历表
姓 名
邓迎芳
出生年月
1974年1月
性 别
男
职 称
工程师
专 业
给排水
学 历
大 学
业 绩
参与过施工工程项目名称
担任何职务
备注
南海怡翠花园桩基础(钻孔桩)
施工员
珠海移动通信基坑支护(砂桩)
施工员
珠江新城P线道路软基处理(搅拌桩)
施工计划责任人
广州市会展中心周围道路一标碎石桩
施工计划责任人
广州市猎德污水处理厂二期工程基础
施工技术责任人
表四 拟委派计量责任人简历表
姓 名
李 玮
出生年月
1969年8月
性 别
男
职 称
造价工程师
专 业
工民建
学 历
大 学
业 绩
参与过施工工程项目名称
担任何职务
备注
南海怡翠花园桩基础(钻孔桩)
计量责任人
珠海移动通信基坑支护(砂桩)
计量责任人
珠江新城P线道路软基处理(搅拌桩)
计量责任人
广州市会展中心周围道路一标碎石桩
计量责任人
广州市猎德污水处理厂二期工程基础
计量责任人
第四节 项目经理部管理职责
为确保本工程质量要求能有效地传输各相关职能部门,有效处理质量管理和工程质量出现不合格品(项),确保质量管理有计划、有控制地实施,特制订此管理职责。具体以下:
一、 项目经理管理职责
1.认真贯切实施上级相关质量管理制度,主管本项目经理部质量工作,对本项目经理部施工质量负责。
2.依据工程性质和特点认真做好施工准备,做好施工组织设计,制订工程质量目标和质量确保方法,工程完工时做好工程施工总结。
3.支持和督促本项目经理部各类人员认真推行本岗位质量职责,把好施工质量关,认真组织好自检、互检、专检,加强质量预防,做好原始统计,建立并逐步完善本项目经理部质量确保体系。
4.落实实施技术标准、工艺、规范和操作规程,搞好各分部工程施工控制,对不符合规程工程不予签认,并督促返工复检。
5.掌握本部质量动态,定时召开质量会议,正确处理质量和速度、效益之间关系,坚持贯切“百年大计,质量第一”方针,确保文明施工。
二、 项目技术责任人管理职责
1.认真贯切实施各项专业技术标准和设计文件,和多种技术要求,严格实施技术操作规程、验收规范及质量标准。
2.搞好技术方法、制订多种作业技术交底。
3.依据工程性质及特点,认真做好技术交底。
4.制订多种材料配比及代用材料质量指标。
5.组织质量验收及资料整理归档。
三、施工员管理职责
1.掌握本专业技术标准、工艺规范和操作规程,做好分部工程施工准备工作,制订分部工程质量确保方法,对分部工程质量负责。
2.对工人班组做好施工技术、质量、安全交底,搞好各分项工程施工控制,对不符合规范工程不予签认,并督促返工复检。
3.做好本工程检验统计,做好完工图绘制,做到施工资料编写和工程进度同时。
4.坚持落实“谁施工、谁负责”方针,把住施工质量关,把质量问题消亡在施工过程前,注意文明和安全施工。
四、质检员管理职责
1.负责本项目所管辖工程质量、安全检验、监督和管理,对项目经理负责。
2.负责检验、监督施工组织设计或施工方案中质量确保方法和安全方法实施,严格落实实施《施工及验收规范》和《安全规程》。
3.按规范要求分部工程检验方法和验收评定标准对质量进行评定,以示符合工程质量评定标准要求分项工程,提出限期整改意见,对不按期整改,统计在案,并向项目经理汇报,督促整改。
4.深入工地勤巡、勤检、立即发觉质量或安全事故隐患,并立即采取排除隐患有力方法,对违章操作和违章指挥要果断阻止或即令停工。并即时向项目经理汇报。
五、项目材料(设备)员管理职责
1.熟悉本项目施工进度,立即做好供料计划。供料计划要有明确供料时间、品种、规格、数量、要求。
2.依据施工进度,立即调入所需材料设备。
3.对调入材料,注意其品种、规格、数量和质量是否符
合图纸要求,如有不符,应立即向相关部门交涉并给予更正,如需要变更必需做好签认手续,并统计保留和归入工程档案。
4.所调入关键材料及设备必需有出厂合格证。并存入工程完工资料中。
六、项目资料员管理职责
1.掌握工程施工具体内容,了解工程施工进度,完工要和工程建设同时搜集、整理。
2.完工资料搜集、整理须按《广州市建设工程文件材料整理和档案移交工作措施》处理。
3.完工资料立卷整理后由项目经理部经相关人员审核、署名、盖章后,按协议要求交相关单位。
具体做到:工程名称要统一工程项目要健全,质保资料要真实,检测数据要正确,质量评定要合理,日期时间要相符,字迹要清楚无涂改,署名盖章手续齐全。
第三章 工期确保方法
一、加强组织确保,选好带头人,建立精干、务实、高效项目领导班子。把该工程列为企业关键工程,该工程所需机械、设备、技术人员、劳动力、材料、资金给优先确保。同时成立一个施工经验丰富,组织管理能力强,结构形式合理项目部领导班子,配置一批优异技术骨干,组成一个高素质,高效率施工队伍。
二、配置数量多、技术强、经验丰富技术人员和专业队伍。
三、缩短施工准备期,尽早进入实际施工。
1.成立以项目经理为组长,项目总工程师、工程部、办公室参与协调小组,做好和甲方、地方相关部门联络和协调工作,快速开展供水供电等前期施工准备工作。为早日进入实际施工打下良好基础。
2.快速组织施工设备进场。一旦中标,其关键施工设备从企业总部调转,部分新进设备提前对设备货源、性能进行调查,并由企业负责处理新购设备所需资金。
3.结合现场条件,组织相关人员全力以赴编写切实可行、科学合理施工组织设计,并报甲方、监理审批,争取早日开工。
四、合理安排施工工序,处理施工过程中关键矛盾及调整工序时间,合理安排运输计划,确保施工进度。
五、精心编写施工组织设计和进度计划工程开工前,将认真研究优化施工方案并立即编写具体施工组织设计和单项工程实施细则,编制对应总进度计划和月、周进度计划。施工中,严格根据进度计划展开平衡流水作业,各分项工程协调配合,统筹兼顾,全方面展开施工。计划上要以日保周,以周保月,以月保季,强调当日计划当日完成,维护计划严厉性,从而达成对施工项目整体进度控制。当某一天进度计划因为天气等不可抗力原因影响而不能完成时,应立即调整后续施工计划,以确保总工程按时完成。
六、建立施工进度计划实施组织系统项目部各级责任人,从项目经理、部门责任人、技术主管、班组长及其它所属组员共同组成施工项目进度计划实施完整组织系统,依据工程进度及施工难度,确定工程施工人员,坚持合理分工和亲密协作结合,让有施工经验、有创新精神、有工作效率人担负重担,各专业队伍遵照计划要求目标去完成。项目经理和相关劳动力协调配、材料设备、采购运输等职能部门全部根据施工进度要求要求进行严格管理,把计划分解到部门,落实到个人,层层签署承包协议。
七、确保物资供给,搞好机械保养维修精心组织、周密安排,确保工程物资供给及机械完好率,按进度计划编制材料供给计划,超前订购加工,按时供给;对常见易损机械配件和常见物资有足够库存量,确保物资正常供给;做到合理配置机械,确保各道工序平衡作业,提升工作效率。同时安排专业人对机械设备进行维修保养,确保施工正常进行。
八、实施工期目标责任制依据工程项目总体施工进度计划,编制月、旬、日施工计划,将工期目标横向分解到部门,纵向分解到班组个人,逐层签署工期责任状,工期目标和个人利益挂钩,实施奖惩制度,同时对全体施工人员进行计划交底,激发全体人员干劲,使全员自觉实施进度计划,做到以工序保日,以日保旬,以月保年,最终确保总工期实施。
九、加强和甲方、监理联络,同时主动地和其它相关部门联络,立即处理施工中存在问题及突发事件,施工过程中努力取得施工现场周围邻近单位、弟兄单位及当地居民了解和支持,为施工发明一个良好宽松施工环境,确保施工生产顺利进行。
十、搞好后勤服务工作,促进施工生产正常进行,项目部安排专职人员负责后勤工作,搞好环境卫生,做好防病治病工作,降低发病率,使施工人员有一个健康舒适环境,使之能够得到充足休息,能够一直保持旺盛精力投入到工作中,提升出工率。
十一、施工全过程做到工序“三不丢”。
1.不丢工作面
已经开辟工作面不得因劳力、设备、材料等问题而停工。
2.不丢时间
工程一经同意开工,立即安排三班制不间断作业,节日采取轮休制或按工作量增发加班工资,借此加紧进度。
3.不丢尾巴
全部后续工序必需一次完成,一步到位,凡因某种原因出现局部因质量问题必需返工者,要立即发觉,立即处理,决不许可由此影响下道工序正常进行或造成停工。
十二、有必需时,加大工程施工投入,包含人力、物力、资金等。严禁为赶工期而盲目生产,降低对质量要求。
十三、建立奖罚严明经济责任制度,广泛开展“劳动竞赛”活动,激发广大职员劳动热情,提升劳动效率。提前完成任务,给重奖,不能按时完成任务给重罚,数次完成任务不力者,调离岗位。
第四章 施工总平面部署
一、临时设施设置
本企业将在甲方施工场地范围内设置施工现场办公场所,因为本工程施工时间较短,本企业计划在施工现场设两个标准集装箱作为现场办公用。施工现场办公场所周围按要求设置好工地消防设施;在软基处理范围较空阔地方设置水泥、砂石堆料场。
生活临时设施则关键经过租用当地民房,包含管理人员及施工操作人员全部居住在租用民房内。
1.项目部驻地:本工程项目部办公室设置在施工现场,采取两个标准集装箱。进场3天内完成驻地建设,确保工程各职能机构正常运作。
此次施工生活用地均经过租用当地民房处理。
2.材料堆放场:在本工程场地空阔地方临时设水泥、油料堆放场。
二、施工用水、用电部署
1、施工用水部署
对有条件地段,甲方将用水接口提供至场地内50m,水费由本企业负责;如部分路段甲方无法提供用水接口,则由本企业自行处理。
2、施工用电部署
本工程因为工期紧、任务重,所需投入施工机械较多,如甲方能提供用电接口,则采取甲方提供接口,电费由本企业负责。如部分路段甲方无法提供用电接口,本企业将自备200KW发电机两台,并在现场搭设发电机房,部署在场地边缘外侧。
3、场内运输便道
施工场地外施工便道由甲方负责修建,本企业负责维护。
依据施工场地内实际情况,本企业将合理设置场地内施工便道并负责维护工作。
施工现场设专员养护场内施工便道,以不影响材料运输车行走为标准。弃土及弃碴按时清理洁净,雨季做好防雨排水工作。
第五章 施工布署及施工进度计划
第一节 施工总体布署
依据本工程软土路基处理分区段进行设计要求,施工时也分五个区段进行施工组织。
五个区段均要进行袋装砂井施工,如五个区段能同时开始施工,则施工时安排五台砂桩机,每个区段一台进行施工。
五个区段中只有三个区段需进行喷粉桩施工,因为喷粉桩机施工速度平均约为300m/天,考虑到本工程喷粉桩工程量较大,如各区段能同时施工,每个区段设两台喷粉桩机进行施工。
假如施工场地无法一次性交出,考虑到施工工期较长,本企业拟优异两台砂桩机和三台喷粉桩机进行施工,并预备四台砂桩机和四台喷粉桩机,依据甲方具体要求及施工场地具体情况进行施工机械合理调配。
第二节 施工进度计划
依据招标文件,甲方要求本工程路基处理工期为180个日历天,本企业依据实际情况及本企业施工设备能力,如施工场地能一次性交出,本企业设备能力可将本工程总体工期压缩为80天,具体开工日期依据甲方要求(暂定8月20日)。
本企业为确保在甲方要求180个日历天工期内完成本工程软土路基处理施工,在本工程喷粉桩施工中将投入3台桩机、在袋装砂井施工中将投入2台砂桩机进行施工,并分别预备4台喷粉桩机和4台砂桩机以满足甲方调配使用。
依据以往施工经验,每台喷粉桩机天天约能施工300m喷粉桩,本工程共有喷粉桩103885m,施工时间约为116天;每台砂桩机天天约能施工4000m砂桩,本工程共有砂桩698726m,施工时间约为88天。
本企业将考虑用10天时间进行施工临时办公室设置及机械设备进场部署及设备安装就位,另外还有第一批材料进场事宜。正式施工从8月30日开始进行,喷粉桩施工至2月5日完成,袋装砂井施工至2月5日完成(以上工期均考虑到了施工中可能出现阻碍原因,但未考虑如因业主征地中出现特殊情况而造成不可开工)。施工完成后利用10天时间进行完工资料整理归档,总工期为180个日历天。
本企业确保假如一旦中标,将在甲方要求180个日历天工期内完成本工程施工。
插入施工进度网络计划
插入施工进度计划横道图
第六章 施工技术方案及技术方法
第一节 总体施工次序及施工工艺步骤
一、总体施工次序
因为本工程工期紧、场地大,施工设备较多,为便于施工质量、进度和安全管理,拟考虑依据施工图纸分段将整个工程划分为五个区段同时进行施工。
其中,K8+240-K8+430及K9+720-K9+840两段只有袋装砂井施工,其它三段K8+690-K8+820、K8+930-K9+100和K9+170-K9+580则对不一样基础进行不一样处理:路基采取袋装砂井处理,涵洞和桥头采取喷粉桩处理。
依据各段工程不一样,分别为每个区段配置不一样数量施工机械。依据招标文件要求,本工程软土路基处理施工工期为180天,实际施工时,依据场地实际情况及工程量和甲方对工期调整,本企业将配置充足施工设备以满足工期要求。
本标段工程中袋装砂井和喷粉桩同时进行施工,共安排3台喷粉桩机、2台砂桩机。
依据甲方工期要求及场地情况,合理分配施工机械,确保充足利用施工机械,不产生无谓停工或停工待料等现象。
二、总体施工工艺步骤
工程内容包含场地平整、施工测量放样、桩机就位施工、质量自检、场地清理等内容。步骤图以下:
施工准备
完工验收
施工控制网复测、测量放样
平整场地
材料送检
施放桩位
场地清理
桩机就位施工
质量自检
第二节 喷粉搅拌桩施工
一、施工准备工作
包含人员、设备进场、临设搭建、设备安装和调试、测量控制网复核、控制网加密及桩位放样等。
二、材料送检
将要进场使用水泥等材料送至当地有CMA质量认证建材质检部门检验;同时材料应含有出厂合格证、生产日期、批号等。材料必需经检验合格后方可投入使用。
三、施工前试钻
在正式施打搅拌桩前,为熟悉地层性质,掌握正确施工喷射量大小、速度等参数,必需进行试钻。拟安排每台搅拌桩机正式施打前试钻壹支桩。关键是确定钻进速度、地层变换电流改变值、喷浆量大小、桩深度、成桩时间、搅拌次数等参数,为正式施工提供较正确参数依据。
四、施工前技术交底
由项目技术责任人针对设计意图及技术要求,结合试钻资料对项目质安员、施工员、技术员进行施工技术交底,内容应结合设计图纸要求和施工现场实际情况进行。对每一个施工质量关键点,有疑问地方达成一致认识。然后由项目部施工员、质安员对每一区段责任人、机长进行技术交底;最终由机长对工人进行施工技术交底和安全教育(由质安员、施工员在场跟踪)交底。
依据设计院提供施工图纸,关键施工参数和设计要求以下:
1、桩径:Ф500mm。
2、桩距:依据不一样处理路段为100cm-130cm不等,呈正三角形布设。
3、桩长:依据各场地地质情况确定,并要求打穿淤泥层。
4、材料:425#一般硅酸盐水泥,掺入量为60kg/m。
5、喷粉桩桩身强度:28天强度大于1.0Mpa。
6、当和涵洞相邻地基也采取喷粉桩处理时,涵洞基础以上采取土工格栅,反之采取土工格室。
7、土工格栅纵向抗拉强度大于50KN/m,应变小于10mm,顺横断面布设,其纵向连接采取铅丝绑扎,横向可采取搭接,搭接宽度大于0.1m。
8、土工格室抗拉强度大于25Mpa,其连接采取塑料螺栓连接。
9、涵洞粉喷桩在未开挖基坑前施工,施工桩顶标高以上部分为空钻,基坑开挖后在施工碎石垫层。
10、挡土墙基底采取喷粉桩处理时,采取50cm厚土工碎石垫层。
11、其它:参考《建筑地基处理技术规范》(JGJ79-91)和广东省《建筑地基基础施工及验收规程》(YBJ235-91)各项要求。
五、喷粉搅拌桩施工工艺及技术要求
(一)、喷粉搅拌桩施工工艺
1.桩机对中、整平。对中许可误差为20mm;垂直度许可误差为0.7度。按预定桩点就位。
2.开启桩机及压风机,送通高压气。确保管路通畅,并排出管路中杂物。
3.搅拌下沉。在搅拌下沉过程中,亲密注意桩机荷载改变情况,若发觉荷载有显著异常,应立即纪录在案,并立即向当班施工员或技术员反应,严禁盲目施工。
4.当沉桩至实际深度后,(设计标高或预定地层)即开启粉体输送器,反向旋转钻头,提升拌和固结料,提升至桩顶时,关闭粉体输送器,提升至地面前约0.3m时,停止送风。
5.反复2、3、4操作工序。在施工中,应依据桩口情况,合理地调整送灰量,既要预防材料浪费,也要确保桩身质量。当发觉桩耗灰浆量和设计有显著差异时,应立即向当班施工员或技术员反应,立即找出原因,采取科学合理对策。
6.移机至下一桩号对位。
(二)、技术要求
1)正式施工前取得材料送检合格资料,材料出厂合格证书等。
2)桩位定位偏差不应超出50mm。
3)钻头直径宜略大于Ф500mm;每作业班组测量一次钻头直径,当发觉小于Ф480mm时,更换上合格钻头。
4)喷粉压力为300~500KPa。
5)搅拌下钻及搅拌提升时,拟用中速作业,严禁用快挡作业,以免影响桩身均匀度。
6)正式下钻前应对准桩位调至垂直,垂直度偏差严格按《建筑地基处理技术规范》(JGJ79-91)要求,偏差小于1%。
7)为预防断桩,在施工作业过程中停机时,应在桩机重新开启时将搅拌机下沉0.5m接桩再继续制桩。
8)桩头以下3.0m段拟进行复搅多喷浆一遍(即3遍),以增加桩头桩身强度。
9)施工时应有专员看管和分析统计施工参数。当发觉有可疑或特殊情况时,立即通知现场监理及设计人员进行共同分析处理。
10)桩机施工严格实施我企业“搅拌桩安全生产操作规程”进行,并立即进行桩机维护保养,以正常工作状态提升工作效率。
11)其它相关技术要求严格实施《建筑地基处理技术规范》(JGJ79-91)相关条款要求。
12)当地下有石块等障碍物时,应清理洁净,重新核准桩位后再施工制桩。
六、质量检验
1、对每根制成搅拌桩质量检验关键是水泥用量、水泥浆搅拌次数、压浆过程中是否有断浆和喷浆提升时间和复搅次数。
2、本工程需对占总桩数2%搅拌桩在成桩7d内采取轻便触探(N10)对桩身质量进行检验。
3、本工程需对占总桩数0.2%搅拌桩进行抽芯试验,抽芯钻孔直径不宜小于108mm,试块尺寸不得小于50 mm×50 mm×50 mm。
4、本工程需对占总桩数0.5%搅拌桩进行载荷试验,单桩载荷试验最大加载量为单桩设计荷载1.5倍。
施工质量尚需满足下列要求
1、桩位:定位偏差不应超出50 mm。
2、桩顶、桩底高程:均不应低于设计值,标底通常宜超深100~200 mm。
3、桩垂直度误差不应超出1%。
第三节 袋装砂井施工
一、施工工艺步骤
袋装砂井桩在现阶段比较常见施工机械有履带式及滚动式两种。通常施工较深,地层阻力较大袋装砂井桩均采取滚动振动式桩机;履带式施工机械施工速度快,比滚动式砂桩机施工速度约快1/4。依据以往施工经验,滚动式桩机天天可施工约4000米袋装砂井,而履带式桩机天天可施工约5500米袋装砂井。
考虑本工程设计图纸还未清楚标明袋装砂井施工深度,为确保施工顺利进行,在本工程中本企业将预备两台滚动式桩机和三台履带式桩机,以满足甲方工期要求。
本工程袋装砂井总工程量约为698726m。
其具体施工工艺步骤以下:
铺砂垫层
↓
桩机就位
↓
振动下沉套管
↓
套管达成设计标高
↓
放下砂袋
↓
(视砂袋下沉需要)冲水
↓
振动提升套管到地表
↓
桩机移位
↓
整理袋头
↓
自检
在桩机施工同时伴伴随是装砂袋,装砂袋应满足桩机施工进度要求,而且充填饱满。
二、质量要求
1、定位要正确,砂井垂直度要好,以确保排水距离和理论计算一致。
2、砂井顶部应铺设排水砂垫层,其厚度宜大于0.4m,宽度通常伸出砂井区外边线大于2倍砂井直径。
3、袋中砂要渗透水性好、洁净中粗砂,含泥量小于3%。
4、垫层砂料宜采取透水性很好中砂,其含泥量不得大于4%,砂垫层干重度宜大于1.5t/m3,其渗透系数不宜小于10-2cm/s。
5、袋中砂宜用风干中砂,不宜采取潮湿砂,以免袋内砂干燥后,体积减小,造成袋装砂井缩短和排水垫层不搭接等质量事故。
6、袋装砂井编织袋应含有良好透水性,含有足够抗拉强度,耐腐蚀,便于制作,对人员无害。
7、丙烯编织袋抗老化性能较差,在施工时应避免太阳光长时间直接照射。
8、砂袋入口处导管口应装设滚轮,避免砂袋被挂破漏砂。
9、施工中要常常检验桩尖和导管口密封情况,避免导管内进泥过多,影响加固深度。
10、确定袋装砂井施工长度时,应考虑袋内砂体积减小,袋装砂井在孔内弯曲、超深和伸入水平排水垫层内长度等原因,避免砂井全部深入孔内,造成和砂垫层不连接。
第四节 工程验收和完工文件提交
我项目部配置有各级专职或兼职质量检验人员,对施工中每道工序依据工程技术规范相关要求进行自检,符合要求后,填写工程检验汇报单,向监理工程师申请检验,经监理工程师签认合格后,才能进行下一道工序作业。为加紧进度,监理工程师应和甲方相关人员亲密配合,立即进行工序检验和工程签证。
我项目部将严格根据业主、设计院、监理、城建档案馆相关要求和要求编制完工档案资料和完工文件,报监理、业主、设计院进行交工验收。所需提交完工资料份数由业主提出,我项目部全方面配合其要求实施。
第五节 雨季施工工作安排
因为广东在亚热带南部,春初季节往往多雨,天气较为反复,所以,必需切实做好雨季施工工作准备和方法,才能将工期计划、施工进度计划真正落到实处。
雨季施工关键应做好以下工作:(1)水泥、油料等材料保管工作;(2)做好雨季施工便道通畅工作;(3)注意预防场地积水并立即疏干;(4)贮备足够工程材料和生活物资;(5)针对性地立即调整雨季施工计划,如增加设备、穿插施工班组、合适延长作业时间等;(6)做好雨季卫生方法,预防施工人员产生病患延误工期;(7)注意提前性天气气象预报和估计,立即做好雨季工作生产安排。
第七章 水电、劳动力、机械、材料计划
一、施工用水、用电计划
在本工程施工中,因为喷粉桩施工及袋装砂井施工施工用水不用考虑,关键考虑施工操作人员生活用水。因为生活区经过租用当地民房处理,故施工现场用水量很少,如甲方在施工现场提供一用水接驳点则愈加好,本企业现场施工人员生活用水只需一2寸管即可。
在本工程施工中,在场地一次性交出,各区段能同时进行施工情况下,本企业前期将共投入6台喷粉桩机和5台砂桩机,总功率达成6*50+5*20=400KW。对甲方能提供用电接驳点区段使用市电,对甲方无法提供用电接驳点区段则使用发电机发电。为使本工程顺利进行,本企业将配置两台200KW发电机,以备不时之需。
二、劳动力使用计划及确保方法
1.劳动力使用计划
依据招标文件要求和现有设计图纸及施工工艺方法要求,结合施工进度计划安排,编制出本标段劳动力使用计划。
2.劳动力确保方法
(1)我企业在本工程投标即对本工程拟设组织机构及管理模式进行了具体计划,结合国际上流行、优异管理模式及组织机构,本工程将组织精干、高效、富有发明力及充满活力专业化管理机构及作业工区。
(2)拟在本工程任职关键管理人员和施工人员均含有丰富类似软基处理工程施工经验。
(3)企业领导负责对参与本工程关键管理人员进行协调组织,确保参与人员立即到位。
(4)我企业承诺,一旦我企业中标,本工程组织机构及管理模式将和此次投标时承诺一致,在本工程任职关键管理人员和投标施工组织设计中人员安排保持一致,并在本工程施工期间不再作调整。
三、关键施工机械设备计划
本工程喷粉桩和袋装砂井工作量较大,本企业为确保尽可能快地完成施工任务,为甲方按期完成整个工程施工打下坚实基础,本企业将对全企业装备资源进行合理调配,确保本项目所需。
机械设备配置基础标准:依据工作量大小、工期计划、施工作业条件配置所需设备型号和数量,应对可能赶工要求等配置必需应急设备和备用设备。
投入工地施工设备需满足以下条件:
1.全部进场机械设备全部必需达成Ⅱ类机械设备要求,而且要情况良好,性能优良。
2.全部机械设备操作司机必需持证上岗,严格按机械操作规程操作。
3.全部机械设备均应有合格保养维护统计,证实其生产状态。
4.机械设备保养维修人员是否数量足够,并经合格培训。
综合考虑本段工程各项要求后,拟投入本标段施工关键机械设备计划用量(详见关键机械设备计划用量表)。
关键机械设备计划用量表
序号
机械、设备名称
规格、型号
单位
数量
新旧程度(%)
备注
1
搅拌桩机
PH-5
台
7
85~95
依据甲方对工期要求及施工现场场地实际情况进行关键机械设备进场事宜
2
发电机组
200KW
台
2~3
90
3
风压机
3m3/h
台
7
80
4
电焊机
VN-12
台
2
90
5
氧焊机
台
2
90
6
灰罐
个
6
80
7
控制柜
30KW
台
6
90
8
连续电缆器材
若干
90
9
全站仪
莱卡
台
1
95
10
经纬仪
北光J2
台
1
85
11
水准仪
Z6
台
1
85
12
工具车
金杯
台
1
95
13
袋装砂桩打设机
振动式
台套
5
85
14
装载车
40型
台
1
80
15
水泵20米扬程
380V
台
若干
85
四、 关键材料供给
1.水泥
广园东路延长线YA4标段Ф500mm喷粉桩工程量累计103885米,每米水泥用量为60kg,则累计水泥总用量为:103885×60=6233.10吨。
2.砂
本工程袋装砂井总工程量为698726m,直径为Ф70mm,则砂总方量为:3.14*0.07*0.07/4*698726=2689m3。
五、 设备、人员进场计划和达成现场措施
1.设备人员进场计划
我企业在接到中标通知后,即进行设备调配和人员组织。在接到甲方进场通知后,即按时组织足够、精良设备、人员进场。拟计划进场设备为喷粉桩机7台套,砂桩机6台套(如能开工区段较少,则依据施工工期及工程量对应降低进场机械台套数),发电机组(200KW)1~2台。技术管理人员10人,施工工人65~67人(含特殊上岗证工人),其它相关设备一批。
2.设备、人员抵达现场方法
设备、机械采取载重汽车、大平板车运输,吊机跟车一起发往工地现场。相关检测设备、测量设备包装稳妥后随车一起运输至工地。
人员抵达工地可乘坐广州~南沙交通车前往,部分从另外工地转场人员由企业派车安排。
材料运输由供料方负责运输至工地现场并在指定仓库卸放完好。
3. 材料运到现场方法
