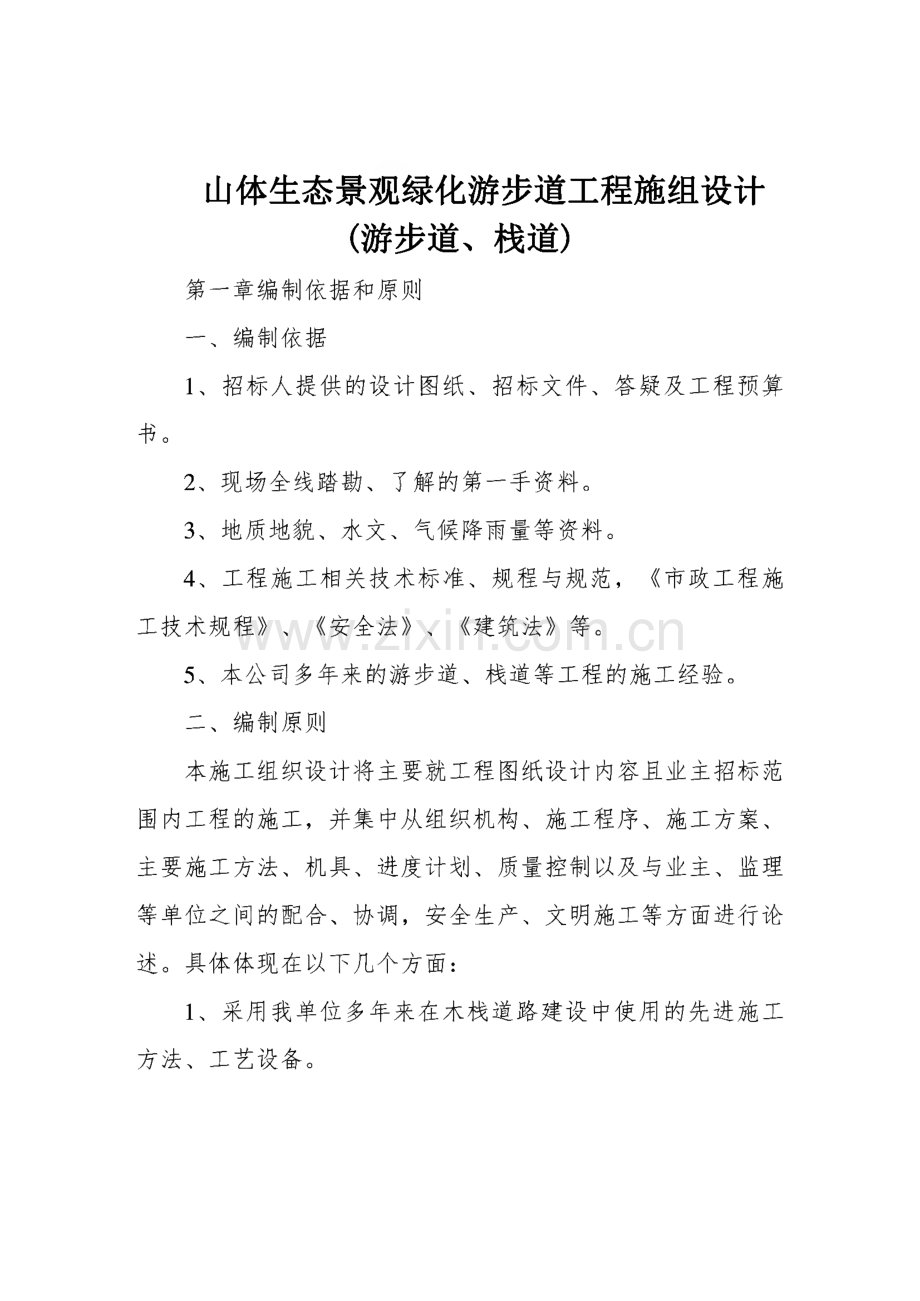

1、山体生态景观绿化游步道工程施组设计(游步道、栈道)第一章编制依据和原则一、编制依据1、招标人提供的设计图纸、招标文件、答疑及工程预算 书。2、现场全线踏勘、了解的第一手资料。3、地质地貌、水文、气候降雨量等资料。4、工程施工相关技术标准、规程与规范,市政工程施 工技术规程、安全法、建筑法等。5、本公司多年来的游步道、栈道等工程的施工经验。二、编制原则本施工组织设计将主要就工程图纸设计内容且业主招标范 围内工程的施工,并集中从组织机构、施工程序、施工方案、主要施工方法、机具、进度计划、质量控制以及与业主、监理 等单位之间的配合、协调,安全生产、文明施工等方面进行论 述。具体体现在以下几个方面:1
2、、采用我单位多年来在木栈道路建设中使用的先进施工 方法、工艺设备。2、调集我单位精锐的管理人员和最雄厚的技术力量,并 组成一个强有力的项目经理部。3、树立视优质工程为企业命脉的理念,一定要在本工程 施工中创一流施工水平。4、充分考虑各种不利施工进度和质量的因素,在工期安 排、人员设备配置、施工方法等方面综合考虑时留有余地。5、针对本工程的施工特点、难点着重考虑相应的施工方 案和措施。word文档可自由复制编辑第二章工程概况一、工程位置本工程为XX高速XX西出口山体生态景观绿化、XX路 沿途山体游步道工程第二标段,位于XX路沿途山体路段。二、承包范围我单位主要对招标项目区域内的游步道、栈道工程进
3、行施 工,施工总造价约900万元。主要包括如下项目:A游步道:2290米;B XX山北山游路:2927米;C栈道:433米。三、等级和技术标准工程质量目标:合格。执行相关技术标准如下:(1)施工技术规范、规程1、GB50026-93工程测量规范2、GB50202-2002建筑地基基础工程施工质量验收规范3、GBJ203-2002砌体工程施工质量验收规范4、GB50204-2002混凝土结构工程施工质量验收规范5、GB50205-2002钢结构工程施工质量验收规范6、GB50206-2002木结构工程施工质量验收规范word文档可自由复制编辑7、GB50194-93建设工程施工现场供用电安全规范
4、8、GB503 00-2001建筑工程施工质量验收统一标准9、国家、省、市其它相关规定(2)主要材料、构配件标准1、GB175-92硅酸盐水泥、普通硅酸盐水泥2、GB1499-1998钢筋混凝土用热轧带肋钢筋3、GB13 013-91钢筋混凝土用热轧光圆钢筋4、JGJ53-92普通混凝土用碎石或卵石质量标准及检验方5、JGJ63-89混凝土拌合用水标准四、施工条件及工程特点1、施工和生活用水施工现场临时用水采用加工场地水井和市政给水管网供给,能够满足施工和生活用水要求。2、通讯和供电现场办公室设固定电话一部,管理人员及施工现场班组长 各佩戴手机一部,以便于施工中各方面的联系。加工制作场地临时用
5、电采用供电局指定的供电网络电源引 入,基本能够满足施工要求,施工现场用电设置10KW发电 机1台、5KW发电机6台,以供栈道及其它安装施工用电。3、交通运输及施工便道本工程处于XX路沿线,交通运输道路较便利,施工时沿 线修建施工便道,具体布置详见施工现场平面布置。word文档可自由复制编辑本工程有以下特点:I工期紧本工程计划2013年3月8日开工(以监理签发的开工令 为准),2013年6月5日竣工,总工期90天,但我公司本着 使工程早日竣工并投入使用的精神,将以优秀的管理水平和一 流的施工技术保质保量的完成该项工程。n难度大、任务重xx高速将成为全国的交通干道,本工程是XX市政府和 xx路的重
6、点工程,是政府的形象工程,因此我公司肩负着各 级领导的重托。根据上述特点,为了使工程建设有条不紊的实施,确保质 量好、速度快,在组织施工过程中从本工程的性质、规模、施 工条件、业主对工期、质量的要求、劳动力调配、机械设备、材料供应、地质、气候条件、文明安全施工、控制成本等各方 面出发,统筹考虑,拟定一个科学合理的方案来指导施工,克 服各种不利条件,确保本工程施工全过程的各个方面都能处于 最佳受控状态,以饱满的精神,拼搏、求实的工作作风,创一 流的管理水平,一流的工程质量,一流的工程速度,以优质工 程为目标,顺利完成本工程的建设任务,不管任务有多重,我 们也应该发扬公司多年来的迎难而上的光荣传统
7、,打一个漂亮 仗。word文档可自由复制编辑第三章施工组织机构及总体部署一、施工组织机构根据甲方对XX路建设工程设施施工要求,以及工程规模、工期、质量等方面的要求,我单位将为本工程的施工组成一套 高效、精干、强有力的领导机构和装备先进、施工水平过硬的 队伍。二、项目部的组成与要求1、实行公司领导下的项目经理负责制,直接综合协调和 管理工作。2、选派具有丰富施工管理经验和综合协调能力的项目经 理担任本工程的管理工作。3、挑选思想、技术业务过硬的,并参加过类似工程施工、经验丰富的技术骨干组建项目部,扎扎实实、兢兢业业、认真 负责,出色的完成该工程任务。4、项目部建立高效合理的管理部门,科室齐全,按
8、岗设 置,严格岗位责任,各司其职,各负其责,项目部将每天召开 工程碰头会以加强内部各方面管理,主动配合和协助业主做好 各专业分包队伍的管理工作,保证工程顺利进行。三、各部门职责和职能A、项目经理项目经理部是施工队伍的核心,其职能是按照业主和合同 条款的要求,圆满地履行施工合同,即指挥施工机械和人员在 业主规定的工期,以合格质量完成合同范围内的所有工程项目,项目经理对外接受word文档可自由复制编辑监理工程师和业主的一切有关工程的指令,对内则是协调 和指挥各施工处、队顺利完成分项工程。项目经理原则上必须 常住工地,不允许擅离施工现场,项目经理是工程项目进度、安全、质量的第一责任人,负责项目质量目
9、标的制定,负责各 类资源的配备,负责合同的履约,质量目标的实现,负责对施 工组织设计实施的检查考核和项目管理人员的考核。B、项目技术负责人项目技术负责人负责施工组织设计的编制和本项目的技术 指导、各项施工技术的交底、对材料的选择认可等工作;负责 组织施工图的自审和图纸会审、工序设计、工程质量管理的工 作;负责项目质量改进的领导工作;负责新技术、新工艺、新 材料的使用试验、测试、报审的工作;负责召开月度工作会议 和每周一次的质量检查工作。C、材料部材料部负责工程材料计划申请、材料保管、机械设备供应、材料周转供应、维修等工作。按施工进度及时准确的组织材料 进入工地。D、工程部负责工程施工技术工作及
10、生产的衔接,计划安排及落实,组织协调各部门之间的人员物资设备等工作。负责施工组织、临时用水、临时用电系统管理、机械设备管理、工程测量等工 作;负责现场方案的编制及项目的技术实施,负责各项技术交 底的工作。E、质检部负责对工程质量进行监督、检查、验收、评定,做好质量 记录,整理归档;负责技术资料的收集整理;word文档可自由复制编辑F、试验部负责进货物资的检验、试验;负责进场材料检验和试验状 态的标记。G、安全部负责施工现场安全、文明施工管理,确保安全生产,负责 现场施工机具用电运行情况,生活用电,现场消防情况的督促 和纠察工作,有情况立即采取有力措施,杜绝一切安全事故,坚决把事故隐患消除在萌芽
11、状态。做好职工“三上岗、一讲评”活动,做好安全资料的收集整理和归档工作。H、综合办综合办公室负责项目部内日常生活、生产后勤事务,以及 对外协调、处理与当地政府、百姓的关系,创造一个良好的周 边环境,以利于工程施工。I、财务部财务部负责对施工队进行工程拔款控制,并进行工程成本 考核与分析,随时提供这方面的报告,供项目经理进行决策。J、各专业施工队本工程作业层分成三个施工队,分别为:游步道施工队包括土石方班组、舲班组、面砖班组,主要负责土方开挖与碾压、碎石垫层摊铺与碾压、舲垫层、砂 垫层、面砖铺设等游步道土建设施的施工。游路施工队包括土石方班组、舲班组、沥青班组,主 要负责土方开挖与碾压、碎石垫层
12、摊铺与碾压、舲垫层、沥青 舲垫层、沥青word文档可自由复制编辑路面铺设等游路土建设施的施工。栈道施工队包括机械班组、锚杆班组、钢结构班组、木工班组,主要负责锚杆、钢支撑及钢平台、木面板安装等栈 道土建设施的施工。四、施工协调管理1、内部施工队的协调在施工过程中,项目部对各施工队的设备、人员、资金以 及施工场地等进行合理安排和调度,以达到最佳的施工效率和 效益。2、与监理工程师的协调A、在施工全过程中,严格按照业主和监理工程师批准的 施工规范、施工组织设计进行对各作业队的质量管理,在作业 队自检、项目部专检的基础上,接受监理工程师的验收和检查,并按照监理要求,予以整改。B、贯彻业主和监理工程师
13、制定的质量控制、检查、管理 制度,并据此对各施工队予以控制,确保工程达到合格,坚决 杜绝现场施工队和包工队不服从监理工程师的不正常现象发生,使监理工程师的一切指令得到全面执行。D、按部位或分项工序检验质量的工程,严格执行“上道 工序不合格,下道工序不施工”的原则,确保工程质量。对可 能出现的工作意见不一的情况,遵循“先执行业主的指导,后 予以磋商统一”的原则,在现场质量管理中,维护好监理的权 威性。3、与设计单位间的工作协调A、积极参与设计深化工作,同监理工程师及设计取得联 系,主word文档可自由复制编辑持施工图审查,完善设计内容。B、对实际施工中发现的设计不妥之处,以及不适应实际 地形、地
14、质的细部设计,或由于地质、地形变化引起的设计变 更及时上报业主和监理,积极配合设计代表修正或更改设计。五、施工队伍的选择与组织1、在劳动力组织方面,我们首先组织本单位在游步道、栈道工程中参加施工的熟练职工或民工,淘汰部分不合格人员,组成一支精兵强将组成的队伍。在非技术性工种的安排上可以 考虑使用民工。2、加强施工队伍的技术培训,开工前对施工队伍进行针 对性的技术培训,尤其对技术工人,主要是再熟悉温习施工操 作规程和验收标准,对施工现场要认真踏勘、熟悉、了解,掌 握吃透设计意图,抓住要点难点。施工前,为提高施工机械化 程序,我们将抓好机械操作人员的培训。六、施工总体部署根据业主的工期要求和施工季
15、节及现场情况,合理科学的 安排施工,在指定工期内保质保量完成施工任务是我们编制施 工组织的关键。因此我们要抓住控制工期的关键工序关键线路 来确定施工部署。本着先地下后地上,先主体后附属的施工原 则,安排各分项工程的施工。另外总体上我们还要确保资金的充足、机械设备的完好、优质材料的储备及技术人员配备,做好充分的准备,一旦遇到 不可预见的情况发生而影响工程进度时,我们在确保质量的前 提下,积极采取各种措施确保工程质量进度。word文档可自由复制编辑第四章施工现场准备工程开工前将以下几点主要工作做好。一、施工现场踏勘与施工点的选择项目经理组织有关技术管理人员,对施工沿线范围内的现 场进行详细的勘察,
16、将本段的主要工程量,取土场、弃土场、运输路线等以及堆料场位置逐一摸清。根据设计图纸和现场勘 察情况,确定项目经理部驻地及各施工点、拌和场的具体位置。1、要注意充分利用当地资源和地理位置的有利条件,根 据各分项工程的规模及工期要求进行设点。2、小型构筑物施工,工期短,机械设备及人员流动性大,设点要充分考虑施工特点,临时设施规模简单易行,便于搬迁。二、搭建工地临时设施临时设施建设要因地制宜,精打细算,既能满足施工要求,又要尽量降低成本、减少浪费;我们将设置门卫,机械修理场、仓库、办公室等临时设施。考虑交通运输方便,及时做好便道,保证运输畅通。利用一侧的人行道或道路确保机械及材料能顺 利进场,控制施
17、工场内通道。三、施工现场备料要做好现场备料工作,组织运输和收料的堆放。要按平面 位置图进行堆放,一般开工前将前期工程的施工材料进场组织 到在70%以word文档可自由复制编辑o四、施工现场供电、供水组织根据现场施工用电、用水的统计,配足电缆线配电箱、软 管,根据总用电、用水容量,尽量利用自来水,施工用水用橡 皮管临时接至用水点,确保工程的正常施工。五、技术准备1、图纸会审工程开工前,项目工程师组织专业技术人员认真熟悉图纸 及相关资料,对图纸中疑点集中归纳,反复核对,配合建设单 位、设计单位和做好图纸会审工作。图纸审阅由总工主持组织若干技术人员相互独立地审阅设 计图纸,提出存在的问题,互相交流、
18、补充,可以比较完整全 面地反映问题,避免个人考虑问题不全面,最终达到审查图纸 的目的。2、编制施工方案根据批准的施工组织设计,本工程中标后,组织技术部门 制定各项施工方案;将原有施工方案细化、具体化。3、技术交底施工前针对分项工程技术要求施工,技术人员向所有的参 加施工的人员进行技术交底,提出具体做法,规范要求及验收 评定标准。4、编制施工预算认真做好施工图纸预算,为材料采购、安排任务、分项结 算及经word文档可自由复制编辑济分析数据。六、施工测量放样及水准点控制在开工前,应根据设计规定及施工要求,对路线走向、交 点位置进行复测核对。1、中线测量(1)在路线上进行中线测量,业主提供的原测量桩
19、遗失或 倾斜时,应补钉校正。(2)对主要方向桩,应在路面边线外订出边桩,绘制边桩 记录。(3)根据设计中心线每隔20m,加补中桩及两侧边桩。2、水平测量(1)核对水准点高程,如水准点距施工道路较远时,在道 路每100m处设置临时水准点,引测水准点时,必须闭合核对。(2)水平测量必须按桩号(包括新加的桩号)连同左右边 桩一齐观测,分别作好记录,绘制断面图。七、机械设备准备本施工所需的机械设备数量大,规格品种多。在施工准备 工作中,必须抓紧开工前机械设备的准备。首先确定机械设备 需用量,尽量组织本单位已有设备,个别机械与有关单位签订 机械设备租赁协议。开工前机械全部就位。word文档可自由复制编辑
20、第五章主要施工方法一、游步道(游路)施工游步道(游路)工程包括彩色沥青路面和透水砖路面两种。(一)施工测量1、施工前,应由业主、设计单位或监理单位进行交桩,(导线坐标点,中线点,转角点,水准高程点等桩点),并办 理交接桩手续,如原测桩点有遗失或倾斜,应作补钉校正。2、测量人员在施工前应熟悉图纸,明白设计意图和对施 工测量仪器进行校核。3、交桩后及早进行复核测量,验证所交桩点是否正确,如发现误差超过国家规范允许的误差范围,需书面知会业主、设计或监理单位。4、对主要桩点如导线坐标桩、转角桩、水准点桩等应加 设附桩加以保护,预防原桩在施工过程中被破坏后能得到及时 的恢复。5、施工放样时,需检查交点、
21、转点、曲线起讫点和 高程,中线与构筑物中心,相邻施工段的中线等是否闭合,检 查无误后,进行中线测量,一般中线桩距离应20米一桩,最 长间距不能大于50米。6、路基放样应钉出路基用地界桩,路堤坡脚桩,路堑坡 顶桩、边沟、护坡、弃土坑、构筑物等的具体位置桩,桩上标 示桩号与填挖高程数据等。7、管道工程测定管道中线,附属构筑物中、边线,钉出 桩点,并标示桩号、高程等。word文档可自由复制编辑8、垫层、基层、面层、基础、构筑物等测量应钉出中桩、边桩、高程桩并标示桩号。9、砌体、边沟等测量出基坑、边坡坡脚、坡顶、基础、墙顶等轴线位置、高程。(二)场地清理1、在施工前确定施工现场工作界线,并保护所有规定
22、保 留和监理工程师指定要保留的植物及构造物。2、路基用地范围内的树木、灌木丛等均在施工前砍伐或 移植,砍伐的树木堆放在路基用地之外,并妥善处理。3、用地范围内的垃圾,有机物残渣及原地面以下至少 100 mm300 mm内的草皮、农作物根系和表土予以清除并且堆 放在弃土场内。场地清理完成后,全面进行填前碾压,使其密 实度达到规定的要求。4、路基用地范围及取土场范围内的树根要全部挖除,并 将路基用地范围内的坑穴填平夯实。5、路基用地范围内的障碍物等应以予以拆除。正在使用 的旧路面及其它排水结构物,必须在对其正常交通和排水做出 妥善的安排之后,才能拆除。6、所有指定为可利用的材料,都应避免不必要的损
23、失,为了便于运输,应分段或分片,按监理工程师指定的地点存放;对于废弃材料。7、将所有因拆除施工造成的坑穴回填并压实。8、场地清理拆除及回填压实后,应组织重测地面标高。并将填挖断面和土石方调配图交监理工程师审核。word文档可自由复制编辑(三)路基挖方1、土方开挖在路基挖方开工前,将开挖断面图报监理工程师批准。土方开挖应按图纸要求自上而下的进行,不得乱挖或超 挖。无论工程量多大,土层多深,均严禁用爆破法施工或掏洞 取土。开挖中如发现土层性质有变化时,应修改施工方案及挖 方边坡,并及时报监理工程师批准。沿溪及沿山坡和其他按图纸规定不能横向弃置废方的开 挖路段,必须严格在指定的弃土场弃方。必须注意对
24、图纸未示出的地下管线、缆线、文物古迹和 其它结构物的保护,开挖中一旦发现上述结构物应立即报监理 工程师,并应停止作业保护现场听候处理。居民区附近的开挖,采取有效措施,以保护居民区房屋 及保证居民和施工人员的安全,并为附近居民的生活及交通提 供临时便道便桥。土方地段的路床顶面标高,必须考虑因压实而产生的下 沉量,路床顶面以下3 00mm的压实度,或路床顶面以下换土超 过300 mm时,其压实度均不应小于95%,应按公路土工试 验规程(JTJ051-93)重型击实法进行试验,如不符合要求,则进一步压实或采取其他技术措施进行处理,使之达到规定的 要求。当因气候条件使挖出的材料无法满足规范要求用于填筑
25、 路基和压实时,则停止开挖,直至气候条件转好。2、非适用材料处理在填方区挖除低于原地表面的非适用材料时,其挖除深 度word文档可自由复制编辑及范围应由监理工程师确定。在挖除前应测量断面报监理 工程师批准。路基挖至规定断面后,如仍留有非适用材料,则按监理 工程师要求的宽度和深度继续开挖,并用适用的材料回填和压 实到图纸规定或其毗连路段相同规定的密实度,在回填前,测 量必要的断面并报监理工程师批准。在暴露的挖方是适用材料和非适用材料相混杂的挖方部 分,应分别开挖、移运。适用材料供填方使用,且不能被非适 用材料污染,已污染的材料按弃方处理。3、弃方的处理在有弃方的路段开工前,确定开挖、调运施工方案
26、,方 案包括挖方及弃方的数量、调运方案、弃方位置及其堆放形式,坡脚加固处理、排水系统的布置以及有关的计划安排,并报监 理工程师审批。当弃土场的位置,堆放形式或施工方案有更改时,必须 在更改前报更改方案给监理工程师审批。弃土堆应堆置整齐、稳定、排水畅通,避免对土周围的 建筑、排水及其他任何设施产生干扰破坏,避免对环境造成污 染。4、质量检查及要求路基的路床标高、宽度、线行及边坡坡度均应符合图纸 要求,临时排水设施与现有排水沟渠连通,挖出的废方按指定 的地点整齐堆放。路级表面平整、密实、曲线圆滑,边线顺直。路基检查项目及检验标准见表4.3-1 oword文档可自由复制编辑士路基检查项目表4.3-1
27、项检查项目规定值或允许检查方法和频率次偏差1压零填及路堑0-0.395实上路床(M)度路上路床0-0.3按JTJ71-98附录B和95堤下路床0.3-0.8JTJ059-95检查%上路堤0.8-1.5密度法:3点/1000 m295下路堤1.5N90、-2弯沉值(0.01 mm)3纵断面高程(mm)4中线偏差(mm)5宽度(砌6平整度(mm)7横坡()8边坡(四)路基填方1、填筑材料凡具有规定强度且能被压实到规定密实度和能形成稳定 填方的材料均为适用材料,通常情况下,下列材料为非适用材 料。a.沼泽土、淤泥、泥炭、冻土、生活垃圾、建筑垃圾。b.含有树根和易腐朽物质的土。c.有机质含量大于5%的
28、土。d.液限于大于50%,塑性指数大于26的土。盐渍土、膨胀土及含水量超过规定的土,不得直接用于 作为路堤填料,在采取图纸要求的技术措施并经监理工程师批 准后,不大于设计要求2020不小于设计值1.5M)零填及路堑路床(0-0.3 M)2、试验填方材料的试验:在路堤填筑前,填方材料应每 500M3或在土质变化时取样,按公路土工试验规程(JTJ501-93)规定的方法进行颗粒分析、含水量与密度、液 限和塑限、有机质含量、承载比(CBR)试验和击实试验。填方试验路段a.在开工前,由路堤填料铺筑长度50-100M(全幅、路基)的试验段,并将试验结构报监理工程师。b.现场试验必须进行到能有效地使该种填
29、料达到规定的压 实度为止。试验时应记录:压实设备的类型、最佳组合方式;碾压遍数和碾压速度、工序;每层材料的松铺厚度、材料的含 水量等。试验结果报监理工程师批准后可作为施工控制的依据。word文档可自由复制编辑填料最大粒径(mm)1001001501501008.05.04.03.08.0c.用于填方(包括回填)的每种类型材料,都应进行现场 压实试验,试验段的所用的填料、机具应与施工的相同。3、施工要求填方路堤施工前,应按有关规定对原地面进行清理及压 实,所有填方作业均应严格按图纸要求施工。路堤基底应在填筑前压实,并将压后新测绘的填方工程 断面图提交监理工程师核准后填筑。填方作业应避免对邻近构造
30、物和其他设施产生损坏及干 扰。整个施工期间,应保持排水畅通。零填挖路床路面以下300 mm范围内的压实度,不应小 于95%o如不符合要求应翻松再压实,使压实度达到规定的 要求。(6)特殊路基土层上的零填挖路床面,应按图纸的要求,进 行换填、改善或翻拌晾晒。换填、改善厚度按图纸根据现场情 况确定,并分层压实到满足规范要求。填方路基必须按路面平行线分层控制填土的标高;填方 作业应分层平行摊铺;保证路基压实度。每层填料铺设的宽度,每侧应超出路堤设计宽度3 00mm,以保证修整路基边坡后的路 堤边缘有足够的压实度。不同土质的填料应分层填筑,每层填 土最大松铺厚度应根据现场试验确定,一般最大松铺厚度不大
31、 于30厘米,也不小于10厘米。且应减少层数,每种填料总厚 度不得少于500mm,每层堆料应整平并做成路拱。土方路堤填 筑至路床顶面最后一层的压实层厚度不应小于lOOmm。路堤填土高于新于800mm(不包括路面厚度时),对于 原地word文档可自由复制编辑表清理与挖除后的土质基底,应将表面翻松300曲,然后 整平压实。路堤填土高度大于800mm时,应将路堤基底整平处理并 在填筑前进行碾压,其压实度不应小于85%。地面自然横坡或纵坡陡于1:5时,应将原地面挖成台 阶,台阶宽度应满足摊铺和压实设备操作的需要,且不得小于 IMo加宽旧路堤时,应沿旧路堤边坡挖成向内倾斜的台阶,所用填料宜与旧路堤相同或
32、选用透水性较好的材料。连接结构物的路堤工程,其施工方法不应为害结构物的 安全和稳定。(13)如在路堤范围内修筑便道或引道时,该便道或引道不得 做好路堤填筑的部分,应重新填筑成符合规定的新路堤。填土路堤分几个作业段施工时,两个相邻段交接处不在 同一时间填筑,则先填段应按1:1坡度分层留台阶;如两段 同时施工,则应分层相互交叠衔接,搭接长度不得少于2M。(16)遇透水性较小的土填筑路堤时,应将含水量控制在最佳含水量2%的范围内,当铺筑路堤下层时,其顶部应做成4%的双向横坡,如填筑上层时,不应覆盖在由透水性较好的土的 填筑的路堤边坡上。在土石混合填料中不得采用倾填法施工,应进行分层填 筑,松铺厚度宜
33、为3 00mm400mm。word文档可自由复制编辑用土石混合料填筑路堤压实度由现场试验确定,并报监 理工程师批准。土的压实度应控制在接近最佳含水量进行,施工过程中 对土的含水量必须严加控制,及时测定,随时调整。4、结构物处的回填结构物的回填应按设计图纸的要求进行。回填时坛工强 度的具体要求及回填时间,应按公路桥涵施工技术规范 CJTJ041-89)有关规定执行。结构物的填土应分层填筑,每层松铺厚度不宜超过200 mm,结构物处的压实度要求从填方基底或涵洞顶部至路床顶面 均为95%o台背填土顺路线方向长度:顶部为距翼墙尾端不小于台 高加2M,底路距基础内缘不小于2M;拱桥台背填土长度不 应小于
34、台高的3-4倍;涵洞填土长度每侧不应小于2倍孔径长 度。在回填压实施工中,应对称回填压实并保持结构物完好 无损。压路机达不到的地方应用小型机械夯实。5、质量检验基本要求a.路基施工应做好临时排水,并与永久性排水系统相结合,避免积水及冲刷边坡。b.路基分层填筑,压实度符合要求,层面平整、顶面路拱 符合要求。c.路基填料强度(CBR)符合规范和图纸要求。外观鉴定word文档可自由复制编辑a.路基表面平整、密实、无局部坑洼、曲线圆滑、边线顺 直。b.边坡坡面平顺稳定。c.取土坑、护坡道整齐稳定。(五)路基修整1、路基修整在路基工程陆续完毕,所有排水构造物已完 成,并回填之后进行。2、按设计图纸要求检
35、查路基的中线位置、宽度、纵坡、横坡、边坡及相应的标高等。根据检验结果,编制整修计划。3、土质路基采用机械为主、人工为辅的作业方式,用人 工配合机械刮土或补土的方法,整修成型。深路堑边坡整修应 按设计要求的坡度,自上而下进行刷坡,不得在边坡上以土贴 补。4、在整修需加固的坡面时,应预留位置加固。当填土不 足或边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分 层填捕,仔细夯实。如填补的厚度很小(100-200 mm)而又是 非边坡加固地段时,可用种草整修的方法以种植土填补。5、土质路基表面做到设计标高后应采用推土机刮平,铲 下的士不足以填补凹陷时,应采用与路基表面相同的土填平夯 实。6、修整的路
36、基表面层厚150mm以内,松散的或半埋的尺 寸大于100mm的石块,应从路基表面层移走,并按规定填平压 实。7、边沟的修整应栓线进行。8、填土路基两侧超填的士应予以切除,如遇边坡块土时,必须挖成台阶,分层填平夯实。9、在路面铺筑完成后或铺筑时,应立即填筑。路肩并加 固。10、路基整修完毕后,堆于路基范围内的废弃土料应予清 除。word文档可自由复制编辑11、修整后的路基检测后应马上上基层。(六)碎石垫层1、施工方法在铺筑垫层前,应将路基面上浮土、杂物全部清除,并 洒水湿润。经过整平和整型,按试验路段所确认的压实工艺,在全 宽范围内均匀地压实至重型型击实最大密度的95%以上。碾压前应检查含水量情
37、况,超出要求时应适当洒水或凉晒。在碾压过程中,必须保持最佳含水量,也应避免干湿不均现象。碾压应先用68吨轻碾,由两侧向路中稳压两遍,彻底检 验找平后,再用12吨以上的振动压路机碾压68遍,直至无 明显轮迹,达到密实为止。一个路段碾压完成以后,应按批准的方法做密实度试验。被检验的材料没有达到所需的密实度、稳定性,则应重新碾压、整型及整修。凡压路机不能作业的地方,应采用机夯进行压实,直到 获得规定的压实度为止。严禁压路机在已完成的或正在碾压的路段上调头和急刹 车。两段作业衔接处,第一段留下5-8M不进行碾压,第二 段施工时,将前段留下来压部分与第二段一起碾压。在已完成的垫层上每一作业段或不大于20
38、00 itf随机取 样6次,按公路路基路面现场测试规程(JTRJ059-95)规 定进行压实度试验,并按规定检验其他项目。所有试验结果,均报监理工word文档可自由复制编辑程师审批。2、质量检验材料应符合图纸和本规范要求。碾压应达到要求的压实度。(七)水泥混凝土基(垫)层1、材料质量要求水泥a.水泥标准及规范:硅酸盐水泥、普通硅酸盐水泥 GB/T175-92;b.所有水泥应取自监理工程师同意的产源,在一个工程项 目中所用的任一类水泥应取自同一生产厂商。C.向监理工程师提供每批水泥的清单,说明厂商名称、水 泥种类及数量,以及厂商的试验证明,证实该批水泥已经试验 分析,在各方面符合标准规范要求。d
39、.每批水泥均按公路工程水泥混凝土试验规程(JTJ053-94)规定取样检验,对进场的同厂家、同品质、同 编号、同生产日期的水泥,以200t为一批(不足200的按一 批对待)验收,每批至少取样一次,做胶砂强度(3d、7d、28d)、安定性、凝结时间、细度等项目试验。如对水泥品质 有怀疑时,应委托有关单位做组成材料分析试验。在正常保管情况下,每三个月检查一次,对质量有怀疑时,应随时检查。检验结果报送监理工程师批准,不合格水泥不得 使用。已不能使用的水泥马上从工地运走,不得留存工地。word文档可自由复制编辑粗集料a.用于舲中的碎石或卵石应质地坚硬,耐久、洁净,有良 好的级配。颗粒应接近立方体,最大
40、粒径不应超过40 mm,其 技术要求应符合水泥混凝土路面施工及验收规范(GBJ97-87)表 4.1.3-1 及表 4.1.3-2 的要求。b.对进场的同料源、同级配的碎石每500M3为一批验收,每批至少取样一次,做筛分分析试验、视比重试验、容重试验、含泥量试验和针、片状含量试验、压碎指标值试验。细集料a.采用天然中砂,其质地要求坚硬、耐损、洁净,并具有 良好的级配,技术要求应符合水泥混凝土路面施工及验收规 范(GBJ97-87)表4.1.2的要求。b.对进场的同料源、同开采单位,每200M3为一批验收,每批至少取样一次,做筛分分析试验、视比重试验、容重试验、含泥量试验。水混凝土搅拌和养护水应
41、清洁。如使用非饮用水时,应进行 检验,并应符合有关规定。2、材料运输和存贮集料a.混凝土用的集料,在运输或工地存贮时,应使其不受污 染。b.集料应按不同尺寸运抵工地,并贮存在相互分开的不同 料堆中。c.粗集料堆应按厚度不超过1 M的水平层堆放,以免集料 发word文档可自由复制编辑生离析。如果集料有离析时,必须重新拌和,以符合规定 的级配要求。水泥a.水泥在运输过程中必须用防水篷布或其他有效的防水覆 盖物加以覆盖。散装水泥运输车辆的储料斗和筒仓,不应残留 不同类型的、低级别的水泥或其他任何材料。b.水泥应贮存足够的数量,以满足混凝土的浇筑需要。任 何时候不能因水泥供应中断而暂停浇筑。c.在适当
42、地点建立完全干燥、通风良好、防风雨、防潮湿 的足够容量的库房放置水泥,地板应高出地面至少0.3 M,以 防止受潮。袋装水泥应紧密堆放,以减少空气流通,并不得靠 外墙堆放;散装水泥应贮存在密风的、不受气候影响的料斗中。d.不同种类的水泥应贮存于不同库房;不同批交货的水泥,其贮存方式应便于按交货的先后次序予以使用。已水泥在交货后应尽快使用,使用时应为没有结块的松散 流动体。f.对于小型结构物使用的水泥可以露天存放,但应有高的 平台和严密的防雨设施。3、混凝土拌和称量a.称量和配水机械装置,应维持在良好状态。其精确度应 准确到0.4%,并应至少每周核一次。如监理工程师认为必要,应以精确的质量和体积对
43、比进行精度校核。b.所有混凝土材料,除水可按体积称量外,其余均应按照 质word文档可自由复制编辑量称量。预制场或搅拌站集中拌制的混凝土,细、粗集料 称量的允许偏差为2%;水、水泥、外加剂的允许偏差为%。如在现场拌制混凝土,上述允许偏差可各增(+)或减(一)l%oc.水泥:使用散装水泥时,每工作班至少检查四次。使用 袋装水泥时,进库前应酌情抽样检查包重。d.水:每工作班至少检查二次。已集料:每工作班至少检查二次。f.外加剂:每工作班至少检查四次。拌和a.混凝土只能按工程当时需用的数量拌和。已初凝的混凝 士不得使用。b.混凝土在工程现场拌和,所有搅拌设备都应始终保持良 好的状况,任何不符合规格及
44、不符上述规定的完好设备,或有 缺陷的搅拌设计均不得用于混凝土的拌和,均须撤出工地。C.混凝土拌和工作,应将各种组合材料搅拌成分布均匀、颜色一致的混合物。最短连续搅拌时间,从所有材料进搅拌筒 到混凝土从搅拌筒排出,应符合要求。d.搅拌筒的转动速度,应按搅拌设备上标出的速度操作。e.每盘混凝土拌和料的体积不得超过搅拌筒标出的额定容 量的10%o额定容量每盘少于一袋水泥的搅拌设备不得使用。f.在水泥和集料进筒前,应先加一部分拌和用水,并在搅 拌的最初15s内将水全部均匀注入筒中。筒的入口应无材料积 结。word文档可自由复制编辑h.在下盘材料装入前,搅拌筒内的拌和料应全部倒光。搅 拌设备停用超过3
45、0min时,应将搅拌筒彻底清洗才能拌和新 混凝土。如改变水泥类型时,应彻底清洗搅拌设备。i.工地现场均应准备应急的完好搅拌设备,以应付随时出 现的问题。j.除非监理工程师批准,混凝土不得使用人工拌和。当采 用人工拌和时水泥的用量应较同样登记机拌混凝土规定用量多 10%,每批手拌混凝土的体积不得超过0.5M3。最短拌和时间(min)坍落度(mm)搅拌机型搅拌机容量(L)0-3 0400自落式38001200400强制式701.01.51.5l.Oword文档可自由复制编辑时间及施工气温确定,并应符合下表规定。混凝土拌和物运输时间限制气温()20-3 010-195-9无搅拌运输(min)3045
46、60有搅拌运输(min)607590注:表列时间系指从加水搅拌至入模时间。5、混凝土浇筑a.浇筑混凝土前,模板和预埋管道应按图纸要求进行检查,并清理干净模板内杂物,使之不得有滞水、冰雪、锯末、施工 碎屑和其他附着物质。未经监理工程师检查批准,不得在结构 任何部分浇筑混凝土。在浇筑时对混凝土表面操作应仔细周到。使砂浆紧贴模板,以使混凝土表面光滑、无水囊、气囊或蜂窝。b.混凝土分层浇筑厚度不应超过下面表-1的规定。混凝土 的浇筑应连续进行,如因故必须间断,间断时间应经试验确定,并经监理工程师认可,且不得超过下面表-2的规定,若超过 允许间隔时间,按施工缝处理。混凝土分层浇筑厚度表-1项次123振捣
47、方法用插入式振动器用附着式振动器配筋稀疏时用表面振动器配筋较密时150浇筑层厚度(mm)300200250word文档可自由复制编辑浇筑混凝土的允许间断时间(min)表-2使用水泥混凝土入项模温度硅酸盐水泥,普通硅酸盐矿渣硅酸盐水泥,粉煤灰 次()水泥硅酸盐水泥12320-3 010-195-990120150120150180c.混凝土在浇筑前,混凝土的温度应维持在10C-3 2C之 间。d.浇筑混凝土期间,应设专人检查支架、模板和预埋管件 等稳固情况,当发现有松动。变形、移位时,应及时处理。e.混凝土初凝后,模板不得振动,伸出的钢筋不得受外力。f.在晚间浇筑混凝土,应具有适当的照明设施。g
48、.工程的每一部分混凝土的浇筑日期、时间及浇筑条件都 应保有完整的记录,供监理工程师随时检查使用。6、混凝土捣实a.振捣应在浇筑点和新浇筑混凝土面上进行,振捣器插入 混凝土或拔出时速度要慢,以免产生空洞。b.振揭器要垂直地插入混凝土内,并要插至前一层混凝土,以保证新浇混凝土与先浇混凝土结合良好,插进深度一般为 50-100 mmoc.插入式振捣器移动间距不得超过有效振动半径的1.5倍。表面振捣器移位间距,应使振动器平板能覆盖已振实部分100 mm左右。d.当使用插入式振捣器时,应尽可能地避免与钢筋和预埋 构件相接触。word文档可自由复制编辑e.模板角落以及振捣器不能达到的地方,辅以插针振捣,以
49、保证混凝土密实及其表面平滑。f.不能在模板内利用振捣器使混凝土长距离流动或运送混 凝土,以致引起离析。g.混凝土振捣密实的标志是混凝土停止下沉、不冒气泡、泛浆、表面平坦。h.混凝土揭实后L5-24h之内,不得受到振动。7、施工缝a.施工缝应按图纸设置。b.当监理工程师认为需要时,水平施工缝中,沿所有外露 面,在模板内设40mm宽的板条,使施工缝保持直线。c.在浇筑新混凝土前,施工缝的表面应用钢丝刷刷洗或凿 毛。在用水刷洗时混凝土强度须达到0.5Mpa,在人工凿毛时 须达到2.5Mpa,用风动机凿毛时须达到lOMpa,同时应加水 使混凝土保持潮湿状态直到浇筑新混凝土。d.在浇筑新混凝土时,老混凝
50、土强度必须达到1.2Mpa,如为钢筋混凝土,须达到2.5Mpao同时在老混凝土面上水平 缝抹一层厚10-20 mm的1:2水泥砂浆,竖直缝抹一薄层纯水 泥浆。已下部结构混凝土的浇筑应使所有水平施工缝保持水平,并在可能时,缝位于完成结构的不暴露部位。当必须设垂直施 工缝,或施工缝位于重要部位或具有抗震要求时,应有钢筋通 过施工缝使结构成为整体。当施工缝为斜面时,应先凿成台阶 状。当有抗渗要求时,施工缝宜作成凹形或设置止水带。f.施工缝混凝土的浇筑应连续进行,暴露在可见面的施工缝word文档可自由复制编辑边线,应特别注意加以修饰,做到线条及高度整齐。8、混凝土养生a.混凝土浇筑完成后,待表面收浆后
