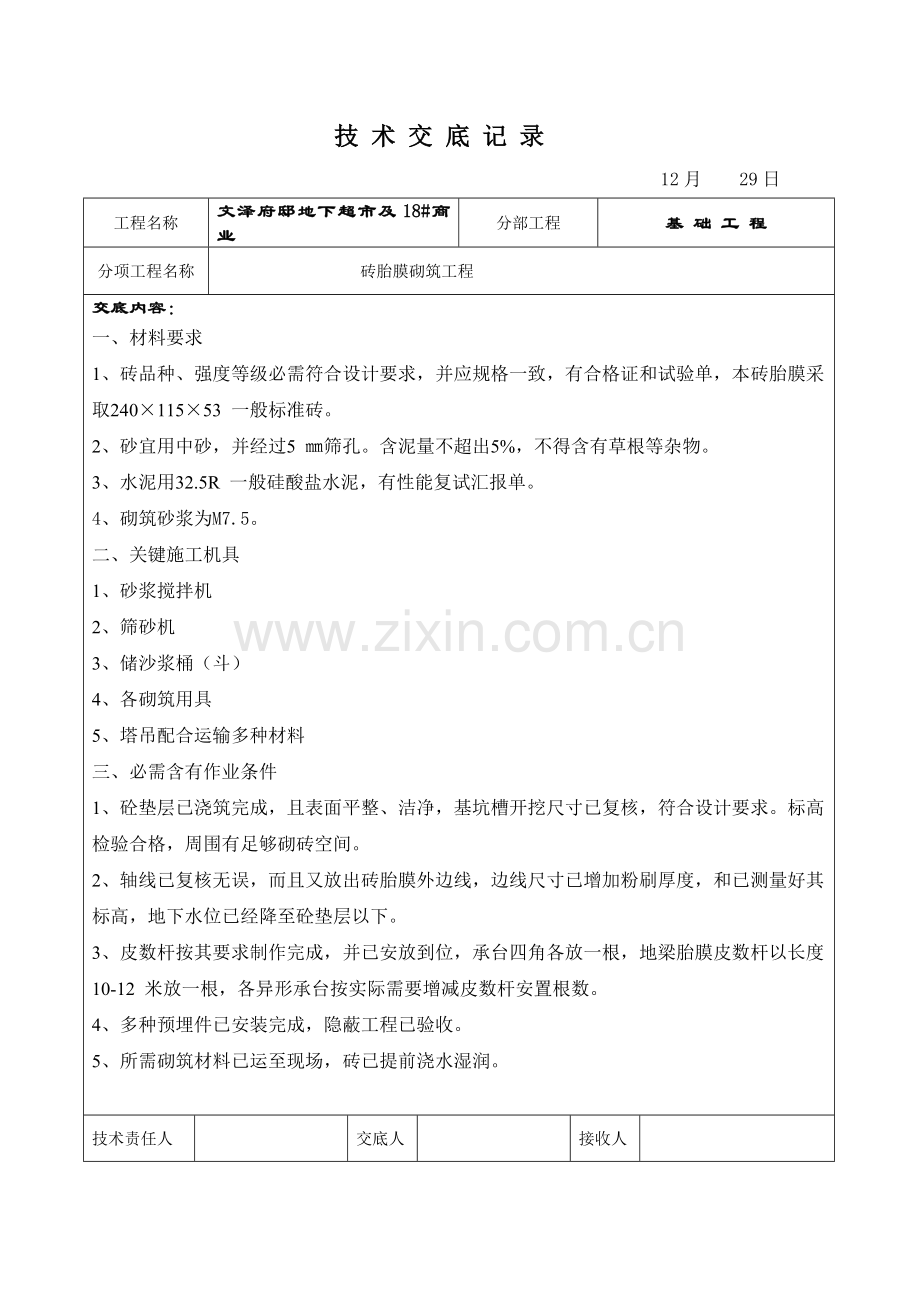

1、技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:一、材料要求1、砖品种、强度等级必需符合设计要求,并应规格一致,有合格证和试验单,本砖胎膜采取24011553 一般标准砖。2、砂宜用中砂,并经过5 筛孔。含泥量不超出5%,不得含有草根等杂物。3、水泥用32.5R 一般硅酸盐水泥,有性能复试汇报单。4、砌筑砂浆为M7.5。二、关键施工机具1、砂浆搅拌机2、筛砂机3、储沙浆桶(斗)4、各砌筑用具5、塔吊配合运输多种材料三、必需含有作业条件1、砼垫层已浇筑完成,且表面平整、洁净,基坑槽开挖尺寸已复核,符合设计要求。标

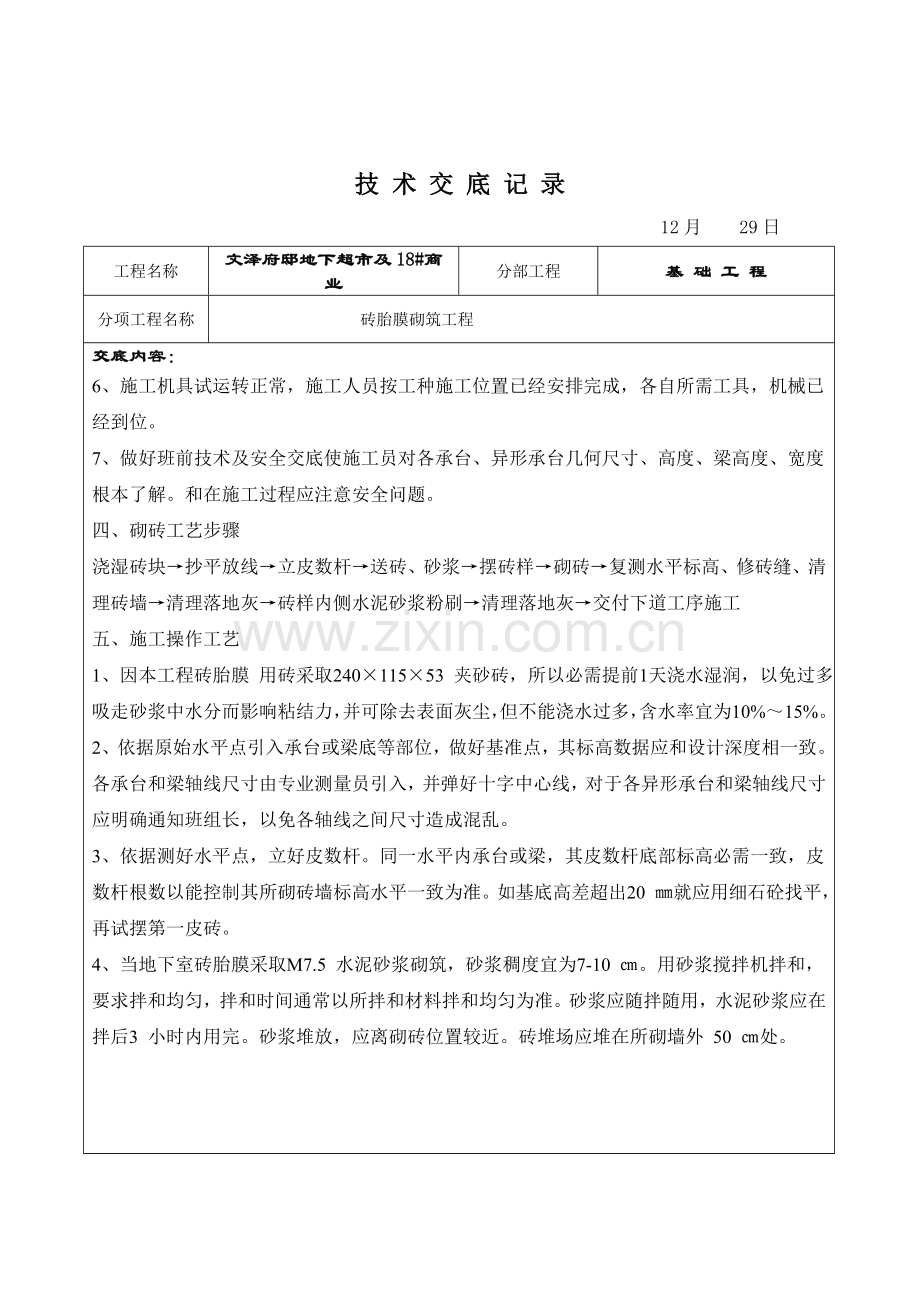

2、高检验合格,周围有足够砌砖空间。2、轴线已复核无误,而且又放出砖胎膜外边线,边线尺寸已增加粉刷厚度,和已测量好其标高,地下水位已经降至砼垫层以下。3、皮数杆按其要求制作完成,并已安放到位,承台四角各放一根,地梁胎膜皮数杆以长度10-12 米放一根,各异形承台按实际需要增减皮数杆安置根数。4、多种预埋件已安装完成,隐蔽工程已验收。5、所需砌筑材料已运至现场,砖已提前浇水湿润。技术责任人交底人接收人技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:6、施工机具试运转正常,施工人员按工种施工位置已经安排完成,各自所需工
3、具,机械已经到位。7、做好班前技术及安全交底使施工员对各承台、异形承台几何尺寸、高度、梁高度、宽度根本了解。和在施工过程应注意安全问题。四、砌砖工艺步骤浇湿砖块抄平放线立皮数杆送砖、砂浆摆砖样砌砖复测水平标高、修砖缝、清理砖墙清理落地灰砖样内侧水泥砂浆粉刷清理落地灰交付下道工序施工五、施工操作工艺1、因本工程砖胎膜 用砖采取24011553 夹砂砖,所以必需提前1天浇水湿润,以免过多吸走砂浆中水分而影响粘结力,并可除去表面灰尘,但不能浇水过多,含水率宜为10%15%。2、依据原始水平点引入承台或梁底等部位,做好基准点,其标高数据应和设计深度相一致。各承台和梁轴线尺寸由专业测量员引入,并弹好十字
4、中心线,对于各异形承台和梁轴线尺寸应明确通知班组长,以免各轴线之间尺寸造成混乱。3、依据测好水平点,立好皮数杆。同一水平内承台或梁,其皮数杆底部标高必需一致,皮数杆根数以能控制其所砌砖墙标高水平一致为准。如基底高差超出20 就应用细石砼找平,再试摆第一皮砖。4、当地下室砖胎膜采取M7.5 水泥砂浆砌筑,砂浆稠度宜为7-10 。用砂浆搅拌机拌和,要求拌和均匀,拌和时间通常以所拌和材料拌和均匀为准。砂浆应随拌随用,水泥砂浆应在拌后3 小时内用完。砂浆堆放,应离砌砖位置较近。砖堆场应堆在所砌墙外 50 处。技术责任人交底人接收人技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商
5、业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:5、试摆第一皮砖要尽可能使用整砖,把半砖等不是整砖砖摆放到转角或边上。砖和砖之间立缝宽度不能超出10 ,水平缝不能超出10 ,不应小于8 。断砖使用应分散合理组砌,不得在完工后有断砖剩下。6、根据皮数杆上所刻砖层数砌筑,砌筑时尤其在转角处不能留直槎,也不能留凸槎,只能采取留斜槎方法砌筑,最好是一起砌筑。如直线长度超出3m 应在墙外增设370 砖柱,以增加稳定性。对过高过长墙体待完工后应立即进行加固处理,预防失稳坍毁。7、因一些承台和承台和承台和梁之间相距距离极少,如其相距距离小于50 就连成一体施工,超出50 就应分开施工。8、电梯井
6、砖胎膜砌筑时,采取370砖模,砌筑至-7m标高时依据现场实际或放坡或砌筑至板底。9、后浇带和承台相交处,相临面承台砖胎膜砌筑至后浇带底,后浇带附加层浇筑时采取密目钢丝网隔断。10、砌筑时必需采取“三、一”砌筑法,铺砖按一顺一丁或梅花砌法组砌,做到里外咬槎,上下层错缝,竖缝最少错开1/4 砖长,底砖和顶砖一层砖必需用丁砖摆砌,墙面质量及外观按清水墙要求砌筑。11、承台和梁砖胎膜相连时应同时砌筑,或做成踏步式,以后连接时砂浆要饱满,接头部位残留砂浆应清理洁净,并浇水湿润,留置梁孔口时,其位置、标高应于设计图纸中一致。基础中有预留孔或预埋件应按图纸中标注尺寸、位置和标高留设。尤其应注意后浇带部位及电
7、梯间砖胎膜施工,在熟悉岂具体尺寸及做法后方可施工。12、当所砌部位砖墙靠近顶部时,要立即进行标高复核及轴线复核,尤其应注意JL3 砌筑,分段和分段之间砌筑应保持其轴线成一直线,不得在事后进行修凿。技术责任人交底人接收人技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:13、每砌完一个承台和梁砖胎膜后,要立即清理完 里面杂物和积水,对其所完工墙面进行质量自检,清洁墙面、修理横竖灰缝使其灰缝横平、竖直、清楚、美观。14、砖胎膜内侧粉刷为1:2 水泥砂浆底及面层表面进行压光,粉刷总厚度不超出10 。粉刷前应提前浇湿砖墙
8、。水泥砂浆表面应光滑,无砂眼、起砂、起泡等质量缺隙,每完成一个承台及梁粉刷,落地清应立即跟上,做到工后场清,为后道工序施工提供方便。15、砖胎膜内侧粉刷时,应在砖胎膜内侧上口预先做好底板砼垫层厚度包角,要求角边水平、顺直,要有利于砼垫层施工搭接,且无显著接槎痕迹。16、待砖胎膜粉刷完成且经过自检合格以后,立即上报监理进行验收,立即做好验收签证手续。六、质量标准1、主控项目(1)砖和砂浆强度等级必需符合设计要求。(2)砖砌体转角处和交接处应同时砌筑,对不能同时砌筑而又必需留置临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度2/3。(3)砌体砂浆必需饱满密实,砖砌体水平灰缝砂浆饱满度大于80%,
9、转角处严禁留直槎。2、基础项目(1)砖砌体上下错缝处无通缝。(2)接槎处灰缝饱满,砂浆密实,砖缝平直,每接槎部位水平灰缝厚度大于5 ,不许可有透亮点。3、许可偏差项目建筑工程施工质量验收规范模板工程表4.2.7技术责任人交底人接收人技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:表4.2.7:项目许可偏差检验方法轴线位置5用钢尺检验底模上表面标高5用水准仪或钢线和钢尺检验截面尺寸基础10用钢尺检验梁、柱、墙4,5用钢尺检验垂直度6用经纬仪或掉线和钢尺检验相邻两边高低差2用钢尺检验表面平整度5用2m靠尺和塞尺检验
10、七、成品保护1、砖胎膜砌筑完成以后,应注意和回填土相连部位情况应避免在该部位进行猛烈工作,以免造成砖墙失稳。2、对外露及埋设各预埋件要注意保护,不得随意碰撞、拆改或损坏,不得随意弯折承台内预留钢筋,保持其原样。3、如基础在地下水位以下。砌筑完工后,仍应继续降水,预防基础被浸泡。4、钢筋绑扎,应在砖胎膜内侧水泥砂浆粉刷达成一定强度以后才可施工。5、注意保护砖胎膜上口砼垫层包角,不得随意破坏。保持墙面及底板面清洁。砌筑施工时,不许可在已完工垫层上面倒砂浆及砖块,必需用贮料斗或其它隔离材料加垫,以免污染垫层表面。八、施工注意事项1、砌体开始前一周,应将现场砂、水泥样送达试验室进行配合比试配,待设计配
11、合比出来以后,应结合现场材料实际情况进行施工配合比换算,再依据搅拌机械容量来确定每一次各材料搅拌用量。技术责任人交底人接收人技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:2、开始搅拌时,各材料计量应正确,误差应控制在许可范围内,搅拌时间控制以各材料充足搅拌均匀为准,砂浆稠度测试应由专用稠度仪来测试,且偏差在规范许可范围内,砂浆要随拌随用,夏天应在1.5h 之内用完,冬天在3小时内用完。3、落地灰应经过筛可作砂来用,不得随意乱倒。对不能再回收利用材料应在指定地点堆放。4、砌体转角和交接处应同时砌筑,不然应砌成斜
12、槎,有高低基础低先砌,并由高处向低处搭接。5、雨天应有预防被雨冲刷方法,砖胎膜内侧粉刷时,应清除承台内、基础梁内积水,便于粉刷到位。6、砌砼开始盘角时要均匀掌握灰缝,应依据皮数杆皮数厚度来组砌。砌筑时要拉紧墙线,不能一层线紧一层线松,以预防水平灰缝出现大小不均匀。墙体砌筑完成切达成一定强度后,应立即回填外围三角土,注意应分层压实回填,注意 墙体稳定。7、对溢出墙面砂浆要随时刮尽、刮顺平,半砖要分散使用。每砌完一段墙要清扫墙面,使墙面清洁,落地灰也同时清除。8、认真做好三检制度,做到检验上道工序、确保本道工序、服务下道工序,使本工序工前有交底、过程有检验、工后有验收,确保工程质量。9、天天下班后
13、应把所使用工具、机械清洗洁净,整齐分类堆放。九、安全方法1、认真落实“安全生产、预防为主”方针,全员遵守各项安全操作规程和相关安全法规,杜绝违章作业、违章指挥。技术责任人交底人接收人技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:2、各班组设置兼职安全员,检验督促项目标安全生产,在施工场地醒目处张贴和设置安全要求和安全警告标志。3、开工前要对工人进行三级安全教育和培训,开工后,施工人员必需实施安全管理制度和安全生产责任制,遵守安全生产六大纪律。天天进行班前安全交底,并做好交底署名统计。4、进入工地必需戴安全帽,
14、操作人员必需戴好安全防护用具,施工现场严禁吸烟、喝酒、斗殴,应佩带统一制作胸卡。5、多种材料应堆放整齐,并挂牌标识。6、砌筑用脚手架需在检验合格后方可使用,施工中不得随意拆改脚手架和堆载超出其要求负荷砖等物品。7、在架上砍砖要面向里,把碎砖打在架板上,严禁把砖打向架外。8、脚手架堆砖不应超出三层,灰桶应放置有序,使架上保持通畅,不得在刚砌墙上行走。9、塔吊吊运材料前,应对其塔吊安全性能进行检验,符合安全要求后方可开吊。在吊运砖块和砂浆前应对其吊笼(斗)安全性能进行检验,关键检验吊笼整体结构和各焊接、连接部位质量,吊环、吊勾和钢丝绳和绳卡连接方法是否正确、牢靠,绳卡数量是否符合安全要求,而且要求
15、在吊装过程要随时进行检验。在吊笼内装砖时,其砖总重量不能超出塔吊起吊重量,而且应在装砖时,砖和砖之间应靠紧,不得无序装砖,装好以后,关紧吊笼,插上插销,吊运砂浆时,其吊斗门密封程度应完好,且牢靠,预防在吊运过程中忽然开启。砂浆在吊斗中不能装太满,以吊斗起吊后不溢出吊斗为准,其总重量不能超出塔吊起吊重量。起吊点和装运点要在同一地点,不得利用塔吊来拖拽其吊笼、吊斗,装运人员应注意其吊笼、吊斗下落及起吊时位置,注意人身安全。技术责任人交底人接收人技 术 交 底 记 录 12月 29日工程名称文泽府邸地下超市及18#商业分部工程基 础 工 程分项工程名称砖胎膜砌筑工程交底内容:10、现场施工人员施工时要做到三不伤害。11、夜间施工照明用电必需要有接零,而且配有保护器。下班后,必需把机械拉闸、断电,并锁好配电箱门。12、砂浆搅拌机进料口应有防护铁栏栅,以确保操作人员安全,机械各传动部位应加防护罩,开关箱应按用电规范要求安装且天天下班后,关掉电源开关,并上好锁,开关箱应有良好防雨方法,且安装牢靠。13、班组天天班前必需有安全交底,并有署名统计。技术责任人交底人接收人
